收藏 分销(赏)

运输石门安装胶带输送机设备安全技术措施.docx

上传人:丰**** 文档编号:10110615 上传时间:2025-04-22 格式:DOCX 页数:5 大小:13.77KB 下载积分:6 金币
下载 相关 举报

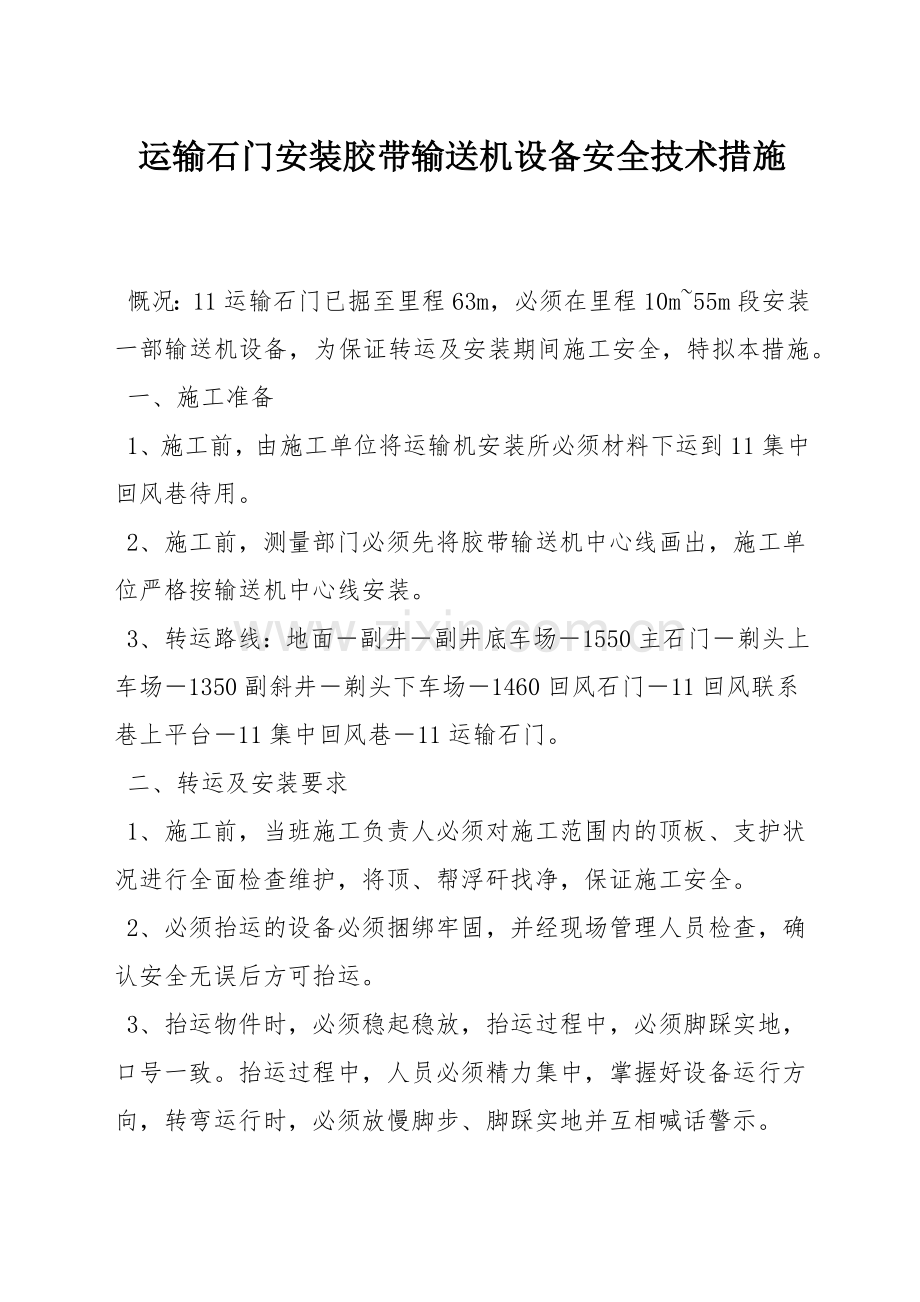

运输石门安装胶带输送机设备安全技术措施.docx_第1页
第1页 / 共5页
运输石门安装胶带输送机设备安全技术措施.docx_第2页
第2页 / 共5页


点击查看更多>>
资源描述

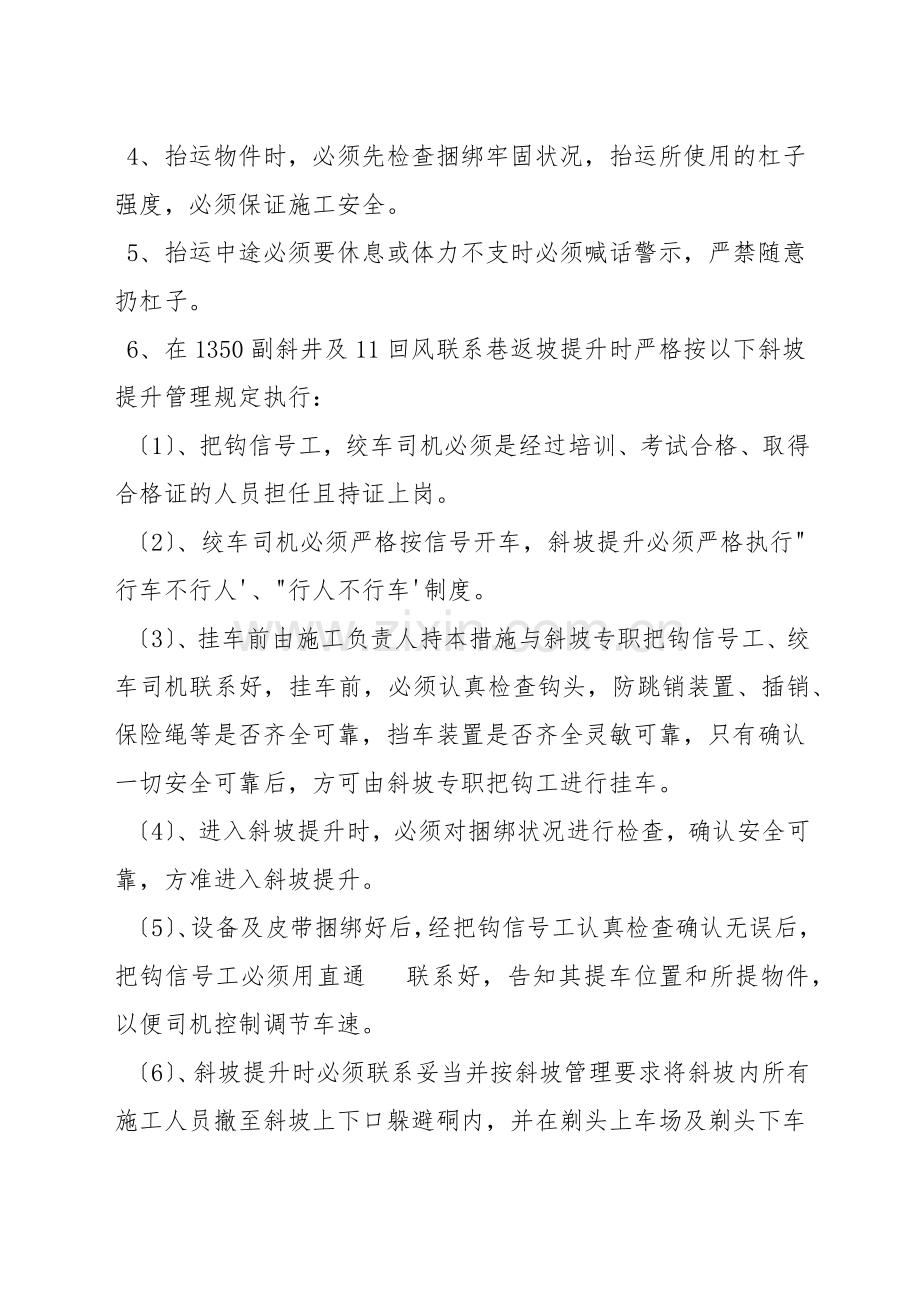

运输石门安装胶带输送机设备安全技术措施 慨况:11运输石门已掘至里程63m,必须在里程10m~55m段安装一部输送机设备,为保证转运及安装期间施工安全,特拟本措施。 一、施工准备 1、施工前,由施工单位将运输机安装所必须材料下运到11集中回风巷待用。 2、施工前,测量部门必须先将胶带输送机中心线画出,施工单位严格按输送机中心线安装。 3、转运路线:地面-副井-副井底车场-1550主石门-剃头上车场-1350副斜井-剃头下车场-1460回风石门-11回风联系巷上平台-11集中回风巷-11运输石门。 二、转运及安装要求 1、施工前,当班施工负责人必须对施工范围内的顶板、支护状况进行全面检查维护,将顶、帮浮矸找净,保证施工安全。 2、必须抬运的设备必须捆绑牢固,并经现场管理人员检查,确认安全无误后方可抬运。 3、抬运物件时,必须稳起稳放,抬运过程中,必须脚踩实地,口号一致。抬运过程中,人员必须精力集中,掌握好设备运行方向,转弯运行时,必须放慢脚步、脚踩实地并互相喊话警示。 4、抬运物件时,必须先检查捆绑牢固状况,抬运所使用的杠子强度,必须保证施工安全。 5、抬运中途必须要休息或体力不支时必须喊话警示,严禁随意扔杠子。 6、在1350副斜井及11回风联系巷返坡提升时严格按以下斜坡提升管理规定执行: 〔1〕、把钩信号工,绞车司机必须是经过培训、考试合格、取得合格证的人员担任且持证上岗。 〔2〕、绞车司机必须严格按信号开车,斜坡提升必须严格执行"行车不行人'、"行人不行车'制度。 〔3〕、挂车前由施工负责人持本措施与斜坡专职把钩信号工、绞车司机联系好,挂车前,必须认真检查钩头,防跳销装置、插销、保险绳等是否齐全可靠,挡车装置是否齐全灵敏可靠,只有确认一切安全可靠后,方可由斜坡专职把钩工进行挂车。 〔4〕、进入斜坡提升时,必须对捆绑状况进行检查,确认安全可靠,方准进入斜坡提升。 〔5〕、设备及皮带捆绑好后,经把钩信号工认真检查确认无误后,把钩信号工必须用直通 联系好,告知其提车位置和所提物件,以便司机控制调节车速。 〔6〕、斜坡提升时必须联系妥当并按斜坡管理要求将斜坡内所有施工人员撤至斜坡上下口躲避硐内,并在剃头上车场及剃头下车场往南10m处设置好警戒,方可打点提松车。 〔7〕、提松车时必须匀速缓慢,绞车司机密切注意绞车的运行状况,发现绞车运行异常及时停车并通知把钩信号工检查原因并处理。 〔8〕、运行期间发生跳道时,必须及时处理,严禁硬拉上道。处理前必须与绞车司机联系好,处理时人员只准站在矿车上方及两侧进行,下方严禁有人。处理好后,将人员撤至安全地点并设好警戒后方可打点走钩。 〔9〕、往下松车时,必须带电运行,严禁放飞车。 〔10〕、提升时,严禁蹬钩、行人,绞车开始启动或停止时,要慢、要稳,避免急开、急停。运行时车速要均匀、平稳。操作时,绞车司机必须站在护板后集中精力操作,严禁一手开绞车,一手处理爬绳;严禁一边开绞车,一边同其他人员说话。 7、安装前必须检查手动葫芦是否完好可靠,确认安全后方可起吊。 8、起吊重物时,吊挂点必须牢固可靠,手动葫芦必须挂在锚索或锚杆上,并用锚具或锚杆螺帽锁死。严禁将手动葫芦挂在松动的锚网上进行起吊,起吊时严禁站在被起吊重物的下方拉动手动葫芦。 9、胶带运输机必须摆放平直、稳固、胶带松紧适宜,上下托辊齐全,铁丝吊挂整齐,无毛刺。 10、试运转时先检查开关按钮是否可靠,运输机两侧人员必须撤至安全地点后,方可试运转,试运转时间不得低于30分钟,确认正常后,施工人员方可撤离。 11、胶带运输机安装结束后胶带运输机的机头传动部分及机尾必须采纳防护网在人行侧将防护栏安装完善。 三、安全措施 1、每次施工前,必须先检查转运路线及施工点巷道的支护状况,确认无安全隐患后方可施工。 2、施工中必须严格执行敲帮问顶制度,找净顶帮浮矸活石,确认安全无误后方可进行转运及安装工作。 3、在1460回风石门及11集中回风巷推车时,推车人员必须站在矿车后方推车,严禁站在矿车两侧推车或将头手伸入矿车两侧。 4、推车经过剃头上车场风门时,推车人员必须过一道关一道,严禁将两道风门同时打开。 5、如推车时矿车掉道,处理掉道车时现场必须有安全负责人。 6、起吊设备时,吊挂点必须牢固可靠,严禁将手动葫芦挂在松动的锚索〔杆〕或锚网上进行起吊。 7、起吊设备时,被起吊的设备下方严禁站人,操作人员站在被起吊设备的外侧,严禁将脚伸入被起吊设备的下方。 8、皮带接头时必须在主副滚筒往后20m处施工,严禁在主副滚筒处施工。 9、皮带电机安装好搭火取电源时,必须将闭锁开关打到停止位置并设专人看守,防止有人误送电发生触电伤人事故。 9、胶带运输机安装完毕后,必须按质量标准化相关要求将机头、机尾的防护栏安装完善,机头、机尾用大链锁住并牢固可靠。 10、安装机头部分主副滚筒时,输送机开关必须打到停止位置,防止人员误操作拉伤操作人员。 11、施工人员之间必须互相协调配合,做好自保互保工作。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
