收藏 分销(赏)

脚手架工程施工.docx

上传人:丰**** 文档编号:10109806 上传时间:2025-04-22 格式:DOCX 页数:3 大小:12.62KB
下载 相关 举报
脚手架工程施工.docx_第1页
第1页 / 共3页
脚手架工程施工.docx_第2页
第2页 / 共3页
点击查看更多>>
资源描述

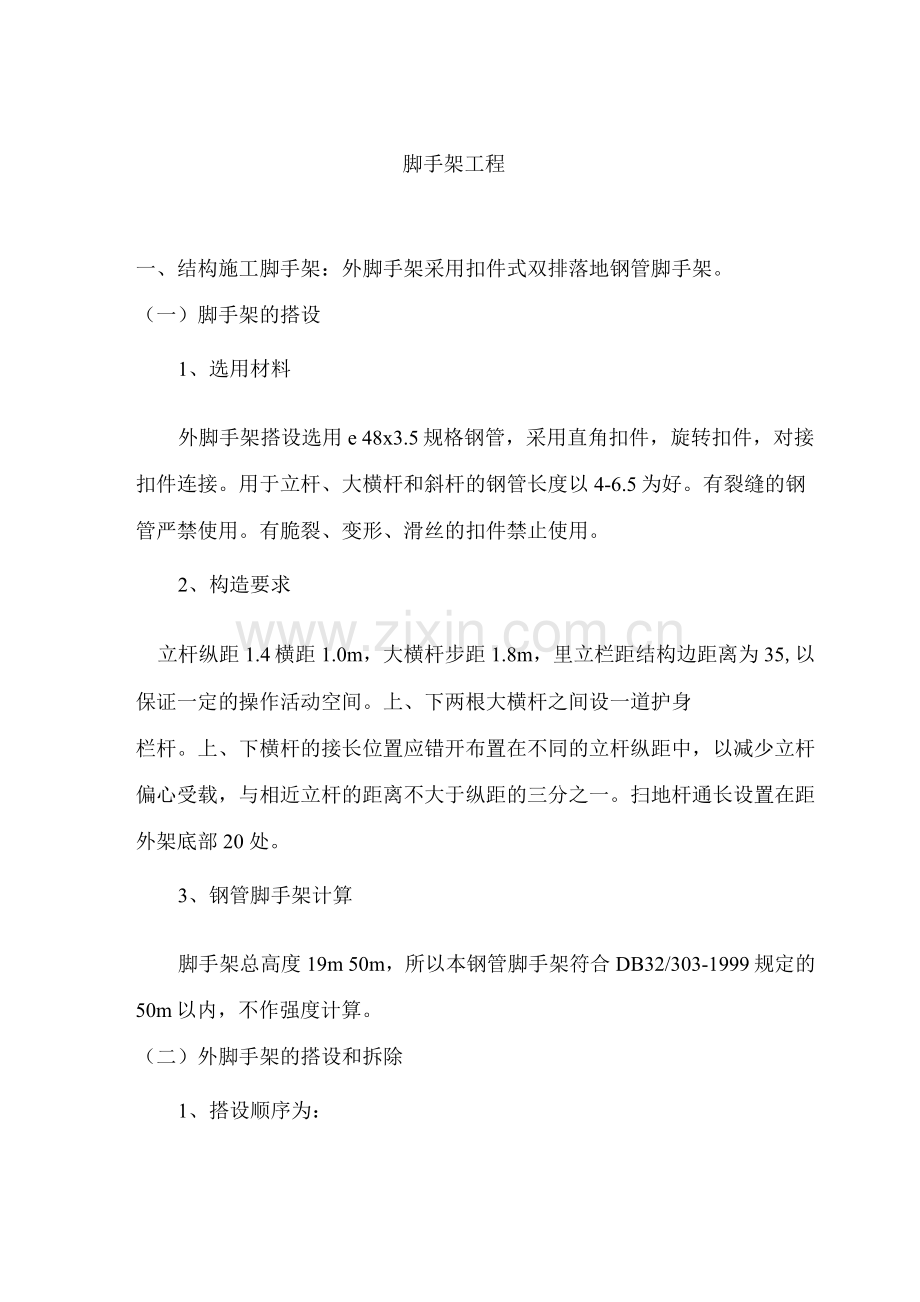

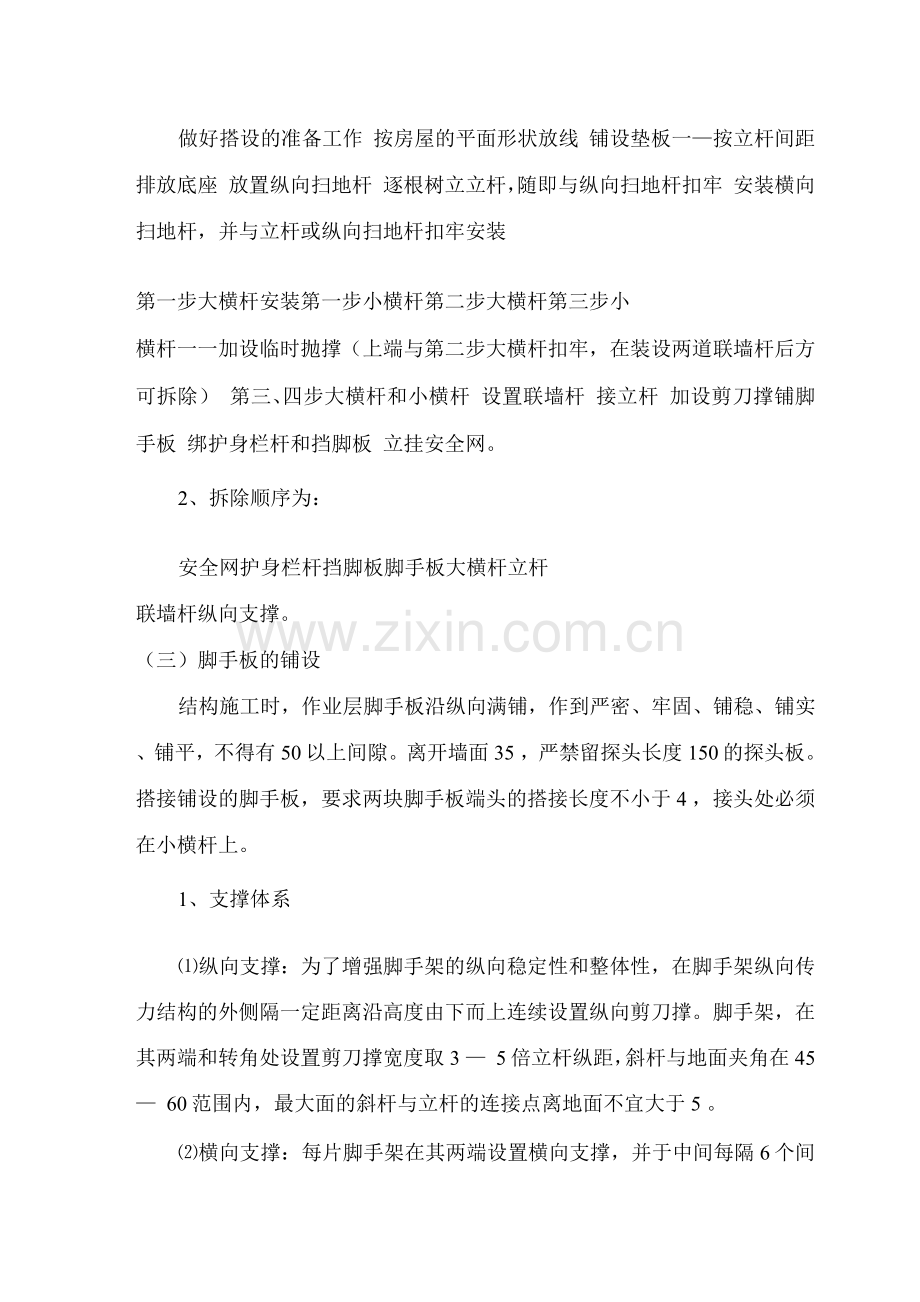

脚手架工程 一、结构施工脚手架:外脚手架采用扣件式双排落地钢管脚手架。 (一)脚手架的搭设 1、选用材料 外脚手架搭设选用e 48x3.5规格钢管,采用直角扣件,旋转扣件,对接扣件连接。用于立杆、大横杆和斜杆的钢管长度以4-6.5为好。有裂缝的钢管严禁使用。有脆裂、变形、滑丝的扣件禁止使用。 2、构造要求 立杆纵距1.4横距1.0m,大横杆步距1.8m,里立栏距结构边距离为35,以保证一定的操作活动空间。上、下两根大横杆之间设一道护身 栏杆。上、下横杆的接长位置应错开布置在不同的立杆纵距中,以减少立杆偏心受载,与相近立杆的距离不大于纵距的三分之一。扫地杆通长设置在距外架底部20 处。 3、钢管脚手架计算 脚手架总高度19m 50m,所以本钢管脚手架符合DB32/303-1999规定的50m以内,不作强度计算。 (二)外脚手架的搭设和拆除 1、搭设顺序为: 做好搭设的准备工作 按房屋的平面形状放线 铺设垫板一—按立杆间距排放底座 放置纵向扫地杆 逐根树立立杆,随即与纵向扫地杆扣牢 安装横向扫地杆,并与立杆或纵向扫地杆扣牢安装 第一步大横杆安装第一步小横杆第二步大横杆第三步小 横杆一一加设临时抛撑(上端与第二步大横杆扣牢,在装设两道联墙杆后方可拆除) 第三、四步大横杆和小横杆 设置联墙杆 接立杆 加设剪刀撑铺脚手板 绑护身栏杆和挡脚板 立挂安全网。 2、拆除顺序为: 安全网护身栏杆挡脚板脚手板大横杆立杆 联墙杆纵向支撑。 (三)脚手板的铺设 结构施工时,作业层脚手板沿纵向满铺,作到严密、牢固、铺稳、铺实、铺平,不得有50以上间隙。离开墙面35 ,严禁留探头长度150的探头板。搭接铺设的脚手板,要求两块脚手板端头的搭接长度不小于4 ,接头处必须在小横杆上。 1、支撑体系 ⑴纵向支撑:为了增强脚手架的纵向稳定性和整体性,在脚手架纵向传力结构的外侧隔一定距离沿高度由下而上连续设置纵向剪刀撑。脚手架,在其两端和转角处设置剪刀撑宽度取3 — 5倍立杆纵距,斜杆与地面夹角在45 — 60范围内,最大面的斜杆与立杆的连接点离地面不宜大于5 。 ⑵横向支撑:每片脚手架在其两端设置横向支撑,并于中间每隔6个间距加设一道横向支撑。 ⑶水平支撑:没有铺板的水平桁架在二棉横向承力结构之间设置一根小横杆,其间距不宜大于1m。必要时呈之字形连续布置。 ⑷联墙拉杆的设置:联墙点的位置设置在与立杆和大横杆相交的的 节点处,离节点间距不宜大于30 。在结构边梁上过中线位置预埋 48x3.5钢管。短钢管两端分别用直角扣件与预埋钢管及大横杆相连。 结构边梁上水平方向每4m设置一个,垂直方向每7m设置一个。 (四)脚手架的防护 脚手架底部采用夹板全封闭,屋面外脚手架满铺钢筋网,架体与建筑物的空隙采用平网防护,底层和操作面外架设置挡脚板,挡脚板高度为180 。脚手架外架立面采用密目式绿色安全网,水平方向作业层按结构进度满铺钢筋网片脚手板,并搭设斜道。斜道脚手板的防滑条间距不应大于30 。由于架体较高,需加设防雷击措施,具体方法是:在主体底层选定四个转角,将转角处的钢筋和脚手架连接。 (五)脚手架的验收 脚手架应由架子工严格按规范搭设,搭设前进行安全技术交底,脚手架主要受力杆件材质应一致,严禁钢木混用。脚手架应分部、分段按施工进度验收,验收合格后方可投入使用。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
