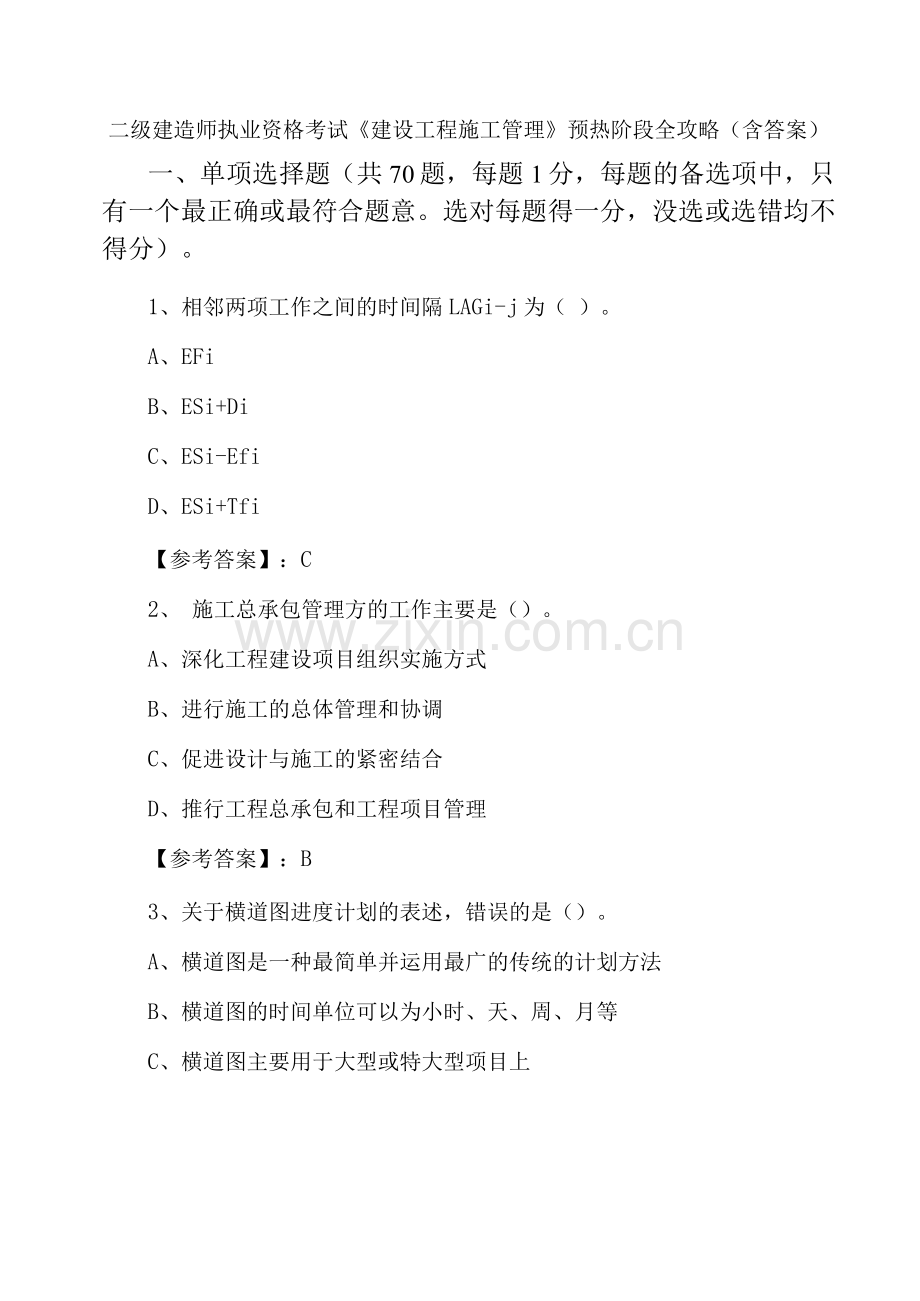

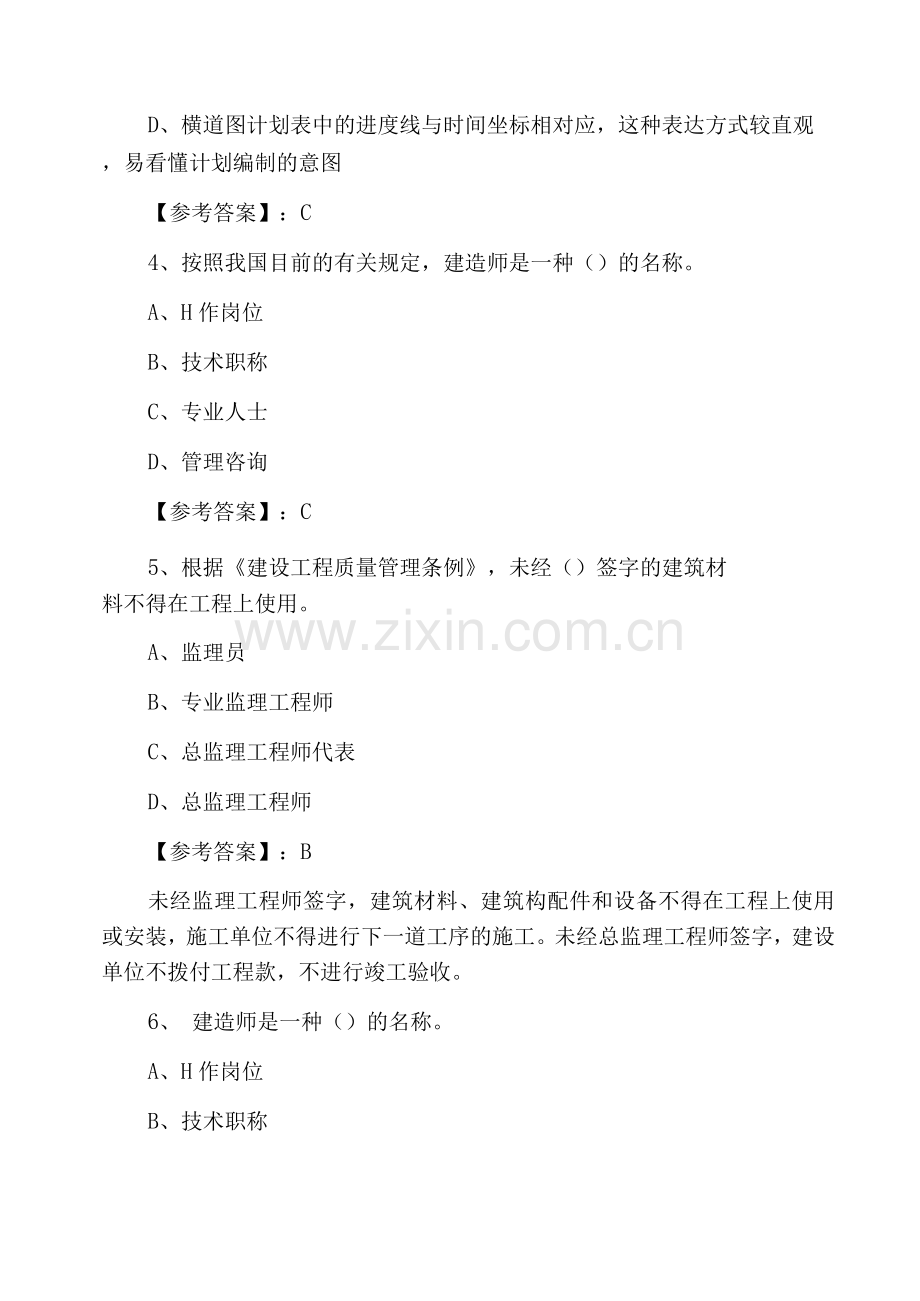

二级建造师执业资格考试《建设工程施工管理》预热阶段全攻略(含答案)
一、单项选择题(共70题,每题1分,每题的备选项中,只有一个最正确或最符合题意。选对每题得一分,没选或选错均不得分)。
1、相邻两项工作之间的时间隔LAGi-j为( )。
A、EFi
B、ESi+Di
C、ESi-Efi
D、ESi+Tfi
【参考答案】:C
2、 施工总承包管理方的工作主要是()。
A、深化工程建设项目组织实施方式
B、进行施工的总体管理和协调
C、促进设计与施工的紧密结合
D、推行工程总承包和工程项目管理
【参考答案】:B
3、关于横道图进度计划的表述,错误的是()。
A、横道图是一种最简单并运用最广的传统的计划方法
B、横道图的时间单位可以为小时、天、周、月等
C、横道图主要用于大型或特大型项目上
D、横道图计划表中的进度线与时间坐标相对应,这种表达方式较直观,易看懂计划编制的意图
【参考答案】:C
4、按照我国目前的有关规定,建造师是一种()的名称。
A、H作岗位
B、技术职称
C、专业人士
D、管理咨询
【参考答案】:C
5、根据《建设工程质量管理条例》,未经()签字的建筑材
料不得在工程上使用。
A、监理员
B、专业监理工程师
C、总监理工程师代表
D、总监理工程师
【参考答案】:B
未经监理工程师签字,建筑材料、建筑构配件和设备不得在工程上使用或安装,施工单位不得进行下一道工序的施工。未经总监理工程师签字,建设单位不拨付工程款,不进行竣工验收。
6、 建造师是一种()的名称。
A、H作岗位
B、技术职称
C、管理人士
D、专业人士
【参考答案】:D
7、超声波探伤、X射线探伤、y射线探伤属于现场质量检查方法
中的()。
A、实测法
B、无损检测法
顷目测法
D、理化试验法
【参考答案】:B
8、按我国《建设工程施工合同(示范文本)》的规定,如果施工过程中发生工程变更,合同中有类似变更工程价格,则变更价款应()。
【参考答案】:B
9、关于费用偏差的说法中,正确的是()。
A、费用偏差适合于不同项目作偏差分析
B、费用偏差反映的是绝对偏差,结果很直观,有助于费用管理人员了解项目费
C、当费用偏差为正值时,即表示项目运行超出预算费用
D、当费用偏差为负值时,表示项目运行节支,实际费用没有超出预算费用
【参考答案】:B
10、某打桩工程合同约定,某月计划完成工程桩120根;单价为
1. 2万元/根。时值月底,经确认的承包商实际完成的工程桩为110根;
实际单价为1. 3万元/根,则该工程的计划工作预算费用(BCWS)为
()万元。
A、132
B、143
C、144
D、156
【参考答案】:C
11、对于有不可接受风险的危险源首先应采取的措施是()。
A、使用个人防护用品
8、在工作中实施降低风险的措施
C、降低人的体能消耗
D、用安全品取代危险品
【参考答案】:D
12、()主要是针对危及承载力缺陷质量事故的处理。
A、报废处理
B、修补处理
C、加固处理
D、限制使用
【参考答案】:C
加固处理主要是针对危及承载力缺陷质量事故的处理。通过对缺陷的加固处理,使建筑结构恢复或提高承载力,重新满足结构安全性可靠性的要求,使结构能继续使用或改作其他用途。故选C。
13、产品生产过程的连续性和分工性决定了职业健康安全与环境管理的()。
A、协调性
B、持续性
C、多变性
D、不符合性
【参考答案】:A
14、 职业健康安全管理体系标准由()五大要素构成。
A、方针,策划,实施与运行,检查和纠正措施,管理评审
B、范围,总要求,方针,实施与运行,管理评审
C、引用文件(标准),方针,策划,实施与运行,检查和纠正措施
D、术语和定义,方针,实施与运行,检查和纠正措施,管理评审
【参考答案】:A
根据中华人民共和国国家标准(GB/T281-21)《职业健康安全管理体系规范》的规定,职业健康安全管理体系标准由方针,策划,实施与运行,检查和纠正措施及管理评审五大要素构成。故选A。
15、分包合同的承包人一般是专业化的()或劳务作业单位,在合同中一般称为分包人或劳务分包人。
A、机电设备供货商
B、材料供货商
C、专业工程施工单位
D、指定的工程施工单位
【参考答案】:C
16、某土建工程,以直接费为计算基础,其中直接费为1万元,
问接费费率为10%,利润率为8%,税率为3.41%,则该工程的含税造价为()万元。
A、121. 41
B、122. 02
C、122.21
D、122. 85
【参考答案】:D
17、施工项目成本控制应贯穿项目全过程,具体是指( )的阶段。
A、从施工投标开始直至竣工验收
B、从项目立项开始直至竣工验收
C、从项目开工开始直至保修期满
D、从基础施工开始到主体施工结束
【参考答案】:A
18、建设工程项目总进度目标论证的工作步骤中,处于进行项目结构分析与编制项目的工作编码之间的工作是()。
A、调查研究和收集资料
B、进行进度计划系统的结构分析
C、协调各层进度计划的关系和编制总进度计划
D、编制各层(各级)进度计划
【参考答案】:B
19、因发包人原因无法按时复工的,承包人有权要求发包人()。
A、延长工期和(或)增加费用,并支付合理利润
B、延长工期和(或)增加费用
C、增加费用
D、延长工期
【参考答案】:A
20、预留金的计算应根据设计文件的深度、设计质量的高低、拟建工程的成熟程度及工程风险的性质来确定其额度。对于设计深度深、设计质量高、已经成熟的工程设计,一般预留工程总造价的()。
A、1% 〜3%
B、3% 〜5%
C、5% 〜10%
D、10% 〜15%
【参考答案】:B
21、 下列属于施工成本控制经济措施的是()。
A、进行技术经济分析,确定最佳的施工方案
B、通过生产要素的优化配置、合理使用、动态管理,控制实际成
C、密切注视对方合同执行的情况,以寻求合同索赔的机会
D、对施工成本管理目标进行风险分析,并制定防范性对策
【参考答案】:D
A项属于技术措施;B项属于组织措施;C项属于合同措施;D项对施工成本管理目标进行风险分析,并制定防范性对策属于经济措施,故选D。
22、()是指监理人员在工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。
A、见证
B、旁站
C、巡视
D、平行检查
【参考答案】:B
23、施工安全管理目标控制的“二控制”中的负轻伤频率应控制在( )以内。
A、8%
B、6%
C、8%o
D、6%o
【参考答案】:D
施工安全管理目标控制的“二控制”是指:控制年负伤率,负轻伤频率控制在6%。以内;控制年安全事故率。故选D。
24、下列关于归档施工文件的说法,不符合归档文件质量要求的是( )。
A、H程文件的内容及其尝试必须符合国家有关技术规范、标准和规程
B、归档文件可以为复印件,但必须加盖单位印章
顷竣工图可以利用施工图改绘
。、工程文件使用碳素墨水书写
【参考答案】:B
B项,归档的文件应为原件。
25、某工程在竣工质量验收时,参与竣工验收的设计单位与施工、监理单位发生争议,无法形成一致的意见,该情况下,正确的做法是
()。
A、由建设单位做出验收结论
B、由质量监督站调解并做出验收结论
C、协商一致后重新组织验收并做出验收结论
D、请建设行政主管部门调解并做出验收结论
【参考答案】:C
26、挖土机的产量定额为()m3/台班。
A、12. 8
B、15
C、102
D、120
【参考答案】:C
27、按照建设工程项目信息的分类,下列不属于按信息的内容属性分类的信息是()。
A、招投标信息
B、管理类信息
C、组织类信息
。、法规类信息
【参考答案】:A
28、在某纺织职业技术学校新区建设中,总承包商的项目经理在
开工前组织有关人员对项目结构进行了逐层分解。这项工作所采用的组织工具应是()。
入、项目组织结构图
8、项目结构图
顷工作流程图
D、合同结构图
【参考答案】:B
项目组织结构图反映了项目组织系统中各工作部门或管理人员之间的指令关系;合同结构图反映了项目参与单位之间的合同关系;工作流程图反映了组织系统中工作之间的逻辑关系。它们三者均不同于项目结构图,只有后者才能反映组成某个项目的所有工作任务。故选B。
29、已知某工程所在地在市区的建筑安装企业营业额为10万元,则该企业应缴纳的建筑安装工程税金为()万元。
A、34. 1
B、33. 5
C、32. 2
D、31. 5
【参考答案】:A
30、某施工项目经理对商品混凝土的施工成本进行分析,发现其目标成本是44万元,实际成本是48万元,因此要分析产量、单价、损耗率等因素对混凝土成本的影响程度,最适宜采用的分析方法是
()。
A、比较法
B、构成比率法
C、因素分析法
D、动态比率法
【参考答案】:C
因素分析法,又称连环置换法,这种方法可用来分析各种因素对成本的影响程度。在进行分析时,首先要假定众多因素中的一个因素发生了变化,而其他因素不变,然后逐个替换,分别比较其计算结果,以确定各个因素的变化对成本的影响程度。
31、工程建设过程中,按规定应由国家定价的但国家尚无定价的
材料,其价格应()确定。
A、报请物价主管部门批准
B、由供需双方协商
C、按国际标准定价
D、按当地货币金融市场询价
【参考答案】:A
32、在工程网络计划中,工作的最迟开始时间等于本工作的
()。
A、最迟完成时间与其时间间隔之差
B、最迟完成时间与其持续时间之差
C、最早开始时间与其持续时间之和
D、最早开始时间与其时间间隔之和
【参考答案】:B
33、承包单位对施工合同实施进行分析,其内容包括:产生合同
念头的原因,合同实施的责任及()。
A、不同项目合同偏差的对比
B、合同实施的趋势
C、偏差的跟踪情况
D、业主对合同偏差的态度
【参考答案】:B
通过合同跟踪,可能会发现合同实施中存在着偏差,即工程实施实际情况偏离了工程划和工程目标,应该及时分析原因,措施,纠正偏差,避免损失。合同实施念头分析的内容包括:①产生偏差的原因分析,通过对合同执行实际情况与实施计划的对比分析,不仅可以发现合同实施的念头,而且可以探索引起差异的原因;②合同实施念头的责任分析,即分析产生合同念头的原因是由谁引起的,应该由谁承担责任。责任分析必须以及不同为依据,按合同规定落实双方的责任;③合同实施趋势分析,针对合同实施念头情况,可以不同的措施,应分析在不同措施下合同执行的结果与趋势。
34、建设工程质量监督档案归档前,应由()签字。
A、质量监督机构负责人
8、项目业主代表
顷项目总监理工程师
D、建设行政主管机构负责人
【参考答案】:A
35、在现场施工准备的质量控制中,()直接决定工程的定位和标高是否正确,并且制约施工过程有关工序的质量。
入、施工测量质量的好坏
8、施工平面布置的好坏
C、技术准备的质量优劣
。、施工现场的质量检查的记录
【参考答案】:A
36、双代号时标网络计划中以()表示工作的自由时差。
A、实线
B、虚线
C、波形线
D、折形线
【参考答案】:C
37、设计单位在设计前拟采用无损试验测试既有建筑结构混凝土
强度情况,常用的无损试验是()。
A、冷拉试验
B、混凝土试块坍落度试验
C、混凝土试块抗压试验
D、超声波探伤
【参考答案】:D
在更新改造过程中,由于施工过程复杂,涉及的新问题比较多,给施工现场的质量管理造成了一定的难度。无损试验是指利用专门的仪器仪表从表面探测结构物、材料、设备的内部组织结构或损伤情况。常用的无损检测方法有超声波探伤、X射线探伤、y射线探伤等。故选D。
38、伤亡事故结案应当在()。
A、15日内
B、30日内
C、60日内
D、90日内
【参考答案】:D
39、项目划分时,依专业性质、建筑部位来划分的工程属于
()。
A、单位工程
B、分部工程
C、分项工程
D、子分部工程
【参考答案】:B
40、背景材料:
清逸住宅小区采用工程量清单方式计价,根据《建筑安装工程费用项骨组成》《建标[23] 206号》和《建设工程工程量清单计价规范》(GB505—28)组价。施工企业在组价中参考使用了企业的施工定额对项目进行施工成本管理,取得了较好的效果。此工程的基础梁分部分项工程量单价不包括工程施工所需的()。
入、人工费
B、材料费
C、混凝土土模板及支架费
。、施工管理费
【参考答案】:C
41、项目结构图中的矩形框连接的表达是()。
A、直线
8、双向箭线
C、波形线
D、单向箭线
【参考答案】:A
42、审核或参与审核工程估算、概算和施工图预算属于建设工程项目( )阶段建设监理工作的任务。
A、设计
8、施工
顷施工招标
。、施工准备
【参考答案】:A
43、综合单价因工程量变更需调整时,另有约定除外,工程量清单漏项或设计变更引起的新的工程量增减,其相应综合单价由()提出。
A、承包商
B、H程师
C、发包人
D、采用原价
【参考答案】:A
在施工过程中设计变更内容合同未规定单价的,施工单位应根据现场会签单规定内容以及施工作业过程,做出单价分析,然后上报有关部门或机构。
44、某基础工程包含土石方和混凝土两个子项工程,工程量清单
中的土石方工程量为44m3,混凝土工程量为20m3,合同约定:土石方工程综合单价为75元/m3,混凝土工程综合单价为420元/m3; 工程预付款额度为合同价的15%。则该工程预付款额度为()。
A、17.10 万元
B、17.55 万元
C、20.25 万元
D、20.70 万元
【参考答案】:B
合同总额P=44 x 75+20 x 420=117万元;工程预付款额度=117x15%=17.55 万元,故选 B。
45、组织分工是指组织系统中各子系统或各工作部门的()分工。
A、任务
B、管理职能
C、任务和管理职能
。、工作流程
【参考答案】:C
46、风险指的是损失的()。
A、不确定性
B、危害性
C、不稳定性
D、连续性
【参考答案】:A
47、在事件风险量的区域划分中,可能发生事件的可能损失量很
大,但发生的概率却很小的区域属于()。
A、风险区D
B、风险区C
C、风险区B
D、风险区A
【参考答案】:C
48、施工项目成本决策与计划的依据是(
入、施工成本预测
8、施工成本控制
顷施工成本核算
。、施工成本分析
【参考答案】:A
49、在建设工程项目实施过程中,通过落实加快工程施工进度所
需的资金来对项目目标动态控制进行纠偏,此纠偏措施属于()。
A、组织措施
B、管理措施
C、经济措施
D、技术措施
【参考答案】:C
50、某工程施工中发生安全事故,造成3人死亡、9人受伤,直接
经济损失240万元,按生产安全事故造成的人员伤亡或直接经济损失分类,该工程安全事故属于()。
A、一般事故
B、较大事故
C、重大事故
D、特别重大事故
【参考答案】:B
51、 对承包人向发包人的索赔请求,索赔文件首先应该交()审核。
A、H程师
8、项目经理
C、劳务分包人
D、投资商
【参考答案】:A
52、在工程施工中,由承包人负责采购材料设备的,应按照()采购,并提供产品合格证明,对材料设备质量负责。
A、工程师指示的规格和标准
B、招标文件要求
C、专用条款约定及设计和有关标准
D、业主要求的规格和标准
【参考答案】:C
53、 建设工程项目管理中的费用目标对施工方而言是()。
A、投资目标
B、成本目标
C、概算目标
D、预算目标
【参考答案】:B
建设工程项目管理的概念中,“自项目开始至项目完成”指的是项目的实施期;“项目策划”指的是目标控制前的一系列筹划和准备工作;“费用目标”对业主而言是投资目标,对施工方而言是成本目标。故选B。
54、防止噪声污染的最根本措施是()。
A、在声源上安装消声器消声
B、减振降噪
C、从声源上降低噪声
D、利用吸声材料来
【参考答案】:C
55、施工企业组织生产、编制施工计划。签发任务书的依据是
()。
入、施工预算
8、施工图预算
C、投标报价
。、项目经理的责任成本
【参考答案】:A
施工预算是施工企业组织生产、编制施工计划、准备现场材料、签发任务书、考核功效、进行紧急核算的依据,也是施工企业改善经营管理、降低生产成本和推行内部经营承包责任制的重要手段。
56、供货方的项目管理工作主要在建设工程项目的()进行。
A、决策阶段
B、实施阶段
C、设计阶段
。、施工阶段
【参考答案】:D
57、进度的控制周期应视项目的规模和特点而定,一般的项目控制周期为( )。
A、一周
B、一个月
C、一个季度
D、一年
【参考答案】:B
58、 《建设工程施工合同示范文本》规定,发包人(),不得以任何形式向分包人支付各种工程款。
A、在分包人未提交工程进度表时
B、未经工程师审核确认
C、未经工程师对分包工程验收
D、未经承包人同意
【参考答案】:D
59、全技术措施计划的作用不是()。
A、改善劳动条件和安全卫生设施
B、防止工伤事故和职业病的发生
C、帮助搞好安全生产工作
D、保证安全技术措施的有效实施
【参考答案】:D
选项D是“制定好安全技术措施计划,可以有计划地安排好安全技术措施上的资源和费用的投入,保证安全技术措施的有效实施”。
60、甲企业为某工程项目的施工总承包方,乙企业为甲企业自行
分包的分包单位,丙企业则为该工程项目业主指定的分包单位,这三家企业在施工及管理中的正确关系是()。
A、甲企业只负责完成自己承担的施工任务
B、丙企业只听从业主的指令
C、丙企业可指挥乙企业的施工
D、甲企业负责组织和指挥乙企业与丙企业的施工
【参考答案】:D
施工总承包方是工程项目施工的总执行者和总组织者,它除了完成自己承担的施工任务外,还负责组织和指挥它自行分包和业主指定的分包单位的施工。故选D。
61、接缝密封防水,每()应抽查一处,每处5m,且不得少于3处。
A、40m
B、50m
C、20m
D、30m
【参考答案】:B
62、项目管理目标责任书应在项目实施之前,由()或其授
权人与项目经理协商制定。
A、企业董事长
B、企业法定代表人
C、企业总经理
D、方管生产经营的副部经理
【参考答案】:B
项目管理目标责任书应在项目实施之前,由企业法定代表人或其授权人与项目经理协商制定。
63、施工总承包管理模式在合同管理方面的特点是()。
入、施工总承包管理单位负责所有分包合同的招投标、合同谈判、签约工作,对业主有利
B、分包人工程款可由发包人直接支付,对施工总承包管理单位加强管理有利
C、分包人工程款可由施工总承包管理单位支付,对施工总承包管理单位加强对分包人的管理有利
D、业主方的招标及合同管理工作量较小
【参考答案】:C
64、根据《建筑安装工程费用项目组成》(建标[233206号),对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用列入
()中。
A、研究试验费
B、企业管理费
C、材料费
D、措施费
【参考答案】:C
65、根据合同实施偏差分析的结果,承包商应该采取相应的调整
措施,签订附加协议,采取索赔手段属于()措施。
A、经济
B、合同
C、技术
D、组织
【参考答案】:B
66、实行总承包的建设工程由()负责上报安全事故
A、建设单位
B、监理单位
C、总承包单位
D、分包单位
【参考答案】:C
67、监理单位是建筑市场的主体之一,建设监理是一种高智能的()。
A、委托代理服务
B、监督管理服务
C、中介代理服务
。、有偿技术服务
【参考答案】:D
68、项目管理的核心任务是项目的()。
入、目标控制
B、成本控制
C、投资控制
D、进度控制
【参考答案】:A
69、建筑工程施工质量验收最终要以书面形式给出的评定结论应为( )。
A、合格或不合格
B、优、良或不合格
C、优、良、合格或不合格
D、优良或不合格
【参考答案】:A
一般建筑工程施工质量验收最终要以书面形式给出的评定结论应为合格或不合格,故选A。
70、一方以欺诈、胁迫的手段或者乘人之危,使对方在违背真实意思的情况下所为的民事行为,这样的民事行为是()的。
A、可撤销
B、无效
C、可变更
D、效力待定
【参考答案】:B
二、多项选择题(共25题,每题2分,每题的备选项中,有两个或两个以上的符合题意,有一个错选则本题不得分,少选,所选的每个选项得0.5分)。
1、施工信息内容包括施工记录信息和施工技术资料信息,其中施
工记录信息包括()。
A、预检记录
8、施工日志
C、质量检查记录
D、材料设备进场记录
E、主体结构验收记录
【参考答案】:B,C,D
2、根据《建设工程施工合同示范文本》通用条款规定,下列关于施工进度,费用管理的论述正确的是()。
A、H程师对于进度计划的确认或提出的修改意见,并不免除工程师对施工组织设计和进度计划本身的缺陷应承担的责任
8、开工后,承包人必须按照工程师确认的进度计划组织施工
顷工程量的确认,是发包人支付工程款的前提
D、发包人应在工程变更确定后14天内,向承包人支付变更工程价款
E、承包人向发包人递交竣工结算报告及完整的结算资料,应在工程验收报告经发包人确认后的28天内进行
【参考答案】:B,C,E
3、下列各项,属于企业其他资产的是()。
A、长期待摊费用
B、递延税款
C、临时设施
D、借款利息
E、房屋租金
【参考答案】:A,C
4、施工机械使用费的索赔包括()。
A、由于完成额外工作增加的机械使用费
B、非承包商责任工效降低增加的机械使用费
C、由于业主或监理工程师原因导致机械停工的窝工费
D、机械的正常维护费
E、机械严重磨损导致损坏的修理费
【参考答案】:A,B,C
5、 根据《建设工程项目管理规范》(GB/T50326 - 26 ),制定项目管理目标责任书的主要依据有()。
入、项目管理实施规划
8、项目合同文件
C、组织的管理制度
D、组织的经营方针和目标
£、项目管理规划大纲
【参考答案】:B,C,D,E
根据《建设工程项目管理规范》(GB/T50326 - 26 ),编制项目管理目标责任书应依据的资料包括:①项目合同文件;②组织的管理制度;③项目管理规划大纲;④组织的经营方针和目标。
6、 编制控制性施工进度计划的主要目的有()。
A、对进度目标进行分解
B、确定施工的总体部署
C、确定承包合同目标工期
D、安排施工图出图计划
E、确定里程碑事件的进度目标
【参考答案】:A,B,E
控制性施工进度计划编制的主要目的是通过计划的编制,以对施工承包合同所规定的施工进度目标进行再论证,并对进度目标进行分解,确定施工的总体部署,并确定为实现进度目标的里程碑事件的进度目标(或称其为控制节点的进度目标),作为进度控制的依据。而C、D两项所述工作均发生在合同签订之前,不属于施工进度计划编制内容。
7、 施工企业质量管理体系文件中的程序文件包括()。
A、组织机构和质量职责
B、内部审核程序
C、应采用的特定程序
D、文件控制程序
E、纠正措施控制程序
【参考答案】:B,D,E
8、按照国家有关规定,下列()工程必须进行监理。
A、国家重点建设工程
B、公用事业工程
C、成片开发建设的住宅小区工程
D、外国政府援助资金的工程
E、利用国际组织贷款的工程
【参考答案】:A,C,D,E
9、 工程项目经济与管理风险主要包括()等。
A、损失控制和安全管理人员的知识、经验和和能力
B、总体工程资金供应条件
顷工程设计文件
。、工程施工方案
E、事故防范措施和计划
【参考答案】:B,E
工程项目经济与管理风险主要包括:①工程资金供应条件;②合同风险;③现场与公用防火设施的可用性及其数量;④事故防范措施和计划;⑤人身安全控制计划;⑥信息安全控制计划等。
10、合同实施偏差处理包括()行政。
A、组织措施
B、技术措施查翻
C、行政措施
D、经济措施挺住
E、合同措施
【参考答案】:A,B,D,E
11、施工安全技术交底要求做好“四”、“五临边”的防护措
施,其中“四”指()。
A、通道
B、X地出人
C、楼梯
D、电梯井
E、预留洞
【参考答案】:A,C,D,E
“四”为通道、楼梯、电梯井、预留洞。
12、下列哪些改变需重新绘制施工图。( )
A、涉及结构形式改变
B、平面布置改变
C、图纸变更面积超过35%
D、涉及造价增加的变更
E、涉及客户需求变更
【参考答案】:A,B,C
13、在应用调值公式法进行工程价款动态结算时,价格的调整需
要确定时点价格,这里的时点价格包括()。
入、开工时的市场价格
B、基准日期的市场价格
C、特定付款证书有关的期间最后一天的49天前的时点价格
D、政府指定价格
E、H程价款结算时的指令价格
【参考答案】:B,C
14、投标人填列有关清单计价表时,不能自主报价,只能根据业主提供的资料填列的费用项目有( )。
A、施工项目费
8、人工费
C、建设项目预留金
D、指定分包工程费
E、总承包服务费
【参考答案】:C,D
15、建设项目工程总承包方的项目管理服务于()。
入、项目的利益
8、施工方的利益
C、业主的利益
D、建设项目总承包方的利益
E、供货方的利益
【参考答案】:A,D
16、建设工程施工质量事故调查报告的主要内容应当包括
()。
A、H程概况、事故概况
B、质量事故的处理依据
C、事故调查中的有关数据、资料
D、事故处理的建议方案
E、事故处理的初步结论
【参考答案】:A,C,D
施工调查报告的主要内容包括:工程概况;事故概况;事故发生后所采取的临时防护措施;事故调查中的有关数据、资料;事故原因分析与初步判断;事故处理的建议方案与措施;事故涉及人员与主要责任者的情况等。
17、按照工程质量事故分类标准,以下作为单独判定为重大质量事故的事实依据有()。
A、经济损失8万元
B、X程倒塌
C、经济损失50万元
D、死亡1人
E、重伤4人
【参考答案】:B,C,D,E
18、单代号网络图与双代号网络图相比,具有的特点有()。
A、H作之间的逻辑关系容易表达,且不用虚箭线,故绘图较简单
B、网络图便于检查和修改
C、由于工作持续时间表示在节点之中,没有长度,故不够形象直观
D、表示工作之间逻辑关系的箭线可能产生较多的纵横交叉现象
E、网络图不便于检查和修改
【参考答案】:A,B,C,D
19、单位工程施工组织设计的编制依据包括()
A、X程的施工图纸和标准图
B、建设单位的意图和要求
C、合同文件
。、有关的技术新成果
E. X程地质勘查报告、地形图等
【参考答案】:A,B,D,E
20、当承包人提出索赔后,工程师要对其提供的证据进行审查,属于有效证据的包括()。
A、招标文件中的投标须知
8、施工会议纪要
C、招标阶段发包人对承包人质疑的书面解答
D、检查和试验记录
E、X程师书面命令
【参考答案】:B,D,E
21、工程投资额在30万元人民币以下或者建筑面积在30Ozd以下的建筑工程,()施工许可证。
入、可以缓期办理
B、也应当申请办理
顷可以申请免办
D、可以不申请办理
【参考答案】:D
22、人工定额中,计时测定的方法有很多种,包括()。
A、测时法
B、理论计算法
C、测定法
。、工作日写实法
E、写实记录法
【参考答案】:A,D,E
23、资源进度计划的三种类型是()。
A、符合进度约束条件的资源进度计划
B、力求资源需求均衡的资源进度计划
C、符合工期约束条件的资源进度计划
D、符合质量约束条件的资源进度计划
E、符合资源供应约束条件的资源进度计划
【参考答案】:B,C,E
24、建设工程项目施工的直接成本是指施工过程中耗费的构成工
程实体或有助于工程实体形成的各项费用支出,其是可以直接计人工程对象的费用,包括()等。
A、管理人员工资
8、人工费
C、材料费
。、施工机械使用费
E、办公费
【参考答案】:B,C,D
25、 施工质量管理是属于()的质量管理。
A、静态
B、动态
C、全过程
D、被动控制
E、预防为主
【参考答案】:B,C
由于施工质量管理具有影响因素多、质量波动大、质量的隐蔽性以及终检局限大的特点,也就是说,工程项目施工质量管理是随时间、地点、客观条件、人的因素、物的因素的发展而变化的。因此,施工质量管理必须是全过程、动态的质量管理。
