某水暖工程施工资源计划
第一节劳动力计划
根据施工进度需要,在各阶段按需要投入足够的各专业劳动力,以满足工程实施(见下表)。
时间
管理
电气
给排水
通风空调
消防
建筑智能
合计
2011年2月
22
1
30
1
25
8
285
2011年3月
22
1
50
1
75
16
363
2011年4月
22
1
50
1
90
16
378
2011年5月
22
1
50
1
95
20
387
2011年6月
22
1
50
1
90
20
382
2011年7月
22
1
50
1
90
20
382
2011年8月
22
1
50
1
90
20
382
2011年9月
22
1
50
1
90
20
382
2011年10月
22
1
40
1
90
20
372
2011年11月
22
1
35
1
40
20
317
2011年12月
22
1
35
1
40
20
317
2012年1月
22
1
35
1
40
20
317
2012年2月
22
70
36
80
40
20
268
2012年3月
22
50
30
50
40
20
212
/I C A -
劳动力计划
管理电气给排水通风空调消防建筑智能合计
450
4o cn _
1_
3 5 0
人3人250数21501
5
-
1
1 f
,
2
1
1
月月年年
1 0
1
月
年
2
1
月
年
2
1
月
年
2
1
月
年
2
1
月
3年
2时
1
月
年
2
t间
月 04^ ]IO2
月 ]mz
月 ]mz
I I
月年 2
2 0
1
,月
书年
2
第二节主要施工机械设备计划
我司将根据施工进度控制计划的要求,根据现场实际需要分期投入先进的施工机械设备,以保证工程实施需要。
序号

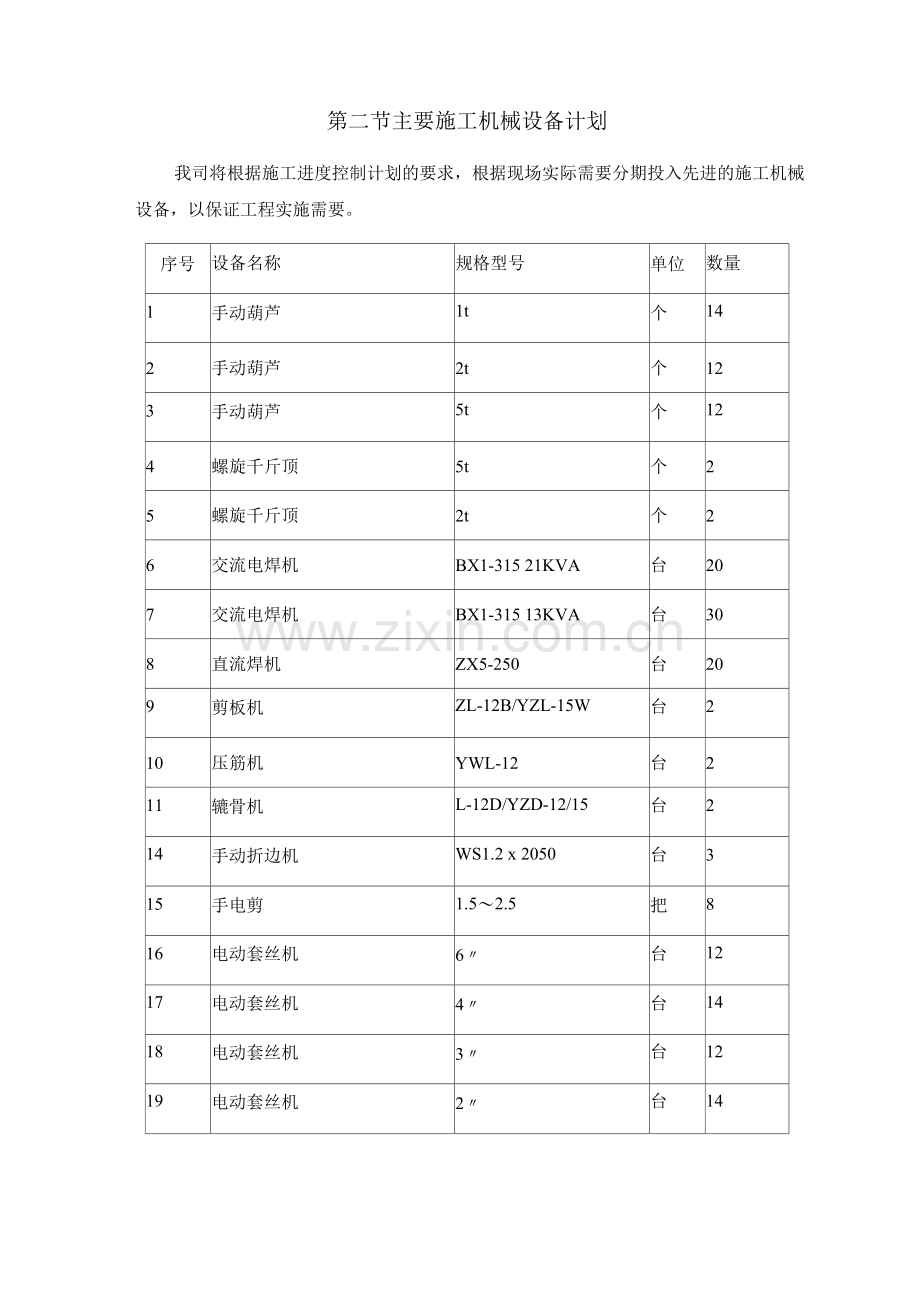

设备名称
规格型号
单位
数量
1
手动葫芦
1t
个
14
2
手动葫芦
2t
个
12
3
手动葫芦
5t
个
12
4
螺旋千斤顶
5t
个
2
5
螺旋千斤顶
2t
个
2
6
交流电焊机
BX1-315 21KVA
台
20
7
交流电焊机
BX1-315 13KVA
台
30
8
直流焊机
ZX5-250
台
20
9
剪板机
ZL-12B/YZL-15W
台
2
10
压筋机
YWL-12
台
2
11
辘骨机
L-12D/YZD-12/15
台
2
14
手动折边机
WS1.2 x 2050
台
3
15
手电剪
1.5〜2.5
把
8
16
电动套丝机
6〃
台
12
17
电动套丝机
4〃
台
14
18
电动套丝机
3〃
台
12
19
电动套丝机
2〃
台
14
20
电动试压泵
台
4
21
手动试压泵
台
4
22
云石界机
41
把
5
23
管道专用开槽机
台
12
24
手推车
辆
12
25
风焊
套
12
26
三角喉闸
SJHZ-23
台
12
27
台钻
ZQ4116/ZQ4119
台
12
28
台钻
Z4120/Z4125
台
11
29
座地砂轮机
巾2
台
12
30
手提角向砂轮机
巾1
把
14
31
冲击钻
喜利得TE-55
把
35
32
冲击钻
喜利得TE-25
把
36
33
冲击钻
喜利得TE-5〜10
把
36
34
沟槽机
台
8
35
无线电对讲机
GP88
台
30
36
手动电缆压线钳
3mm以下
台
20
37
电动液压压接钳
SMP-4C
把
20
38
电缆导向滑轮
直线/转弯型
套
50
40
手枪钻
把
50
41
角向磨光机
由1
台
20
42
AFD-1全自动风管生产线设备
套
1
第三节计量检测器具进场配置计划
在施工过程中计量和检测工作是质量保证的重要环节,为更好的保证工程质量,为了实现本工程的质量目标,必须严格控制这个环节。本工程我公司项目部拟投入经相关部门检测的下列检测计时器具如下表:
序号
计量器具(精度等级)
单位
数量
测量范围
1
游标卡尺(0〜4mm)
把
5
0 〜4mm
2
钢卷尺(2m〜20m)
把
50
0〜20m
3
框式水平仪
套
5
0〜0.02mm/m
4
框式水平仪
套
2
0.5mm/1 〜02mm
5
钢直尺(60cm)
把
25
0 〜6mm
6
台秤(TGT-5A)
台
2
0〜5kg
7
标准压力表(YB-150)
块
15
0〜25MPa
8
氧气压力表
块
10
0〜15MPa
9
乙炔压力表
块
10
0〜1.6MPa
10
氩气表
块
3
11
风速表(EY3-2A)
套
2
0〜30m/s
12
直流电位差计(UJ-33A)
套
2
0〜1.055V
13
数字电压表(9201 )
套
4
交流0〜7V
14
接地电测试仪(ZC25-3)
套
2
0〜1
15
万用表(MF47)
个
15
0〜5A/0 〜25V
16
兆欧表(ZC25-3)
个
5
0〜5MO
17
数字声级计(HY104A)
台
2
18
红外线测温仪(ST20)
台
2
19
风压测量仪
个
2
20
热球风速仪(30m/s )
个
1
21
测噪声仪
个
2
22
低电压大电流发生器0/0.5)
台
1
23
多量程电流互感器25级2
台
2
24
数字式查线仪(DKX-24)
台
3
25
直流电源(DC24V)
台
2
26
交直流稳压器(613-A)
台
1
27
单相自耦调压器(250V) 2KVA、
5KVA、 10KVA
台
各1
28
晶体管毫伏表
块
2
31
手提式振幅仪
台
5
32
单相三极插头漏电开关检测器
(97.250395.1)
台
2
33
非接触式手持数字转速表(SZG-
441B)
台
1
34
数字钳表(DM6266 )
台
4
35
相序表(XZ-1)
台
2
所有计量器具必须经检验合格且在使用周期内的才可投入使用。项目部建立《计量器具台帐》,制定检验计划,定期送检并对计量器具加上永久的牢固的统一编号,做好彩色标签。
第四节主要材料(设备)的采购、管理与入场计划
1、物资采购供应范围的划分
根据现场实际情况,本项目的物资供应范围分为二类:
1.1甲方供应的材料和设备;
1.2由机电承包商供应的设备材料。
2、甲方供应设备材料的管理
2.1甲方供应设备材料的计划
项目部根据工程的施工进度控制计划和甲方提供的主要设备材料到货计划,编制月度和季度设备材料需用量计划,并提前一个月提交给甲方现场材料工程师审核和批准,由甲方采购备料。
2.2甲方供应设备材料的领料
项目部按照施工现场的实际情况,参照设计图纸和设计变更通知的材料数量,报送材料领用计划给甲方现场相关人员审核,在项目总监签字后,送交甲方仓库管理员开具领料出库单。其中,部分甲方供应的物资在甲方现场仓库、堆场领用,非标设备、钢构件等较大型的物资,由甲方根据现场条件直接送到施工现场,项目部将积极配合物资的验收和清点。
2.3甲方供应物资的交接
项目部在领用甲方供应的物资时,在物资出库前,将认真核查物资的名称、型号、规格、数量、外观尺寸以及资料等方面是否与实物相符,如相符则签字交接。
2.4甲方供应物资的保管、运输和二次搬运
项目部接受甲方供应的物资后将设置专用仓库进行保管和储存,项目部承担保管责任。
3、物资的采购和管理
3.1项目部严格执行在投标文件中我司提出的物资采购要求以及物资质量控制方法。
3.2项目经理部设置1〜2名设备材料管理员负责本项目的物资采购与管理工作。严格按照质量管理体系相关条文的设备材料采购、仓储、发放(领用)和使用管理。
4、设备材料的质量控制
4.1项目部对甲方供应的物资在施工过程中或单机试车阶段发现的内在品质问题,项目部将及时向甲方提出书面报告和处理意见,供甲方在处理问题时参考。
4.2项目部保证由我司供应的物资符合设计要求,满足施工规范和产品规范的规定,全部进场物资具备齐全符合竣工要求的各种合格证和质量证明书。
4.3所有物资(包括甲方供应物资和我司采购的物资)按标准、规范和设计文件要求的检验报
告、质量合格证明书及使用、维修说明书等全部相关技术文件与物资同时进场交付,项目部将对其妥善保存,并在工程竣工时作为交工文件移交给甲方。
5、设备材料的进场
安装过程中,材料必须制定详尽的进场计划,进场计划分为总进场计划和分期进场计划。严格按照材料进场计划进行采购和入场,以确保工程进度要求。
