收藏 分销(赏)

围墙点挂石材施工方案.docx

上传人:精*** 文档编号:10098035 上传时间:2025-04-21 格式:DOCX 页数:6 大小:15.31KB
下载 相关 举报
围墙点挂石材施工方案.docx_第1页
第1页 / 共6页
围墙点挂石材施工方案.docx_第2页
第2页 / 共6页
点击查看更多>>
资源描述

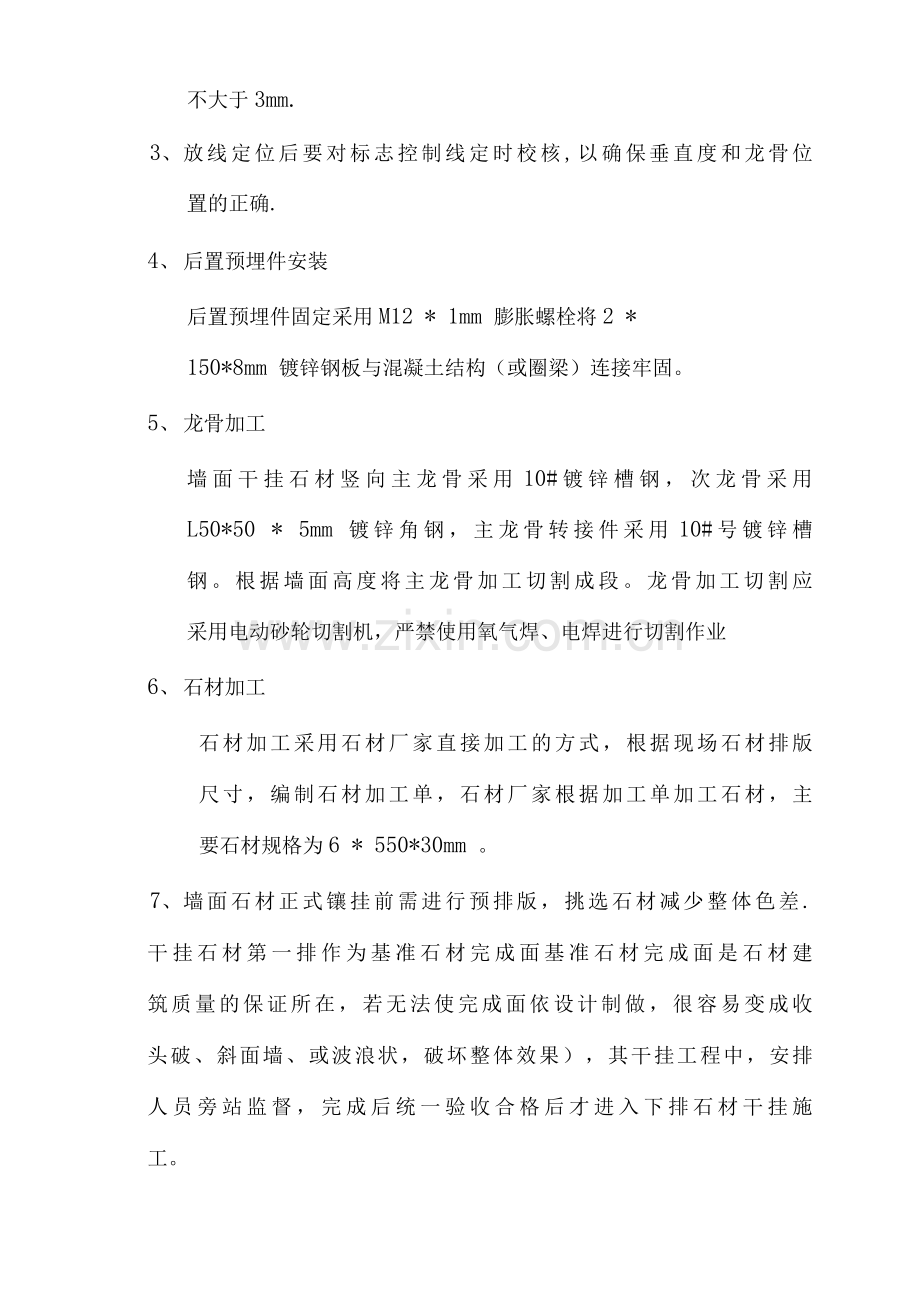

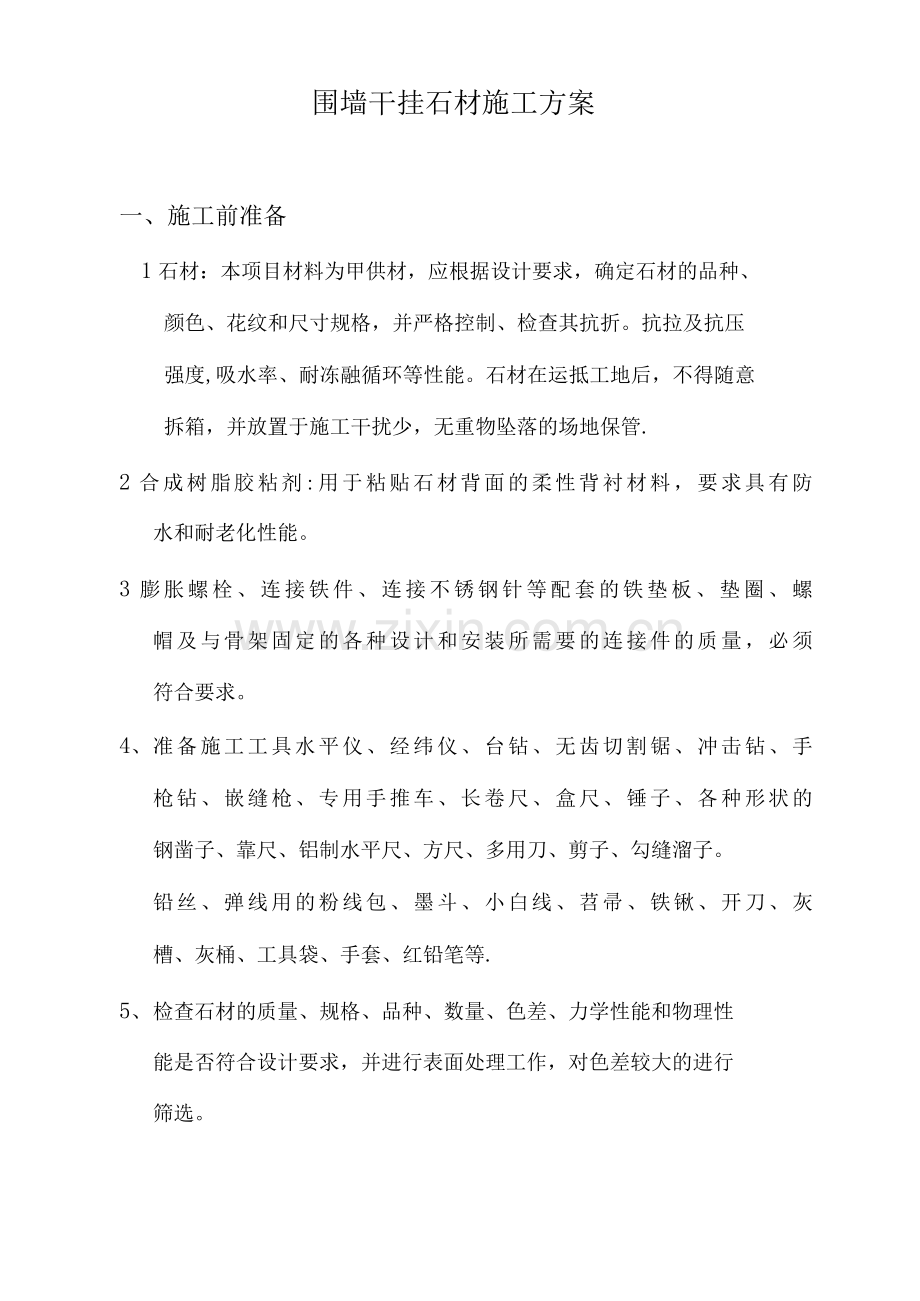

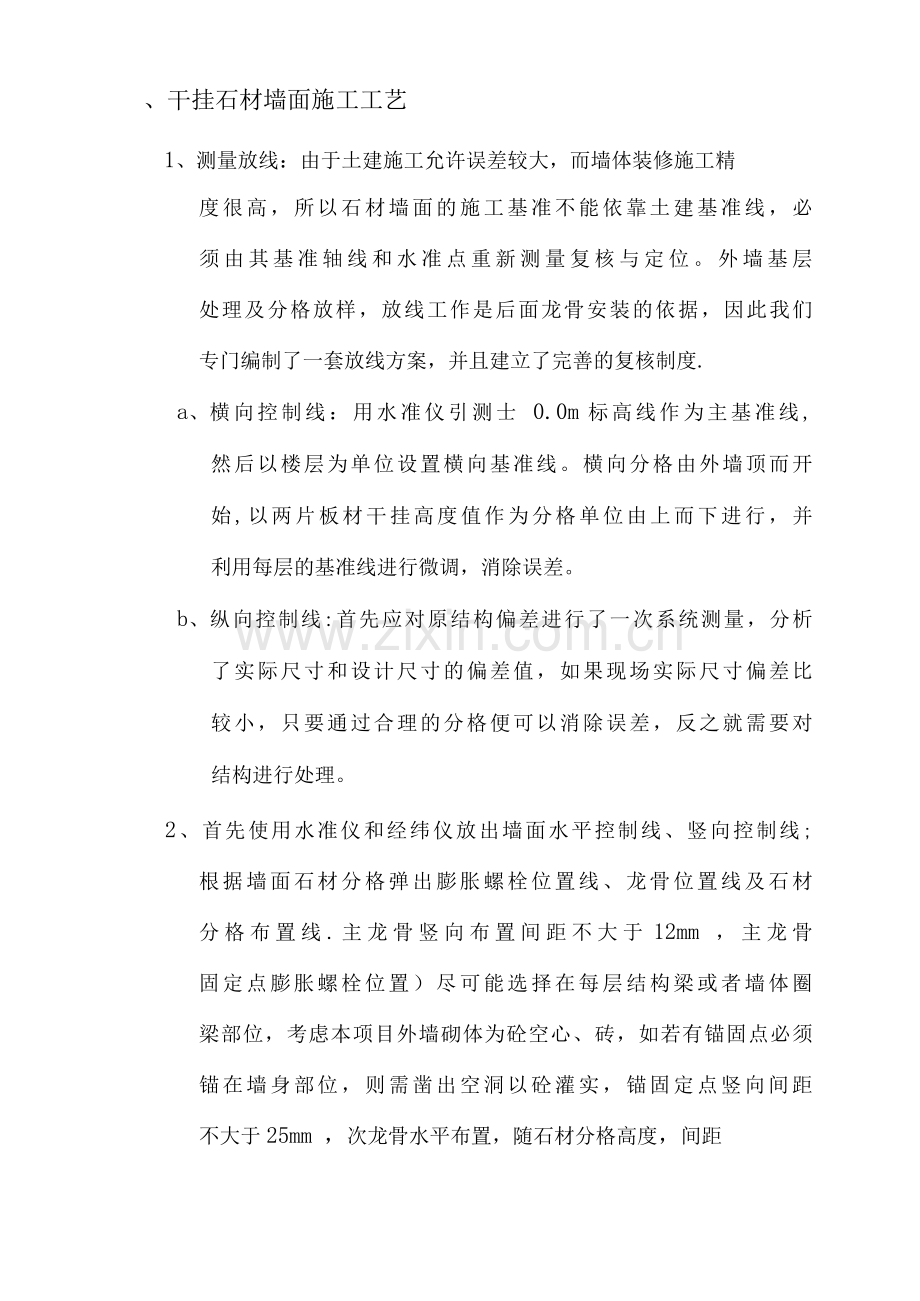

围墙干挂石材施工方案 一、施工前准备 1石材:本项目材料为甲供材,应根据设计要求,确定石材的品种、 颜色、花纹和尺寸规格,并严格控制、检查其抗折。抗拉及抗压 强度,吸水率、耐冻融循环等性能。石材在运抵工地后,不得随意 拆箱,并放置于施工干扰少,无重物坠落的场地保管. 2合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防 水和耐老化性能。 3膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺 帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须 符合要求。 4、 准备施工工具水平仪、经纬仪、台钻、无齿切割锯、冲击钻、手 枪钻、嵌缝枪、专用手推车、长卷尺、盒尺、锤子、各种形状的 钢凿子、靠尺、铝制水平尺、方尺、多用刀、剪子、勾缝溜子。 铅丝、弹线用的粉线包、墨斗、小白线、苕帚、铁锹、开刀、灰 槽、灰桶、工具袋、手套、红铅笔等. 5、 检查石材的质量、规格、品种、数量、色差、力学性能和物理性 能是否符合设计要求,并进行表面处理工作,对色差较大的进行 筛选。 、干挂石材墙面施工工艺 1、测量放线:由于土建施工允许误差较大,而墙体装修施工精 度很高,所以石材墙面的施工基准不能依靠土建基准线,必 须由其基准轴线和水准点重新测量复核与定位。外墙基层 处理及分格放样,放线工作是后面龙骨安装的依据,因此我们 专门编制了一套放线方案,并且建立了完善的复核制度. a、 横向控制线:用水准仪引测士 0.0m标高线作为主基准线, 然后以楼层为单位设置横向基准线。横向分格由外墙顶而开 始,以两片板材干挂高度值作为分格单位由上而下进行,并 利用每层的基准线进行微调,消除误差。 b、 纵向控制线:首先应对原结构偏差进行了一次系统测量,分析 了实际尺寸和设计尺寸的偏差值,如果现场实际尺寸偏差比 较小,只要通过合理的分格便可以消除误差,反之就需要对 结构进行处理。 2、首先使用水准仪和经纬仪放出墙面水平控制线、竖向控制线; 根据墙面石材分格弹出膨胀螺栓位置线、龙骨位置线及石材 分格布置线.主龙骨竖向布置间距不大于12mm ,主龙骨 固定点膨胀螺栓位置)尽可能选择在每层结构梁或者墙体圈 梁部位,考虑本项目外墙砌体为砼空心、砖,如若有锚固点必须 锚在墙身部位,则需凿出空洞以砼灌实,锚固定点竖向间距 不大于25mm ,次龙骨水平布置,随石材分格高度,间距 不大于3mm. 3、 放线定位后要对标志控制线定时校核,以确保垂直度和龙骨位 置的正确. 4、 后置预埋件安装 后置预埋件固定采用M12 * 1mm 膨胀螺栓将2 * 150*8mm 镀锌钢板与混凝土结构(或圈梁)连接牢固。 5、 龙骨加工 墙面干挂石材竖向主龙骨采用10#镀锌槽钢,次龙骨采用 L50*50 * 5mm 镀锌角钢,主龙骨转接件采用10#号镀锌槽 钢。根据墙面高度将主龙骨加工切割成段。龙骨加工切割应 采用电动砂轮切割机,严禁使用氧气焊、电焊进行切割作业 6、 石材加工 石材加工采用石材厂家直接加工的方式,根据现场石材排版 尺寸,编制石材加工单,石材厂家根据加工单加工石材,主 要石材规格为6 * 550*30mm 。 7、 墙面石材正式镶挂前需进行预排版,挑选石材减少整体色差. 干挂石材第一排作为基准石材完成面基准石材完成面是石材建 筑质量的保证所在,若无法使完成面依设计制做,很容易变成收 头破、斜面墙、或波浪状,破坏整体效果),其干挂工程中,安排 人员旁站监督,完成后统一验收合格后才进入下排石材干挂施 工。 8、板材的临时固定:安装过程中构件下端为固定状态,构件上端 为临设状态,石材下端孔内注入粘结胶并插入预先准备不锈钢垫片 固定,以后依次进行,待胶干固定完成后方可抽出不锈钢垫片。 9、 细部处理 a、 细部石材采用整板套割,不使用零星碎料拼装,所需的板 材做到现场量取、现场套割、现场安装。在窗洞位置石材 压边正确,采用设置流水坡和留滴水线、槽的方法控制。 b、 细部周边的干挂板材安装固定要准确,及时对凸出部位进 行打磨,保证横平竖直.对于轻微破损的石材,选择安装在不 明显的角落,采用原石粉末拌合专用石材胶水进行修补。 10、 石材洗缝及打胶过程控制 大面石材安装完成后,需要对局部位置进行洗缝,让纵横缝 看起来更加均匀顺直,增加饰而效果。石材干挂施工完毕后,进行 表面清洁和清除缝隙中的灰尘。先用直径8-10毫米的泡沫塑料 条填实板内侧,留56毫米深的缝,在缝两侧的石材上,靠缝粘 贴10-15毫米宽的胶带,以防止打胶嵌缝时污染板面。然后用打胶 枪填满密封胶.如果发现密封胶污染板面,必须立即擦净.在窗洞 位置,先沿花岗岩石板的缝塞泡沫棒,然后选择品质优良的密封 胶进行打胶,胶缝深15毫米,最后用10的塑料棍压出凹圆。施 工完毕后,采用对墙体洒水的方法测试墙体的防水性能.同时为了让打胶面看起来连续、平整,专门挑选熟练工人进行操作。石材 勾缝后不得出现勾缝剂污染石材板块现象的发生。 三、质量保证项目 1、石材表面清净、平整;拼花正确,纹理清晰,颜 色 均匀一致;非整板部位安装适宜,阴角处石板压向正确,并做好石材 轻微破损的修补工作。表面缺陷及物理性能必须符合设计和国家有关 现行标准规定。 2、 所用的型钢骨架安装牢固,骨架表面平整度控制得当,并做 好防腐、防锈及避雷接地处理。连接件版)、销钉、胶粘剂、密封胶、 等的材质、品种、型号、规格及连接方式必须符合设计要求和国家有 关标准规定。 3、 连接件与基层,骨架与基层,骨架与连接板的连接,石板与 连接板的连接安装必须牢固可靠无松动。预埋件尺寸、焊缝的长度和 高度、焊条型号必须符合设计要求。 4、 主体结构及其预埋件的垂直度、平整度与预留洞均应符合规 范或设计要求,其误差应在连接件可调范围内。 5、 采用螺栓、胀管连接处必须加弹簧垫圈并拧紧。 6、 缝格均匀,板缝通顺,接缝嵌塞密实、宽窄一致。突出物周 围的板采取整板套割,尺寸准确,边缘吻合整齐、平顺,滴水线顺直、 流水坡向正确,清晰美观。 石材干挂施工除满足本施工方案要求外,还需符合图纸及相关国家规范及技术规程要求。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
