工程竣工验收及项目移交方案
工程竣工验收是完成整个施工的重要内容,在施工中我们分为阶 段性验收和整体验收两项工作内容;施工资料是施工内容真实记录的 反映,对施工资料的收集和整理需做相应的安排。验收完成后,进行 竣工验收。
1、工程验收
1.1、验收工作内容
验收工作大致根据施工顺序分为五部分:第一部分为土壤降水的 验收;第二部分为污染土壤化学氧化的验收;第三部分是地下水原位 修复的验收;第四部分基坑水处理后验收;第五部分为场地恢复工程 的验收。
1.2验收的程序
1、整体验收是对整体施工质量工作的检验,土壤降水、污染土 壤化学氧化、地下水原位修复、基坑水处理工程工作均已完成并通过 验收后,上报监理及业主单位,由业主单位委托第三方评估单位或行 进行场地修复效果评估。
2、完成修复效果评估后,整理项目实施资料,使用单位整理机 械、材料等撤场,进行场地移交,最终完成整个项目的验收工作。
1.3验收合格的标志
以生态环境局出具的合格的环保验收意见函作为工程验收的标 志。

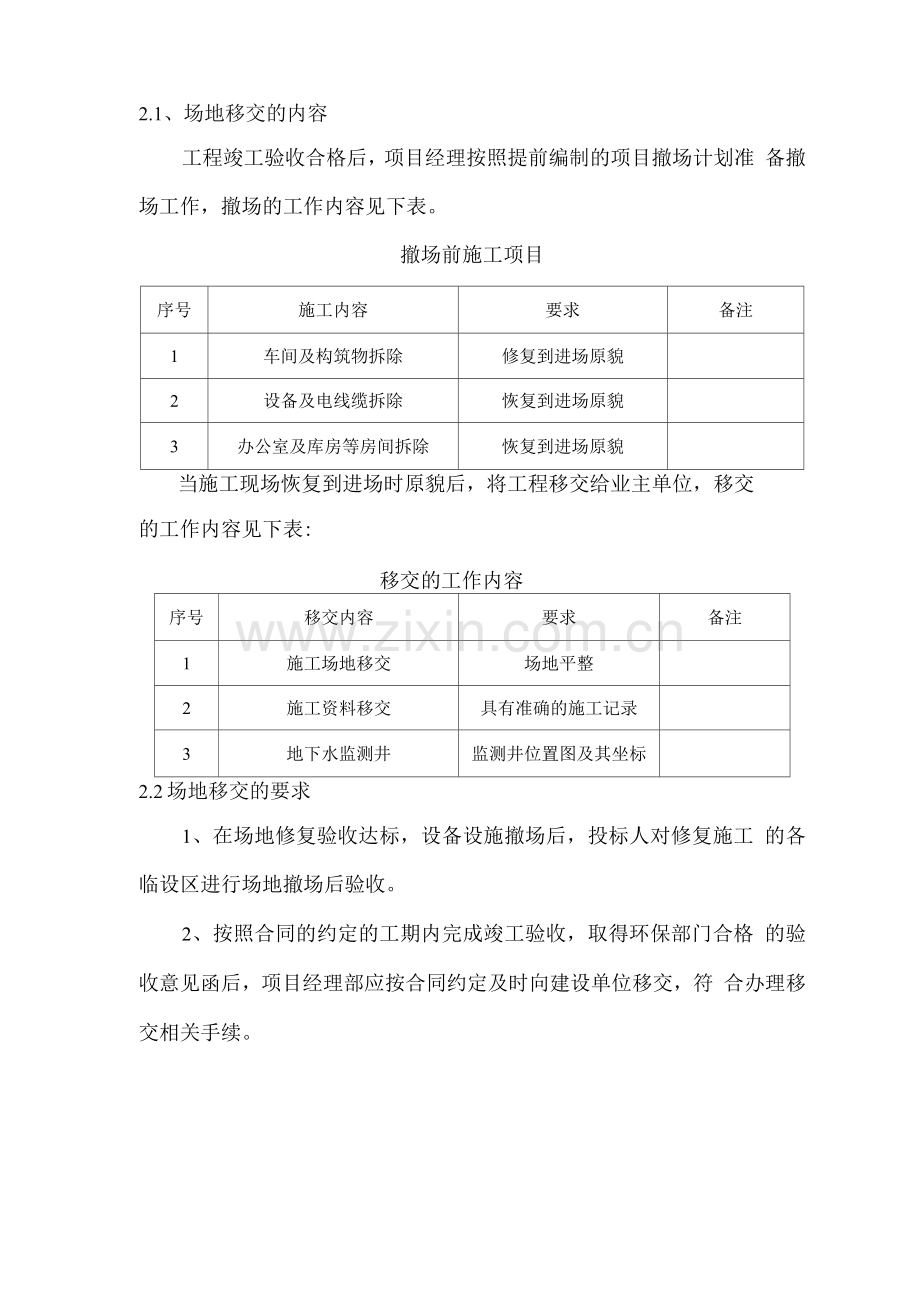

2.1、场地移交的内容
工程竣工验收合格后,项目经理按照提前编制的项目撤场计划准 备撤场工作,撤场的工作内容见下表。
撤场前施工项目
序号
施工内容
要求
备注
1
车间及构筑物拆除
修复到进场原貌
2
设备及电线缆拆除
恢复到进场原貌
3
办公室及库房等房间拆除
恢复到进场原貌
当施工现场恢复到进场时原貌后,将工程移交给业主单位,移交
的工作内容见下表:
移交的工作内容
序号
移交内容
要求
备注
1
施工场地移交
场地平整
2
施工资料移交
具有准确的施工记录
3
地下水监测井
监测井位置图及其坐标
2.2场地移交的要求
1、在场地修复验收达标,设备设施撤场后,投标人对修复施工 的各临设区进行场地撤场后验收。
2、按照合同的约定的工期内完成竣工验收,取得环保部门合格 的验收意见函后,项目经理部应按合同约定及时向建设单位移交,符 合办理移交相关手续。
工程资料指在工程建设过程中形成的各种形式的信息记录,包括 监理资料、施工资料、竣工图等内容。工程资料是工程实体质量的重 要组成部分,是工程实施过程中各环节形成的具体实质性的依据资料, 是工程内在质量的具体反映。为加强项目经理部工程资料的管理水平, 确保工程资料的真实、完整、准确和归档及时,特制定如下管理办法。
3.1、施工技术资料收集整理的要求
1、经理部设专职资料员,资料员对所辖工程进行单位、分部、 分项工程划分,划分表上报经理部审核后报监理工程师审批。经理部 必须严格按照监理工程师审批通过的单位、分部、分项工程划分表进 行资料管理。
2、施工技术资料应随施工进度及时整理,做到字迹清楚、项目 齐全、准确、真实。必须杜绝拖欠、涂改、造假现象发生。
3、所有资料的填写要求字体整齐、规范,要使用碳素笔书写, 做到内容齐全,数据清楚,签章清楚有效。做好资料原件、复写件、 复印件的管理。
4、本工程施工中,经理部将对所有将覆盖或掩蔽的工程及重要。 工序进行拍照,以备存查,并做为竣工资料的一部分。
5、所有资料要使用专用资料盒,建立资料台帐,集中妥善保管, 其他人员不得随意抽撤,资料借阅要由主管领导签字。
3.2资料保证措施
1、各级领导和管理部门必须把工程技术资料管理做为施工管理 中一项重要工作完成,立健全技术资料工作管理系统和目标责任制,
并设专职人员负责工程技术资料管理工作。
2、施工中建立完善的工程技术资料管理责任制和奖罚制度,经 理部内明确责任各负其责,互相配合,积极主动完成资料汇集、编写 工作。
3.3工程资料保密承诺
我方将严格遵守业主对资料的保密要求,所有有关本工程的资料 包括文件、资料及试验数据等,均不用于本项目以外的地方。未经业 主的书面同意,禁止复印图纸和向第三方扩散。我项目管理人员,凡 因为工作职责而必须知悉保密资料的,均承担相应的保密责任,不得 泄露给第三人知悉。
3.4、移交资料编制要求
工程竣工资料的编制、整理,应符合国家、行业、地方现行的有 关环境修复工程的法律、法规、规范、标准执行。
1、资料盒内应包括卷内目录、资料封面、分目录和资料内容, 各级目录和资料内容必须对应一致,层次清晰。
2、工程资料应项目齐全、字迹清楚、图面整洁、签章齐全,必 须使用档案规定用笔。资料编制表格式样应符合国家、行业或地方有 关规定。
3、资料员负责对工程资料的编制情况进行初检。根据地方规定 及相关规范要求对工程资料中的工程名称、内容填写、签名盖章、交 圈情况进行检查并督促相关人员整改,保证其正确性。对检查合格的 资料,做好编目、外观整理、组卷等工作。
4、影像资料是工程资料中不可缺少的部分,它是从工程开工到 工程交付使用的全过程中形成的。项目经理部设资料员负责影像资料 的收集整理工作,并配备数码摄像机以保证影像资料的及时完备,并 按要求进行管理。但对业主要求保密的地方哉方在经过业主批准后方 可摄像并对其内容进行保密未经批准,决不私拍摄。
3.5竣工验收资料的移交
工程项目经市生态环境局验收合格后,项目经理部应按合同约定 及时向建设单位移交,办理工程资料移交相关手续。
