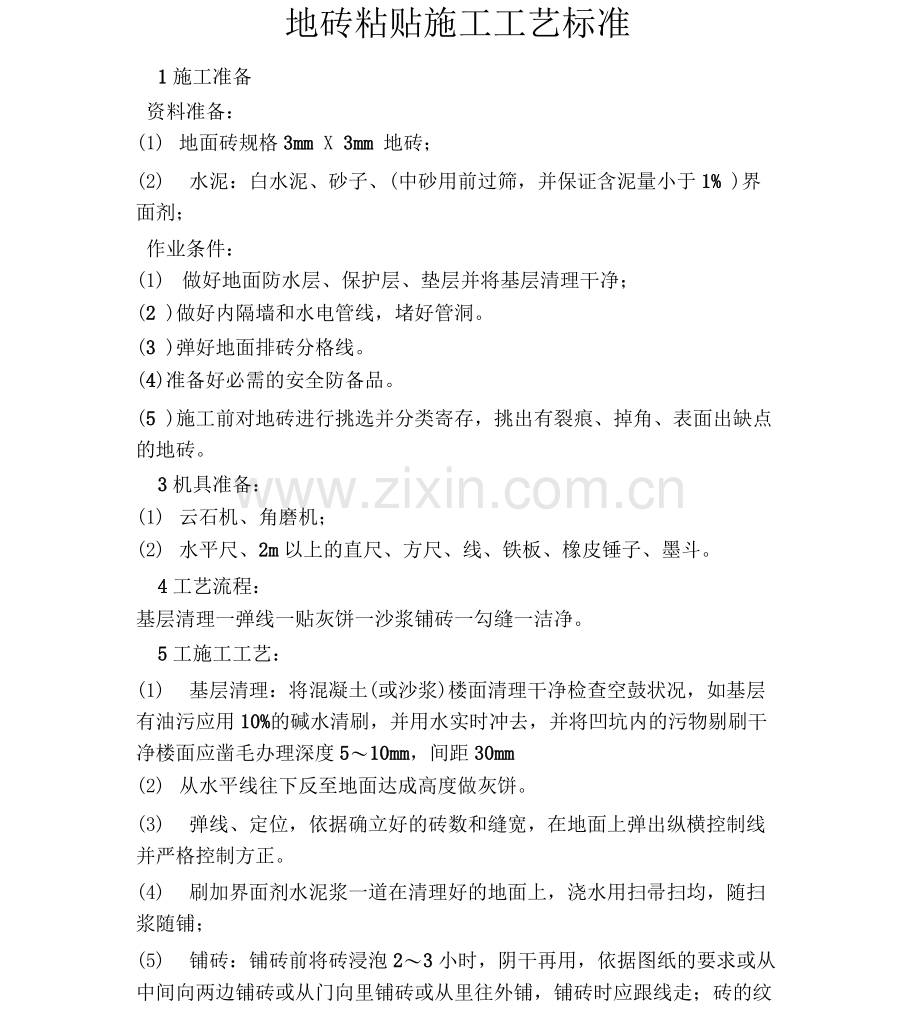

地砖粘贴施工工艺标准
1施工准备
资料准备:
(1) 地面砖规格3mm X 3mm 地砖;
(2) 水泥:白水泥、砂子、(中砂用前过筛,并保证含泥量小于1% )界面剂;
作业条件:
(1) 做好地面防水层、保护层、垫层并将基层清理干净;
(2 )做好内隔墙和水电管线,堵好管洞。
(3 )弹好地面排砖分格线。
(4)准备好必需的安全防备品。
(5 )施工前对地砖进行挑选并分类寄存,挑出有裂痕、掉角、表面出缺点的地砖。
3机具准备:
(1) 云石机、角磨机;
(2) 水平尺、2m以上的直尺、方尺、线、铁板、橡皮锤子、墨斗。
4工艺流程:
基层清理一弹线一贴灰饼一沙浆铺砖一勾缝一洁净。
5工施工工艺:
(1) 基层清理:将混凝土(或沙浆)楼面清理干净检查空鼓状况,如基层有油污应用10%的碱水清刷,并用水实时冲去,并将凹坑内的污物剔刷干净楼面应凿毛办理深度5〜10mm,间距30mm
(2) 从水平线往下反至地面达成高度做灰饼。
(3) 弹线、定位,依据确立好的砖数和缝宽,在地面上弹出纵横控制线并严格控制方正。
(4) 刷加界面剂水泥浆一道在清理好的地面上,浇水用扫帚扫均,随扫浆随铺;

(5) 铺砖:铺砖前将砖浸泡2〜3小时,阴干再用,依据图纸的要求或从中间向两边铺砖或从门向里铺砖或从里往外铺,铺砖时应跟线走;砖的纹理方向要一致;施工时使用干硬性水泥沙浆配合比1:
3.
(6) 地砖缝按工艺要求为;用嵌缝剂调成和地砖靠近的颜色钩缝并用直径4〜5mm硬物将砖缝填补压实。
6质量控制
(1) 质量保证:面砖所用的砖一定切合设计要求,面层与基层的联合一定坚固无空鼓;
(2) 基本项目:地面砖的面层干净、色彩一致、接缝平均、周边顺直、无裂纹掉角,缺楞现象,地漏处坡底切合要求不倒返水,无积水与地漏联合处严实坚固无渗漏。
7同意误差:
接缝平直2mm、接缝高低1mm。
8应注意的质量问题:
(1) 空鼓、起拱,基层清理不干净,浇水不到,上人过早形成空鼓起拱、解决方法,铺联合层沙浆时,基层上素水泥浆应刷平均、不漏刷、不积水、不干燥,随刷随铺摊联合层。
(2) 泛水过小或局部倒坡,地漏按装饰标高过高,基层不平有凹坑造成局部积水,地面高度不够,水平线禁止或未按水平线施工,要求施工前先复查水平线无误再施工。
(3) 相邻高低差超标,砖的厚度不一致或砖面不平劈棱挂角,铺贴时没摊平或粘接层过厚,上人过早所造成,解决方法,应严格检查砖的质量。不合格产品果断不用,铺贴时应锤实禁止上人过早。
9查验方法:
每组工序竣工,班组先行自检,自检合格后交工长查验,工长检查若有不合格的地方,提出版面整顿建议交到班组长从头更正,更正后交工长再查收,合格后方能进行下一道工序。
成品保护:
1对已完的工程在铺贴时,应做好成品保护;
2切割砖时下面应垫块好木板;
3禁止在已铺好的地面上拌合沙浆;
4在已铺好的地面上工作时应注意防备砸砰、破坏、禁止在地砖上随意丢扔重物;
5油漆等工序施工时应付地面进行保护。
