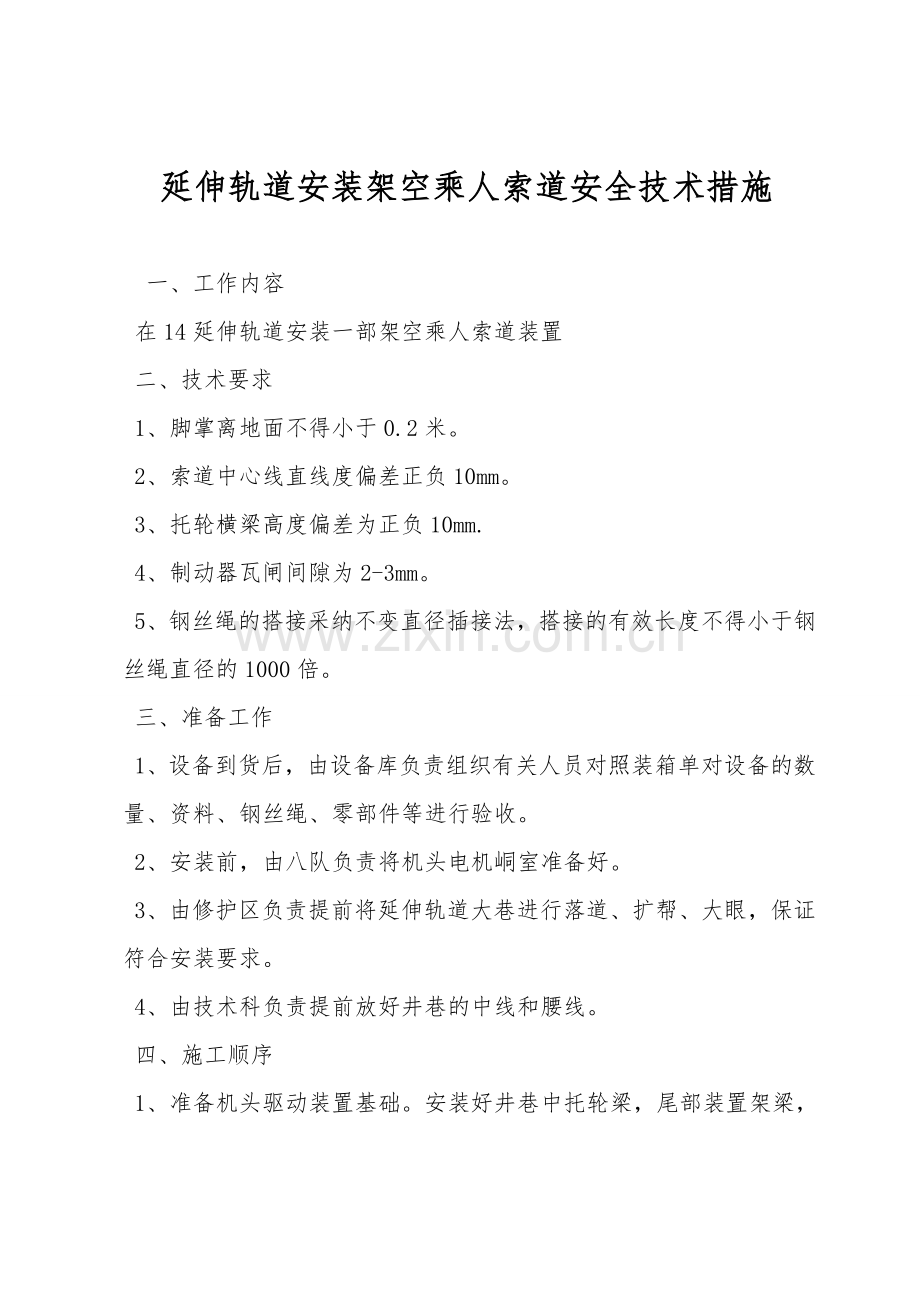

延伸轨道安装架空乘人索道安全技术措施 一、工作内容 在14延伸轨道安装一部架空乘人索道装置 二、技术要求 1、脚掌离地面不得小于0.2米。 2、索道中心线直线度偏差正负10mm。 3、托轮横梁高度偏差为正负10mm. 4、制动器瓦闸间隙为2-3mm。 5、钢丝绳的搭接采纳不变直径插接法,搭接的有效长度不得小于钢丝绳直径的1000倍。 三、准备工作 1、设备到货后,由设备库负责组织有关人员对照装箱单对设备的数量、资料、钢丝绳、零部件等进行验收。 2、安装前,由八队负责将机头电机峒室准备好。 3、由修护区负责提前将延伸轨道大巷进行落道、扩帮、大眼,保证符合安装要求。 4、由技术科负责提前放好井巷的中线和腰线。 四、施工顺序 1、准备机头驱动装置基础。安装好井巷中托轮梁,尾部装置架梁,张紧重锤架梁。 2、安装好托轮架及托轮,装好机头,机尾。 3、安装电气及安全保护系统、照明系统,减速机加好润滑油,制动器加好液压油。 4、打开电力液压推动制动器,对驱动系统进行试车,先人工盘动联轴器数圈,无异常状况后,在进行电动试车,检查电动机,制动器,减速机能正常使用后,悬挂好钢丝绳及尾轮张紧装置。 5、对索道进行空运转试车,空运转试车不小于4小时。在空运转时,应沿线检查井道中托绳轮及驱动轮、尾轮系统,发现问题,及时解决。 6、空车试运转无问题后,方可按上吊椅进行试运行,运行无问题后,进行正常使用。 五、安全技术措施 1、安装工作机电科由刘世恒负责,其它人员必须听从其统一指挥。 2、所有参加此项工作的人员必须认真学习本措施并签字,否则,不准参加此项工作, 3、工作前,所有工作人员禁止喝酒,精神状态不佳者禁止参加此项工作。 4、工作过程中所需的起吊工具下井前,必须在井上试验合格后方可下井使用。 5、每次工作前,都必须和运输区结合好,做到开车不行人,行人不开车。 6、起吊机头电机和减速机时,必须找准重物的重心,防止倾斜。 7、起吊过程中,重物的下方严禁有人员站立,更不得用身体的任何部位去改正正在起吊的重物。 8、安装横梁支架前,必须对所打的锚索质量进行检查,确认牢固后,方可安装。 9、安装托轮横梁的过程中,轨道的下方严禁有人。 10、固定横梁U卡的螺栓必须上满扣。 11、在安装的过程中,必须放专人进行照坡,发现动车马上通知人员躲进躲避峒内。 12、安装横梁时,工作人员必须站在特制的板凳上,并派两个人扶稳凳子。 13、需要几个人共同抬重物时,必须有人在现场统一指挥,做到号令一致、同起同落。 14、在施工过程中,需要用氧气时必须制订专项安全措施。 机电科:宁雪艳 2008年4月30日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 铁路地铁

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
