石膏板吊顶施工方法
1、工艺流程
弹顶棚标高水平线T划龙骨分档线T专业管线安装T安装主龙 骨T安装次龙骨T安装罩面板
2、弹顶棚标高水平线,根据设计标高在各楼层的四周墙上弹水 平控制线,弹线应清晰、准确。
3、划龙骨分档线,按设计要求的主、次龙骨间距在已弹好的顶 棚标高水平线上划龙骨分档线。
4、安装主龙骨吊杆:为保证骨架的稳定,采用膨胀螺栓固定小 角钢,角钢上焊①6吊杆。在弹好顶棚标高水平线及龙骨分档线后, 确定吊杆下端头的标高,按主龙骨位置及吊杆间距固定吊杆,吊杆另 一端焊①6螺栓丝杆,吊杆位置长度要准确适宜。吊杆不与专业管道 接触。吊杆与专业管道发生冲突时,用型钢支架过渡。
5、龙骨安装:采用50型龙骨或烤漆龙骨,龙骨中部起拱高度按 房间短方向距离在1/2-1/3之间。主龙骨安装好后拉线校正,再 安装次龙骨,次龙骨分档必须按图纸要求进行,四边龙骨贴墙边,所 有卡扣,配件位置要准确牢固。主龙骨悬挑端不大于3mm,主龙 骨与专业管道和大型灯饰发生冲突时,先将主龙骨断开,再用型钢加 固,必要时附加主龙骨。
6、面层安装:龙骨安装完毕后让专业施工的管线安装完毕后再 进行面层的施工。面层为纸面石膏板或矿棉板,面层必须与龙骨连接 牢固,平整,缝隙均匀、正确,各种留洞留设正确。

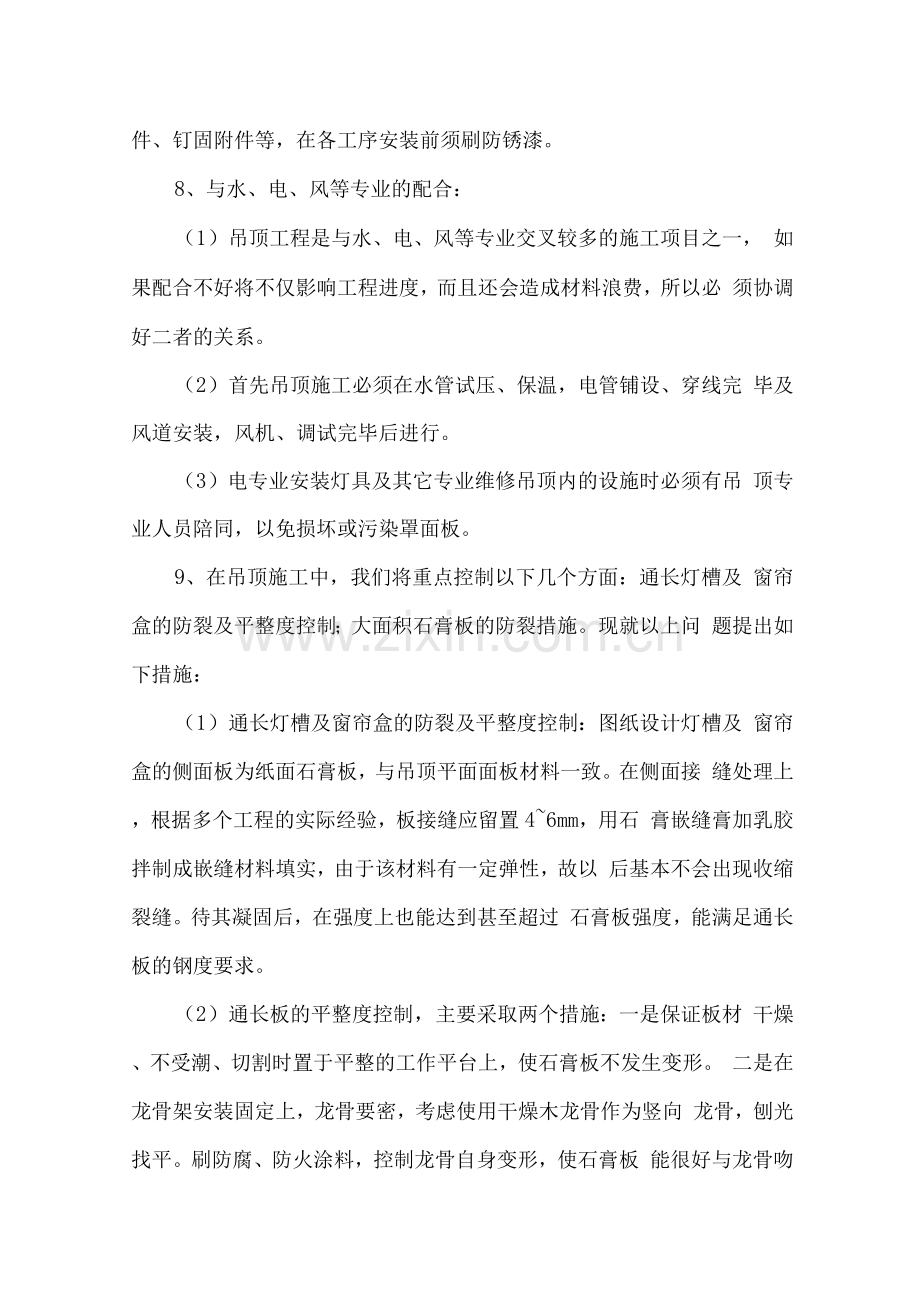

7、刷防锈漆:轻钢骨架未做防腐处理的表面,如吊挂件、连接
件、钉固附件等,在各工序安装前须刷防锈漆。
8、与水、电、风等专业的配合:
(1)吊顶工程是与水、电、风等专业交叉较多的施工项目之一, 如果配合不好将不仅影响工程进度,而且还会造成材料浪费,所以必 须协调好二者的关系。
(2)首先吊顶施工必须在水管试压、保温,电管铺设、穿线完 毕及风道安装,风机、调试完毕后进行。
(3)电专业安装灯具及其它专业维修吊顶内的设施时必须有吊 顶专业人员陪同,以免损坏或污染罩面板。
9、在吊顶施工中,我们将重点控制以下几个方面:通长灯槽及 窗帘盒的防裂及平整度控制;大面积石膏板的防裂措施。现就以上问 题提出如下措施:
(1)通长灯槽及窗帘盒的防裂及平整度控制:图纸设计灯槽及 窗帘盒的侧面板为纸面石膏板,与吊顶平面面板材料一致。在侧面接 缝处理上,根据多个工程的实际经验,板接缝应留置4~6mm,用石 膏嵌缝膏加乳胶拌制成嵌缝材料填实,由于该材料有一定弹性,故以 后基本不会出现收缩裂缝。待其凝固后,在强度上也能达到甚至超过 石膏板强度,能满足通长板的钢度要求。
(2)通长板的平整度控制,主要采取两个措施:一是保证板材 干燥、不受潮、切割时置于平整的工作平台上,使石膏板不发生变形。 二是在龙骨架安装固定上,龙骨要密,考虑使用干燥木龙骨作为竖向 龙骨,刨光找平。刷防腐、防火涂料,控制龙骨自身变形,使石膏板 能很好与龙骨吻合。保证一次安装即可达到平直要求,不需二次调整。
(3)大面积石膏板防裂:纸面石膏板吊顶开裂的主要原因有三 个:
① 、吊顶板局部变形:
主要是吊杆螺丝固定不紧,吊杆间距太大,石膏板与龙骨固定的 自攻螺丝间距太大。在施工完成后会发生缓慢变形。因此,该工程吊 杆间距应按吊顶最小间距9mm施工,自攻螺丝间距取150mm,吊 顶龙骨与吊杆连接时一定要拧紧挂件上下螺母。这三个方面要作为重 要的环节加强检查、控制。
② 、吊顶板缝用玻璃丝布,容易出现腻子层加厚现象,对吊顶质 量会产生一定的影响。板缝改用穿孔纸带加乳胶粘封,由于纸带与石 膏板纸面材一致,加上乳胶良好的韧性及自身的憎水性,使用效果很 好,在板缝处不出现黄色色带,也不易开裂。
③ 、大型吊挂物荷载致使的局部变形。在施工中,一定要根据吊 灯的实际情况,设吊灯专用吊杆,对吊灯部分吊顶进行局部加固。
10、轻钢龙骨纸面石膏板吊顶质量检查标准:
序号
项目
允许偏差(mm )
检查方法
1
表面平整
3
用2m靠尺和楔形塞尺
2
接缝平直
3
用5m接线
3
压条平直
2
用5m接线
4
接缝高低
1
用直尺和楔形塞尺
