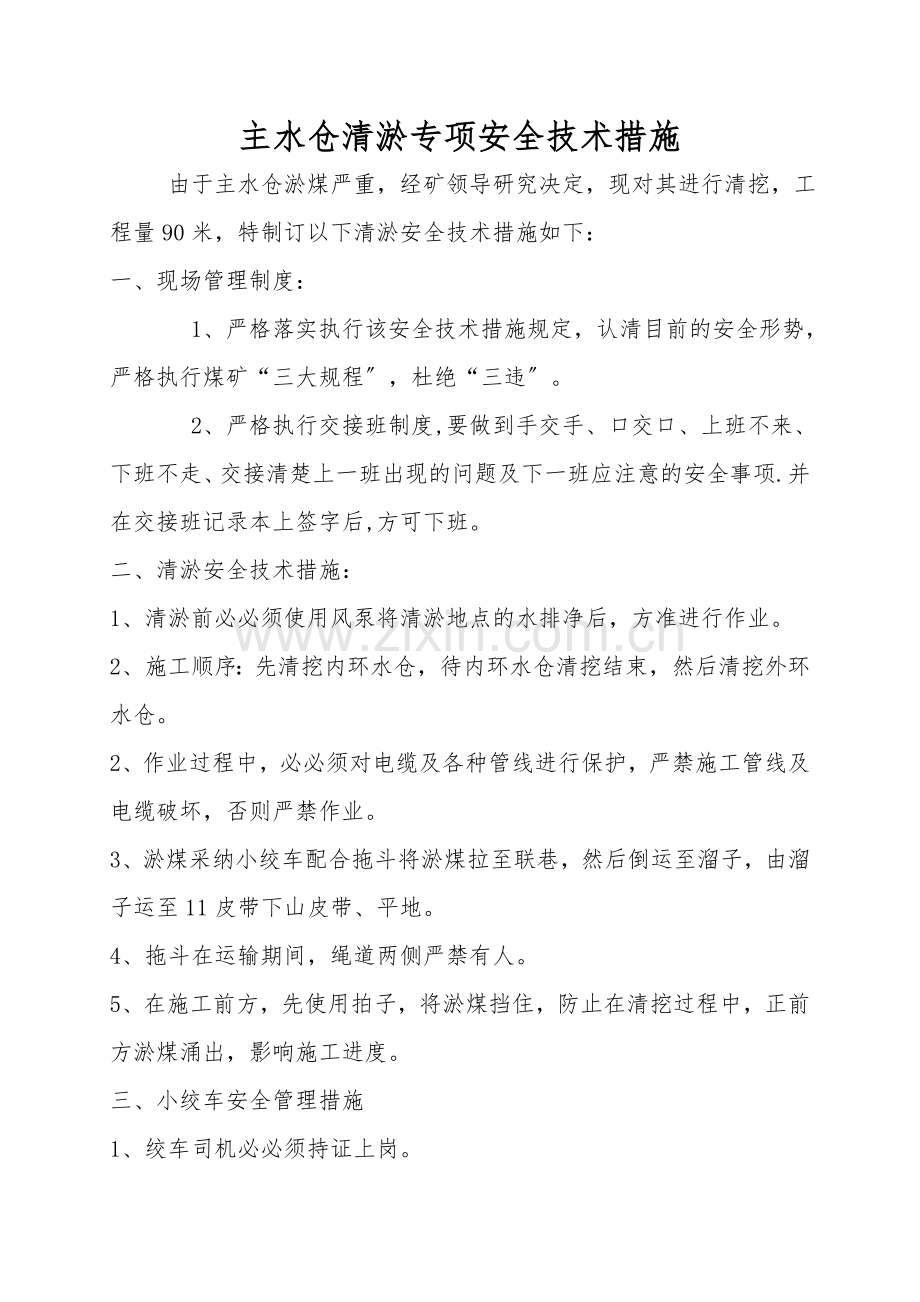

1、主水仓清淤专项安全技术措施 由于主水仓淤煤严重,经矿领导研究决定,现对其进行清挖,工程量90米,特制订以下清淤安全技术措施如下:一、现场管理制度: 1、严格落实执行该安全技术措施规定,认清目前的安全形势,严格执行煤矿“三大规程,杜绝“三违。 2、严格执行交接班制度,要做到手交手、口交口、上班不来、下班不走、交接清楚上一班出现的问题及下一班应注意的安全事项.并在交接班记录本上签字后,方可下班。二、清淤安全技术措施:1、清淤前必必须使用风泵将清淤地点的水排净后,方准进行作业。2、施工顺序:先清挖内环水仓,待内环水仓清挖结束,然后清挖外环水仓。2、作业过程中,必必须对电缆及各种管线进行保护,严禁施工
2、管线及电缆破坏,否则严禁作业。3、淤煤采纳小绞车配合拖斗将淤煤拉至联巷,然后倒运至溜子,由溜子运至11皮带下山皮带、平地。4、拖斗在运输期间,绳道两侧严禁有人。5、在施工前方,先使用拍子,将淤煤挡住,防止在清挖过程中,正前方淤煤涌出,影响施工进度。三、小绞车安全管理措施1、绞车司机必必须持证上岗。2、小绞车必必须打牢打齐四压两戗,确保小绞车牢固可靠。3、每班必必须有机电科专人进行检查,钢丝绳、闸阀、滚筒等小绞车配件是否灵敏可靠,并做好检查记录。4、运输通道拐弯处,可以安装导向轮进行调向,导向轮必必须牢固可靠。四、通风安全措施1、迎头杜绝无风、微风作业。2、风筒口距迎头不得大于5米,否则必必须接短节进行通风。3、风筒必必须吊挂平直、不打死弯、并逢环必挂,严禁有漏风现象发生。4、强化瓦斯检查,每班检查次数不得少于3次。5、迎头必必须悬挂便携式瓦斯报警仪,瓦斯超限严禁作业。6、清淤地点必必须有直通调度室 ,并灵敏可靠,随时保持畅通。7、施工前,必必须将帮顶处的活矸,找掉后,方准进行作业。其他未尽事宜,严格按照煤矿安全规程和作业规程执行。
