资源描述

巷与小窑巷道贯穿安全技术措施
现掘一队施工2-5121巷将与原小窑巷道贯穿,截止8月2日 0 点班未,从立交控制点11 #到工作面的距离为32米,距第一条小窑巷道贯穿剩余距离为50米,距第二条小窑巷道贯穿剩余距离为72米,距第三条小窑巷道巷道贯穿剩余距离为89米,2-5121巷顶板采纳锚网梁及锚索联合支护,锚杆六.六布置,间排距为900900毫米;锚索二.二布置,间排距为20002700毫米,锚索眼深8000毫米,帮部支护采纳锚网梁支护的方式,锚杆四.四布置,间排距为11001200毫米,小窑巷顶板、帮部采纳锚网梁联合支护,为确保贯穿期间的安全,特制定如下安全技术措施:
一、准备工作
1、由地测科负责核实2-5121巷与小窑巷道贯穿剩余距离,标定贯穿位置,并绘制贯穿大样图,张贴调度室。
2、由掘一队技术员负责落实控制点到工作面迎头的距离,并班班负责填写贯穿大样图。
3、通风部门必需调整好通风系统。
二、安全技术措施
贯穿施工
1、严格按地测科标定的中线施工,确保准确贯穿。

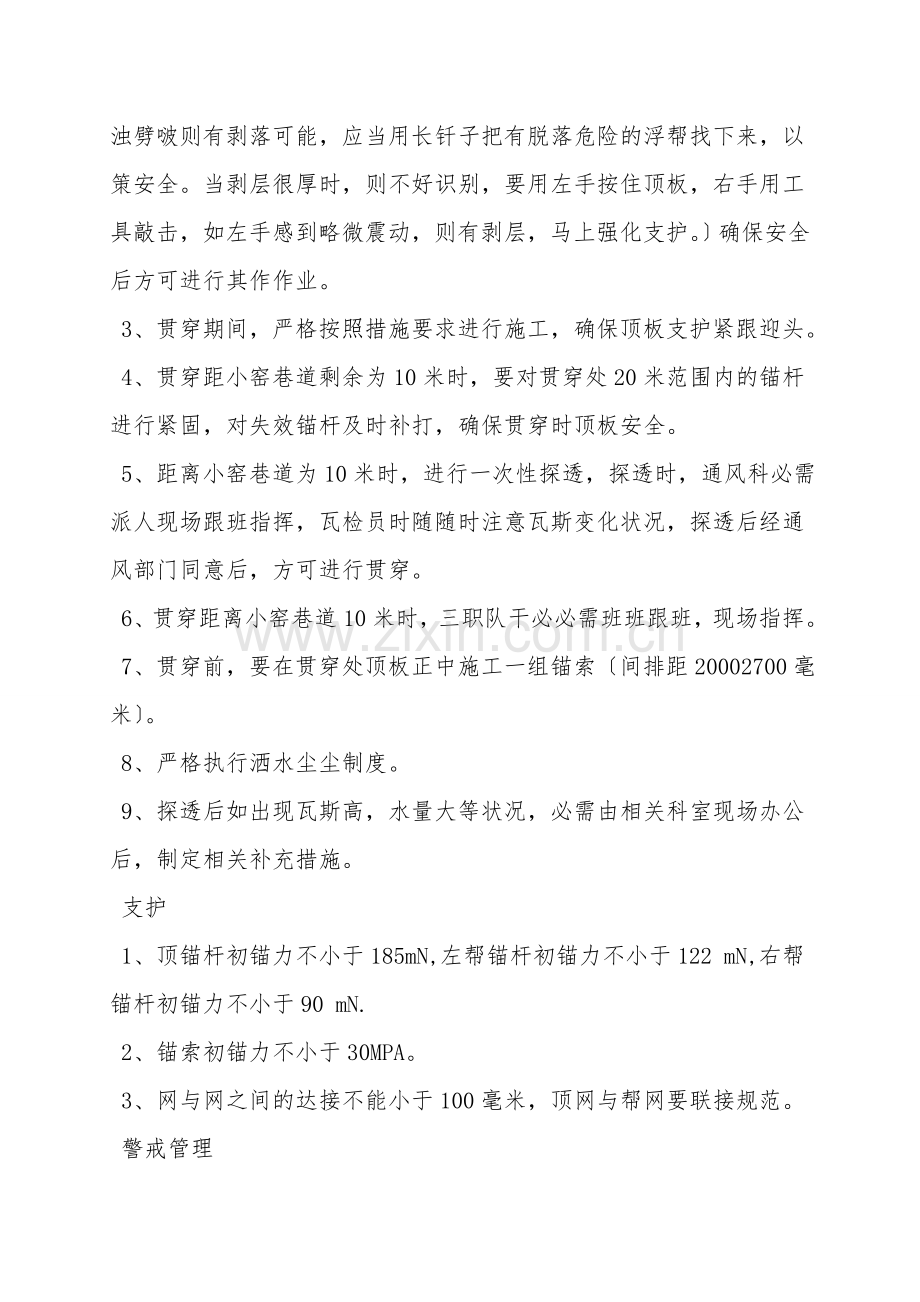

2、施工期间,严格执行敲帮问顶制度,〔即操作人员站在工作面的安全点,用长钢钎先捅掉破碎的煤和岩石后,再用镐或钢钎敲打顶板,用来发现顶板的冒顶脱落现象。如声音清脆,则没有剥层。如声音混浊劈啵则有剥落可能,应当用长钎子把有脱落危险的浮帮找下来,以策安全。当剥层很厚时,则不好识别,要用左手按住顶板,右手用工具敲击,如左手感到略微震动,则有剥层,马上强化支护。〕确保安全后方可进行其作作业。
3、贯穿期间,严格按照措施要求进行施工,确保顶板支护紧跟迎头。
4、贯穿距小窑巷道剩余为10米时,要对贯穿处20米范围内的锚杆进行紧固,对失效锚杆及时补打,确保贯穿时顶板安全。
5、距离小窑巷道为10米时,进行一次性探透,探透时,通风科必需派人现场跟班指挥,瓦检员时随随时注意瓦斯变化状况,探透后经通风部门同意后,方可进行贯穿。
6、贯穿距离小窑巷道10米时,三职队干必必需班班跟班,现场指挥。
7、贯穿前,要在贯穿处顶板正中施工一组锚索〔间排距20002700毫米〕。
8、严格执行洒水尘尘制度。
9、探透后如出现瓦斯高,水量大等状况,必需由相关科室现场办公后,制定相关补充措施。
支护
1、顶锚杆初锚力不小于185mN,左帮锚杆初锚力不小于122 mN,右帮锚杆初锚力不小于90 mN.
2、锚索初锚力不小于30MPA。
3、网与网之间的达接不能小于100毫米,顶网与帮网要联接规范。
警戒管理
1、贯穿剩余10米时,在贯穿前端设置警戒。
2、在设置警戒点,并挂贯穿处,严禁人员靠近标志牌。
3、警戒距离为10米。
4、每班由小队长安排一人到警戒点检查警戒设施的完好性,如有损坏及时完好警戒设施。
5、通风、瓦斯管理
确保风机自动切换装置完好,瓦斯检测仪电、风闭锁必必需起作用,风机正常运转,严禁无计划停风。
贯穿期间,工作面不得停风,风筒必必需接至工作面迎头,确保正常通风,并且各种瓦检、监控设备正常完好。
其它
严格执行《煤矿安全规程》、《2-5121巷作业规程》及《技术操作规程》中的有关规定。
三、其它
1、本措施由技术员负责向本队全体施工人员落实学习,并登记签字。
2、贯穿期间如发生特别或异常状况及时向调度室汇报,调度室及时汇报有关单位,并作出及时相关措施。
展开阅读全文
