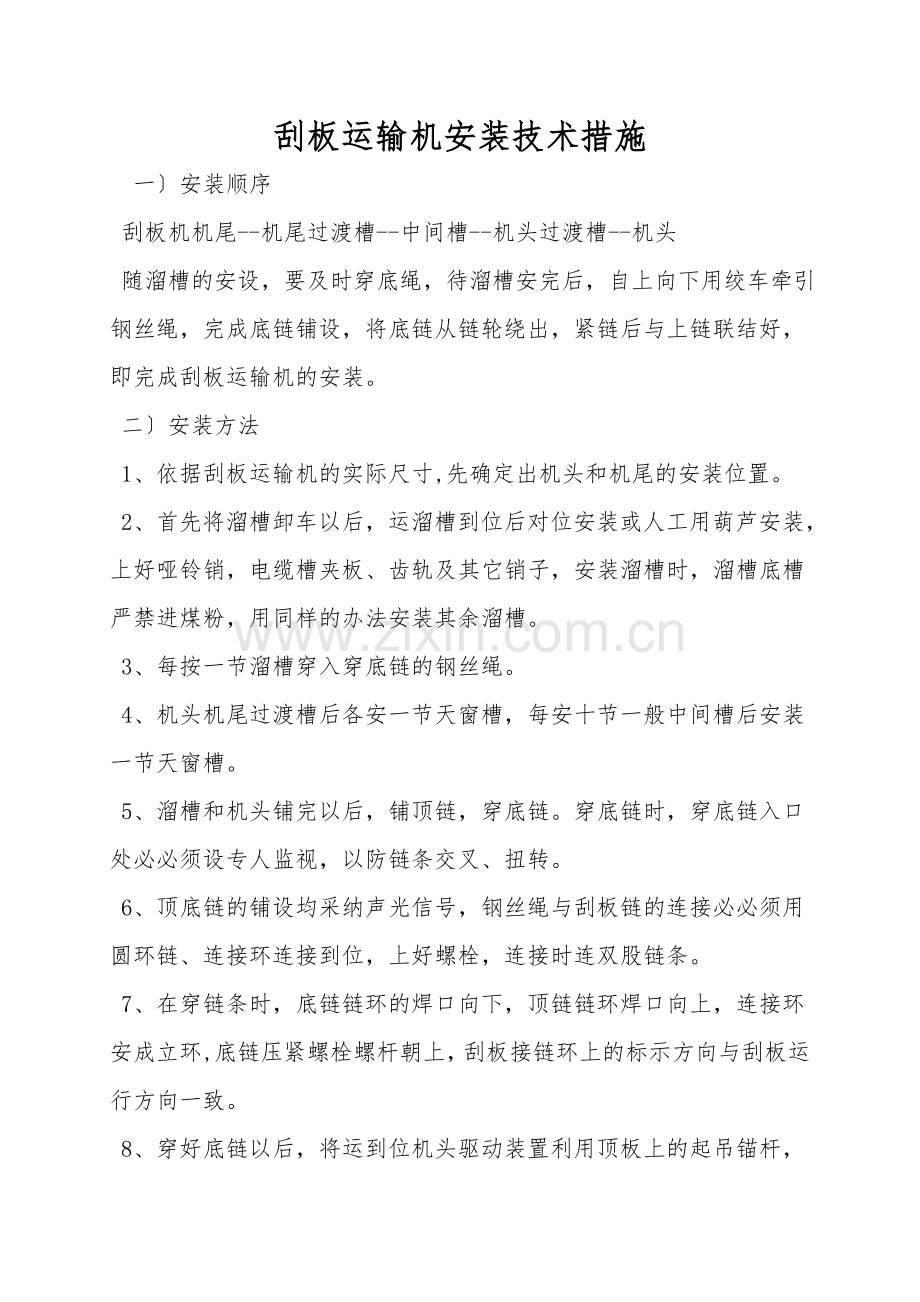

刮板运输机安装技术措施 一〕安装顺序 刮板机机尾--机尾过渡槽--中间槽--机头过渡槽--机头 随溜槽的安设,要及时穿底绳,待溜槽安完后,自上向下用绞车牵引钢丝绳,完成底链铺设,将底链从链轮绕出,紧链后与上链联结好,即完成刮板运输机的安装。 二〕安装方法 1、依据刮板运输机的实际尺寸,先确定出机头和机尾的安装位置。 2、首先将溜槽卸车以后,运溜槽到位后对位安装或人工用葫芦安装,上好哑铃销,电缆槽夹板、齿轨及其它销子,安装溜槽时,溜槽底槽严禁进煤粉,用同样的办法安装其余溜槽。 3、每按一节溜槽穿入穿底链的钢丝绳。 4、机头机尾过渡槽后各安一节天窗槽,每安十节一般中间槽后安装一节天窗槽。 5、溜槽和机头铺完以后,铺顶链,穿底链。穿底链时,穿底链入口处必必须设专人监视,以防链条交叉、扭转。 6、顶底链的铺设均采纳声光信号,钢丝绳与刮板链的连接必必须用圆环链、连接环连接到位,上好螺栓,连接时连双股链条。 7、在穿链条时,底链链环的焊口向下,顶链链环焊口向上,连接环安成立环,底链压紧螺栓螺杆朝上,刮板接链环上的标示方向与刮板运行方向一致。 8、穿好底链以后,将运到位机头驱动装置利用顶板上的起吊锚杆,挂设40T导链,将驱动部对位,紧固好对口螺丝。 9、底链在机尾过渡槽后预留5m的底链,然后安装机尾框架,机尾框架安装到位前,将刮板链穿过机尾框架底槽,将机尾与过渡槽的螺丝上好。 10、机尾部用与机头安装类似。 11、按规定的油质油量对各注油部位进行注油。 12、在工作面完成供电、供水、供液的管线,就可以合茬紧链试车。 三〕安装质量要求 1、刮板机的安装必必须平、直、稳。 2、各部位的螺栓、销子齐全、紧固。 3、链条张紧度合适,不扭转交叉,两根链条松紧度一致。 4、冷却水的压力流量符合要求,各部位的油质油量符合要求。 5、通讯闭锁装置动作灵敏可靠。 6、电机、减速器等转动部位运转平稳正常。 7、刮板机运转平稳,无挤卡现象。 8、刮板的安装方向正确,间距符合要求。 9、各部位的连接平滑可靠。 10、自动张紧装置灵活可靠。 11、电机及接线符合完好标准及防爆要求。 12、机头与转载机尾搭接合理,保证有足够的卸载高度和卸载距离。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
