资源描述

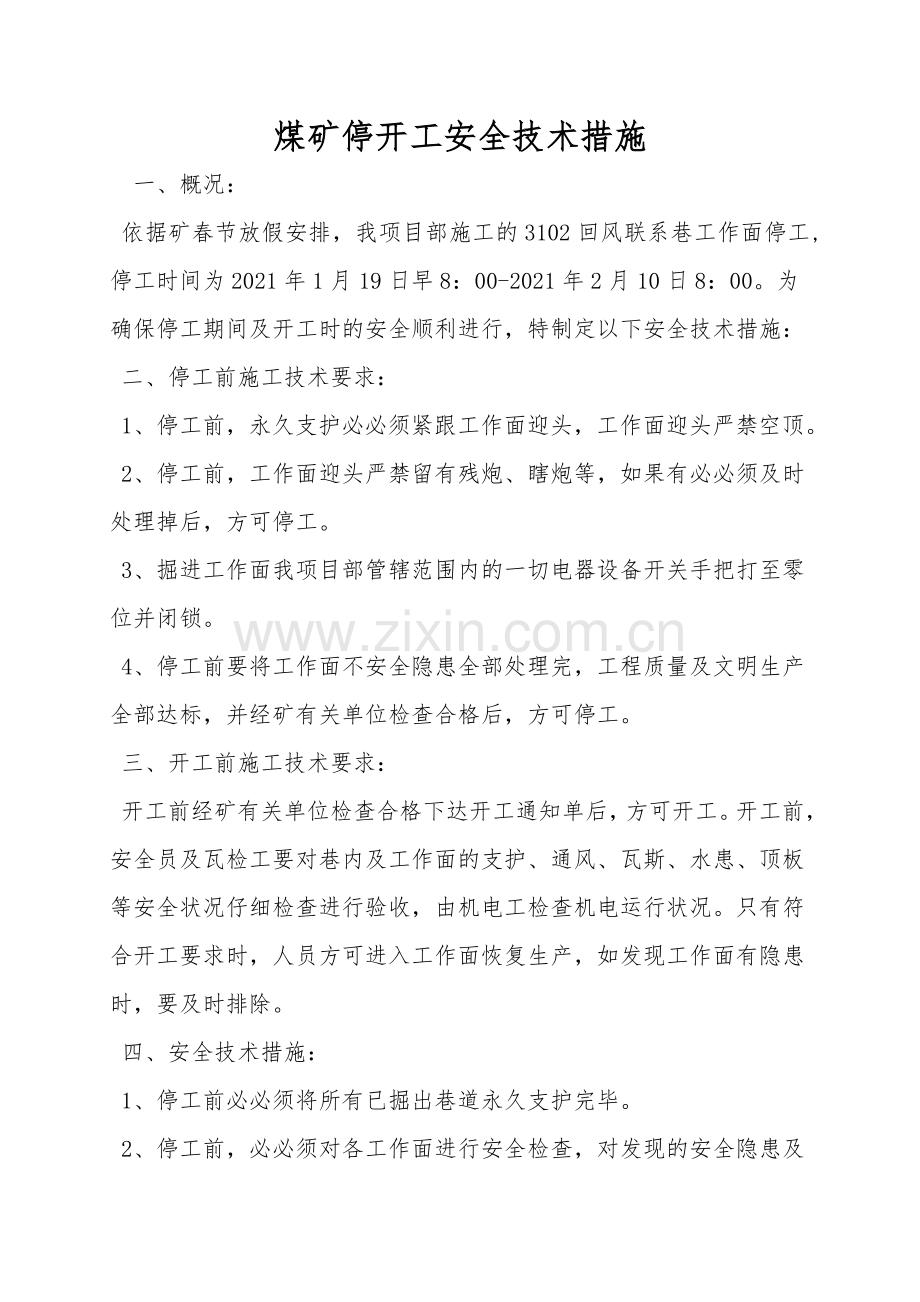

煤矿停开工安全技术措施
一、概况:
依据矿春节放假安排,我项目部施工的3102回风联系巷工作面停工,停工时间为2021年1月19日早8:00-2021年2月10日8:00。为确保停工期间及开工时的安全顺利进行,特制定以下安全技术措施:
二、停工前施工技术要求:
1、停工前,永久支护必必须紧跟工作面迎头,工作面迎头严禁空顶。
2、停工前,工作面迎头严禁留有残炮、瞎炮等,如果有必必须及时处理掉后,方可停工。
3、掘进工作面我项目部管辖范围内的一切电器设备开关手把打至零位并闭锁。
4、停工前要将工作面不安全隐患全部处理完,工程质量及文明生产全部达标,并经矿有关单位检查合格后,方可停工。
三、开工前施工技术要求:
开工前经矿有关单位检查合格下达开工通知单后,方可开工。开工前,安全员及瓦检工要对巷内及工作面的支护、通风、瓦斯、水患、顶板等安全状况仔细检查进行验收,由机电工检查机电运行状况。只有符合开工要求时,人员方可进入工作面恢复生产,如发现工作面有隐患时,要及时排除。
四、安全技术措施:
1、停工前必必须将所有已掘出巷道永久支护完毕。
2、停工前,必必须对各工作面进行安全检查,对发现的安全隐患及时处理后方可停工。
3、停工前巷道煤矸清理干净,将巷道内所有剩余材料盘点清楚,堆放整齐,清理巷道过程中将小件、易损件、机具等打包升井。
4、停工前将工作面开口位置打设栅栏并悬挂 禁止入内警示牌。
5、停工期间,地面静压水和压风机都要要关闭,杜绝跑风漏水现象。
6、停工期间,安全员、瓦检员外其他人员严禁入内,进入人员〔不少于2人结伴同行〕必必须携带便携式瓦检仪。
7、停工期间,工作面保持正常供风,不得停风。因故停风时,及时汇报处理,恢复通风前,必必须先检工作面四周的瓦斯浓度,只有在瓦斯浓度不超过0.5%时,方可进行通风。
8、停工期间各工作面正常进行瓦斯检查。
9、停工期间按时检查巷道内积水状况,及时排水。
10、开工时跟班队长、班长必必须检查工作面迎头后,确认巷道永久支护完好,无安全隐患时,方可开工。
11、开工前,跟班电工必必须对工作面机电设备进行试运转,并确保设备安全可靠运转。
12、开工后,作业人员进入工作面前,要检查风流是否正常,有害气体是否超限,并由外向里检查支护状况,发现问题及时处理。在确认安全的状况下才同意进入工作面正常作业。
13、复工生产过程中,严格执行敲帮问顶制度。
14、复工后,严格按作业规程要求施工,确保工程质量合格,安全生产。
15、调度室及时掌握复工生产后的生产动态,发现问题及时平衡处理。
16、未尽事宜严格执行《煤矿安全规程》中相关规定。
展开阅读全文
