收藏 分销(赏)

砖砌基础施工技术.doc

上传人:自**** 文档编号:10073535 上传时间:2025-04-20 格式:DOC 页数:6 大小:18.54KB
下载 相关 举报
砖砌基础施工技术.doc_第1页
第1页 / 共6页
砖砌基础施工技术.doc_第2页
第2页 / 共6页
点击查看更多>>
资源描述

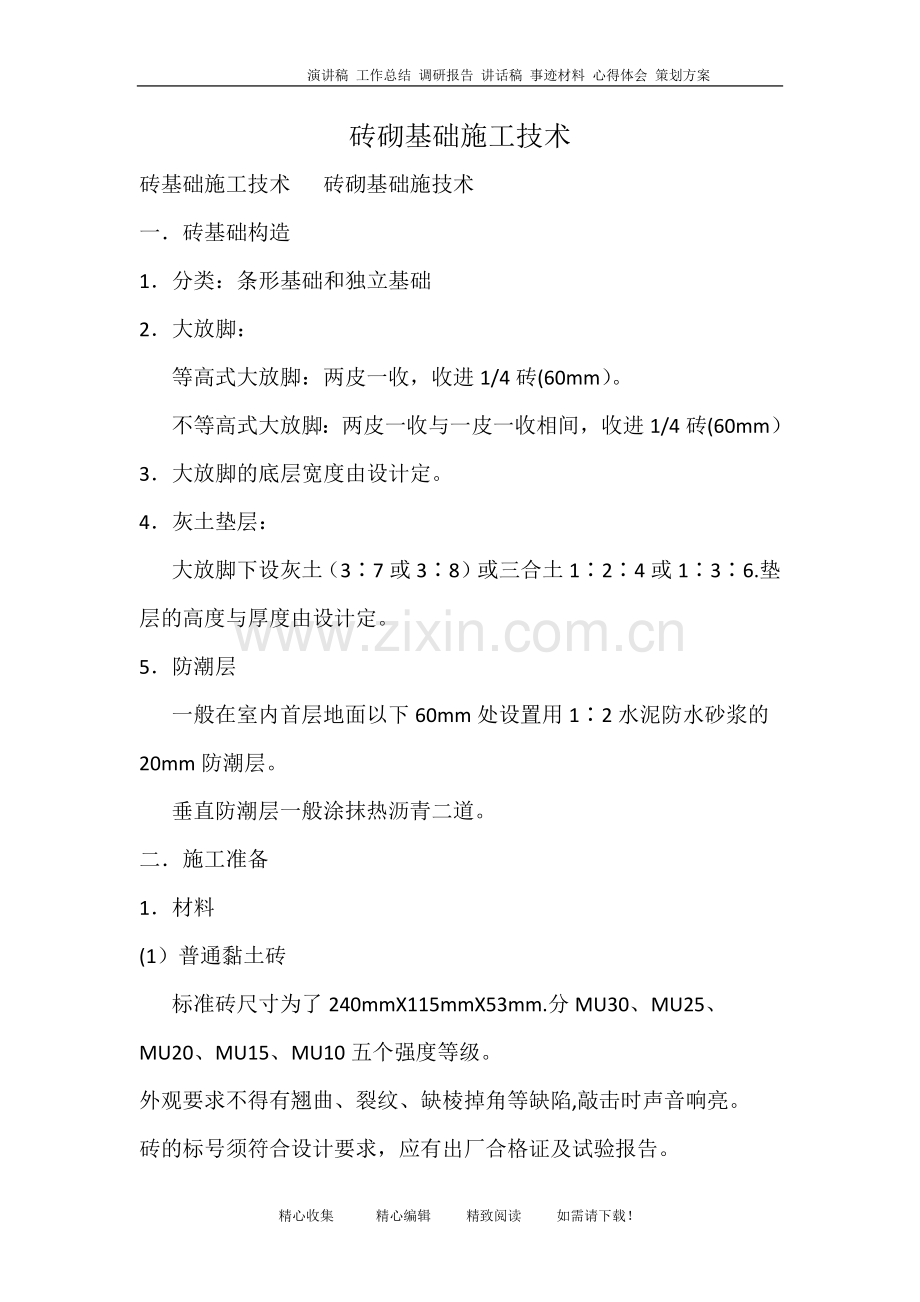

演讲稿 工作总结 调研报告 讲话稿 事迹材料 心得体会 策划方案 砖砌基础施工技术 砖基础施工技术 砖砌基础施技术 一.砖基础构造 1.分类:条形基础和独立基础 2.大放脚: 等高式大放脚:两皮一收,收进1/4砖(60mm)。 不等高式大放脚:两皮一收与一皮一收相间,收进1/4砖(60mm) 3.大放脚的底层宽度由设计定。 4.灰土垫层: 大放脚下设灰土(3∶7或3∶8)或三合土1∶2∶4或1∶3∶6.垫层的高度与厚度由设计定。 5.防潮层 一般在室内首层地面以下60mm处设置用1∶2水泥防水砂浆的20mm防潮层。 垂直防潮层一般涂抹热沥青二道。 二.施工准备 1.材料 (1)普通黏土砖 标准砖尺寸为了240mmX115mmX53mm.分MU30、MU25、MU20、MU15、MU10五个强度等级。 外观要求不得有翘曲、裂纹、缺棱掉角等缺陷,敲击时声音响亮。 砖的标号须符合设计要求,应有出厂合格证及试验报告。 (2)水泥 普硅水泥或矿渣水泥.过期或受潮的水泥,必须经过试验,并根据试验结果使用。 (3)砂 采用中砂,含泥量低于5%。 (4)水 饮用水或天然水。 2.机具 (1)机械:砂浆搅拌机 (2)工具:大铲、瓦刀、刨锛、担子板、线锤、木折尺、砖夹子、磅称、皮数杆、水桶、水壶、水平尺、胶管、铁锹、条帚、筛子、小车等. 3.作业条件 (1)基槽、垫层验收,标高、轴线复核,办好了隐蔽验收手续。 (2)在垫层上放好砖基础的轴线和大放脚的边线。 (3)抄平立皮数杆。在墙角、交接角处立皮数杆。单墙间距10—15m立一杆。 (4)平整场地,槽边留有堆料处。 (5)脚手架及其他工具、机械等准备就绪。 (6)在常温下施工,黏土砖在砌筑前一天浇水湿润,浸入尝试1—1。5cm。雨天施工,不得使用含水饱和砖. 三.操作工艺 施工工艺 基坑验槽、砖基找平放线——配制砂浆—-摆砖撂底—-墙体盘角-—立杆挂线——砌筑基础—-基础验收、养护-—办理隐蔽验收手续 1. 抄平放线 基础垫层清理,扫灰渣、杂物、洒水湿润 放线、立皮数杆 根据最下面一皮砖的标高,拉线检查垫层表面的水平度,若第一皮砖下的水平灰缝超过20mm时,用细石混凝土找平,不得用砂浆或掺碎石、碎砖的砂浆处理。 2.配制砂浆 砂浆应拌合均匀,宜采用机械搅拌,投料顺序为:砂-—水泥——掺合材料-—水. 搅拌时间不少于2分钟. 按配合比下料:水泥(误差±2%),砂和掺和料(误差±5%)。砂浆稠度7-10cm.砂浆随拌随用,拌好的砂浆在4h内用完,不得使用隔夜砂浆。 3.摆砖撂底 基础大放角转角以七分头在山墙和檐墙处分层交替放置,一直退到实墙,再按墙的组砌方法砌筑。 4.盘角 先大角处盘角,每次盘砌不超过5层砖,随时靠平吊直,并对照皮数杆上的砖层,使之吻合。 5.挂线 240mm厚墙在反手挂线,370mm及以上厚墙应两面挂线. 6.砌筑 砖基础的组砌形式,一般采用满丁满条砌法(一皮顺砖和一皮丁砖),里外咬槎,上下层错缝,竖缝至少要错开1/4砖长(60mm). 砌第一层砖时,先在垫层上满铺砂浆,然后再行砌砖。 采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),禁止用水冲浆灌缝.十字及丁字接处必须咬槎砌筑。 内外墙要同时砌筑。否则要留斜槎,斜槎长度不小于高度的2/3。且高度控制在1。2m以内。接槎时,应将表面砂浆清理干净,浇水湿润,把槎子用砂浆装严.灰缝平直,咬槎密实。 基础标高不一或局部有加深,应从最低处向上砌筑,并经常拉线检查,确保墙身位置的准确和每皮砖及灰缝的水平.若有偏差,通过灰缝调整。保持砖基础通顺、平直。 沉降缝、变形缝两边的砖基础应根据设计要求砌筑。先砌的一边要刮掉舌头灰,后砌的一边要采用缩口灰的砌法,掉入缝内的杂物随时清理,防止堵塞。 预留孔洞、预埋件、拉结筋按照设计要求留置,避免事后剔凿。孔洞超过30cm时,应在其上主砌筑平拱或设置过梁。暖气沟挑檐砖用丁砖砌筑,保证灰缝严实,标高正确。。 防潮层在基础砌完后施工。一般在砖基础顶面抹1∶3水泥防水砂浆(即在1∶3水泥砂浆中加入水泥重量3-5%的防水粉),厚15-20mm。亦可在砖基础顶面做钢筋混凝土地圈梁,可不再做防潮层. 基础完成后,清理场地,组织验收。然后进行基础回填,分层夯实。 四.质量注意事项 1.基础砌完后,检查砌体轴线和标高. 2.在砌筑过程中,要经常对照皮数杆的相应层数,相差值不得超过10mm,随时调整砖缝,不得累积偏差。 3.保证基础的强度. 4.过基础的管道,应在管道上部预留出墙的沉降空隙。 五.质量检验标准 1.主控项目 (1)砖和砂浆的强度等级必须满足设计要求。 (2)砂浆密实饱满,水平灰缝砂浆饱满度≥80%. (3)砖砌体的转角处和交接处应同时砌筑,不能同时砌筑的,应砌成斜槎,斜槎水平投影长度≥高度的2/3. 砖砌体的位置及垂直度允许偏差 项次 项目 允许偏差(mm) 检验方法 1 轴线位置偏移 10 用经纬仪和尺检查或用其他测量仪器检查 2 垂 直 度 每层 5 用2m托线板检查 全高 ≤10m 10 用经纬仪、吊线和尺检查,或用其他测量仪器检查 〉10m 20 2.一般项目 (1)砌体组砌方法应正确,上、下错缝,内外搭砌,砖柱不得采用包心砌法。 (2)灰缝应横平竖直,厚薄均匀。水平灰缝厚度宜为10mm,但不应小于8mm,也不应大于12mm。 一般尺寸允许偏差 项次 项目 允许偏差(mm) 检验方法 1 基础顶面 ±15 用水平仪和尺检查 2 表面平整度 8 用2m靠尺和楔形塞尺检查 3 水平灰缝平直度 10 拉10m线和尺检查 3. 其他规定 (1)地面以下或防潮层以下不宜采用多孔砖。 (2)砌筑前,提前1-2d浇水湿润.普通砖含水率10—15%,灰砂砖、粉煤灰砖8-12%.现场断砖检查,截面四周融水深度15--20mm时合适。 (3)采用铺浆法砌筑时,铺浆长度不得超过750mm;施工期间气温超过30℃时,铺浆长度不得超过500mm。 (4)砖砌平拱过梁的灰缝应砌成楔形缝.灰缝的宽度在过梁的底面不应小于5mm,在过梁的项面不应大于15mm。砖过梁底部的模板,应在灰缝砂浆强度不低于设计强度的50%时,方可拆除. (5)施工时施砌的蒸压(养)砖的产品龄期不应小于28d。 (6)砖砌体临时间断处补砌时,必须将接槎处表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直。 精心收集 精心编辑 精致阅读 如需请下载!
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
