工程施工应急识别
我公司根据本工程的实际情况,采用定性评价的方法对本项目潜在可能发生的特殊、紧急情况进行识别,确定特殊、紧急情况见下表。

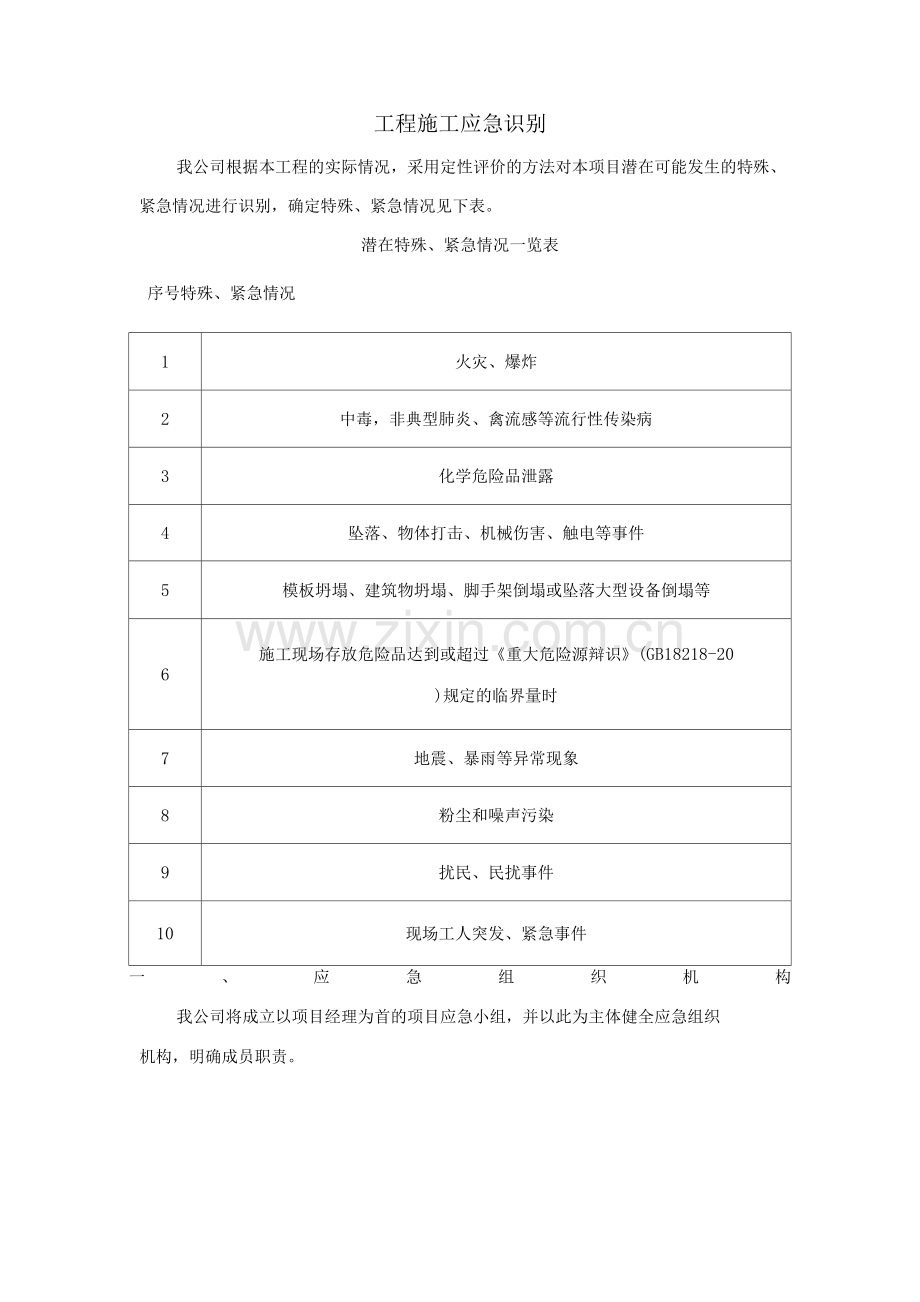

潜在特殊、紧急情况一览表
序号特殊、紧急情况
1
火灾、爆炸
2
中毒,非典型肺炎、禽流感等流行性传染病
3
化学危险品泄露
4
坠落、物体打击、机械伤害、触电等事件
5
模板坍塌、建筑物坍塌、脚手架倒塌或坠落大型设备倒塌等
6
施工现场存放危险品达到或超过《重大危险源辩识》(GB18218-20
)规定的临界量时
7
地震、暴雨等异常现象
8
粉尘和噪声污染
9
扰民、民扰事件
10
现场工人突发、紧急事件
一、应急组织机构
我公司将成立以项目经理为首的项目应急小组,并以此为主体健全应急组织
机构,明确成员职责。
政府主管部门
业主、监理
项目应急小组
1
1
t
土建、机电 〕
k 安装副经理 ’
安全、文明 :
、施工项目副经理’
〃项目技术负责’
、 J
主要管理人员、施工队负责人
消防、公安部门
'企业应急
<
领导小组>
1
r
「项目经理'
<J
施工作业层
应急小组组织机构
项目应急小组成员职责:
项目应急小组成员职责一览表
序号 成员职责
1
项目经理
负责应急工作小组的组建,职责分配,组织培训教育,对应急小组日常工作进行监督、管理,做好预案的资金保障工作,保证应急流程疏畅。
2
安全、文明
施工项目副
经理
1)对危险因素及可能发生的紧急事件进行辩识、预测,编制应急预案;
2)负责对员工的实施培训工作,动员起全体力量,群防群治;
3)向所有应急小组成员发放应急预案手册,做到人手一册
;
2 / 6
4)充分利用本项目的现有板报、专题讲座等多种形式,普
及有关应急措施的科学知识;
5)负责应急预案的更新工作。
3
其它组员
1)参与项目特殊、紧急情况识别,收集和提供相关信息、数据。
2)参与项目特殊、紧急情况预案的制定;按照分工实施施工过程的监视与测量。
3)按应急预案进行响应,按分工做好记录的控制。
4)参与相关信息分析,协助项目总工及副经理实施预防措施。
5)及时沟通;做好应急物资的采购、验证和记录、物资保管、标识等。
6)负责施工现场监视设备的控制、监督、管理和检测。
二、应急组织程序
如发生突发事件或出现紧急情况,执行应急组织程序。
险情排除
应急组织程序
三、应急措施预案
1. 消防应急响应程序
3 / 6
消防应急响应程序
2.紧急疏散如火情难以控制,立即组织紧急疏散,紧急疏散程序。
等候引导消防队
紧急疏散程序
3.说明:
1)火警确认
一级火警:火场区域灭火装置或现场人员能够及时扑灭的火灾。
二级火警:火场区域灭火装置和现场人员短时无法扑灭的火灾。
2)报警方式
内线报警:打电话给安全环保部领导,讲清自己的姓名、所在单位、着火部分、燃烧物质及火势程度。
外线报警:
当火情难以控制后,立即拨打119,并告知火灾发生准确地点、燃烧物、联系电话、火情等;报警后,报警人员保护好火灾现场,待有关人员到场后提供真实情况应保持冷静。
提前找到消火栓位置,等候消防队到达并协助工作。
四、突然断电应急预案
1. 现场准备
为防止施工过程中市政供电线路突然断电,造成现场重要机械停止运行及重要部位无照明等情况,引起安全意外事故的发生,采取以下措施:
1 )现场除利用市政供电作为正常状态下的施工用电,同时现场配容量为5kVA的柴油发电机组,作为备用电源,给重要机械及重要部位的照明供电。
2)现场配电室设置联络柜,柴油机机电组通过联络柜子与市政供电线路相互切换,形成连锁,设置手/自动转换开关,当市电断电后,可通过自动或手动式启动柴油机发电机组。
3)建筑物的建筑出入、楼梯间、疏散通道、施工场区的消防通道以及办公区的照明纳入应急供电。市电断电后,仍由柴油发电机组供电,保证正常照明。在以上区域内设置足够的应急照明灯具,保证30分钟的应急照明时间。
4)在楼层内、楼梯间、疏散通道、场区消防通道设置疏散指示标志。
5 )项目配备50只手提应急灯。
2. 应急处理措施
1)项目部每月由专人组织维修电工对现场电气线路、灯具、配电箱进行检
查,每月启动柴油发电机组一次,保证柴油发电机组能随时正常使用。
2)规定停电后在没有照明的情况下,工人在作业地等待,直到照明恢复后,方可离开。
3)停电后,立即启动柴油发电机,由维修电工携带手提应急灯进入施工楼层,检查楼内的照明恢复情况,同时引导工人秩序撤出。
4)检查施工机械,依次将机械设备恢复到待用状态。
展开阅读全文
