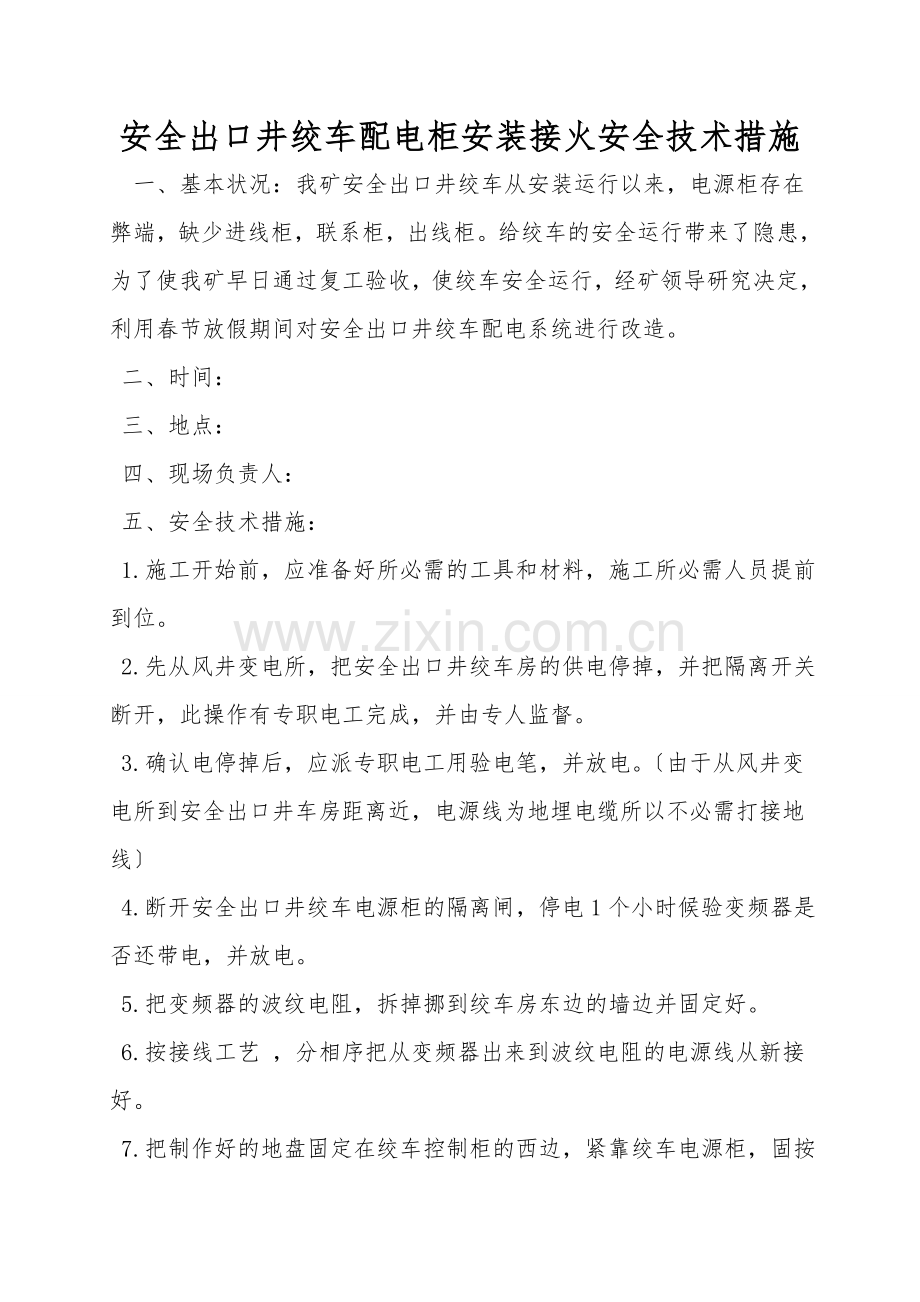

1、安全出口井绞车配电柜安装接火安全技术措施 一、基本状况:我矿安全出口井绞车从安装运行以来,电源柜存在弊端,缺少进线柜,联系柜,出线柜。给绞车的安全运行带来了隐患,为了使我矿早日通过复工验收,使绞车安全运行,经矿领导研究决定,利用春节放假期间对安全出口井绞车配电系统进行改造。 二、时间: 三、地点: 四、现场负责人: 五、安全技术措施: 1.施工开始前,应准备好所必需的工具和材料,施工所必需人员提前到位。 2.先从风井变电所,把安全出口井绞车房的供电停掉,并把隔离开关断开,此操作有专职电工完成,并由专人监督。 3.确认电停掉后,应派专职电工用验电笔,并放电。由于从风井变电所到安全出口井车房距离近

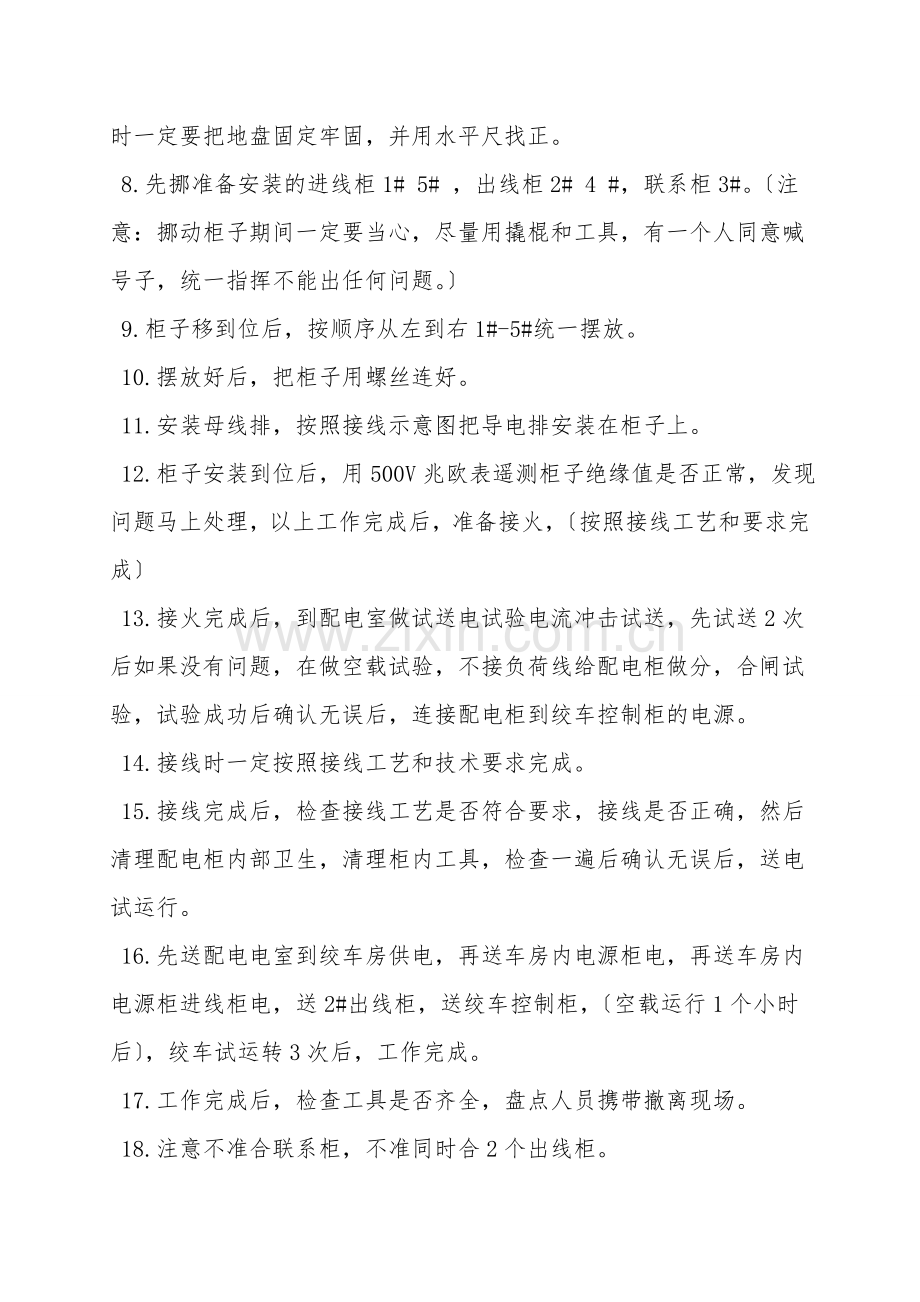

2、电源线为地埋电缆所以不必需打接地线 4.断开安全出口井绞车电源柜的隔离闸,停电1个小时候验变频器是否还带电,并放电。 5.把变频器的波纹电阻,拆掉挪到绞车房东边的墙边并固定好。 6.按接线工艺 ,分相序把从变频器出来到波纹电阻的电源线从新接好。 7.把制作好的地盘固定在绞车控制柜的西边,紧靠绞车电源柜,固按时一定要把地盘固定牢固,并用水平尺找正。 8.先挪准备安装的进线柜1# 5# ,出线柜2# 4 #,联系柜3#。注意:挪动柜子期间一定要当心,尽量用撬棍和工具,有一个人同意喊号子,统一指挥不能出任何问题。 9.柜子移到位后,按顺序从左到右1#-5#统一摆放。 10.摆放好后,把柜子用螺丝连

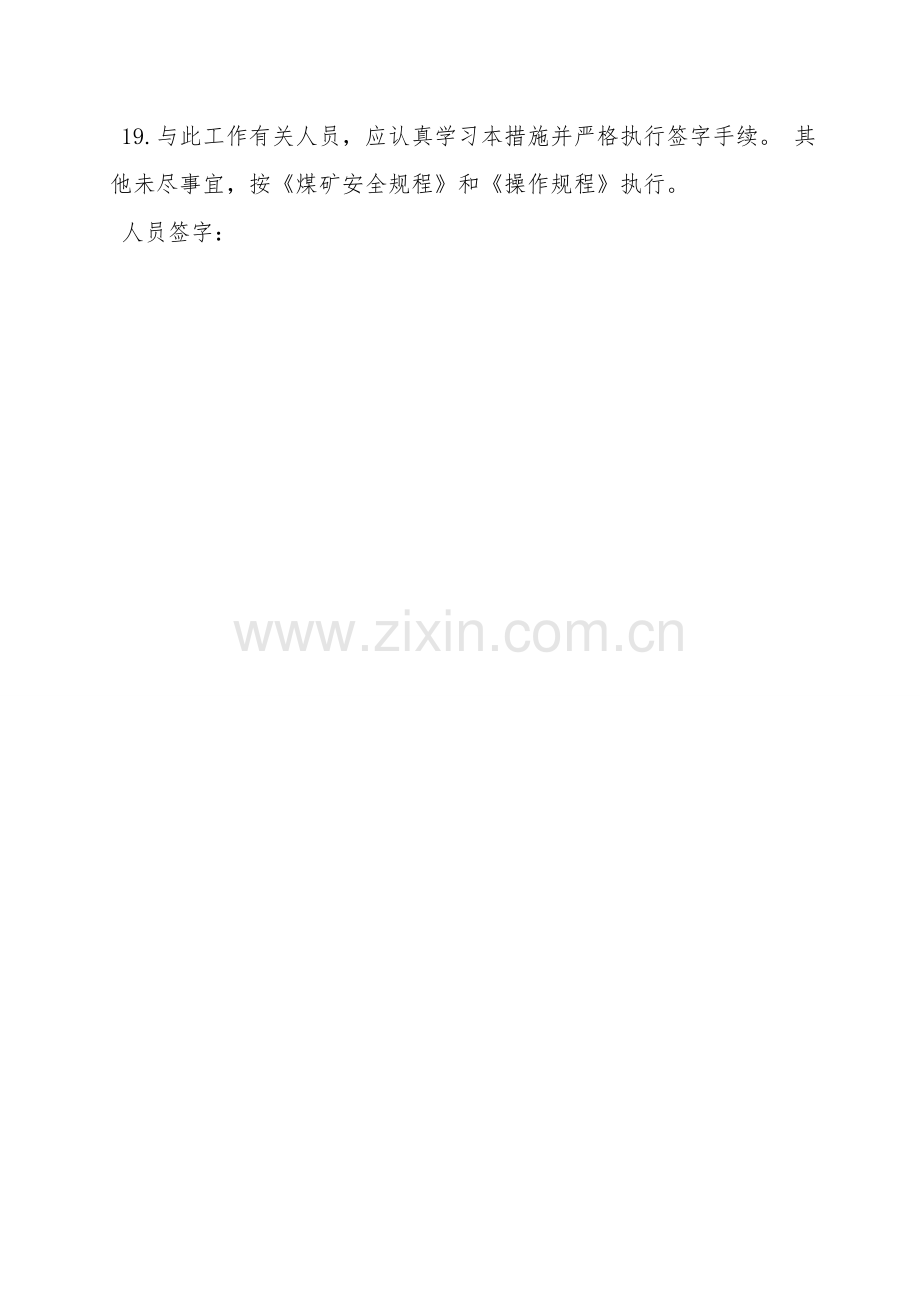

3、好。 11.安装母线排,按照接线示意图把导电排安装在柜子上。 12.柜子安装到位后,用500V兆欧表遥测柜子绝缘值是否正常,发现问题马上处理,以上工作完成后,准备接火,按照接线工艺和要求完成 13.接火完成后,到配电室做试送电试验电流冲击试送,先试送2次后如果没有问题,在做空载试验,不接负荷线给配电柜做分,合闸试验,试验成功后确认无误后,连接配电柜到绞车控制柜的电源。 14.接线时一定按照接线工艺和技术要求完成。 15.接线完成后,检查接线工艺是否符合要求,接线是否正确,然后清理配电柜内部卫生,清理柜内工具,检查一遍后确认无误后,送电试运行。 16.先送配电电室到绞车房供电,再送车房内电源柜电,再送车房内电源柜进线柜电,送2#出线柜,送绞车控制柜,空载运行1个小时后,绞车试运转3次后,工作完成。 17.工作完成后,检查工具是否齐全,盘点人员携带撤离现场。 18.注意不准合联系柜,不准同时合2个出线柜。 19.与此工作有关人员,应认真学习本措施并严格执行签字手续。 其他未尽事宜,按煤矿安全规程和操作规程执行。 人员签字:

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
