砌块墙体开裂防治措施
一、设计技术措施
(1)混凝土导墙、砌块墙与钢筋混凝土墙拉结应设置拉 结钢筋,填充墙应沿钢筋混凝土墙或柱全高不超过6mm 时设置2巾6拉结钢筋。钢筋伸入填充墙内的长度对于普通 混凝土小型空心砌块和轻骨料混凝土小型砌块,不应小于 5mm ;对于蒸压加气混凝土砌块不应小于7mm 末端 应有弯钩,如图1所示。
cI
1*洒
图1砌块墙体与钢筋混凝土柱或剪力墙拉结
(2)在建筑施工图纸上须标出构造柱、圈梁位置。宽度 大于2m的洞两侧应设置构造柱;无门窗的外墙、女儿墙 及支撑在悬臂梁和悬臂板上的墙体,应设置间距不大于3m 的构造柱;砌体无约束的端部必须设置构造柱。构造柱截面 不小于墙宽x2mm ,纵向钢筋不小于4巾10,箍筋不小于 (|)6 02 mm 。
(3)当外窗洞的宽度大于或者等于2m时洞两侧 应设置钢筋混凝土边框或壁柱。当外墙为砌体时,须在外窗 洞两侧预埋C20混凝土块(有混凝土企情况及采用实心页 岩砖砌筑时除外),以便固定窗框(或副框)。混凝土块宽度 同厚度,高度应与砌块同高或砌块高度的1/2且不小于 1mm ,长度不小于2mm ,最上部(或最下部)的混凝 土块中心距洞上下边约距离150 - 2mm ,其余部位的 中心距不大于4mm ,且均匀分布,严禁采用预埋木砖固 定窗,如图2所示。
uno
图2外窗洞示意
(4 )对于砌体墙,外窗洞下必须浇筑宽与墙厚相同, 高度不小于1mm ,长度每边伸入墙内不少于2mm (不 足2mm时通常设置)的混凝土窗台板,已设钢筋混凝土
凸窗套或窗台板除外,窗台板为C20混凝土,内配2(|)10主 筋和巾6舵50U 型分布筋,如图3所示。

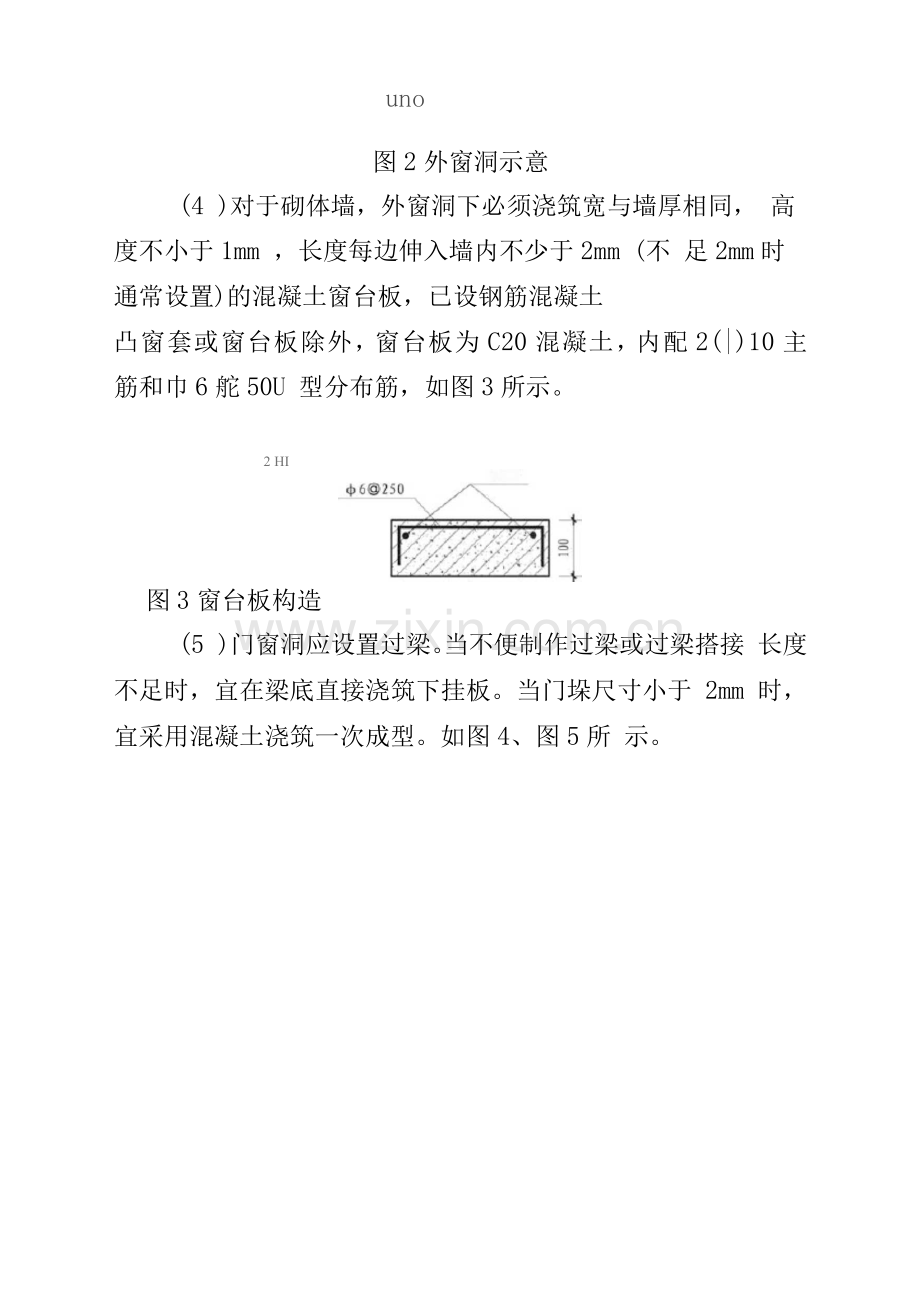

2 HI
图3窗台板构造
(5 )门窗洞应设置过梁。当不便制作过梁或过梁搭接 长度不足时,宜在梁底直接浇筑下挂板。当门垛尺寸小于 2mm 时,宜采用混凝土浇筑一次成型。如图4、图5所 示。
图4入户门洞示意
Cl
图5门头卡挂板示意图
(6 )对电表箱等管线集中位置加设250宽镀锌钢丝网 或用细石混凝土浇筑,如图6所示。
削明鹿整如血!
s,UFfeT
\<
图6暗管、暗线埋设处开槽做法
、施工技术措施
(1) 砌体结构块材的力学性能,应符合现行国家标准的 规定。砌体结构不应采用免蒸压硅酸盐砖或砌砖。块材的干 燥收缩率和吸水率应符合国家现行规定;砌筑砂浆的制备及 质量应符合国家现行规定;墙体砌筑砂浆强度等级不应低于 M5 ;蒸压灰砂砖、蒸压粉煤灰砖、混凝土空心砌块宜采用粘 接性好的专用砂浆。
(2) 砌块在储藏、运输及施工过程中,不得遭水浸冻。 对于混凝土空心砌块、轻集料混凝土空心砌块,砌筑时产品 龄期不应小于28d ;蒸压加气混凝土砌块、蒸压灰砂砖等砌 筑时,自出釜之日起的龄期不应小于28d。
(3) 砌块砌筑前应按设计及施工要求进行试排块,排块 在窗洞的下边角处不得有竖向灰缝。
(4) 砌体每日砌筑高度不应超过一步脚手架的高度,且 不应超过1・5m,相邻工作段的砌筑高度差不得超过一层楼 的高度,也不应大于4m。
(5) 砌筑灰缝应横平竖直,砂浆饱满,水平灰缝饱满度 大于90%,竖直灰缝饱满度大于80% ;灰缝表面应做勾缝处 理。
(6) 非承重砌体顶部应预留空隙,再将其补砌顶紧。砌 体顶部预留2mm 左右空隙,用配套混凝土砌块斜顶砌筑, 在45〜60。斜顶砌筑时逐块敲紧;补砌顶紧方式参考图7、 图8。
图7斜砌端部预制混凝土三角块
图8斜砌管线部位的节点
(7) 暗埋安装管并打压后用与砌体强度接近的砂浆分 两次填实抹平,两次填抹时间间隔7天以上,墙上孔洞需要 堵塞时,应用细石混凝土和与砌体强度接近的砂浆填堵。
