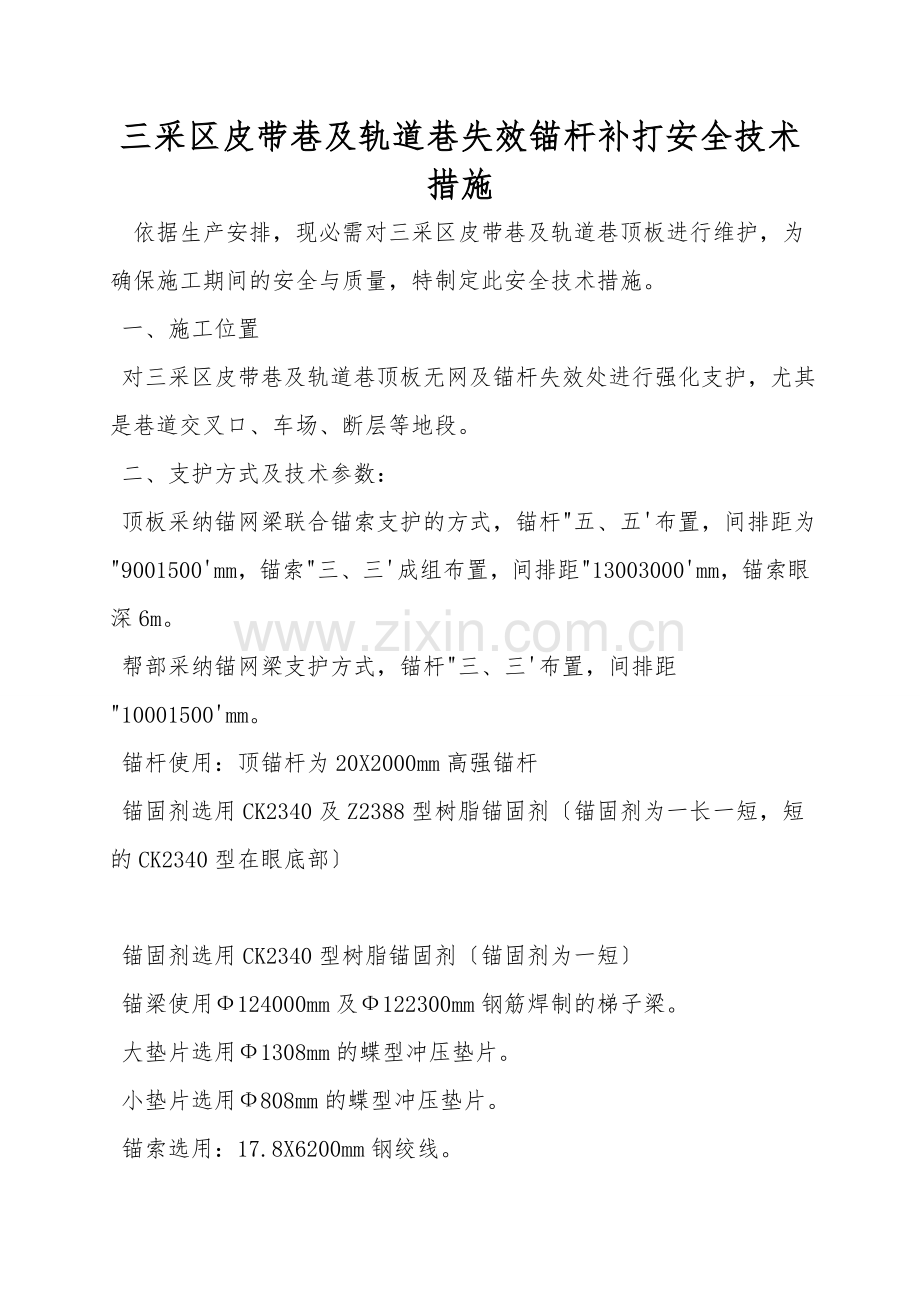

三采区皮带巷及轨道巷失效锚杆补打安全技术措施
依据生产安排,现必需对三采区皮带巷及轨道巷顶板进行维护,为确保施工期间的安全与质量,特制定此安全技术措施。
一、施工位置
对三采区皮带巷及轨道巷顶板无网及锚杆失效处进行强化支护,尤其是巷道交叉口、车场、断层等地段。
二、支护方式及技术参数:
顶板采纳锚网梁联合锚索支护的方式,锚杆"五、五'布置,间排距为"9001500'mm,锚索"三、三'成组布置,间排距"13003000'mm,锚索眼深6m。
帮部采纳锚网梁支护方式,锚杆"三、三'布置,间排距"10001500'mm。
锚杆使用:顶锚杆为20X2000mm高强锚杆
锚固剂选用CK2340及Z2388型树脂锚固剂〔锚固剂为一长一短,短的CK2340型在眼底部〕
锚固剂选用CK2340型树脂锚固剂〔锚固剂为一短〕
锚梁使用Ф124000mm及Ф122300mm钢筋焊制的梯子梁。
大垫片选用Ф1308mm的蝶型冲压垫片。
小垫片选用Ф808mm的蝶型冲压垫片。
锚索选用:17.8X6200mm钢绞线。

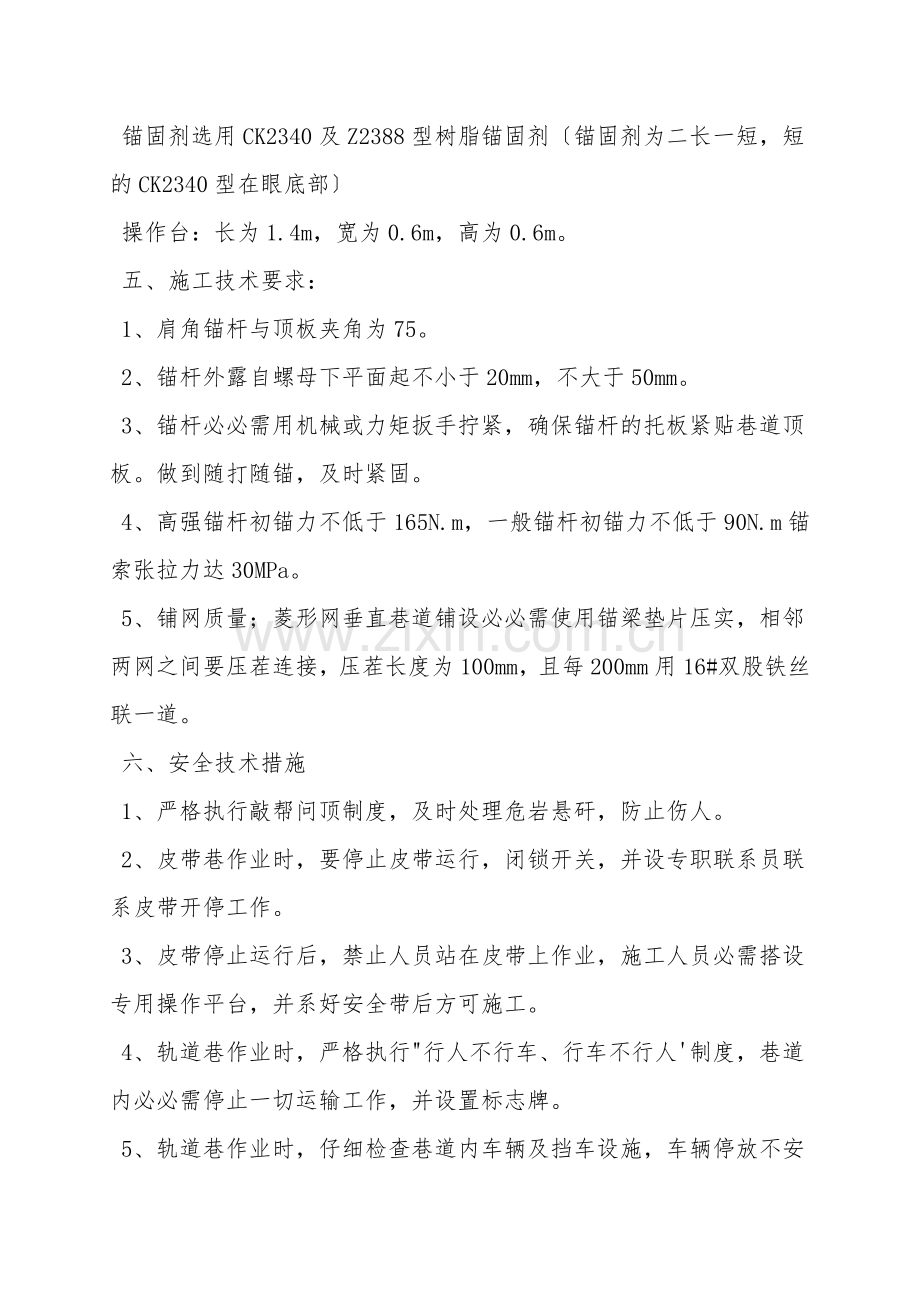

锚固剂选用CK2340及Z2388型树脂锚固剂〔锚固剂为二长一短,短的CK2340型在眼底部〕
操作台:长为1.4m,宽为0.6m,高为0.6m。
五、施工技术要求:
1、肩角锚杆与顶板夹角为75。
2、锚杆外露自螺母下平面起不小于20mm,不大于50mm。
3、锚杆必必需用机械或力矩扳手拧紧,确保锚杆的托板紧贴巷道顶板。做到随打随锚,及时紧固。
4、高强锚杆初锚力不低于165N.m,一般锚杆初锚力不低于90N.m锚索张拉力达30MPa。
5、铺网质量;菱形网垂直巷道铺设必必需使用锚梁垫片压实,相邻两网之间要压茬连接,压茬长度为100mm,且每200mm用16#双股铁丝联一道。
六、安全技术措施
1、严格执行敲帮问顶制度,及时处理危岩悬矸,防止伤人。
2、皮带巷作业时,要停止皮带运行,闭锁开关,并设专职联系员联系皮带开停工作。
3、皮带停止运行后,禁止人员站在皮带上作业,施工人员必需搭设专用操作平台,并系好安全带后方可施工。
4、轨道巷作业时,严格执行"行人不行车、行车不行人'制度,巷道内必必需停止一切运输工作,并设置标志牌。
5、轨道巷作业时,仔细检查巷道内车辆及挡车设施,车辆停放不安全或设施不齐全严禁作业。
6、顶板施工时,必必需仔细观察顶板支护质量,操作时,选择顶板支护完好的地点,如有问题,必需及时处理后方可继续作业。
7、顶板施工锚杆时,采纳锚网梁联合锚索支护的方式,当出现顶板及两帮支护质量较差时,必需及时调整支护参数,缩小锚杆、锚索间排距,加大支护密度。
8、严格执行洒水灭尘制度。
9、轨道巷作业期间,如有紧急状况必需要运输时,只有在将人员撤至安全地点后方可运输。
10、工作面推动距顶板破碎处60米时,对顶板破碎处失效锚杆进行补打并强化支护。
11、皮带巷、轨道巷内顶板破碎处失效锚杆补打时,可以随着现场变化而缩小间排距。
12、工作面推动距车场交叉口、断层等地点100米时,对这些地段失效锚杆空顶处进行重新补打锚索、锚杆或支设柱子等强化支护。
13、车场支护方式采纳锚网梁联合锚索支护的方式,锚杆"五、五'布置,间排距为"900900'mm,锚索"二、二'成组布置,间排距"20003000'mm,锚索眼深6m。
14、车场超前支护采纳DZ-28〔32〕型单体支柱配合HDC-2800型梁进行支护,棚腿为DZ-28〔32〕型单体支柱,棚梁为HDC-2800型梁,柱距0.9m,梁顺巷布置,共支设6排单体支柱。
七、其它方面:
1、工作面状况必必需及时汇报生产科。
2、其它事情严格执行《煤矿安全规程》和《作业规程》有关规定。
