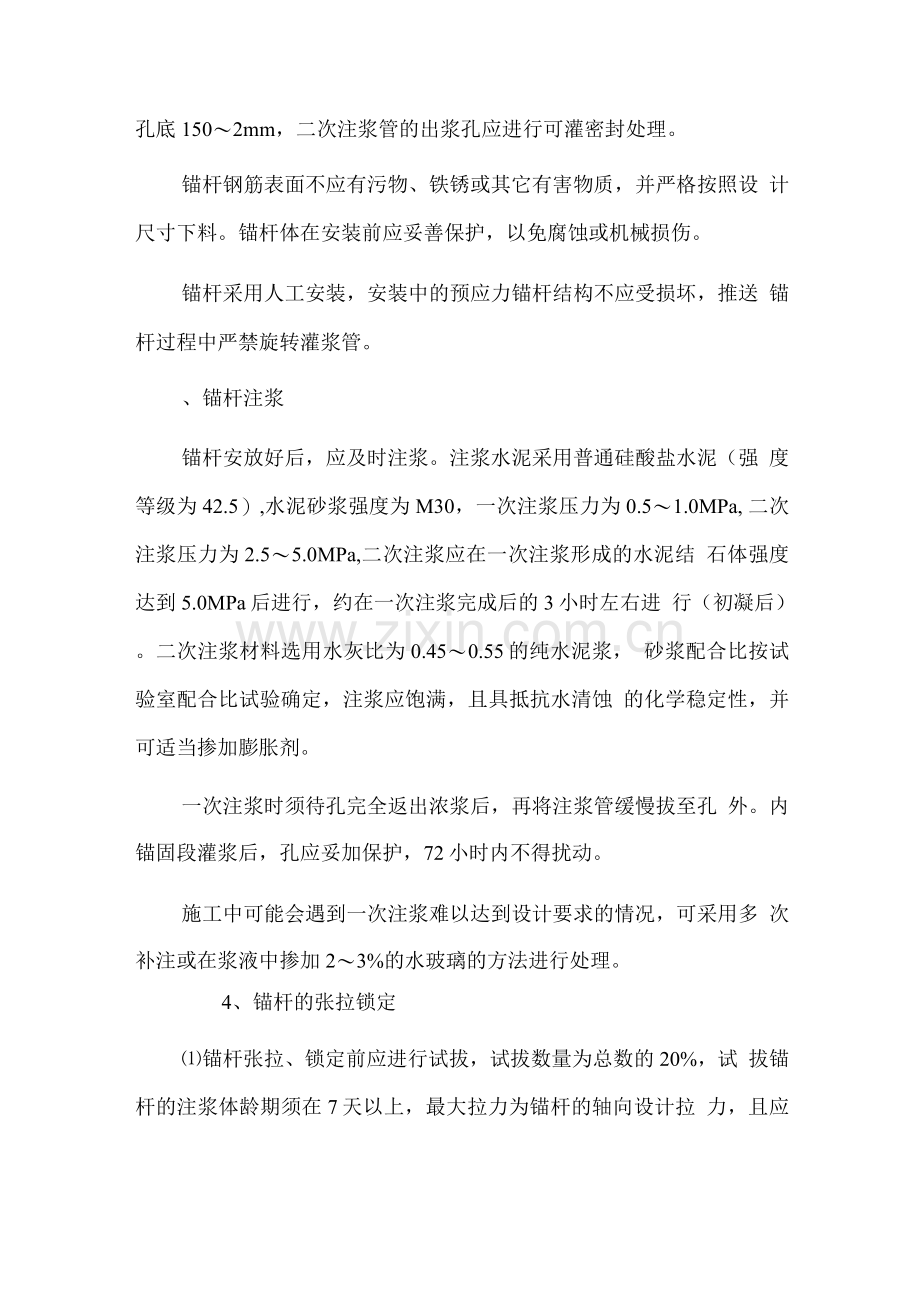

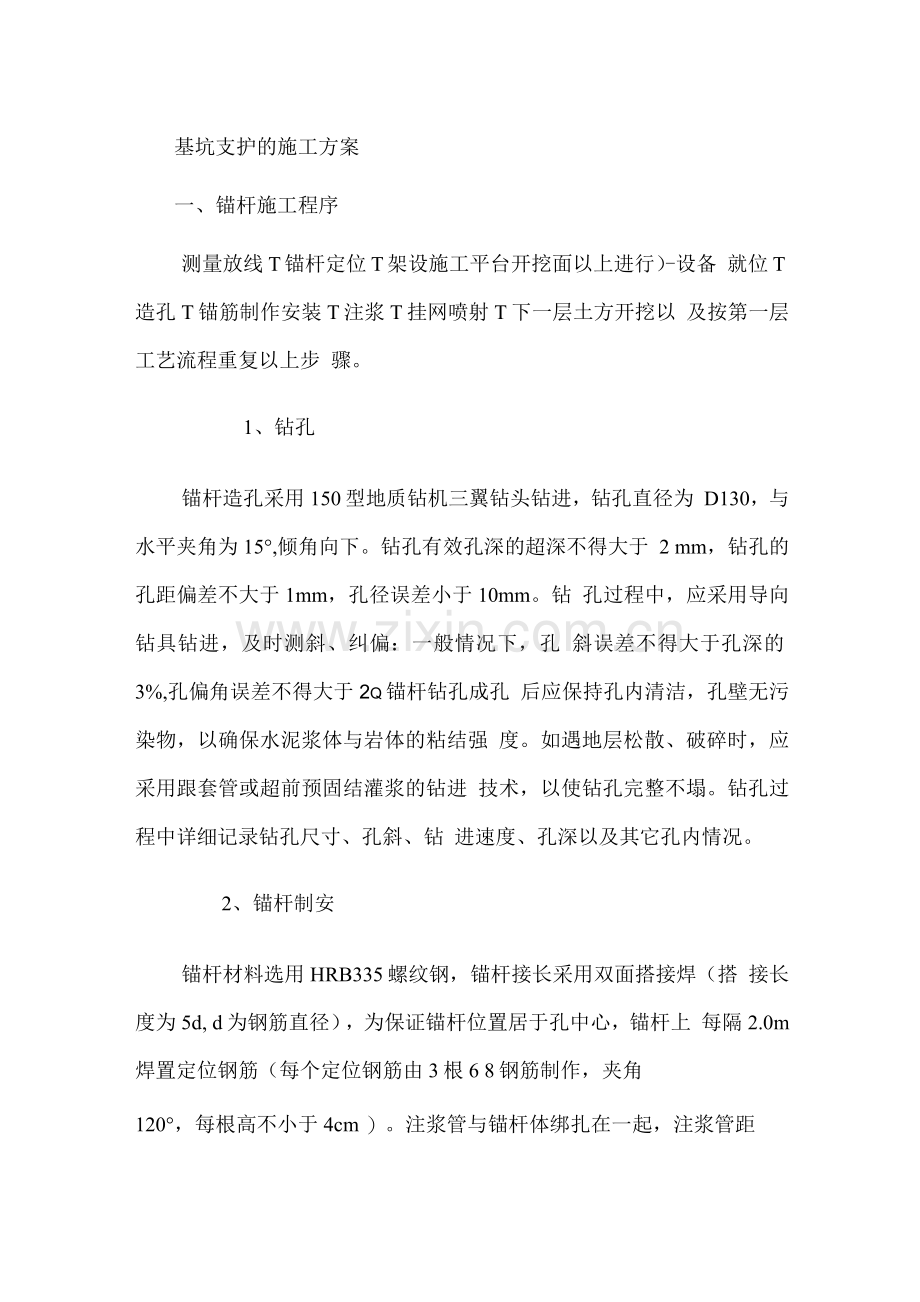

基坑支护的施工方案 一、锚杆施工程序 测量放线T锚杆定位T架设施工平台开挖面以上进行)-设备 就位T造孔T锚筋制作安装T注浆T挂网喷射T下一层土方开挖以 及按第一层工艺流程重复以上步 骤。 1、钻孔 锚杆造孔采用150型地质钻机三翼钻头钻进,钻孔直径为 D130,与水平夹角为15°,倾角向下。钻孔有效孔深的超深不得大于 2 mm,钻孔的孔距偏差不大于1mm,孔径误差小于10mm。钻 孔过程中,应采用导向钻具钻进,及时测斜、纠偏:一般情况下,孔 斜误差不得大于孔深的3%,孔偏角误差不得大于2q锚杆钻孔成孔 后应保持孔内清洁,孔壁无污染物,以确保水泥浆体与岩体的粘结强 度。如遇地层松散、破碎时,应采用跟套管或超前预固结灌浆的钻进 技术,以使钻孔完整不塌。钻孔过程中详细记录钻孔尺寸、孔斜、钻 进速度、孔深以及其它孔内情况。 2、锚杆制安 锚杆材料选用HRB335螺纹钢,锚杆接长采用双面搭接焊(搭 接长度为5d, d为钢筋直径),为保证锚杆位置居于孔中心,锚杆上 每隔2.0m焊置定位钢筋(每个定位钢筋由3根6 8钢筋制作,夹角 120°,每根高不小于4cm )。注浆管与锚杆体绑扎在一起,注浆管距 孔底150〜2mm,二次注浆管的出浆孔应进行可灌密封处理。 锚杆钢筋表面不应有污物、铁锈或其它有害物质,并严格按照设 计尺寸下料。锚杆体在安装前应妥善保护,以免腐蚀或机械损伤。 锚杆采用人工安装,安装中的预应力锚杆结构不应受损坏,推送 锚杆过程中严禁旋转灌浆管。 、锚杆注浆 锚杆安放好后,应及时注浆。注浆水泥采用普通硅酸盐水泥(强 度等级为42.5),水泥砂浆强度为M30,一次注浆压力为0.5〜1.0MPa, 二次注浆压力为2.5〜5.0MPa,二次注浆应在一次注浆形成的水泥结 石体强度达到5.0MPa后进行,约在一次注浆完成后的3小时左右进 行(初凝后)。二次注浆材料选用水灰比为0.45〜0.55的纯水泥浆, 砂浆配合比按试验室配合比试验确定,注浆应饱满,且具抵抗水清蚀 的化学稳定性,并可适当掺加膨胀剂。 一次注浆时须待孔完全返出浓浆后,再将注浆管缓慢拔至孔 外。内锚固段灌浆后,孔应妥加保护,72小时内不得扰动。 施工中可能会遇到一次注浆难以达到设计要求的情况,可采用多 次补注或在浆液中掺加2〜3%的水玻璃的方法进行处理。 4、锚杆的张拉锁定 ⑴锚杆张拉、锁定前应进行试拔,试拔数量为总数的20%,试 拔锚杆的注浆体龄期须在7天以上,最大拉力为锚杆的轴向设计拉 力,且应按拉力1/10逐级增加,卸荷时按拉力1 /5逐级卸荷。 ⑵张拉前备好与张拉有关的所有机具设备,同时所有张拉设备 均现场标定与检验。锚杆张拉应隔孔进行。 ⑶分级张拉:用与张拉吨位适配的千斤顶对锚杆进行张拉,张 拉分级进行,张拉过程:0-40%P-60% P-80% P-1%锁定。每级张拉 完毕及升级前均应测伸长值并纪录,张拉过程中,达到每一级的控制 张拉力后稳定10分钟即可进行下一级张拉,达到最后一级张拉力后 稳定10分钟后即锁定。 ⑷补偿张拉:在锚杆锁定后48小时内,若发现预应力损失值大 于锚杆拉力设计值的10%时进行补偿张拉,补偿张拉时,应张拉至 设计要求的锁定吨位后稳压锁定。 5、 锚杆检测 锚杆检测按相应规范进行无损伤检测。锚杆试验分基本试验和验 收试验。 ⑴在未施工锚杆前,先施工试验锚杆,每一典型土层中至少应有 3个专门用于测试的非工作锚杆,测试锚杆的浆体强度达到85%,即
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
