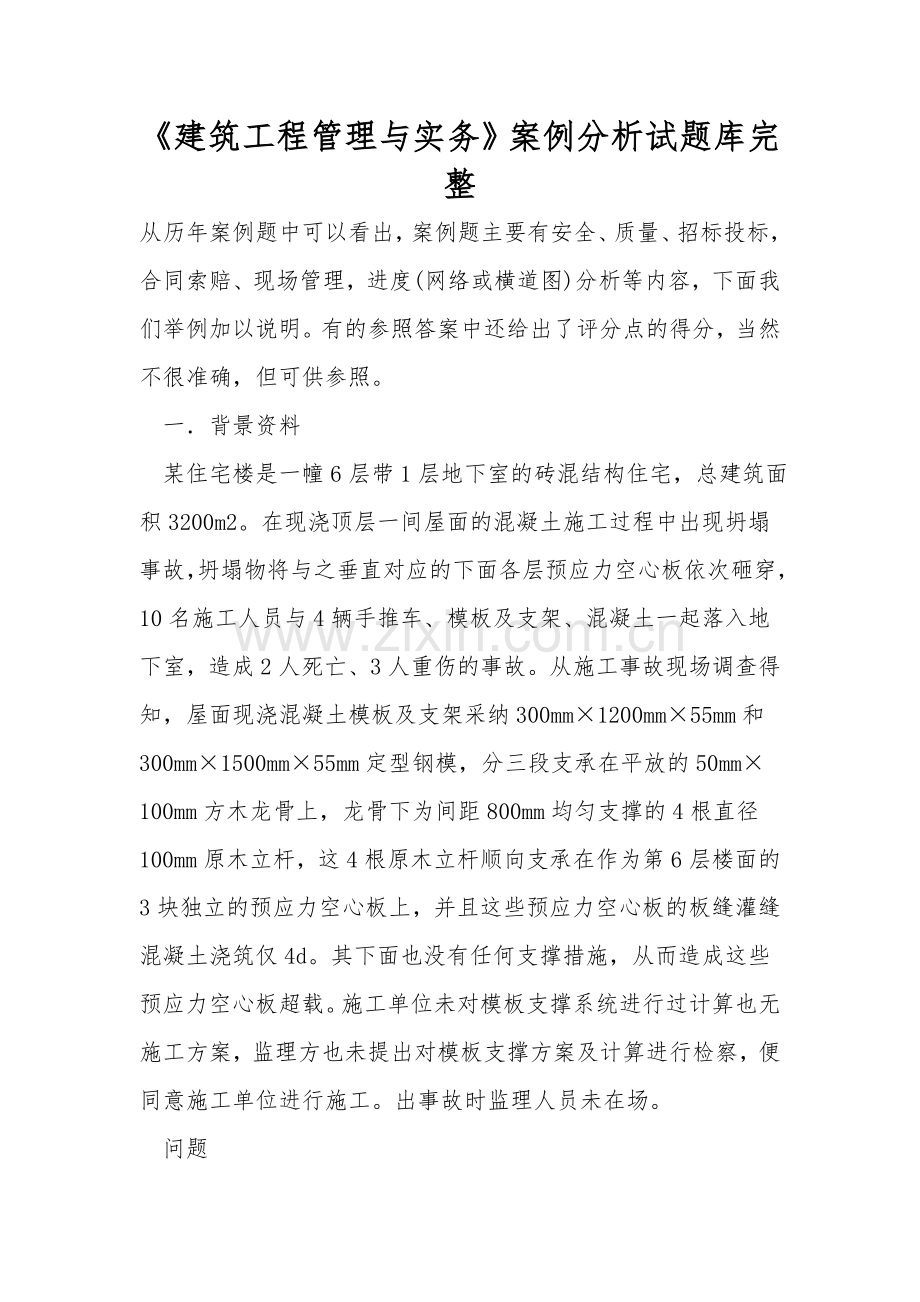

《建筑工程管理与实务》案例分析试题库完整
从历年案例题中可以看出,案例题主要有安全、质量、招标投标,合同索赔、现场管理,进度(网络或横道图)分析等内容,下面我们举例加以说明。有的参照答案中还给出了评分点的得分,当然不很准确,但可供参照。
一.背景资料
某住宅楼是一幢6层带1层地下室的砖混结构住宅,总建筑面积3200m2。在现浇顶层一间屋面的混凝土施工过程中出现坍塌事故,坍塌物将与之垂直对应的下面各层预应力空心板依次砸穿,10名施工人员与4辆手推车、模板及支架、混凝土一起落入地下室,造成2人死亡、3人重伤的事故。从施工事故现场调查得知,屋面现浇混凝土模板及支架采纳300mm×1200mm×55mm和300mm×1500mm×55mm定型钢模,分三段支承在平放的50mm×100mm方木龙骨上,龙骨下为间距800mm均匀支撑的4根直径100mm原木立杆,这4根原木立杆顺向支承在作为第6层楼面的3块独立的预应力空心板上,并且这些预应力空心板的板缝灌缝混凝土浇筑仅4d。其下面也没有任何支撑措施,从而造成这些预应力空心板超载。施工单位未对模板支撑系统进行过计算也无施工方案,监理方也未提出对模板支撑方案及计算进行检察,便同意施工单位进行施工。出事故时监理人员未在场。
问题
1.请简要分析故事发生的原因?
2.监理单位在这起事故中是否应该承当责任?为什么?
3.针对类似模板工程通常采用什么样的质量安全措施?
参照答案
1.事故直接原因是施工单位违反施工程序,未对模板支撑系统进行分析计算,盲目施工,并由此造成第6层楼面3块预应力空心板超载破坏,从而顺次荷载累加冲击造成第6层楼面贯穿事故。从这次事故中反映出施工单位的作业人员的业务水平,安全意识不到位、监理单位监督检查不到位、措施不利(5分)。
2.监理公司接受业主单位委托应对该项目的工程质量安全负责,施工过程中,监理方未对关键的模板支撑系统进行检察,浇注过程中无旁站,严重失职,没有防止事故发生。故因承当相应民事、刑事责任。
3.类似模板工程质量与安全的预控措施有:
〔1〕绘制关键性的轴线控制图,复查轴线标高,垂直度以经纬仪检查控制。
〔2〕绘制预留、预埋图,在自检基础上进行抽检,看预留预埋是否符合要求。
〔3〕重要模板要经过制定计算、确保有足够的强度与刚度。
〔4〕对楼面要进行模板支撑系统的荷载安全计算并采纳相应措施,确保楼面承载安全。
二、背景资料
某建筑工程,建筑面积108000m2,现浇剪力墙结构,地下三层,地上50层。基础埋深14.4m,底板厚3m,底板混凝土强度等级C35/P12。
底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235级直径10mm的钢筋进行代换。
施工单位选定了某商品混凝土搅拌站,由该站为其制定了底板混凝土施工方案。该方案采纳溜槽施工,分两层浇筑,每层厚度1.5m。
底板混凝土浇筑时当地最高大气温度38℃,混凝土最高入模温度40℃。
浇筑完成12h以后采纳覆盖一层塑料膜一层保温岩棉养护7d。
测温记录显示:混凝土内部最高温度75℃,其表面最高温度45℃。
监理工程师检查发现底板表面混凝土有裂缝,要求钻芯取样检查,取样样品均有贯穿裂缝。
问题
1.该基础底板钢筋代换是否合理?说明理由。
2.商品混凝土供应站编制大体积混凝土施工方案是否合理?说明理由。
3.试分析本工程基础底板产生裂缝的主要原因。
4.大体积混凝土裂缝控制的常用措施是什么?
1.不合理(2分)。钢筋代换时,应征得制定单位同意;对重要构件,不宜用HPB235级钢筋代换HRB335钢筋(5分)。
2.不合理(2分)。专项施工方案应由施工单位编制审核,监理单位批准(4分)。
3.养护不好引起裂缝(1分)、早期干缩产生裂缝(1分),应在浇筑完毕后12h以内加以覆盖和浇水。(2分)抗渗混凝土养护不得少于14d。(1分)由于水化热过高,内部与表面温差过大(大于25℃),产生裂缝。(1分)混凝土入模温度过高(不宜大于35℃),产生裂缝(1分)。
4.(1)优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝减水剂(2分)。
(2)降低混凝土的入模度,控制混凝土内外的温差(当制定无要求时,控制在25℃以内)。如降低拌合水温度(拌台水中加冰屑或用地下水);骨科用水冲洗降温,避免曝晒(2分)。
(3)在确保混凝土制定强度等级前提下,适当降低水灰比,减少水泥用量(2分)。
(4)及时对混凝土覆盖保温、保湿材料(2分)。
(5)可预埋冷却水管,通入循环水将混凝土内部热量带出,进行人工导热(2分)。
三、背景资料
某办公楼由12层主楼和3层辅楼组成。施工单位〔乙方〕与建设单位〔甲方〕签订了承建该办公楼施工合同,合同工期为41周,一周按7天计。合同约定,工期每提前〔或拖后〕1天奖励〔或罚款〕2 500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如以下图所示:
施工过程中发生了如下事件:
事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。依据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3天,人工窝工15个工日。
事件二:辅楼施工时,因某处没计尺寸不当,甲方要求拆掉已施工部分,重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作工期拖延1周。
事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4天。
事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该工作工期延长4天,材料损失费1万元。
事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采用了加快施工的技术措施,使得该工作工期缩短了l周,该项技术组织措施费为0.6万元。
其余各项工作实际作业工期和费用与原计划相符。
问题
1.该网络计划中哪些工作是主要控制对象(关键工作),计划工期是多少?
2.针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。
3.该工程可得到的工期补偿为多少天?工期奖(罚)款是多少?
4.合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该工程其他直接费、间接费等综合取费率为30%。在工程清算时,乙方应得到的索赔款为多少?
参照答案
1.该网络计划中主要控制对象(或答关键工作)是基础工程、主楼主体、设备安装、装饰装修。总计划工期为287天(3分)。
2.事件1:可以提出工期补偿和费用补偿要求,因地质条件变化属于甲方应承当的责任,且该项工作位于关键线路上(2分)。
事件2:制定尺寸不当属甲方责任,可以提出费用补偿要求,但该项工作不在关键线路上,其总时差
为8周,所以不能提出工期补偿要求(2分)。
事件3:因施工机械故障属于乙方应承当的责任,不能提出工期和费用补偿要求(2分)。
事件4:因乙方应该对自己现买的材料和完成的产品质量负责,不能提出工期和费用补偿要求(2分)。
事件5:不能提出工期和费用补偿要求,因为通过采用施工组织技术措施使工期提前,可按合同规定的奖励办法处理,因赶工而发生的施工组织技术措施费应由乙方承当(2分)。
3.经上述分析,只有事件1能获得工期补偿,可补偿工期3天(2分),工期奖励:3×2500=7500元(2分)。
4.乙方可得到的索赔款有:
事件1引起的索赔款(10×30+50000+15×18)×(1+30%)=65741元(1分)。
事件2引起的索赔款(30×30+20000+3000)×(1+30%)=31070元(1分)。
因此乙方应得索赔款为:65741+31070=96811元(1分)。
四、背景资料
某公司(甲方)与某建筑公司(乙方)订立了基础施工合同,同时又与丙方订立了工程降水合同,基础施工合同约定采纳综合单价承包。该基础工程施工网络计划如以下图所示。
甲乙双方约定某年6月15日开工,在工程施工中发生了如下事件:
事件1:由于降水施工方(丙方)原因,致使工作J推迟了2天;
事件2:6月21日--6月22日,整个施工现场停电造成停工2天;
事件3:因制定变更,工作B土方工程量由300m3增至350m3,工作继续时间增加1天,该工作综合单价为50元/m3。
问题:
1.在不合计事件1、2、3的状况下,说明该网络计划的关键线路,并指出由哪些工作所组成?
2.在不合计事件1、2、3的状况下,该工程的总工期是多少天?
3.乙方可以提出工期索赔要求的事件是哪些?并简述理由。
4.工作B的结算价是多少?
参照答案:
1.本小题4分
①—②—③—⑤—⑥—⑨ (2分),工作由A、B、C、D、E组成(2分)
2.本小题4分
22d(4分)
3.本小题7分
(1)事件1(或降水事件)有提出索赔的权利(1分),但该事件没有影响总工期,所以工期索赔不成立(1分);
(2)假设事件2(或停电事件)不是乙方造成的,则有提出索赔权利(1分),且该事件影响总工期,工期索赔成立(1分);
假设事件2〔或停电事件〕是乙方造成,则不能索赔(1分)。
〔3〕事件3〔或制定变更事件〕有提出索赔的权利〔1分〕,且该事件影响总工期,工期索赔成立〔1分〕。
4.本小题5分
50×350=17 500(元)(5分)
5.〔20分题〕
五、背景资料:
某办公楼建筑面积4500m2,主体结构为现浇钢筋混凝土框架结构,混凝土为预拌混凝土,组合钢木模板,柱混凝土强度等级为C30。在主体结构施工过程中,第三层柱因模板拼缝不严,造成有多处的孔洞、蜂窝和麻面。经现场混凝土强度检测,混凝土强度满足制定要求,但修补造成经济损失1.2万元。
问题:
1.试述混凝土孔洞处理的步骤。
2.防治混凝上蜂窝、麻面的主要措施有哪些?
3.本次工程质量事故属于哪一类?依据是什么?
参照答案:
1.本小题6分
对孔洞处理的主要步骤为:
(1)将孔洞内松动混凝土、浮浆及杂物等清除干净:(2分)
(2)用清水冲洗、润湿孔洞,必要时支模:(1分)
[注:答对“冲洗、润湿孔洞、支模〞等三个中任一个也可得1分。]
(3)用高一个强度等级微膨胀细石混凝土填实孔洞:(2分)
[注:答对“用高一个强度等级的混凝土填实孔洞〞也可得2分。]
(4)养护。(1分)
2.本小题9分
主要防治措施:
(1)确保混凝土的配合比和搅拌质量等符合要求;(1分)
[注:混凝土的配合比和搅拌质量包括:水灰比、砂率、级配、和易性、坍落度和计量等,只要答对其中任意一项,也可得1分。]
(2)模板接缝要严密,且表面要平滑、平整和均匀涂刷隔离剂(或脱模剂):(3分)
[注:答对“严密、平滑、平整和均匀涂刷隔离剂(或脱模剂)〞等四个中任一个得1分,任二个及以上得3分。]
(3)模板及支架要牢固(或要有足够的承载力、刚度和稳定性);(1分)
(4)混凝土浇筑工序正确且振捣要密实;(3分)
[注:答出“混凝土振捣密实〞也可得3分]
(5)合理养护,并控制好拆模时间。(1分)
[注:答出“合理养护(或控制好拆模时间)〞也可得1分]
3.本小题5分
本次事故为一般事故(或答“一般施工质量事故〞)。(3分)
一般事故指经济损失一次在l万元(或5000元)以上(1分),10万元以下(1分),或人员重伤2人以下且无死亡人员的事故。
六、背景资料
某工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计状况见表1。
问题
1.将表l复制到答题卡上,在表中计算前9周每项工作(即A、B、C、D各工作项)的BCWP。
2.计算9周末的费用偏差CV与进度偏差SV,并对其结果含义加以说明。
3.计算9周末的费用绩效指数CPI与进度绩效指数SPI(计算结果小数点后面保留3位),并对其结果含义加以说明。
参照答案:
1.计算A、B、C、D各项工作的BCWP:
工作A的BCWP=420 000×100%=420 000元;
工作B的BCWP=308 000×80%=246 400元;
工作C的BCWP=230 880×100%=230 880元;
工作D的BCWP=280 000×100%=280 000元;
第9周末合计BCWP=420 000+246 400+230 880+280 000=1177 280元;
2.第9周末费用偏差:
CV=BCWP ACWP=1 177 280 1 206034=28 754元0,表示项目实际费用超过预算费用,说明实际费用超支。
第9周末进度偏差:
SV=BCWP BCWS=1 177 280 1 238 880=61600元0,表示实际进度落后于计划进度,说明实际进度延误。
3.第9周末费用绩效指数CPI:
CPI=BCWP/ACWP=1 177 280/1 206 034=0.9761,表示实际费用高于预算费用,说明已完工作预算费用是实际发生费用的97.6%。
第9周末进度绩效指数SPI:
SPI=BCWP/BCWS=1 177 280/1 238 880 = 0.9501,表示实际进度比计划进度拖后,说明已完工作预算费用是计划工作费用的95.0%。
6.本专业案例有什么特点?如何对案例进行分析?难点和重点如何掌握?
答:
〔1〕本专业案例的特点有:
1〕题量大。这一版比上一版的案例几乎增加了一倍。
2〕覆盖面宽。从进度管理与控制、质量管理、安全管理、合同管理、招标投标、现场管理等均有案例分析。
3〕题型多。有比较单一的案例,也有比较综合的案例;有问题简要、分析回答、计算回答等各种类型的设问答题。
〔2〕如何进行案例分析?
案例分析一般有三段内容:实例工程背景、问题、分析与解答。在此我们建议分析步骤应该是:初看案例背景→细看问题→对比 问题反过来细看背景中的条件→自己作答→对比 分析与答案→总结对错经验。现进一步说明每一步的要点:
1〕看案例背景。应仔细看透工程背景,并初步推断每件事〔工序、做法等〕的正确与否,重点是什么问题〔质量、安全、进度、合同、现场等〕,做到心中有数。
2〕细看问题。要弄清设问的中心要求是什么类型,其中大多是问答类,即表达或回答即可;也有要通过计算回答,有的要在图上或表中填写回答,这一定要弄清楚。
3〕对比 问题再看题目背景。看有哪些条件可用,有哪些是已知数,据此回答所问,并自己认真作答,不要急于看答案。
4〕将自己的答案与书上答案对比 。如果一致,则可通过;如果不一致,则必需反思复读指导书有关章节,以求加深理解。
〔3〕关于难点和重点的掌握:
从几次考试来看,一般质量问题、安全问题、合同纠纷索赔问题、进度控制问题〔横道图、网络计划〕,差不多每次都有,这些应该是案例分析的重点。其中进度计划控制、工期与费用索赔涉及到计算;质量问题涉及到工艺、材料、标准、管理等原因,比较复杂,这些应该是案例分析的难点。
2021年一级建造师《建筑工程管理与实务》案例分析题库
案例1A421033
图1A421033-1是某项目的钢筋混泥土工程施工网络计划。其中,工作A、B、D是支模工程;C、E、G是钢筋工程;F、H、I是浇筑混泥土工程。箭线之下是继续时间〔周〕,箭线之上是预算费用,并列入了表1A421033中。计划工期12周。工程进行到第9周时,D工作完成了2周,E工作完成了1周,F工作已经完成,H 工作尚未开始。
〔1〕请绘制本例的实际进度前锋线。
〔2〕第9周结束时累计完成造价多少?按挣值法计算其进度偏差是多少?
〔3〕如果后续工作按计划进行,试分析上述实际进度状况对计划工期产生了什么影响?
〔4〕重新绘制第9周至完工的时标网络计划。
隐藏分析与答案
〔1〕绘制第9周的实际进度前锋线
依据第9周的进度检查状况,绘制的实际进度前锋线见图1A421033-2,现对绘制状况进行说明如下:
为绘制实际进度前锋线,首先将图1A421033-1般到了时标表上;确定第9周为检查点;由于D工作只完成了2周,故在该箭线上〔共3周〕的2/3处〔第8周末〕打点;由于E工作〔2周〕完成了1周,故在1/2处打点;由于F工作已经完成,而H工作尚未开始,故在H工作的起点打点;自上而下把检查点和打点连起来,便形成了图1A421033-2的实际进度前锋线。
〔2〕依据第9周检查结果和表1A421033中所列数字,计算已完成工程预算造价是:
A+B+2/3D+1/2E+C+F=12+10+2/3×12+1/2×22+25+9=75万元
到第9周应完成的预算造价可从图1A421033-2中分析,应完成A、B、D、E、C、F、H,故:
A+B+D+E+C+F+H=12+10+12+22+25+9+8=98万元
依据据值法计算公式,进度偏差为:SV=BCWP-BCWS=75-98=-23万元,即进度延误23万元。
进度绩效指数为:SPI=BCWP/BCWS=75/98=0.765=76.5%,即完成计划的76.5%。
〔3〕从图1A421033-2中可以看出,D、E工作均未完成计划。D工作延误一周,这一周是在关键路上,故将使项目工期延长一周。E工作不在关键线路上,它延误了二周,但该工作有一周总时差,故也会导致工期拖延一周。H工作延误一周,但是它有二周总时差,对工期没有影响。D、E工作是平行工作,工期总的拖延时间是一周。
〔4〕重绘的第9周末至完工验收的时标网络计划,见图1A421041-3。与计划相比,工期延误了一周,H 的总时差由2周减少到1周。
案例1A422021
A金融大厦工程项目投入使用五年后,计划重新对金融大厦进行装饰装修。本工程通过公开招投标确定由
B建筑装饰公司承当施工任务,在工程施工合同的鉴订中,双方约定工程项目的装修施工质量应达到公司的企业标准〔已通过审核认定〕。在工程开工前,施工单位在上报的工程资料中,用工程装饰装修质量计划文件代替装饰工程施工组织制定,建设单位工程师以不符合要求为由予以拒绝。
〔1〕建筑装饰装修工程质量计划是以什么标准为基础的管理文件?
〔2〕建设单位工程师的做法是否正确,试说明两者区别。
隐藏分析与答案
〔1〕建筑装饰装修工程质量计划是以建筑装饰装修质量管理标准为基础的一项管理文件。
〔2〕建设单位工程师的做法正确,施工单位采纳建筑装饰装修质量计划文件代替建筑装饰装修施工组织制定做法不符合要求。
建筑装饰装修质量计划文件与建筑装饰装修施工组织制定有很大的区别:
1〕建筑装饰装修施工组织制定文件和质量计划均是针对工程项目的制定文件。施工组织制定作为重要的技术经济文件,除包涵质量计划的主要内容外,还包涵安全计划、进度计划、施工费用计划等内容。
2〕建筑装饰装修质量计划的编制是以建筑装饰质量管理标准为基础的,侧重于质量目标、质量方法、质量控制的方法和手段,从影响工程质量的各个环节和过程进行科学有效的控制,达到既定的质量目标;建筑装饰施工组织制定从工程装饰装修施工的角度、运用技术管理的方法和经验,编制工程项目装饰施工管理的计划文件。
3〕建筑装饰装修工程质量计划是承包方对建设单位的承诺和确保文件;而建筑装饰装修施工组织制定在工程项目招标投标时是对建设单位的质量管理的确保,但是在工程项目施工过程中,施工单位编制的具体的建筑装饰装修施工组织制定是指导工程装饰装修施工的计划文件,只用于施工单位内部的管理和控制。
案例1A422021
某工程建筑面积35000㎡,建筑高度115m,为36层现浇框架一剪力墙前结构,地下2层;抗震设防烈度为8度,由某市建筑公司总承包,工程于2004年2月18日开工。工程开工后,由项目经理部质量负责人组织编制施工项目质量计划。
〔1〕项目经理部质量负责人组织编制施工项目质量计划做法对吗?为什么?
〔2〕施工项目质量计划的编制要求有哪些?
〔3〕项目质量控制的方针和基本程序是什么?
隐藏分析与答案
〔1〕不对,它违反了施工项目质量计划由项目经理组织有关人员编制的基本规定。
〔2〕施工项目质量计划应符合工程现场的必需要和满足合同文件的要求,其编制应符合以下要求:
1〕在工程施工合同签订后,应针对工程项目的特点进行质量策划和分析,施工项目质量计划的编制应符合质量管理体系的要求。
2〕施工项目质量计划的编制,应是全过程或部分过程的控制,一般可以是从工序到分析工程再到分部工程的系统控制过程。也是从原材料投入开始,到建筑工程质量最终满足检验和试验要求的全过程。
3〕施工项目质量计划具有双重性。对内应作为项目施工质量管理的依据,按照合同约定的工程质量标准进行质量控制和管理;对外则是特定工程项目的施工质量确保,即达到的质量目标,以及依据质量管理目标,作为进行项目科学有序施工管理的依据。
〔3〕项目质量控制应保持“质量第一,预防为主〞的方针和“计划、执行、检查、处理〞循环工作方法,不断改善过程控制。
项目质量控制的程序为:1.确定项目质量目标;2.编制项目质量计划;3.实施项目质量计划,包括施工准
备阶段、施工阶段、完工验收阶段的质量控制。
案例1A422021
某承包商承接某工程,占地面积1.63万㎡,建筑层数地上22层,地下2层,基础类型为桩基筏式承台板,结构形式为现浇剪刀墙,混凝土采纳商品混凝土,强度等级有C25、C30、C35、C40级,钢筋采纳HRB355级。屋面防水采纳SBS改性沥青防水卷材,外墙面喷涂,内墙面和顶棚刮腻子喷大白,屋面保温采纳憎水珍珠岩,外墙保温采纳聚苯保温板,依据要求,该工程执行工程监理。
〔1〕对进场材料质量管理的基本要求是什么?
〔2〕承包商对进场材料如何向监理报验?
〔3〕对该工程的钢筋工程验收要点有哪些?
隐藏分析与答案
〔1〕建筑结构材料质量管理的基本要求:
1〕材料进场时,应提供材质证实,并依据供料计划和有关标准进行现场质量验证和记录。质量验证包括材料品种、型号、规格、数量、外观检查和见证抽样,进行物理、化学性能实验。验证结果报监理工程师审批。
2〕现场验证不合格的材料不得使用或按有关标准规定降级使用。
3〕关于项目采购的物资,业主的验证不能代替项目对采购物资的质量责任,而业主采购的物资,项目的验证不能取代业主对其采购物资的质量责任。
4〕物资进场验证不齐或对其质量有怀疑时,要单独堆放该部分物资,待资料齐全和复验合格后,方可使用。
5〕严禁以劣充好,偷工减料。
6〕要严格按施工组织平面布置图进行现场堆料,不得乱堆乱放。检验与未检验物资应标明分开码放,防止非预期使用。
〔2〕施工单位运进材料时,应向项目监理机构提交《工程材料报审表》,同时附有材料出厂合格证、技术说明书、按规定要求进行送检的检验报告,经监理工程师检察并确认其质量合格后,方准使用。
〔3〕钢筋分项工程验收要点:
1〕合理组织材料供应,确保施工正常进行。
2〕按施工图检查纵向受力钢筋,检查钢筋品种、直径、数量、位置、间距、形状和尺寸。
3〕检查混凝土保护层厚度,构造钢筋和埋件等是否符合要求。
4〕检查钢筋接头:如绑扎搭接,要检查搭接长度,接头位置和数量〔错开长度,接头百分率〕、焊接接头或机械连接,要检查外观质量,取样试件力学性能实验是否达到要求,接头位置〔互相错开〕、数量〔接头百分率〕。
5〕做好钢筋隐藏工程记录。
案例1A422022
某综合楼框架结构,12层,其中首层大堂,建筑面积1200㎡,其室内装饰装修做法见表1A422022-2。
〔1〕建筑工程专业建筑师应控制的装饰装修材料采购信息有几方面?
〔2〕该大堂装饰装修材料进场时验收要求有哪些?通常检验方法有哪些?
〔3〕该大堂装饰装修做法使用了几种材料?哪些材料必需要复验?如果必需要复验,见证取样检测如何控制?复验哪些性能指标?
〔4〕该综合楼设有火灾自动报警装置和自动灭火系统,消防审核时发现设在第六层一个计划营业面积360㎡的歌舞厅,其吊顶材料选用的纸面石膏板,墙面选用的玻璃棉装饰吸声板。
请问该歌舞厅装饰装修材料燃烧性能是否符合要求?如不符合要求,请推举两种符合要求的装饰材料。隐藏分析与答案
〔1〕实务中建筑工程专业建筑师应通过审批采购计划〔采购清单〕、评审采购合同,实现材料采购信息控制。与材料采购有关的信息包括:产品的规格、型号:材料的技术要求以及应达到的性能指标;执行的法律法规以及采纳的技术规范、规程;材料验收标准;验收方式;运输、防护、贮存、交付的条件等。〔2〕大堂装饰装修材料进场时应对品种、规格、外观和尺寸进行验收。材料包装应完好,应有产品合格证书、中文说明书及相关性能的检测报告,进口产品应按规定进行商品检验。
装饰装修材料常用的检验方法有:书面检验、外观检查、取样复验等。
〔3〕该大堂装饰装修做法使用可7种主要材料。即:奶黄色穿孔铝板、米黄瓷质砖、木纹大理石、吊顶龙骨、水泥、建筑胶、型钢及有关配件等。其中,瓷质砖、水泥进场时必需要复验。
必需复验的建筑装饰装修材料应按批准的检验计划见证取样和送检,起见证取样和送检的比例不得低于有关技术标准中规定应取样数量的30%。
该大堂所用的水泥应复验凝结时间、安定性、抗压强度;瓷质砖应复验放射性。
〔4〕歌舞厅吊顶材料选用的纸面石膏板不符合要求,墙面选用玻璃棉装饰吸声板符合要求。
因为该综合楼为一类高层建筑,其耐火等级应为一级。虽然该综合楼设有火灾自动报警装置和自动来火系统,但当歌舞厅设置在一级耐火等级建筑的四层以上时,室内装修的顶棚材料应采纳A级装修材料,其他部位应采纳不低于B1级的装修材料。纸面石膏板、玻璃棉装饰吸声板均属于B1级的装修材料。
该歌舞厅吊顶材料推举选用石膏板、铝板等A级装修材料。
案例1A422031
某电气集团公司投资建设一写字楼,建筑面积150407㎡,地下3层,地上31层,裙房5层,基坑采纳地下连续墙支护,塔楼结构为内筒外框。施工单位为某集团建筑公司,制定单位为国外某制定单位,监理为该市咨询监理公司。
〔1〕该工程地下连续墙施工检验的重点是什么?
〔2〕该基坑土方开挖和验槽时检验的内容和重点是什么?
隐藏分析与答案
〔1〕该工程地下连续墙施工检验的重点是:检查原材料、混凝土配合比及强度、导墙、槽段开挖、泥浆配合比及性能指标、钢筋笼制作及安装、混凝土浇筑和接缝、墙体轴线和墙体垂直度等是否符合制定要求和规范规定。
〔2〕土方开挖:检查挖土的标高、放坡、边坡稳定状况、排水等。
基坑〔槽〕开挖后,应检验以下内容:
1〕核对基坑〔槽〕的位置、平面尺寸、坑底标高。
2〕核对基坑土质和地下水状况。3〕用钎探法检查基坑〔槽〕软弱土下卧层及空穴、古墓、古井、防空掩体、地下埋设物等的位置、深度、性状。
验槽时应重点观察柱基、墙角、承重墙下或其他受力较大部位;如有异常部位,要会同勘察、制定等有关单位进行处理。
案例1A422033
某建筑公司承接了该市一娱乐城工程,该工程地处闹市区,紧邻城市主要干道,施工场地狭窄。该工程建筑面积47800㎡,主体地上22层,地下3层,基础开挖深度11.5m,位于地下水位以下。地下防水混凝土等级为C40P8。
〔1〕建筑施工质量检查中“三检制〞是什么?
〔2〕防水混凝土配合比应符合什么规定?
〔3〕地下防水混凝土工程施工质量的检查重点是什么?
隐藏分析与答案
〔1〕建筑工程的施工,应建立各道工序的自检、交接检和专职人员检查的“三检〞制度,并有完整的检查记录。未通过建设〔监理〕单位对上道工序的检查确认,不得进行下道工序的施工。
〔2〕防水混凝土的配合比应符合以下规定:
1〕试配要求的抗渗水压值应比制定值提升0.2MPa;
2〕水泥用量不得少于300Kg/m3;掺有活性掺合料时,水泥用量你得少于280Kg/m3;
3〕砂率宜为35% ~ 45%,灰砂比宜为1:2 ~ 2.5;
4〕水灰比不得大于0.55;
5〕一般防水混凝土坍落度不宜大于50mm,泵送时入泵坍落度宜为100 ~ 140mm。
〔3〕答案见1A422033-二-〔1〕。
案例1A422034
某既有综合楼进行重新装饰装修,该工程共9层,层高3.6m,每层建筑面积1200㎡,施工内容包括:原有装饰装修工程拆掉,新建筑地面、抹灰、门窗、吊顶、轻质隔墙、饰面板〔砖〕、幕墙、涂饰、裱糊与软包、细部工程施工等。该工程墙面抹灰、卫生间墙地面、外窗的建筑做法见表1A422034
〔1〕水泥砂浆高级抹灰施工应做好哪些工序的交接检验?抹灰工程应检查哪些质量控制资料?
〔2〕卫生间石材饰面板安装前是否必需要进行施工实验?其施工试验内容有哪些?
〔3〕该工程外窗应检查的有关安全和功能的检测项目有哪些?
〔4〕建筑工程何时组织进行室内环境质量检验?室内环境污染物浓度检测点应如何设置?
隐藏分析与答案
〔1〕水泥砂浆高级抹灰施工应做好以下工序的交接检验:抹灰前基层处理:抹灰总厚度大于或等于35mm 时的强化措施;不同材料基体交接处的强化措施。
抹灰工程应检查的质量控制资料有:①抹灰工程的施工图、制定说明及其他制定文件;②材料的产品合格证书、性能检测报告、进场验收记录和复验报告;③隐藏工程验收记录;④施工记录。
〔2〕卫生间石材饰面板安装前必需要进行施工试验,其施工试验内容是后置埋件的现场拉拔强度。
〔3〕该工程外窗应检查的有关安全和功能的检测项目是铝合金窗的抗风压性能、空气渗透性能和雨水渗漏性能。
〔4〕建筑工程的室内环境质量检验,应在工程完工至少7d以后、工程交付使用前进行。
民用建筑工程验收时,室内环境污染物浓度检测点数应按房间面积设置。
检测点应距离内墙面不小于0.5m、距楼地面高度0.8 ~ 1.5m。检测点应均匀分布,避开通风道和通风口。
案例1A422041
某市银行大厦是一座现代化的智能型建筑,建筑面积5万㎡,施工总承包单位是该市第一建筑公司,由于该工程设备先进,要求高,因此,该公司将机电设备安装工程分包给具有相应资质某合资安装公司。
〔1〕工程质量验收分为哪两类?
〔2〕该银行大厦主体和其他分部工程验收的程序和组织是什么?
〔3〕该机电设备安装分包工程验收的程序和组织是什么?
隐藏分析与答案
〔1〕建筑工程质量验收分为过程验收和单位工程完工验收两大类。其中,检验批、分项、分部和隐藏工程验收为过程验收。
〔2〕该银行大厦主体和其他分部工程验收的程序和组织:在施工单位自检合格,并填好相关验收记录〔有关监理记录和结论不填〕的基础上,应由总监理工程师〔建设单位项目负责人〕组织施工单位项目负责人和技术、质量负责人等进行验收;地基与基础、主体结构分部工程的勘察、制定单位工程项目负责人和施工单位技术、质量部门负责人也应参加相关分部工程验收,并在验收记录上签字、盖章。
〔3〕某合资安装公司对分包的机电设备安装工程应按《建筑工程施工质量验收统一标准》〔GB50300-2001〕标准规定的程序和组织检查评定,总包单位第一建筑公司应派人参加。分包的机电设备安装工程完成后,合资安装公司将工程有关资料交总包单位第一建筑公司,待建设单位组织单位工程质量验收时,第一建筑公司和合资安装公司单位负责人参加验收。
案例1A422042
某市南苑北里小区22号楼为6层混合结构住宅楼,制定采纳混凝土小型砌块砌墙,墙体加芯柱,完工验收合格后,用户入住。但用户在使用过程中〔五年后〕,发现墙体中没有芯柱,只发现了少量钢筋,而没有浇筑混凝土,最后经法定检测单位采纳红外线照相法统计,发现大约有82%墙体中未按制定要求加芯柱,只在一层部分墙体中有芯柱,造成了重大的质量隐患。
〔1〕该混合结构住宅楼工程质量验收合格应符合什么规定?
〔2〕该工程已交付使用〔五年〕,施工单位是否必需要对此问题承当责任?为什么?
隐藏分析与答案
〔1〕该混合结构住宅楼工程质量验收合格应符合以下规定:
1〕单位〔子单位〕工程所含分部〔子分部〕工程的质量均应验收合格。
2〕质量控制资料应完整。
3〕单位〔子单位〕工程所含分部工程有关安全和功能的检测资料应完整。
4〕主要功能项目的抽检结果应符合相关专业质量验收规范的规定。
5〕观感质量验收应符合要求。
〔2〕施工单位必需对此问题承当责任,原因是该质量问题是由施工单位在施工过程中未按制定要求施工造成的,并且主体结构工程质量保修期为工程制定使用年限。
案例1A422043
某大厦是一座现代化的智能型建筑,框架-剪力墙结构,地下3层,地上28层,建筑面积5.8万㎡,施工总承包单位是该市第三建筑公司,由于该工程设备先进,要求高,因此,该公司将机电设备安装工程分包给具有相应资质的某大型安装公司。在工程档案归档中,发生以下事件:
事件一:安装公司将机电设备分包部分的完工资料直接交给监理单位。
事件二:发包人要求制定、监理及施工总承包单位将工程档案直接移交给市档案馆。
〔1〕事件一做法是否妥当?为什么?
〔2〕事件二做法是否妥当?为什么?
隐藏分析与答案
〔1〕不妥。因为,建设工程项目执行总承包的,总包单位负责收集、汇总各分包单位形成的工程档案,并应及时向建设单位移交;各分包单位应将本单位形成的工程文件,整理、立卷后及时移交总包单位。〔2〕不妥。因为,建设单位应收集和汇总勘察、制定、施工、监理等单位立卷归档的工程档案,并向当地档案馆〔室〕移交一套符合规定的工程档案。
案例1A422044
某市光华商住楼,框架结构,地上6层,局部为7层,基础为钢筋混凝土条形基础,房屋总高度为22m,底层为商店,二层以上为住宅,总建筑面积8395㎡。由市建筑制定所制定,第二建筑工程公司施工总承包。该工程于2004年5月8日开工,2005年4月8日完工。
〔1〕该工程地基检查验收可用什么方法?
〔2〕基础分部工程验收应由谁组织?参加验收的单位有哪些?
〔3〕基础分部工程验收工作有哪些规定?
隐藏分析与答案
〔1〕该工程地基检查验收的可用方法是:观察法和钎探法。
〔2〕基础分部工程验收应由总监理工程师〔建设单位项目负责人〕组织勘察、制定单位及施工单位的项目负责人、技术质量负责人,共同按制定要求和有关规范规定进行。
〔3〕地基与基础工程验收工作应按以下规定进行:
1〕分项工程的质量验收应分别按主控项目和一般项目验收;
