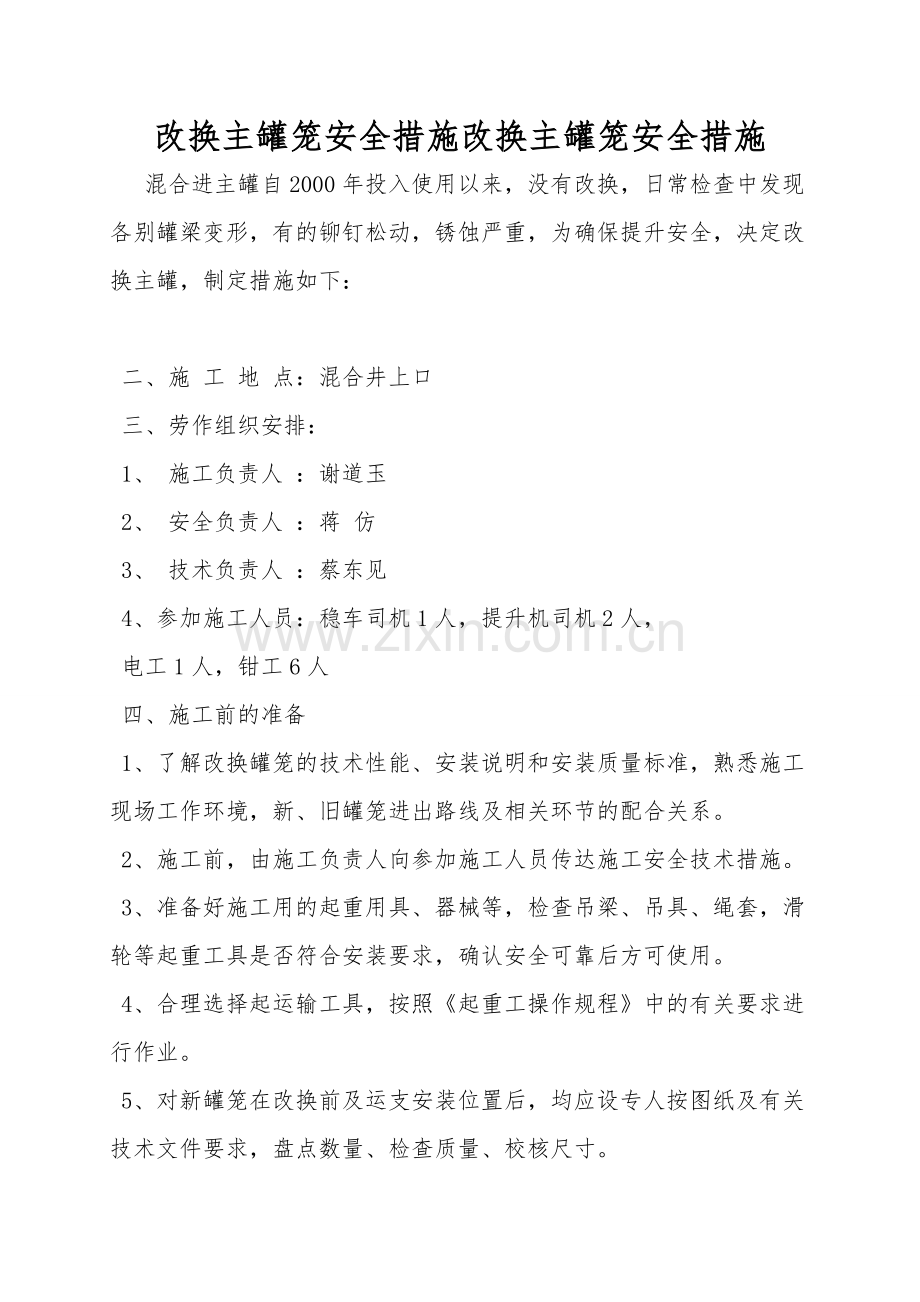

1、改换主罐笼安全措施改换主罐笼安全措施 混合进主罐自2000年投入使用以来,没有改换,日常检查中发现各别罐梁变形,有的铆钉松动,锈蚀严重,为确保提升安全,决定改换主罐,制定措施如下: 二、施 工 地 点:混合井上口 三、劳作组织安排: 1、 施工负责人 :谢道玉 2、 安全负责人 :蒋 仿 3、 技术负责人 :蔡东见 4、参加施工人员:稳车司机1人,提升机司机2人, 电工1人,钳工6人 四、施工前的准备 1、了解改换罐笼的技术性能、安装说明和安装质量标准,熟悉施工现场工作环境,新、旧罐笼进出路线及相关环节的配合关系。 2、施工前,由施工负责人向参加施工人员传达施工安全技术措施。 3、准备好施工用

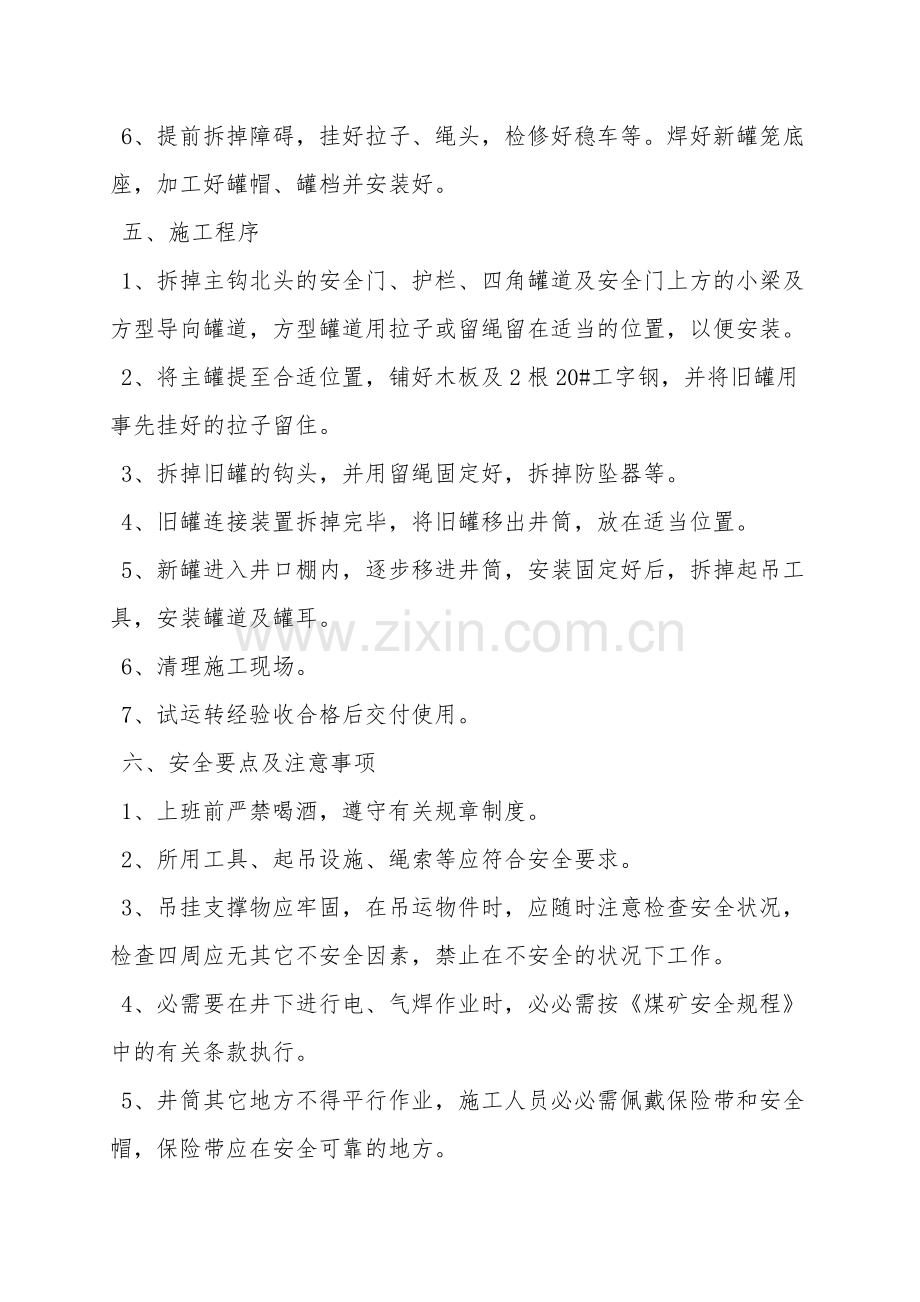

2、的起重用具、器械等,检查吊梁、吊具、绳套,滑轮等起重工具是否符合安装要求,确认安全可靠后方可使用。 4、合理选择起运输工具,按照起重工操作规程中的有关要求进行作业。 5、对新罐笼在改换前及运支安装位置后,均应设专人按图纸及有关技术文件要求,盘点数量、检查质量、校核尺寸。 6、提前拆掉障碍,挂好拉子、绳头,检修好稳车等。焊好新罐笼底座,加工好罐帽、罐档并安装好。 五、施工程序 1、拆掉主钩北头的安全门、护栏、四角罐道及安全门上方的小梁及方型导向罐道,方型罐道用拉子或留绳留在适当的位置,以便安装。 2、将主罐提至合适位置,铺好木板及2根20#工字钢,并将旧罐用事先挂好的拉子留住。 3、拆掉旧罐的钩

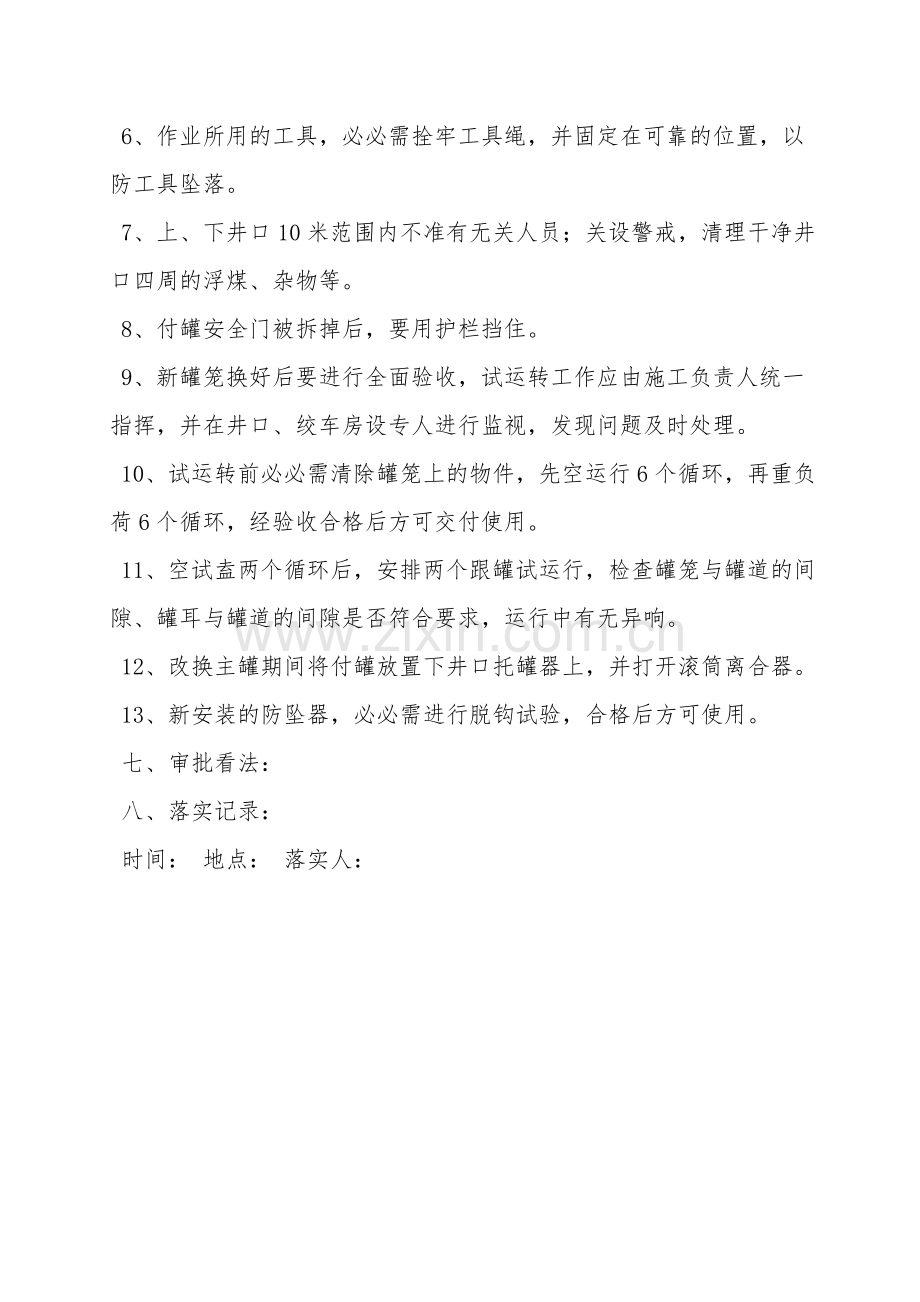

3、头,并用留绳固定好,拆掉防坠器等。 4、旧罐连接装置拆掉完毕,将旧罐移出井筒,放在适当位置。 5、新罐进入井口棚内,逐步移进井筒,安装固定好后,拆掉起吊工具,安装罐道及罐耳。 6、清理施工现场。 7、试运转经验收合格后交付使用。 六、安全要点及注意事项 1、上班前严禁喝酒,遵守有关规章制度。 2、所用工具、起吊设施、绳索等应符合安全要求。 3、吊挂支撑物应牢固,在吊运物件时,应随时注意检查安全状况,检查四周应无其它不安全因素,禁止在不安全的状况下工作。 4、必需要在井下进行电、气焊作业时,必必需按煤矿安全规程中的有关条款执行。 5、井筒其它地方不得平行作业,施工人员必必需佩戴保险带和安全帽,保
4、险带应在安全可靠的地方。 6、作业所用的工具,必必需拴牢工具绳,并固定在可靠的位置,以防工具坠落。 7、上、下井口10米范围内不准有无关人员;关设警戒,清理干净井口四周的浮煤、杂物等。 8、付罐安全门被拆掉后,要用护栏挡住。 9、新罐笼换好后要进行全面验收,试运转工作应由施工负责人统一指挥,并在井口、绞车房设专人进行监视,发现问题及时处理。 10、试运转前必必需清除罐笼上的物件,先空运行6个循环,再重负荷6个循环,经验收合格后方可交付使用。 11、空试盍两个循环后,安排两个跟罐试运行,检查罐笼与罐道的间隙、罐耳与罐道的间隙是否符合要求,运行中有无异响。 12、改换主罐期间将付罐放置下井口托罐器上,并打开滚筒离合器。 13、新安装的防坠器,必必需进行脱钩试验,合格后方可使用。 七、审批看法: 八、落实记录: 时间: 地点: 落实人:
