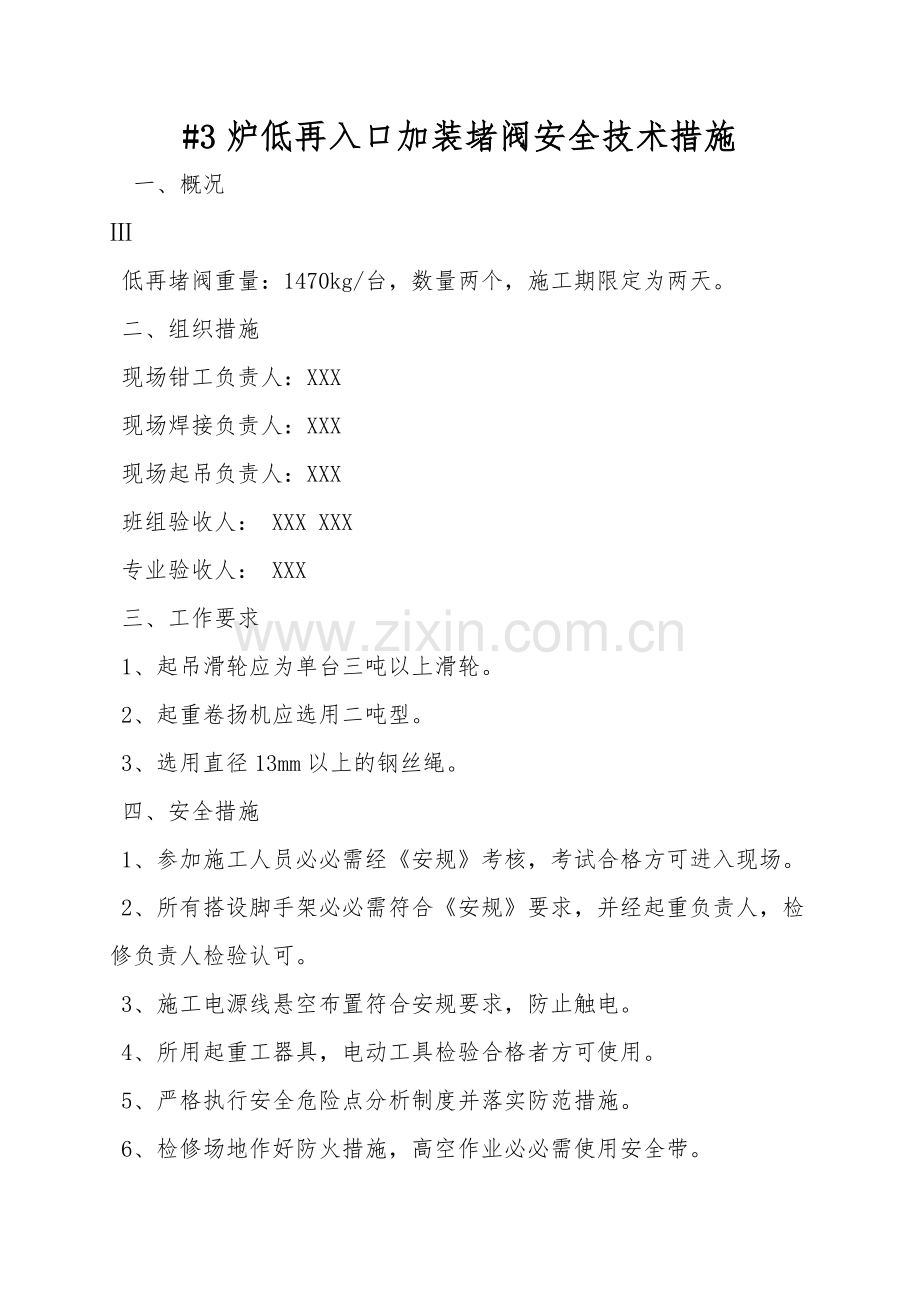

#3炉低再入口加装堵阀安全技术措施 一、概况 Ⅲ 低再堵阀重量:1470kg/台,数量两个,施工期限定为两天。 二、组织措施 现场钳工负责人:XXX 现场焊接负责人:XXX 现场起吊负责人:XXX 班组验收人: XXX XXX 专业验收人: XXX 三、工作要求 1、起吊滑轮应为单台三吨以上滑轮。 2、起重卷扬机应选用二吨型。 3、选用直径13mm以上的钢丝绳。 四、安全措施 1、参加施工人员必必需经《安规》考核,考试合格方可进入现场。 2、所有搭设脚手架必必需符合《安规》要求,并经起重负责人,检修负责人检验认可。 3、施工电源线悬空布置符合安规要求,防止触电。 4、所用起重工器具,电动工具检验合格者方可使用。 5、严格执行安全危险点分析制度并落实防范措施。 6、检修场地作好防火措施,高空作业必必需使用安全带。 7、作业现场应拉好安全警戒线,当管路割除下落吊装作业时,十米作业区域设好安全监护人。 8、检修用脚手架绑扎前,应对施工用架杆及跳板进行检查,发现有裂痕或其它不安全因素的坚决不准使用。在绑扎过程中要按标准进行绑扎,绑好斜拉及支撑,铁线应拧紧,并将跳板用铁线或压杆压牢。 9、起吊用手拉葫芦施工前应进行检查,发现有滑链、卡涩及其它不安全因素的严禁使用。吊挂位置应安全正确,起吊滑车应选择有防脱装置的滑车。 10、手拉葫芦起吊过程中,不得猛拉。 11、起吊工具设置完毕后,必必需经有关人员检查验收合格后方可使用。 12、试吊5米,5分钟检查各部有无拉裂,声音是否异常。 13、整个过程由专业起重人员进行设备的操作。 五、技术措施 1.坡口及对口要求。 1.1火焰切割,切口部分应留有机械加工余量,以便于除去淬硬层及过热金属。 1.2坡口内及边缘20mm内母材无裂痕、重皮、坡口破损及毛刺等缺陷。 1.3 U型坡口,坡口角度10-15,钝边0.5-2.0mm,对中间隙2-5 mm,距坡口边缘20 mm内应打磨露出金属光泽。 1.4对接管口端面应与管子中心线垂直,对口时一般应做到内壁齐平,如有错口,其错口值应不超过壁厚的10%,且1mm,对口间隙控制在1-3mm范围内,局部超差不得超过2mm,严禁在间隙内加填金属焊接和强力对口、热效对口,以防引起附加应力。 2.1要求两人对把焊,用氩弧焊打底,电焊盖面焊接工艺。 2.2根层焊接:沿垂直中线将管子分成两半,分别进行仰焊 立焊 平焊 为了保证接头和收口合格,焊接前一半时,仰焊的起点和平焊的终点都必必需超过中收线约2-5毫米。在仰焊的坡口边上引燃电弧迅速压低电弧熔穿根部钝边,填充焊丝。 接头方法:由于起焊处容易产生气孔和未焊透,故接头时应把起焊处的原焊缝修成缓坡,以便接头操作。封头方法,焊到距封头处约2-4毫米时,压低电弧,熔化根部,并填充满焊丝,保证充分熔合,熄弧之前,必必需将熔池填满,而后将电弧引至坡口一侧灭弧。 外层焊接时,要注意接头与前一层接头错开。 用氩弧焊时,氩弧焊丝选用TIG-J50,氩气流量8-11升/分钟。过渡层选用J422或J5073.2的焊条,其余用J422或J5074.2焊条焊接。 焊工本人应对所焊接的接头进行外观检查; 焊缝必需进行50%的射线和50%的超声检验,并且均应合格。 六、安全交底: 1、交底人签字:XXX 2、被交底签字:XXX XXX XXX 3、项目负责部门监护人对安全交底完成状况审核检查并签字:XXX
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
