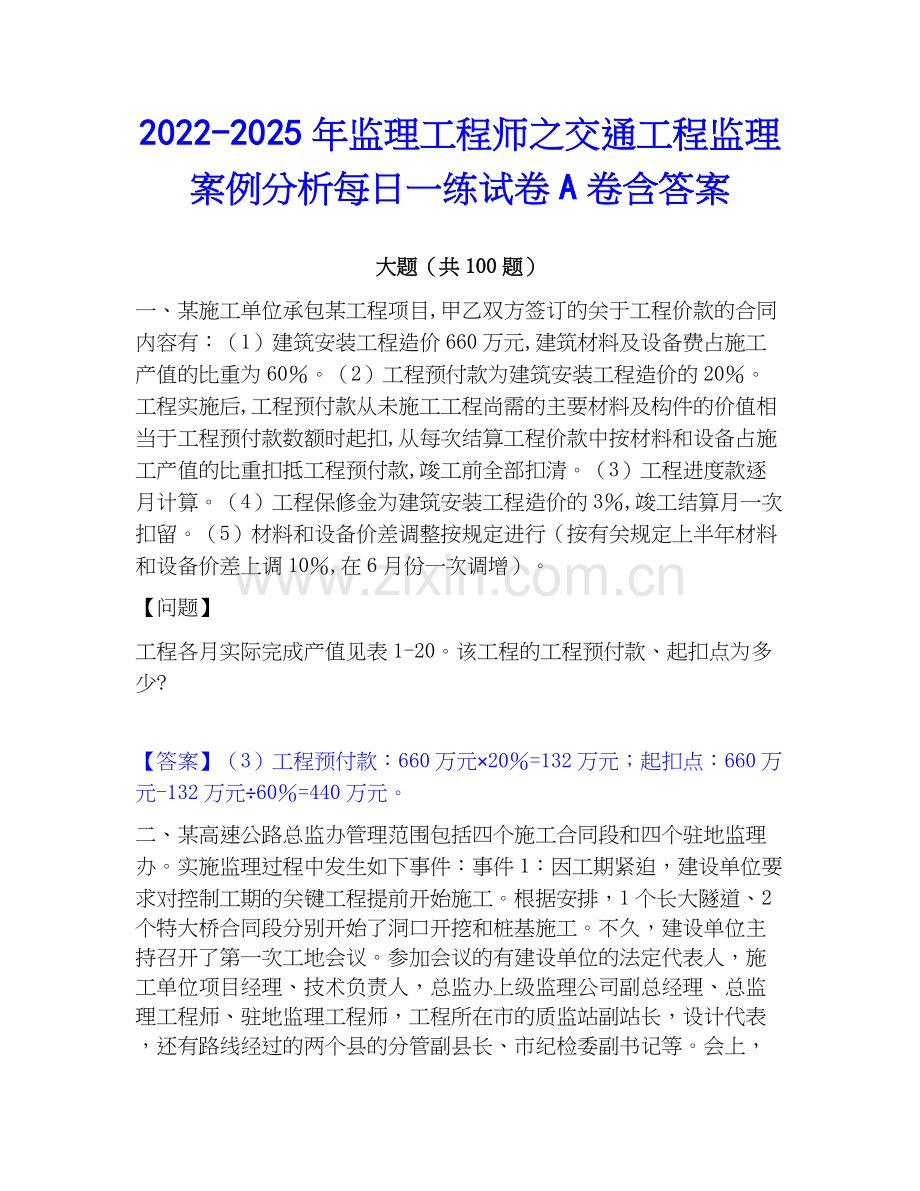

2022-2025年监理工程师之交通工程监理案例分析每日一练试卷A卷含答案
大题(共100题)
一、某施工单位承包某工程项目,甲乙双方签订的关于工程价款的合同内容有:(1)建筑安装工程造价660万元,建筑材料及设备费占施工产值的比重为60%。(2)工程预付款为建筑安装工程造价的20%。工程实施后,工程预付款从未施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每次结算工程价款中按材料和设备占施工产值的比重扣抵工程预付款,竣工前全部扣清。(3)工程进度款逐月计算。(4)工程保修金为建筑安装工程造价的3%,竣工结算月一次扣留。(5)材料和设备价差调整按规定进行(按有关规定上半年材料和设备价差上调10%,在6月份一次调增)。
【问题】
工程各月实际完成产值见表1-20。该工程的工程预付款、起扣点为多少?
【答案】(3)工程预付款:660万元×20%=132万元;起扣点:660万元-132万元÷60%=440万元。

二、某高速公路总监办管理范围包括四个施工合同段和四个驻地监理办。实施监理过程中发生如下事件:事件1:因工期紧迫,建设单位要求对控制工期的关键工程提前开始施工。根据安排,1个长大隧道、2个特大桥合同段分别开始了洞口开挖和桩基施工。不久,建设单位主持召开了第一次工地会议。参加会议的有建设单位的法定代表人,施工单位项目经理、技术负责人,总监办上级监理公司副总经理、总监理工程师、驻地监理工程师,工程所在市的质监站副站长,设计代表,还有路线经过的两个县的分管副县长、市纪检委副书记等。会上,监理公司副总经理宣布了对总监理工程师的授权;设计代表进行了设计交底;建设单位对工程各阶段提出进度目标,并就本项目的重要性加以说明,对质量、进度、安全、监理、廉政等工作提出了要求。会后,总监办完成会议纪要后发放各参会单位。总监理工程师主持、审批了项目监理细则,报建设单位批准后执行。事件2:在隧道施工监理中,现场监理员发现:(1)一名当地菜农被临时雇用,担任洞口值守员,且该人员同时还兼职其他工作;(2)出入洞登记表记录进洞人数为8人,但现场检查发现洞内有6名掘进工人、7名杂工和2名技术员;(3)现场还发现,装有炸药、雷管的车辆同时搭载着5名上班的工人。经询问,司机为临时工且无驾驶证件;该司机每天早晨一次性领出一天使用的炸药、雷管,拉至洞内并临时存放在一个铁皮柜内。针对上述情况,监理员立即下发监理指令并报告总监理工程师。总监理工程师到现场后,指令施工单位暂停施工,并报告了建设单位。<1>?、指出事件1中不符合《公路工程施工监理规范》(JTGG10-2016)要求的做法。<2>?、事件2中有哪些做法不正确?请逐项指出并写出正确做法。
【答案】
【正确答案】
事件1中,不正确的做法有:(1)1个长大隧道,2个特大桥合同段在第一次工地会议召开前施工。(2)建设单位主持召开第一次工地会议。(3)第一次工地会议参加人员中,路线经过的两个县分管副县长、市纪检委副书记参加。(4)监理公司副总经理宣布对总监理工程师授权。(5)设计代表进行设计交底。(6)建设单位对质量、进度、安全、监理、廉政等工作提出要求。(7)总监办完成会议纪要后发参会单位。(8)总监理工程师主持审批监理细则,直接报建设单位批准。正确做法:(1)会议应在工程正式开工前召开。(2)会议应由总监主持。(3)政府人员无须参加。(4)对于总监理的授权,应在第一次工地会议前完成。(5)设计交底不是第一次工地会议的内容,应由建设单位单独组织交底会。(6)建设单位应说明的内容仅有工程占地、拆迁等与开工条件有关的事项。(7)会议纪要还需要各方签字。(8)仍旧需要签字才能报建设单位。
【正确答案】
事件2中,(1)洞口值守员为当地临时雇用且兼职人员不妥,应是专职的、经培训合格的安全员。(2)出入洞记录失真,应真实、准确记录出入洞人员姓名、人员类别、出入洞时间等。(3)炸药雷管混装且同时载人,司机为临时人员且无证驾驶不对,正确做法是炸药、雷管分别装载、运输,由经培训合格的押运员负责,不得搭载人员。驾驶员必须有驾驶证;(4)炸药、雷管一次性领出拉至洞内临时存放在一个铁皮柜内,不对。正确做法应该是领用一次爆破的用量,剩余的炸药、雷管要及时退库,不得在洞内临时存放。(5)监理员下发监理指令,并直接报告总监理工程师不对。正确做法:监理员应立即报告驻地监理工程师,由驻地监理工程师处理并报告总监理工程师。
三、某施工单位通过施工投标方式,承包了某中桥工程施工项目并与项目法人签订了施工承包合同。建设单位通过公开招标方式选择某监理单位承担该项目的施工监理工作。施工合同约定:(1)合同总价为420万元。(2)工程于2008年9月25日开工,工期为12个月。(3)工程预付款按10%计,并在各月工程进度款内平均扣回。(4)质量保证金按当月工程进度款5%的比例预留。在施工过程中发生如下事件:事件1:2008年10月初,左侧桥台基坑开挖后发现地质条件与原勘察资料不符,桥台地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。事件2:2008年11月,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。事件3:2009年9月6日,合同工程已全部完成,并具备交工验收条件。施工单位向监理单位提出了合同工程交工验收申请报告,随后监理单位主持进行了交工验收。
【问题】
4.指出事件3中的不妥之处并改正。
【答案】4.事件3中的不妥之处:监理单位主持进行了验收。正确做法:应由建设单位主持进行验收。
四、某公路建设项目,路面为沥青混凝土路面。业主委托一监理单位进行施工阶段的监理,并分别与监理单位和施工单位签定了合同。在施工过程中,承包单位没有做沥青混凝土路面的技术,按照合同约定,提出需将路面工程进行分包。为了保证施工质量,并赶在冬季前作完路面工程,业主代表选择了一家专业沥青混凝土施工公司,将路面工程分包给该专业施工公司(合同未签),并向承包施工单位和监理单位发出通知,要求施工单位配合路面分包单位施工。
【问题】
(1)你认为业主代表的做法是否正确?为什么?
【答案】(1)业主代表的做法不正确。理由:①业主代表不应直接分包,工程分包是承包人的权利,业主这样做属于违约。②业主代表没有通过监理工程师直接向施工单位发通知不对,业主这样做也属于违约。③业主代表自行选择分包人不正确。
五、某高速公路建设项目,施工单位、监理单位都是通过公开招标产生的。甲施工单位为第四合同段承包人(以下称甲承包人),经业主同意、监理工程师批准甲承包人把部分工程(预制空心板构件)分包给乙方施工单位(以下称乙分包人)。在分包工程施工前,乙分包人把施工技术方案提交给甲承包人,甲承包人进行了修改和补充,并以自己的名义上报项目总监办,得到了项目总监的批准。乙分包人虽按批准的施工方案组织施工,但首批预制出的两块构件出现同样的质量问题。监理工程师口头指令乙分包人暂停施工。于是,乙分包人停工整改。事后,甲承包人认为施工技术方案是经项目总监批准的,监理工程师应承担连带责任。经整改后,同样的质量问题仍然存在,项目部监责令甲承包人更换分包人,甲承包人经与乙分包人协商终止了分包合同。业主考虑到甲承包人对工程所在地的建设市场不了解,推荐丙施工单位承担空心板的预制工作。甲承包人和丙施工单位协商达成协议,经监理批准后签订了分包合同。
【问题】
5、丙施工单位属于特殊分包人吗?为什么?
【答案】5、不是。丙施工单位是业主推荐的,通过和甲施工单位协商而签订协议,并不是业主指定而与甲施工单位签订协议的分包人。
六、某工程由A、B、C、D四个施工过程组成,施工顺序为:A—B—C—D,各施工过程的流水节拍为:tA=2天,tB=4天,tC=4天,tD=2天。施工单位提出的施工进度计划如表6-3所示。施工工期为48天。监理工程师对施工单位的施工进度计划审查后,认为工期太长,建议组织非节奏流水施工,以便进一步缩短施工工期。施工进度计划表表6-3;
【问题】
4、绘制流水施工进度表。
【答案】4、流水施工进度见表6-12。流水施工进度表6-12
七、某公路工程工作量计600万元,计划当年上半年内完工,主要材料金额占施工总产量的6
2.5%,预付备料款占工程款25%,当年上半年各月实际完成施工产值见表7-6所示。
【问题】
3、计算本工程竣工结算工程款。
【答案】3、本工程竣工结算工程款405+45+150+80=680(万元)
八、某公路工程项目施工承包签约合同价为6500万元,工期18个月,承包合同规定: 1.发包人在开工前7天应向承包人支付签约合同价10%的开工预付款。
2.开工预付款自工程开工后的第8个月起分5个月等额抵扣。 3.工程进度款按月结算。工程质量保证金为承包合同价的3%,发包人从承包人每月的工程款中按比例扣留。 4.当分项工程实际完成工程量比清单工程量增加10%以上时,超出部分的相应单价调整系数为0.9。 5.新增工程按现行《公路工程预算定额》(JTG/T3832)及《公路工程基本建设项目概算预算编制办法》(JTG3830)的规定计算建筑安装工程费,以此建筑安装工程费为新增工程的单价,措施费中的施工辅助费费率为5%,其余措施费综合费率为7%,规费综合费率为35%,企业管理费费率为10%,利润率为7%,税率为9%,设备费及专项费用不计。 在施工过程中,发生了以下事件: (1)工程开工后,发包人要求变更设计。增加一项现浇混凝土挡土墙工程,按现行《公路工程预算定额》(JTG/T3832)的消耗量及价格信息资料计算的每立方米现浇混凝土挡土墙的人工费为120元,材料费为310元,施工机械使用费为240元(其中机上作业人员人工费40元),定额人工费150元,定额材料费300元,定额机械使用费260元。 (2)在工程进度至第8个月时,承包人按计划进度完成了500万元建安工作量,同时还完成了发包人要求增加的一项浆砌片石挡土墙工程。经监理人计量后的该工作工程量为460m2,经发包人批准的单价为352元/m2。 (3)施工至第14个月时,承包人向发包人提交了按原单价计算的该项月已完工程量结算报600万元。经监理人计量。其中某分项工程因设计变更实际完成工程数量为680m3(原清单工程数量为500m3,单价1200元/m3)。 计算结果均保留两位小数,问题3和问题4的计算结果以万元为单位。 问题: 1.计算该项目的工程开工预付款。
【答案】1.工程预付款 =6500×10% =650(万元)
2.工程开工后,发包人要求变更设计。增加一项现浇混凝土挡土墙工程,按现行《公路工程预算定额》(JTG/T3832)的消耗量及价格信息资料计算的每立方米现浇混凝土挡土墙的人工费为120元,材料费为310元,施工机械使用费为240元(其中机上作业人员人工费40元),定额人工费150元,定额材料费300元,定额机械使用费260元。 直接费:120+310+240=670(元/m3) 定额直接费:150+300+260=710(元/m3) 措施费:710×0.05+410×0.07=64.20(元/m3) 企业管理费:710×0.1=71(元/m3) 规费:(120+40)×0.35=56(元/m3) 利润:(710+64.2+71)×0.07=59.16(元/m3) 税金:(670+64.2+71+56+59.16)×0.09=8
2.83(元/m3) 建筑安装工程费(单价): 670+64.2+71+56+59.16+8
2.83=1003.19(元/m3)3.增加工作的工程款:
九、某施工单位通过投标竞争承包了西山高速公路施工项目,并与建设单位签订了施工承包合同。在施工过程中发生了如下事件:事件1:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。在某分项工程施工时急需使用该材料,施工单位要求材料供应商马上将施工所需材料运抵施工现场,遭到材料供应商的拒绝,两天后才将材料运到施工现场。事件2:某设备供应商由于进行设备调试,在合同约定的交货期限后才将施工单位所订购的设备交付给施工单位,恰好此时该设备的价格下降,施工单位要求按下降后的价格支付该设备货款,设备供应商则要求按原价执行,双方为此产生了争议。事件3:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将租赁的机械交还给租赁公司并交付租赁费,此时,双方签订的合同终止。事件4:施工单位与某分包单位所签订的分包合同中明确规定要降低分包工程的质量,从而减少分包单位的合同价格,为施工单位创造更高的利润。
【问题】
1.请分析事件1中材料供应商的做法是否正确?为什么?
【答案】1.事件1中材料供应商的做法正确。原因:合同法规定,当合同履行期限不明确的,债务人可以随时履行,债权人也可以随时要求履行,但应当给对方必要的准备时间。
一十、某公路工程的建设单位通过公开招标的方式与施工单位签订了施工合同。该施工合同采用《公路工程标准施工招标文件》(2009年版)合同条款。在施工过程中,发包人认为该工程涵洞数量太少,无法满足排水需要,于是提出增加三座涵洞,所增加的涵洞在已标价工程量清单中有相同的子目。监理人在经发包人同意后向承包人发出变更意向通知书。承包人收到变更意向书后认为该变更可行,在合同规定的时间内向监理人提交了变更报价书。监理人收到承包人变更报价书后,在与合同当事人协商后确定了变更工作的单价。最后监理人向承包人发出变更指示,要求承包人实施该变更。
【问题】
2.试说明合同条款规定的变更的估价原则。
【答案】
2.变更的估价原则:①如果取消某项工作,则该项工作的总额价不予支付。②已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价。③已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参照类似子目的单价,由监理人按合同相关条款商定或确定变更工作的单价。④已标价工程量清单中无适用或类似子目的单价,可在综合考虑承包人在投标时所提供的单价分析表的基础上,由监理人按合同相关条款商定或确定变更工作的单价。⑤如果本工程的变更指示是因承包人过错、承包人违反合同或承包人责任造成的,则这种违约引起的任何额外费用应由承包人承担。
一十一、某工程项目,建设单位通过招标选择了一具有相应资质的监理单位承担施工招标代理和施工阶段监理工作,并在监理中标通知书发出后第45天,与该监理单位签订了委托监理合同和招标代理合同。之后双方又另行签订了一份监理酬金比监理中标价降低10%的协议。在施工公开招标中,有ABCDEFGH等施工单位报名投标,经监理单位主板预审均符合要求,但建设单位以A公司是外系统企业为由不同意其参加投标,而监理单位坚持认为A施工单位有资格参加投标。评标委员会有5人组成,其中当地交通行政主管部门的招标办主任1人、建设单位代表1人、政府专家库中抽取的技术经济专家3人。评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。
【问题】
(2)在施工招标资格预审中,监理单位认为A施工单位有资格参加投标是否正确?说明理由。
【答案】(2)监理单位认为A施工单位有资格参加投标是正确的。以所处系统作为确定投标资格的依据是一种歧视性的,是招标投标法明确禁止的。
一十二、某段路基,按设计文件提供的取土场的填料为山皮土,承包商进入现场后发现,在路基附近的河中有大量的符合路基填筑的砂砾,且具开采容易、运距较指定土场近,价格也较山皮土便宜,故在征得监理工程师同意后,即用此砂砾进行本段路基的填筑,但在路基填筑完成后,承包商以使用砂砾填筑的路基其强度较山皮土填筑的路基强度高为由,提出了变更申请,要求以合同的工程量清单中的砂砾垫层的单价(高于山皮土)来支付。
【问题】
(1)监理工程师可否批准此变更,理由如何?
【答案】(1)监理工程师不能批准此变更。理由如下:①设计文件中提供的取土场可以使用。承包人在投标报价时是以设计文件中提供的土场考虑的。②使用山皮土能满足设计的路基强度的要求,业主没有提出在此基础上再提高强度的要求。③砂砾垫层与用砂砾填筑路基两者有较大的区别,其使用功能不同,技术要求、施工工艺、质量验收标准均不同,单价相差较大,故不能套用砂砾垫层单价。
一十三、某工程,建设单位委托监理单位实施施工阶段监理。按照施工总承包合同约定,建设单位负责空调设备和部分工程材料的采购,施工总承包单位选择桩基施工和设备安装两家分包单位。在施工过程中,发生如下事件:事件1:在桩基施工时,专业监理工程师发现桩基施工单位与原申报批准的桩基施工分包单位不一致。经调查,施工总承包单位为保证施工进度,擅自增加了一家桩基施工分包单位。事件2:专业监理工程师对使用商品混凝土的现浇结构验收时,发现施工现场混凝土试块的强度不合格,拒绝签认。施工单位认为,建设单位提供的商品混凝土质量存在问题;建设单位认为,商品混凝土质量证明资料表明混凝土质量没有问题。经法定检测机构对现浇结构的实体进行检验,结果为商品混凝土质量不合格。事件3:空调设备安装前,监理人员发现建设单位与空调设备供货单位签订的合同中包括该设备的安装工作。经了解,由于建设单位认为供货单位具备设备安装资质且能提供更好的服务,所以在直接征得设备安装分包单位书面同意后,与设备供货单位订了供货和安装合同。事件4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经查,是由于设备安装单位使用的密封材料存在质量缺陷所致。
【问题】
1、写出项目监理机构对事件1的处理程序。
【答案】1、⑴下达《工程暂停令》,并向建设单位报告;⑵对已完工程进行检查验收或质量鉴定;⑶要求施工总承包单位提交新增加的桩基础施工分包单位资质报审表,并进行审核;⑷若审核通过,下达《工程复工令》,通知施工总承包单位要求现场桩基施工分包单位继续施工;⑸若审核不通过,通知施工总承包单位要求新增加的桩基础施工分包单位立即退场。
一十四、某高速公路大桥工程项目采用的是预制钢筋混凝土管桩基础。业主委托某监理单位承担该工程项目施工招标及施工阶段的监理任务。因该工程涉及土建施工、沉桩施工和管桩预制工作,业主对工程发包提出了两种方案:一种是采用平行分包模式,即土建、沉桩、管桩制作进行分别发包;另一种是采用总分包模式,即由土建施工单位总承包,沉桩施工及管桩制作列入总承包范围再进行分包。
【问题】
3、在上述两种发包模式下,对管桩生产企业的资质考核各应在何时进行?考核的主要内容是什么?
【答案】3、如采取平行分包时,对管桩生产企业的资质考核应在招标阶段组织考核,如采取总分包应在分包合同签订前考核。考核的主要内容有:①人员素质;②资质等级;③技术装备;④业绩;⑤信誉;⑥有无生产许可证;⑦质保体系;⑧生产能力。
一十五、某地拟建设一项公路工程,建设单位在该工程项目的设计文件完成后,通过招标选择了一家监理单位。该监理单位的工作范围被限定在施工招标和施工阶段。监理合同签订后,总监理工程师分析了该工程项目的规模和特点,准备按照组织结构设计、确定管理层次、确定监理工作内容、确定监理目标和制订监理工作流程等步骤,来建立本项目的监理组织机构。
【问题】
5、监理规划中规定各监理人员的主要职责如下:(1)总监理工程师职责:①审核并确认分包单位资质;②审核签发总监办文件;③负责工程计量、签署原始凭证和支付证书;④及时检查、了解和发现总承包单位的组织、技术和合同方面的问题;⑤签发开工令。(2)监理工程师职责:①主持建立监理信息系统,全面负责信息沟通工作;②对所负责控制的目标进行规划,建立实施控制的分系统;③检查确认工序质量,进行检查;④签发停工令、复工令;⑤实施跟踪检查,及时发现问题及时报告。(3)监理员职责:①负责检查、检测材料、设备、成品和半成品的质量;②检查施工单位人力、材料、设备、施工机械投入、运行情况,并做好记录;③记好监理日志。以上各监理人员的主要职责划分有哪几条不妥当?应该怎样调整?
【答案】5、职责划分:总监理工程师职责中的③、④条不妥。第③条中“工程计量、签署原始凭证”应是监理员职责;第④条应为监理工程师职责。监理工程师职责中的①、③、④、⑤条不妥。第③、⑤条应是监理员的职责;第①、③条应是总监的职责。
一十六、某工程项目建设单位与施工单位依法签订了施工合同,合同中估算工程量为5300m2,单价为180元/m2。合同工期为6个月。合同中有关支付条款如下:(1)开工前,建设单位向施工单位支付估算合同价20%的预付款;(2)建设单位从第1个月起,从施工单位的工程款中,按5%的比例扣保留金;(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,价格应予调整,调价系数为0.9(或1.1);(4)每月签发付款证书最低金额为15万元;(5)预付款从施工单位获得累计工程款超过估算合同价的30%以后的下一个月起至第5个月均匀扣除。施工单位每月实际完成并经监理工程师签认认可的工程量如下表所示:
【问题】
2.预付款是多少?预付款从哪个月起扣回?每月扣回预付款是多少?
【答案】
2.预付款为:95.4×20%=19.08(万元);第1个月和第2个月累计工程款为:1800m3×l80元/m3=3
2.4(万元);估算合同价的30%为:95.4×30%=28.62(万元);因为:3
2.4(万元)>28.62(万元),所以,应从第3个月起开始扣回预付款,即在第3、第4、第5个月三个月均匀扣回,每个月应扣回预付款为:19.08/3=6.36(万元)。
一十七、某公路建设项目的建设单位采用公开招标方式分别选定了施工单位和监理单位,并与施工单位和监理单位分别签订了施工合同与监理合同。在施工过程中,发生了如下事件:事件1:在某段土方开挖工作完成后不久,边坡出现了局部塌方,令地基土受到扰动,承载能力降低。事件2:在基础工程施工结束后,因施工单位质量检查人员外出未归,未进行自检,为了能够提前进行基础的填埋工作,施工单位报请监理工程师对其进行检查验收,被监理工程师拒绝。事件3:在某段危险性较大的高边坡处理工程,施工单位没有按规定编制专项施工方案。该高边坡处理工程施工时没有安全生产管理人员进行现场监督,施工时发生了安全事故。事件4:某段石方爆破作业比较危险,施工单位为了保证本单位从事爆破作业人员的生命安全,决定从劳务市场雇用三名无爆破作业上岗证人员去实施爆破作业,监理工程师发现后立即予以制止。事件5:某段土方路基完工后,施工单位申请中间交工验收,监理工程师检查发现施工单位的施工自检资料不完整,最终拒绝对该土方路基进行中间交工验收。事件6:该公路项目施工结束后,施工单位提交了交工验收申请,监理工程师经审查后认为竣工资料不完善,不具备交工验收条件。因而拒绝了施工单位的交工验收申请。
【问题】
2.事件2中监理工程师拒绝施工单位要求其对基础工程检查验收的请求是否合理?为什么?
【答案】
2.监理工程师的行为是合理的。因为监理工程师的质量检查与验收,是对施工单位作业活动质量的复核与确认;监理工程师的检查决不能代替施工单位的自检,而且,监理工程师的检查必须是在施工单位自检合格的基础上进行的。施工单位的质量检查人员没有自检或自检不合格不能报请监理工程师检查、验收,不符合上述规定,监理工程师一律拒绝进行检查。
一十八、某公路工程项目,采用公开招标方式选择施工单位。招标文件要求,提交投标文件和投标保证金的截止时间为2008年5月30日。共有5家施工单位参加了投标。第1家施工单位于2008年6月2日提交了投标保证金。开标会于2008年6月3日由当地交通局主持召开。第5家施工单位于开标前向建设单位要求撤回投标文件和退还投标保证金。经过评标定标建设单位最终确定第3家施工单位中标。建设单位与中标的施工单位按规定签订了施工合同。该公路工程在施工过程中发生了以下事件:事件1:因建设单位拆迁工作拖延,导致施工单位A项工作延误了2天,并造成人工窝工6个工日。事件2:施工单位与机械设备租赁商约定,C工作施工用的某机械由出租方提供。但因出租方原因该机械未能按计划进场,造成施工单位C工作延误2天和人工窝工8个工日。事件3:因建设单位提出设计变更,导致施工单位E工作延误4天,增加人工14个工日,其他费用增加9000元。事件4:因建设单位提供的材料出现质量缺陷,导致施工单位H工作延误2天,增加人工8个工日,并使F工作延误1天,并造成人工窝工20个工日。上述事件中,A、C、H三项工作均为关键工作,其余工作均为非关键工作,并均有还够的机动时间。
【问题】
1.上述招标投标过程中,有哪些不妥之处?请说明理由。
【答案】1.上述招标投标过程中的不妥之处有:(1)开标会由交通局主持召开不妥。因为根据相关法律规定,开标应由招标人(建设单位)主持。(2)2008年6月3日开标不妥。因为根据相关法律规定,开标时间与提交投标文件的截止时间相同,即应在2008年5月30日开标。
一十九、某市投资修建一公路建设项目,建设单位采用公开招标方式选择承包单位。在招标文件中对省内与省外投标人提出了不同的资格要求,并规定2006年10月30日为投标截止时间。甲、乙等多家承包单位参加投标,乙单位2006年11月5日才提交了投标保证金。2006年11月3日由该市招标管理办公室主持,举行了公开开标。但本次招标由于招标人原因导致招标失败。建设单位重新招标后确定甲承包单位中标,并签订了施工合同。施工开始后,建设单位要求提前交工,并与甲承包单位协商签订了书面协议,该协议规定了甲承包单位为保证施工质量采取的措施和建设单位应支付的赶工费用。施工过程中发生了混凝土工程质量事故,经调查组技术鉴定,认为是甲承包单位为赶工拆模过早,混凝土强度不足造成。该事故未造成人员伤亡,但导致直接经济损失35万元。质量事故发生后,建设单位以甲承包单位的行为与投标文件中的承诺不符,不具备履约能力,又不可能保证提前交工为由,提出解除合同。甲承包单位认为事故是因建设单位要求赶工引起的,不同意解除合同。建设单位按合同约定提请仲裁,仲裁机构裁定解除合同,甲承包单位决定向具有管辖权的法院提起诉讼。
【问题】
2.上述质量事故发生后,在事故调查前,总监理工程师应做哪些工作?
【答案】
2.总监理工程师应做的工作有:(1)签发《工程暂停令》,指令承包单位停止相关部位及下道工序施工;(2)要求承包单位采取必要的措施,防止事故扩大,并保护现场;(3)要求承包单位立即书面上报有关主管单位;(4)要求承包单位在规定时间内写出书面报告。
二十、某工程,建设单位委托监理单位实施施工阶段监理。按照施工总承包合同约定,建设单位负责空调设备和部分工程材料的采购,施工总承包单位选择桩基施工和设备安装两家分包单位。在施工过程中,发生如下事件:事件1:在桩基施工时,专业监理工程师发现桩基施工单位与原申报批准的桩基施工分包单位不一致。经调查,施工总承包单位为保证施工进度,擅自增加了一家桩基施工分包单位。事件2:专业监理工程师对使用商品混凝土的现浇结构验收时,发现施工现场混凝土试块的强度不合格,拒绝签认。施工单位认为,建设单位提供的商品混凝土质量存在问题;建设单位认为,商品混凝土质量证明资料表明混凝土质量没有问题。经法定检测机构对现浇结构的实体进行检验,结果为商品混凝土质量不合格。事件3:空调设备安装前,监理人员发现建设单位与空调设备供货单位签订的合同中包括该设备的安装工作。经了解,由于建设单位认为供货单位具备设备安装资质且能提供更好的服务,所以在直接征得设备安装分包单位书面同意后,与设备供货单位订了供货和安装合同。事件4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经查,是由于设备安装单位使用的密封材料存在质量缺陷所致。
【问题】
2、针对事件2中现浇结构的质量问题,建设单位、监理单位和施工总承包单位是否应承担责任?说明理由。
【答案】2、⑴建设单位承担责任,因为未提供合格的商品混凝土;⑵监理单位不承担责任,因为拒绝签认;⑶施工总承包单位不承担责任,因为建设单位提供的商品混凝土的质量与证明材料不符。
二十一、某工程的建设单位通过公开招标,分别与某监理单位和A施工单位签订了施工监理合同和施工承包合同,在经监理机构审查并报建设单位同意,A施工单位将其承包的某分项工程分包给B施工单位,并与之签订了分包合同。施工过程中发生了如下事件:事件1:施工中专业监理工程师发现B分包单位施工的工程存在质量隐患,于是总监理工程师同时向A、B两单位发出整改通知。接到总监理工程师发出的整改通知后,A施工单位回函称:B分包单位承担的工程是经建设单位同意分包的,本单位不承担该部分工程的质量责任。事件2:专业监理工程师巡视时发现,A施工单位使用了未经报检的建筑材料,若继续施工该部位将被隐蔽,因此,立即向A施工单位下达了合同工程暂停令(因A施工单位的工作对B分包单位的工作有影响,B分包单位也被迫停工),并指示A施工单位对该材料进行检验,同时将情况报告了总监理工程师。总监理工程师对该停工令予以确认,并上报建设单位。检验结果表明该材料合格,可以使用。总监理工程师随即指令施工单位恢复了正常施工。B分包单位就上述停工遭受的损失向A施工单位提出补偿要求,而A施工单位称:停工是执行监理工程师的指令,B分包单位应向建设单位提出索赔。建设单位称:本次停工是监理工程师失职造成的,且事先未获得建设单位的同意。故建设单位不承担任何责任,施工单位的损失应由监理单位承担。
【问题】
3.事件2中,专业监理工程师是否有权签发工程暂停令?为什么?
【答案】3.专业监理工程师无权签发工程暂停令。因为按合同条款的规定,签发工程暂停令是总监理工程师的权力。
二十二、某工程,建设单位将土建工程、安装工程分别发包给甲、乙两家施工单位,在合同履行过程中发生了如下事件。事件1项目监理机构在审查土建工程施工组织设计时,认为脚手架工程危险性较大,要求甲施工单位编制脚手架工程专项施工方案。甲施工单位项目经理部编制了专项施工方案,凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全员工作,遂将方案报送总监理工程师签认。事件2开工前,专业监理工程师复核甲施工单位报验的测量成果时,发现对测量控制点的保护措施不当,造成建立的施工测量控制网失效,随即向甲施工单位发出了《监理工程师通知单》。事件3专业监理工程师在检查甲施工单位投人的施工机械设备时,发现数量偏少,即向甲施工单位发出了《监理工程师通知单》,要求整改;在巡视时发现乙施工单位已安装的管道存在严重质量隐患,即向乙施工单位签发了《工程暂停令》,要求对该分部工程停工整改。事件4甲施工单位施工时不慎将乙施工单位正在安装的一台设备损坏,甲施工单位向乙施工单位作出了赔偿。因修复损坏的设备导致工期延误,乙施工单位向项目监理机构提出延长工期申请。
【问题】
(2)事件2中专业监理工程师的做法是否妥当?《监理工程师通知单》中对甲施工单位的要求应包括哪些内容?
【答案】(2)妥当。主要内容:重新建立施工测量控制网;改进保护措施。
二十三、公路工程项目施工结束,应按照有关规定进行交工和竣工验收,未经验收或者验收不合格的,不得交付使用。根据《公路工程竣(交)工验收办法》、《公路工程质量检验评定标准》等的规定,回答以下问题:
【问题】
1.公路工程交工验收的条件是什么?
【答案】1.公路工程进行交工验收应具备以下条件:(1)合同约定的各项内容已完成;(2)施工单位按交通部制定的《公路工程质量检验评定标准》及相关规定的要求对工程质量自检合格;(3)监理工程师对工程质量的评定合格;(4)质量监督机构按交通部规定的公路工程质量鉴定办法对工程质量进行检测(必要时可委托有相应资质的检测机构承担检测任务),并出具检测意见;(5)竣工文件已按交通部规定的内容编制完成;(6)施工单位、监理单位已完成本合同段的工作总结。
二十四、某公路工程项目,采用公开招标方式选择施工单位。招标文件要求,提交投标文件和投标保证金的截止时间为2008年5月30日。共有5家施工单位参加了投标。第1家施工单位于2008年6月2日提交了投标保证金。开标会于2008年6月3日由当地交通局主持召开。第5家施工单位于开标前向建设单位要求撤回投标文件和退还投标保证金。经过评标定标建设单位最终确定第3家施工单位中标。建设单位与中标的施工单位按规定签订了施工合同。该公路工程在施工过程中发生了以下事件:事件1:因建设单位拆迁工作拖延,导致施工单位A项工作延误了2天,并造成人工窝工6个工日。事件2:施工单位与机械设备租赁商约定,C工作施工用的某机械由出租方提供。但因出租方原因该机械未能按计划进场,造成施工单位C工作延误2天和人工窝工8个工日。事件3:因建设单位提出设计变更,导致施工单位E工作延误4天,增加人工14个工日,其他费用增加9000元。事件4:因建设单位提供的材料出现质量缺陷,导致施工单位H工作延误2天,增加人工8个工日,并使F工作延误1天,并造成人工窝工20个工日。上述事件中,A、C、H三项工作均为关键工作,其余工作均为非关键工作,并均有还够的机动时间。
【问题】
3.第5家施工单位撤回投标文件,招标方对其投标保证金应如何处理?为什么?
【答案】3.第5家施工单位在开标前撤回投标文件,招标方应没收投标保证金。因为投标保证金是对投标的担保,不按规定提交投标文件或在开标前撤回投标文件的,招标人依法没收投标保证金,不予退还。
二十五、为有效控制建设工程质量、进度、投资目标。项目监理机构拟采取下列措施开展工作: (1)明确施工单位及材料设备供应单位的权利和义务 (2)拟定合理的承发包模式和合同计价方式; (3)建立健全实施动态控制的监理工作制度; (4)审查施工组织设计; (5)对工程变更进行技术经济分析; (6)编制资金使用计划; (7)采用工程网络计划技术实施动态控制; (8)明确各级监理人员职责分工; (9)优化建设工程目标控制工作流程; (10)加强各单位(部门)之间的沟通协作。
【问题】
逐项指出各项措施分别属于组织措施、技术措施、经济措施和管理措施中的哪一项。
【答案】组织措施:(3)、(8)、(9)、(10) 技术措施:(4)、(7) 经济措施:(5)、(6) 合同措施:(1)、(2)
二十六、对某项工程的施工,业主通过公开招标的方式选定了承包人。签订合同时,业主为了约束承包人能保证工程质量,要求承包人支付了30万元定金。业主与承包人双方在签订施工合同时对工程预付款、工程质量、工程价款、工期和违约责任等都作了具体约定。施工合同履行时,在基础工程施工中碰到地下有大量文物,使整个工程停工15天;主体工程施工中由于施工机械出现故障,使进度计划中关键线路上的部分工作停工10天。两次停工承包人都及时提出了工期和费用索赔申请,并提供了施工记录。
【问题】
1.招标时对承包人的资质审查的内容有哪些?
2.定金与预付款有何区别?3.监理工程师判定承包人索赔成立的条件是什么?4.监理工程师对两次索赔申请应如何处理?
【答案】1.对承包人资质审查的内容有:①企业营业执照、②资质证书、③人员素质、④设备和技术能力、⑤财务状况、⑥工程经验、⑦企业信誉等。
2.定金与预付款的区别:①目的不同,定金的目的是证明合同的成立和确保合同的履行;而预付款是解决承包人在工程准备和材料准备的资金问题。②性质不同,定金是担保形式,是法律行为;而预付款是一种惯例,是约定俗成的习惯,不是法律行为。③处理不同,定金视合同履行情况
