2022-2025年一级造价师之工程造价案例分析(土建+安装)通关提分题库(考点梳理)
大题(共100题)
一、某政府投资项目,主要分为建筑工程、安装工程和装修工程三部分,项目投资为5000万元,其中,估价为80万元的设备由招标人采购。招标文件中,招标人对投标有关时限的规定如下:(1)投标截止时间为自招标文件停止出售之日起第15日上午9时整;(2)接受投标文件的最早时间为投标截止时间前口小时;(3)若投标人要修改、撤回已提交的投标文件,须在投标截止时间24小时前提出;(4)投标有效期从发售投标文件之日开始计算,共90天。并规定,建筑工程应由具有一级以上资质的企业承包,安装工程和装修工程应由具有二级以上资质的企业承包,招标人鼓励投标人组成联合体投标。在参加投标的企业中,A、B、C、D、E、F为建筑公司,G、H、J、K为安装公司,L、N、P为装修公司,除了K公司为二级企业外,其余均为一级企业,上述企业分别组成联合体投标,各联合体具体组成见表3.5。在上述联合体中,某联合体协议中约定:若中标,由牵头人与招标人签订合同,然后将该联合体协议送交招标人;联合体所有与业主的联系工作以及内部协调工作均由牵头人负责;各成员单位按投入比例分享利润并向招标人承担责任,且需向牵头人支付各自所承担合同额部分的管理费。1.该项目估价为80万元的设备采购是否可以不招标?说明理由。
2.分别指出招标人对投标有关时限的规定是否正确,说明理由。3.按联合体的编号,判别各联合体的投标皇否有效。若无效,说明原因。4.指出上述联合体协议内容中的错误之处,说明理由或写出正确的做法。

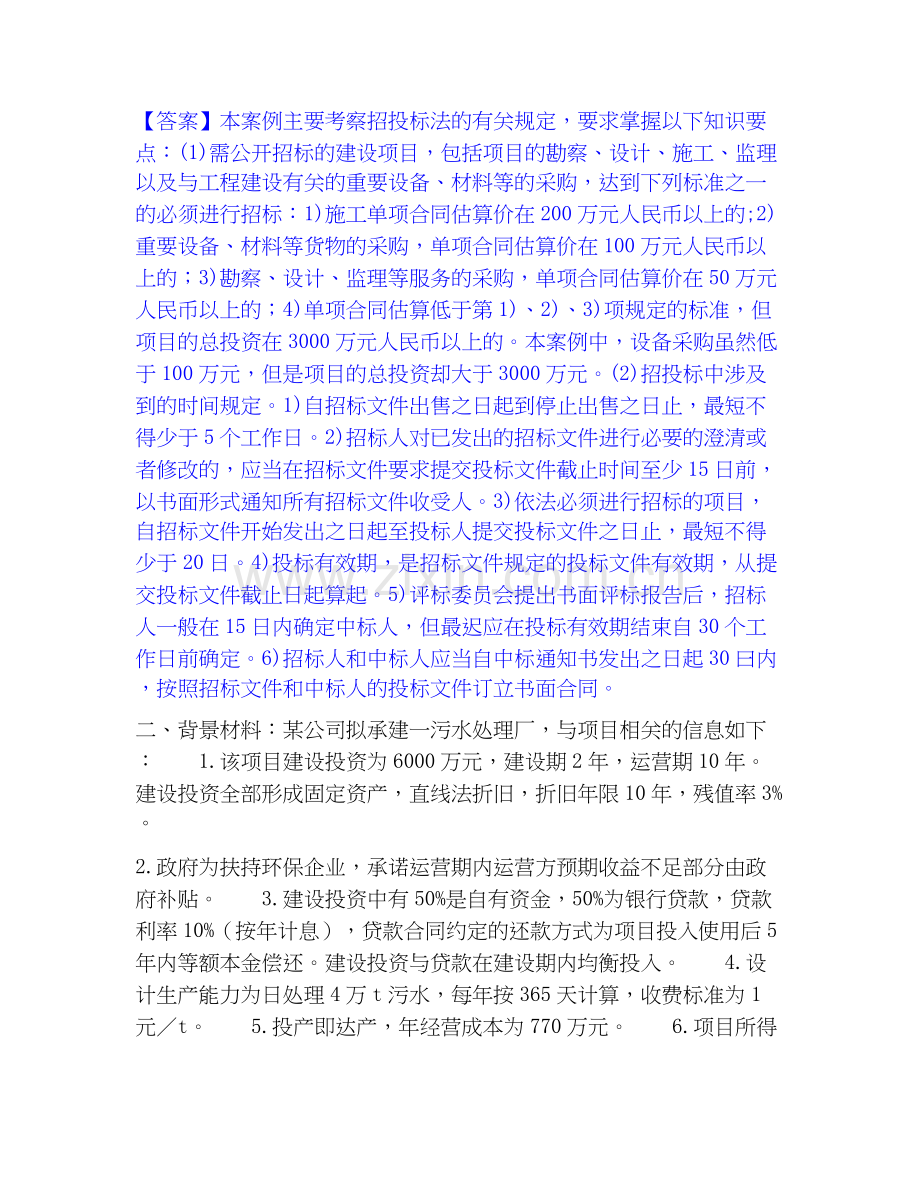

【答案】本案例主要考察招投标法的有关规定,要求掌握以下知识要点:(1)需公开招标的建设项目,包括项目的勘察、设计、施工、监理以及与工程建设有关的重要设备、材料等的采购,达到下列标准之一的必须进行招标:1)施工单项合同估算价在200万元人民币以上的;2)重要设备、材料等货物的采购,单项合同估算价在100万元人民币以上的;3)勘察、设计、监理等服务的采购,单项合同估算价在50万元人民币以上的;4)单项合同估算低于第1)、2)、3)项规定的标准,但项目的总投资在3000万元人民币以上的。本案例中,设备采购虽然低于100万元,但是项目的总投资却大于3000万元。(2)招投标中涉及到的时间规定。1)自招标文件出售之日起到停止出售之日止,最短不得少于5个工作日。2)招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提交投标文件截止时间至少15日前,以书面形式通知所有招标文件收受人。3)依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件之日止,最短不得少于20日。4)投标有效期,是招标文件规定的投标文件有效期,从提交投标文件截止日起算起。5)评标委员会提出书面评标报告后,招标人一般在15日内确定中标人,但最迟应在投标有效期结束自30个工作日前确定。6)招标人和中标人应当自中标通知书发出之日起30曰内,按照招标文件和中标人的投标文件订立书面合同。
二、背景材料:某公司拟承建一污水处理厂,与项目相关的信息如下: 1.该项目建设投资为6000万元,建设期2年,运营期10年。建设投资全部形成固定资产,直线法折旧,折旧年限10年,残值率3%。
2.政府为扶持环保企业,承诺运营期内运营方预期收益不足部分由政府补贴。 3.建设投资中有50%是自有资金,50%为银行贷款,贷款利率10%(按年计息),贷款合同约定的还款方式为项目投入使用后5年内等额本金偿还。建设投资与贷款在建设期内均衡投入。 4.设计生产能力为日处理4万t污水,每年按365天计算,收费标准为1元/t。 5.投产即达产,年经营成本为770万元。 6.项目所得税税率为25%,为简化计算不考虑销售环节相关税费。 问题: 1.列式计算项目建设期贷款利息与项目的固定资产投资。
2.列式计算项目运营第2年应偿还的贷款本金及应支付的利息。 3.列式计算运营期第1年的总成本费用、利润总额及应纳所得税。 4.通过计算判别运营期第1年是否满足还款要求。为满足还款要求需政府方的补贴收入为多少万元? 5.假定运营期第1年政府补贴300万元,该年固定成本C1=1500万元,可变成本C2=0.15Q,其中Q为年产量,经营成本占该年总成本的45%,其他资料同背景,列式计算分析运营期第1年需要日处理多少万t污水才能满足还款要求?
【答案】问题1: 建设期利息 第1年:1500/2×10%=75万元 第2年:(1500+75+1500/2)×10%=23
2.5万元 合计:75+23
2.5=307.5万元 固定资产投资=6000+307.5=6307.5万元 问题2: 运营期第1年应偿还的贷款本金及应支付的利息: 本金=(3000+307.5)/5=661.5万元 利息=(3000+307.5)×10%=330.75万元 运营期第2年应偿还的贷款本金及应支付的利息: 本金=(3000+307.5)/5=661.5万元 利息=(3000+307.5-661.5)×10%=264.6万元 问题3:
三、企业投资建设一个工业项目,该项目可行性研究报告中的相关资料和基础数据如下:1.项目工程费用为2000万元,工程建设其他费用为500万元(其中无形资产费用为200万元),基本预备费费率为8%,预计未来3年的年均投资价格上涨率为5%。2.项目建设前期年限为1年,建设期为2年,生产运营期为8年。3.项目建设期第1年完成项目静态投资的40%,第2年完成静态投资的60%,项目生产运营期第1年投入流动资金240万元。4.项目的建设投资、流动资金均由资本金投入。5.除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。6.项目正常年份的产品设计生产能力为10000件/年,正常年份年总成本费用为950万元,其中,项目单位产品的可变成本为550元,其余为固定成本。项目产品预计售价为1400元/件,营业税金及附加税税率为6%,企业适用的所得税税率为25%。7.项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。问题:(1)分别列式计算项目建设期第1年、第2年价差预备费和项目建设投资。(2)分别列式计算项目生产运营期的年固定资产折旧和正常年份的年可变成本、固定成本、经营成本。(3)分别列式计算项目生产运营期正常年份的所得税和项目资本金净利润率。(4)分别列式计算项目正常年份的产量盈亏平衡点。
【答案】问题(1):基本预备费=(2000+500)×8%=200(万元)静态投资额=2000+500+200=2700(万元)第1年价差预备费=2700×40%×[(1+5%)1.5-1]=82.00(万元)第2年价差预备费=2700×60%×[(1+5%)
2.5-1]=210.16(万元)项目建设投资=工程费用+工程建设其他费用+预备费=2700+82.00+210.16=2992.16(万元)问题(2):固定资产折旧=(2992.16-200)×(1-5%)/8=331.57(万元)正常年份的可变成本=10000×550/10000=550.00(万元)固定成本=950-550=400.O0(万元)经营成本=总成本-折旧-摊销摊销=200/8=25.00(万元)经营成本=950-331.57-25=593.43(万元)问题(3):
四、某生产建设项目有关基础数据如下:(1)按当地现行价格计算,项目的设备购置费为2800万元,已建类似顶目的建筑工程费、安装工程费占设备购置费的比例分别为45%、25%,由于时间、地点因素引起的上述两项费用变化的综合调整系数为1.1,项目的工程建设其他费用按800万元估算。(2)项目建设期为1年,运营期为10年。(3)项目建设投资来源为资本金和贷款。贷款总额为2000万元,贷款年利率为6%(按年计息),贷款合同约定的还款方式为运营期前5年等额还本、利息照付方式。(4)项目建设投资全部形成固定资产,固定资产使用年限10年,残值率5%,直线法折旧。(5)项目流动资金500万元为自有资金,在运营期第1年内投入。(6)项目运营期第1年的营业收入、经营成木、营业税金及附加分别为1650万元、880万元、99万元。(7)项目的所得税税率为25%。(8)项目计算时,不考虑预备费。
【问题】
1.列式计算项目的建设投资。
2.列式计算项目年固定资产折旧额。3.列式计算项目运营期第1年应偿还银行的本息额。
【答案】正确答案是1.设备购置费=2800(万元);建筑、安装工程费=2800×(45%+25%)×1.1=2156(万元);工程建设其他费用=800(万元);建设投资=2800+2156+800=5756(万元)。
2.建设期利息=2000/2×6%=60(万元);固定资产投资=5756+60=5816(万元);固定资产折旧额=5816×(1-5%)/10=55
2.52(万元)。3.运营期第1年年初借款余额=2000+60=2060(万元);每年等额还本=2060/5=412(万元);运营期第1年利息=2060×6%=123.6(万元);运营期第1年应还本付息=412+123.6=535.6(万元);4.运营期第一年总成本费用=880+55
2.52+123.6=1556.12(万元);运营期税前利润=1650-99-1556.12=-5.12(万元);
五、某工程为七层框混结构,2~7层顶板均为空心板,设计要求空心板内穿二芯塑料护套线,需经实测编制补充定额单价;土方工程由某机械施工公司承包,经审定的施工方案为:采用反铲挖土机挖土,液压推土机推土(平均推土距离50m);为防止超挖和扰动地基土,按开挖总土方量的20%作为人工清底、修边坡工程量。为确定该土方开挖的预算单价,决定采用实测的方法对人工及机械台班的消耗量进行确定。经实测,有关穿护套线及土方开挖数据如下:穿护套线:(1)人工消耗:基本用工1.84工日/100m,其他用工占总用工的10%。(2)材料消耗:护套线预留长度平均10.4m/100m,损耗率为1.8%;接线盒13个/100m;钢丝0.12kg/100m。(3)预算价格:人工工日单价:20.50元/工日;接线盒:2.5元/个;二芯塑料护套线:2.56元/m;钢丝:2.80元/kg;其他材料费:5.6元/100m。土方开挖:(1)反铲挖土机纯工作1h的生产率为56m3,机械利用系数为0.80,机械幅度差系数为25%:(2)液压推土机纯工作1h的生产率为92m3,机械利用系数为0.85,机械幅度差系数为20%:(3)人工连续作业挖1m3土方需要基本工作时间为90min,辅助工作时间、准备预结束工作时间、不可避免中断时间、休息时间分别占工作延续时间的2%、2%、1.5%和20.5%,人工幅度差系数为10%;(4)挖土机、推土机作业时,需要人工进行配合,其标准为每个台班配合一个工日;(5)根据有关资料,当地人工综合日工资标准为20.5元,反铲挖土机台班预算单价789.20元,推土机台班预算单价473.40元。
【答案】(1)确定空心板内安装二芯护套线的补充定额单价:安装二芯塑料护套线补充定额单价=安装人工费+安装材料费①安装人工费=人工消耗量×人工工日单价令:人工消耗量=基本用工+其他用工=×则:(1-10%)×=1.84得:×=2.044工日安装人工费=2.044×20.5=41.90(元)②安装材料费=∑(材料消耗量×相应的材料预算价格)其中:二芯塑料护套线消耗量=(100+10.4)×(1+1.8%)=112.39(m)安装材料费=112.39×2.56+13×2.5+0.12×2.8+5.6=326.16(元)安装二芯塑料护套线补充定额单价=41.90+326.16=368.06(元/100m)(2)确定每1000m3土方开挖的预算单价:①计算每1000m3土方挖土机预算台班消耗指标:1/(56×8×0.80)×(1+25%)×1000×80%=2.79(台班)
六、某生产建设项目有关基础数据如下:(1)按当地现行价格计算,项目的设备购置费为2800万元,已建类似顶目的建筑工程费、安装工程费占设备购置费的比例分别为45%、25%,由于时间、地点因素引起的上述两项费用变化的综合调整系数为1.1,项目的工程建设其他费用按800万元估算。(2)项目建设期为1年,运营期为10年。(3)项目建设投资来源为资本金和贷款。贷款总额为2000万元,贷款年利率为6%(按年计息),贷款合同约定的还款方式为运营期前5年等额还本、利息照付方式。(4)项目建设投资全部形成固定资产,固定资产使用年限10年,残值率5%,直线法折旧。(5)项目流动资金500万元为自有资金,在运营期第1年内投入。(6)项目运营期第1年的营业收入、经营成木、营业税金及附加分别为1650万元、880万元、99万元。(7)项目的所得税税率为25%。(8)项目计算时,不考虑预备费。
【问题】
1.列式计算项目的建设投资。
2.列式计算项目年固定资产折旧额。3.列式计算项目运营期第1年应偿还银行的本息额。
【答案】正确答案是1.设备购置费=2800(万元);建筑、安装工程费=2800×(45%+25%)×1.1=2156(万元);工程建设其他费用=800(万元);建设投资=2800+2156+800=5756(万元)。
2.建设期利息=2000/2×6%=60(万元);固定资产投资=5756+60=5816(万元);固定资产折旧额=5816×(1-5%)/10=55
2.52(万元)。3.运营期第1年年初借款余额=2000+60=2060(万元);每年等额还本=2060/5=412(万元);运营期第1年利息=2060×6%=123.6(万元);运营期第1年应还本付息=412+123.6=535.6(万元);4.运营期第一年总成本费用=880+55
2.52+123.6=1556.12(万元);运营期税前利润=1650-99-1556.12=-5.12(万元);
七、
【背景材料】
某市拟建一污水处理厂,设计能力日处理5万t污水,建设期2年,运营期10年。1.建设投资10000万元,政府投资4000万元,运营方投资6000万元,其中运营方贷款3000万元,贷款利率10%,建设投资与贷款在建设期内均衡投入。
2.建设投资全部形成固定资产,直线法折旧,折旧所限10年,残值率3%。3.运营期第1年达到设计处理能力的75%,以后达到设计处理能力。每年按365天计算。4.运营期第1年的经营成本为500万元,以后各年为700万元。5.建设投资借款在运营期前5年内等额本金偿还。6.项目建成后由运营方负责运营,收费标准为1元/t。运营期内运营方预期收益不足部分由政府补贴。7.不考虑增值税,所得税率为25%。问题:1.列式计算建设期贷款利息。
2.列式计算运营期第1年应偿还的贷款本金及应支付的利息。3.列式计算运营方运营期第1年的总成本费用、利润总额及应纳所得税。4.通过计算判别运营期第1年是否满足还款要求。为满足还款要求需政府方的补贴收入为多少?
【答案】问题1.建设期贷款利息:1500/2×10%=75万元(1500+75+1500/2)×10%=23
2.5万元合计:75+23
2.5=307.5万元问题
2.应偿还的贷款本金及应支付的利息:本金=(3000+307.5)/5=661.5万元利息=(3000+307.5)×10%=330.75万元问题3.运营期第1年的总成本费用、利润总额及应纳所得税:折旧=(6000+307.5)×(1-3%)/10=611.83万元总成本费用=500+611.83+330.75=144
2.58万元利润总额=5×365×75%×1-144
2.58=-73.83万元所得税=0万元问题4.611.83-73.83=538<661.5
八、某建设项目分为一期工程和二期工程,分阶段进行招标。一期工程:因该工程技术复杂.建设单位决定采用邀请招标,并自行组织招标事宜,共邀请A、B、C三家国有特级施工企业参加投标。投标邀请书规定:2012年10月8日~10月12E1(周一至周五)9:00~17:00在该单位总经济师室出售招标文件。招标文件中规定:11月8日为投标截止日;投标有效期到11月28日为止;投标保证金有效期到12月28日为止;评标采用综合评价法.技术标和商务标各占50%。在评标过程中,鉴于各投标人的技术方案大同小异,建设单位决定将评标方法改为经评审的最低投标价法。评标委员会根据修改后的评标方法,确定的评标结果排名顺序为A公司、C公司、B公司。建设单位于11月23日确定A公司中标,于11月24日向A公司发出中标通知书,并于11月27日与A公司签订了合同。于11月27日将中标结果通知了B、C两家公司,并将投标保证金退还给这两家公司。建设单位于12月11日向当地招标投标管理部门提交了该工程招标投标情况的书面报告。二期工程:由市财政和市环境建设公司共同出资建设,出资比例各为50%,由市环境建设公司主持项目建设。市环境建设公司虽然没有专门的招标机构,但是有两名专业招标人员,所以决定采用公开招标方式自行组织招标采购,于2013年3月2日在各新闻媒体上发布了招标公告,招标公告载明招标人的名称、招标项目性质、资金来源、资格条件等事项。资格预审文件发售时间从2013年2月26日(星期二)8:00开始,至3月1日18:00为止,共计4个工作日,并强调按购买资格预审文件时间的先后顺序,确定前十个单位作为投标人,允许其购买招标文件和设计文件。提交投标文件的截止时间是2013年3月20日9:00。3月19日组成由公司董事长、总经理、主管基本建设的副总经理、总工程师、总经济师、总会计师、技术处长和市建委主任、发改委副主任等9人组成的评标委员会。2013年3月20日8:30评标委员会工作人员接到市环境建设公司下属的环发公司投标人员电话,称因发生交通事故,道路拥堵严重,投标文件不能按时送达,要求推迟开标时间,经请示,董事长认为,这是不可抗力,同意推迟至11:00开标。经评标,环发公司因其报价与标底最接近、得分最高而中标。中标结果公布后,其他投标人不服,认为招标不公平,并向行政监督部门投诉,要求宣布此次招标无效。问题:1.招标人自行组织招标需具备什么条件2.一期工程中该建设单位在招标工作中有哪些不妥之处请逐一说明理由。3.指出二期工程招标过程中的不妥之处,并说明理由。
【答案】问题1:自行招标是指招标人依靠自己的能力,依法自行办理和完成招标项目的招标任务。《招标投标法》第十二条规定,招标人具有编制招标文件和组织评标能力的,可以自行办理招标事宜。《招标投标法实施条件》第十条明确了招标人具有编制招标文件和组织评标能力,《工程建设项目自行招标试行办法》第四条对招标人自行招标的能力进一步作出了具体规定:(1)具有项目法人资格(或者法人资格);(2)具有与招标项目规模和复杂程序相适应的工程技术、概预算、财务和工程管理等方面专业技术力量;(3)有从事同类工程建设项目招标的经验;(4)设有专门的招标机构或者拥有3名以上专职招标业务人员;(5)熟悉和掌握招标投标法及有关法规规章。问题2:该建设单位在一期工程招标工作中的不妥之处及理由具体如下:(1)不妥之处:11月23日确定中标人,投标有效期到11月28日为止。理由:《工程建设项目施工招标投标办法》第五十六条规定,评标委员会完成评标后,应向招标人提出书面评标报告。评标报告由评标委员会全体成员签字。评标委员会提出书面评标报告后,招标人一般应当在十五日内确定中标人.但最迟应当在投标有效期结束日30个工作目前确定。本例中,确定中标人的日期与投标有效期仅相距20天。(2)不妥之处:投标有效期到11月28日为止,投标保证金有效期到12月28日为止。理由:《招标投标法实施条例》第二十六条规定,招标人在招标文件中要求投标人提交投标保证金的,投标保证金不得超过招标项目估算价的2%。投标保证金有效期应当与投标有效期一致。本例中,投标保证金有效期与投标有效期相距一个月,二者不一致。(3)不妥之处:评标过程中,建设单位决定将评标方法改为经评审的最低投标价法。理由:《招标投标法》第四十条规定,评标委员会应当按照招标文件确定的评标标准和方法,对投标文件进行评审和比较;设有标底的,应当参考标底。本例中,招标文件规定的评标方法是综合评价法,在评标过程中,建设单位却擅自决定将评标方法改为经评审的最低投标价法不符合法律规定。
九、
【背景资料】
某高校投资一建筑面积30000m2教学楼,拟采用工程量清单以公开招标方式施工招标。业主委托有相应招标和造价咨询资质的咨询企业编制招标文件和最高投标限价(最高限价5000万元)。咨询企业在编制招标文件和最高限价时,发生:事件1:为响应业主对潜在投标人择优高要求,咨询企业项目经理在招标文件中设定:①投标人资格条件之一是近5年必须承担过高校教学楼工程;②投标人近5年获得过鲁班奖、本省省级质量奖等奖项作为加分条件;③项目投标保证金为75万元,且必须从投标企业基本账户转出;④中标人履约保证金为最高投标限价10%。事件2:项目经理认为招标文件的合同条款是粗略条款,只需将政府有关部门的施工合同示范文本添加项目基本信息后,附在招标文件即可。事件3:招标文件编制人员研究评标办法时,项目经理认为本咨询企业以往招标项目常用综合评估法,要求编制人员也采用此法。事件4:咨询企业技术负责人在审核项目成果文件时发现工程量清单中有漏项,要求修改。项目经理认为第二天需要向委托人提交且合同条款中已有漏项处理约定,故不用修改。事件5:咨询企业负责人认为最高投标限价不用保密,因此接受了某拟投标人委托,为其提供报价咨询。事件6:为控制投标报价水平,咨询企业和业主商定,以代表省内先进水平的A施工企业定额为依据,编制最高投标限价。
【答案】(1)不妥当。理由:根据《招投标法》的相关规定,招标人不得以不合理条件限制或排斥投标人。招标人不得以不合理的条件限制或者排斥潜在投标人,不得对潜在投标人实行歧视待遇。(2)不妥当。理由:根据《招投标法》的相关规定,以奖项作为加分条件属于不合理条件限制或排斥投标人。依法必须进行招标的项目,其招标投标活动不受地区或者部门的限制。任何单位和个人不得违法限制或者排斥本地区、本系统以外的法人或者其他组织参加投标,不得以任何方式非法干涉招标投标活动。(3)妥当。理由:根据《招标投标法实施条例》的相关规定,招标人在招标文件中要求投标人提交投标保证金,投标保证金不得超过招标项目估算价的2%,且投标保证金必须从投标人的基本账户转出。投标保证金有效期应当与投标有效期一致。(4)不妥当。理由:根据《招标投标法实施条例》的相关规定,招标文件要求中标人提交履约保证金的,中标人应当按照招标文件的要求提交,履约保证金不得超过中标合同价的10%。2.(1)事件2中项目经理的观点不正确。理由:根据《标准施工招标文件》的相关规定,合同条款属于招标文件的组成部分,合同条款及格式中明确了施工合同条款由通用合同条款和专用合同条款两部分组成,同时规定了合同协议书、履约担保和预付款担保的文件格式。其中专用合同条款是发包人和承包人双方根据工程具体情况对通用合同条款的补充、细化,除通用合同条款中明确专用合同条款可作出不同约定外,补充和细化的内容不得与通用合同条款规定的内容相抵触。(2)事件3中项目经理的观点不正确。理由:根据《招标投标法实施条例》的相关规定,普通教学楼属于通用项目,宜采用经评审的最低投标报价法进行评标。经评审的最低投标费价法一般适用于具有通用技术、性能标准或者招标人对其技术、性能没有特殊要求的招标项目。(3)事件4中企业技术负责人的观点正确。理由:根据《招投标法》的相关规定,工程量清单中存在纰漏,应及时作出修改。(4)事件4中项目经理的观点不正确。
一十、某拟建工业项目建设投资3000万元,建设期2年,生产运营期8年。其他有关资料和基础数据如下:1.建设投资预计全部形成固定资产,固定资产使用年限为8年,残值率为5%,采用直线折旧。
2.建设投资来源为资本金和贷款。其中贷款本金为1800万元,贷款年利率为6%,按年计息。贷款在两年内均衡投入。3.在生产运营期前4年按照等额还本付息方式偿还贷款。4.生产运营第一年由资本金投入300万元,作为生产运营期间的流动资金。5.项目生产运营期正常年份营业收入为1500万元,经营成本为680万元,生产运营期第1年营业收入和经营成本均为正常年份的80%,第2年起各年营业收入和营业成本均达到正常年份水平。6.项目所得税税率为25%,营业税金及附加税率为6%。问题:1.列式计算项目的年折旧额。
2.列式计算项目生产运营期第1年、第2年应偿还的本息额。3.列式计算项目生产运营期第1年、第2年的总成本费用。4.判断项目生产运营期第1年末项目还款资金能否满足约定还款方式要求,并通过列式计算说明理由。5.列式计算项目正常年份的总投资收益率。(计算结果保留两位小数)。
【答案】1.答:建设期第一年贷款利息=1800/2x50%x6%=27万元建设期第二年贷款利息=(1800/2+27+1800/2x50%)x6%=8
2.62万元建设期贷款利息合计=27+8
2.62=109.62万元固定资产原值=建设投资+建设期贷款利息=3000+109.62=3109.62万元年折旧额=3109.62x(1-5%)/8=369.27万元
2.(1)运营期第一年年初贷款本息和=建设期贷款总额+建设期贷款利息=1800+27+8
2.62=1909.62万元(2)还款期4年中每年等额还本付息额=1909.62x(A/P,6%,4)=551.10万元运营期第一年应付利息=1909.62x6%=114.58万元运营期第一年应还本金=551.10-114.58=436.52万元运营期第二年应付利息=(1909.62-436.52)x6%=88.39万元运营期第二年应还本金=551.10-88.39=46
2.71万元3.总成本=经营成本+折旧+摊销+利息支出运营期第一年总成本=680x80%+369.27+114.58=1027.85万元
一十一、国有资金投资依法必须公开招标的某建设项目,采用工程量清单计价方式进行施工招标,招标控制价为3568万元,其中暂列金额280万元。招标文件中规定:(1)投标有效期90天,投标保证金有效期与其一致。(2)投标报价不得低于企业平均成本。(3)近三年施工完成或在建的合同价超过2000万元的类似工程项目不少于3个。(4)合同履行期间,综合单价在任何市场波动和政策变化下均不得调整。(5)缺陷责任期为3年,期满后退还预留的质量保证金。投标过程中,投标人F在开标前1小时口头告知招标人,撤回了已提交的投标文件,要求招标人3日内退还其投标保证金。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价(万元)分别为:3489、3470、3358、3209、3542。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价,发现投标人E报价中混凝土梁的综合单价为700元/m3,招标清单工程量为520m3,符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分;每上升1%扣2分。问题:1.请逐一分析招标文件中规定的(1)~(5)项内容是否妥当,并对不妥之处说明理由。
2.请指出投标人F行为的不妥之处,并说明理由。3.针对投标人B、投标人E的报价,评标委员会应分别如何处理?并说明理由。
【答案】1.(1)妥当。(2)不妥当。理由:根据招投标法律法规的相关规定,投标报价不得低于投标企业的成本,但并不是企业的平均成本。(3)妥当。(4)不妥当。理由:根据清单计价规范的规定,政策变化导致投标方案综合单价调整的,应由发包人承担,市场价格波动应在合同中约定分担的原则,在合同中不应约定所有的风险、一切风险等类似语句。(5)不妥当。理由:根据招投标法律法规的相关规定,缺陷责任期最长不超过2年(24个月),期限届满后,将剩余的质量保证金应返还承包人。2(1)不妥之一:“在开标前口头告知招标人撤回了已提交的投标文件”。理由:根据招投标法律法规的相关规定,投标人应在投标截止时间前书面通知招标人撤回已提交的投标文件。(2)不妥之二:“要求招标人3日内退还其投标保证金”。理由:根据招投标法律法规的相关规定,招标人应在收到投标人撤标申请的5日内退还该投标人的投标保证金。
一十二、某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间,见表5.1。该工程安全文明施工等总价措施项目费用6万元,其他总价措施项目费用10万元,暂列金额8万元;管理费以分项工程中人工费、材料费、机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费、材料费、机械费与管理费之和为计算基数,费率为7%:规费以分项工程、总价措施项目和其他项目之和为计算基数,费率为6%:税金率为3.5%;合同工期为8个月。表5.1分项工程工程量、费用和计划作业时间明细表有关工程价款支付条件如下:(1)开工前业主向承包商支付分项工程费用(含相应的规费和税金)的25%作为材料预付款,在开工后的第4-6月分三次平均扣回;(2)安全文明施I等总价措施项目费用分别于开工前和开工后的第1个月分两次平均支付,其他总价措施项目费用在第1--5个月分五次平均支付;(3)业主按当月承包商已完工程款的90%支付(包括安全文明施工等总价措施项目和其他总价措施项目费);(4)暂列金额计入合同价,按实际发生额与工程进度款周期支付;(5)工程质量保证金为工程款的3%,竣工结算月一次扣留。工程施工期间,经监理人核实的有关事项如下:(1)第3个月发生现场签证计日工费用3.0万元;(2)因劳务作业队伍调整使分项工程C的开始作业时间推迟1个月,且作业时间延长1个月;(3)因业主提供的现场作业条件不充分,使分项工程D增加的人工费、材料费、机械费之和为6.2万元,作业时间不变;
【答案】正确答案是1.合同价款=(43.16+6+10+8)×(1+6%)×(1+3.5%)=73.681(万元);预付费=43.16×(1+6%)×(1+3.5%)×25%=11.838(万元);首付的措施费=6×50%×(l+6%)×(l+3.5%)×90%=
2.962(万元)。
2.3月份完成工程款=[3.6/3+10.08/4+6.2×(1+10%)×(l+7%)/4+10/5+3]×(1+6%)×(1+3.5%)=11.568(万元);3月份应支付工程进度款=11.568×90%=10.411(万元);4月份完成工程款=[8.8/4+10.08/4+6.2X(1+10%)×(l+7%)/4+8.28/4+120×0.023/4+10/5]×(1+6%)×(1+3.5%)=1
2.402(万元);4月份应支付工程进度款=1
2.402×90%-11.838/3=7.216(万元)。3.实际合同价=[43.16+120×0.023+6.2×(1+10%)×(1+7%)+6+10+3]×(1+6%)×(1+3.5%)=79.230(万元);增加额=79.230-73.681=5.549(万元);最后施工单位所得工程款=79.230×(1—3%)=76.853(万元)。解析1.本案例第1问主要考查合同价款、预付款、施工措施贽的计算。题目对工程价款的规定第(4)条要求把暂列金额列入合同价,故合同价款计算基数:分项工程费用+总价措施项目费+暂列金额;题目中给出“规费以分项工程、总价措施项目和其他项目之和为计算基数,费率为6%;税金率为3.5%”。故应有合同价款=(分项工程费用+总价措施项目费+暂列金额)×(1+规费费率)×(1+税金率)。題目中指出:开工前业主向承包商支付分项工程费用(含相应的规费和税金)的25%作为材料预付款,故预付款=分项工程费用×(1+规费费率)×(1+税金率)。措施项目费也要在合同中约定按一定数额提前支付以便承包商有效采取相应的措施。但应注意,提前支付的措施项目费用与工程预付不同,富于合同价款的一部分,应按支付合同款的约定方式支付,首次支付的措施费=措施项目费×(l+规费费率)×(1+税金率)×首次支付率×90%=6×(1+6%)×(1+3.5%)×50%×90%=
2.962(万元)。
2.本案例第2问主要考查每月已完工程价款和应支付工程进度款的计算。此计算需要详细的考虑每个月完成的工程价款,将其列出。对于3月份,根据表5-1,其中因劳务作业队伍调整使分项工程C的开始作业时间推迟了一个月,故3月C工程还未开始,不计入。因此3月份完成的分项工程有A的1/3和D的1/4,同时3月份发生现场签证计日工费用3.0万元,分项工程D増加了人工费、材料费、机械费之和为6.2万元,都应考虑进去。对于4月份,根据支付条件的第(3)条,应支付工程进度款=已完工程价款×90%。根据表5-1,4月份完成的分项工程有C的1/4、D的1/4和E的1/4,此处值得注意的是,根据有关事项中的第(2)、(4)条,分项工程C、E的作业时间延迟了一个月,故C、E都是四个月才完成的。同时分项工程E增加了工程量120m2,分项工程D增加了人工费、材料费、机械费之和为6.2万元,还需考虑两者的费用增加。根据支付条件的第(1)条,4月份应付工程进度款还需考虑预付款在4?6月平均扣回,故应减去预付款的1/3。
一十三、某政府投资项目,主要分为建筑工程、安装工程和装修工程三部分,项目投资为5000万元,其中,估价为80万元的设备由招标人采购。招标文件中,招标人对投标有关时限的规定如下:(1)投标截止时间为自招标文件停止出售之日起第15日上午9时整;(2)接受投标文件的最早时间为投标截止时间前口小时;(3)若投标人要修改、撤回已提交的投标文件,须在投标截止时间24小时前提出;(4)投标有效期从发售投标文件之日开始计算,共90天。并规定,建筑工程应由具有一级以上资质的企业承包,安装工程和装修工程应由具有二级以上资质的企业承包,招标人鼓励投标人组成联合体投标。在参加投标的企业中,A、B、C、D、E、F为建筑公司,G、H、J、K为安装公司,L、N、P为装修公司,除了K公司为二级企业外,其余均为一级企业,上述企业分别组成联合体投标,各联合体具体组成见表3.5。在上述联合体中,某联合体协议中约定:若中标,由牵头人与招标人签订合同,然后将该联合体协议送交招标人;联合体所有与业主的联系工作以及内部协调工作均由牵头人负责;各成员单位按投入比例分享利润并向招标人承担责任,且需向牵头人支付各自所承担合同额部分的管理费。1.该项目估价为80万元的设备采购是否可以不招标?说明理由。
2.分别指出招标人对投标有关时限的规定是否正确,说明理由。3.按联合体的编号,判别各联合体的投标皇否有效。若无效,说明原因。4.指出上述联合体协议内容中的错误之处,说明理由或写出正确的做法。
【答案】本案例主要考察招投标法的有关规定,要求掌握以下知识要点:(1)需公开招标的建设项目,包括项目的勘察、设计、施工、监理以及与工程建设有关的重要设备、材料等的采购,达到下列标准之一的必须进行招标:1)施工单项合同估算价在200万元人民币以上的;2)重要设备、材料等货物的采购,单项合同估算价在100万元人民币以上的;3)勘察、设计、监理等服务的采购,单项合同估算价在50万元人民币以上的;4)单项合同估算低于第1)、2)、3)项规定的标准,但项目的总投资在3000万元人民币
