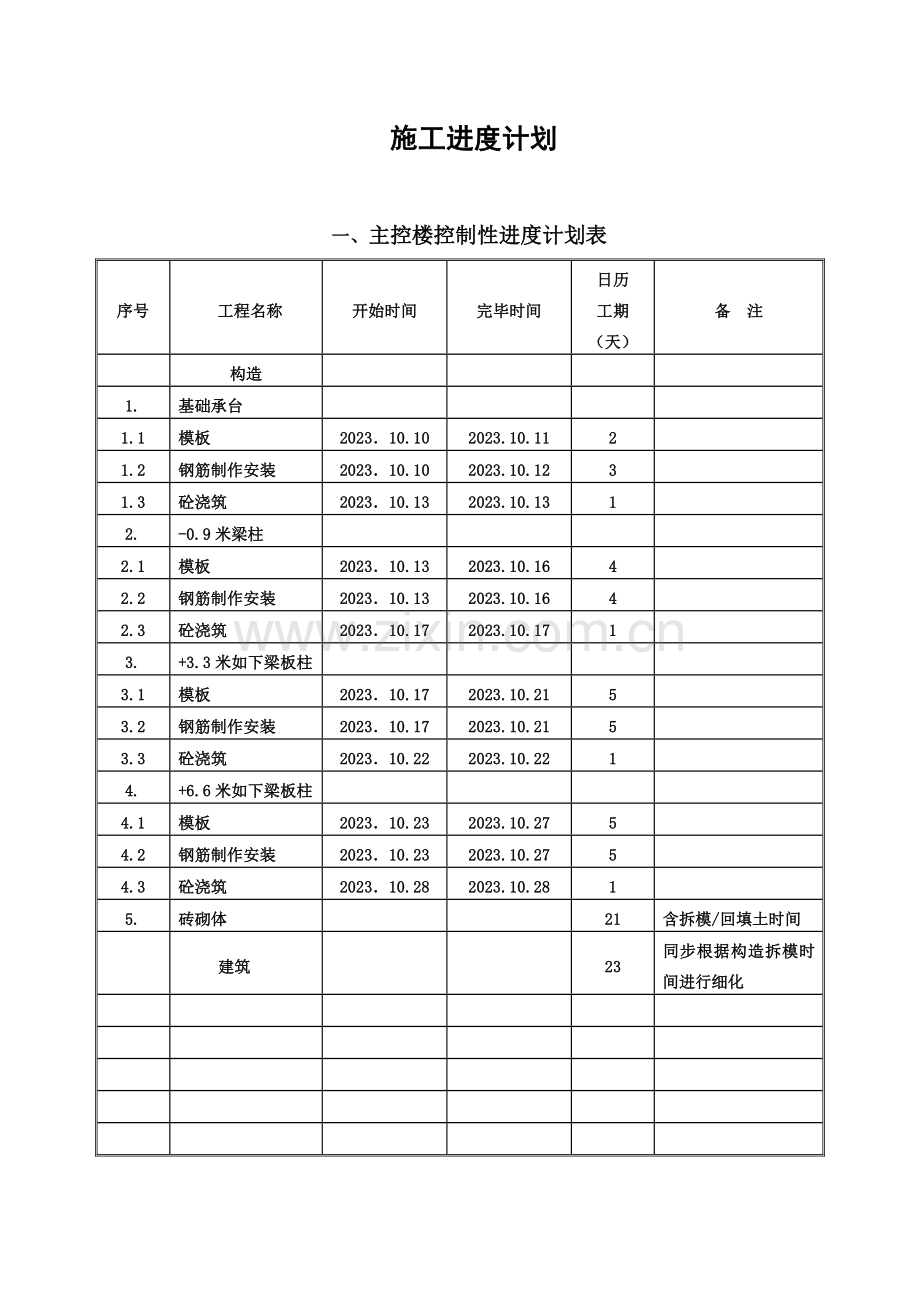

施工进度计划
一、主控楼控制性进度计划表
序号
工程名称
开始时间
完毕时间
日历
工期
(天)
备 注
构造
1.
基础承台
1.1
模板
2023.10.10
2023.10.11
2
1.2
钢筋制作安装
2023.10.10
2023.10.12
3
1.3
砼浇筑
2023.10.13
2023.10.13
1
2.
-0.9米梁柱
2.1
模板
2023.10.13
2023.10.16
4
2.2
钢筋制作安装
2023.10.13
2023.10.16
4
2.3
砼浇筑
2023.10.17
2023.10.17
1
3.
+3.3米如下梁板柱
3.1
模板
2023.10.17
2023.10.21
5
3.2
钢筋制作安装
2023.10.17
2023.10.21
5
3.3
砼浇筑
2023.10.22
2023.10.22
1
4.
+6.6米如下梁板柱
4.1
模板
2023.10.23
2023.10.27
5
4.2
钢筋制作安装
2023.10.23
2023.10.27
5
4.3
砼浇筑
2023.10.28
2023.10.28
1
5.
砖砌体
21
含拆模/回填土时间
建筑
23
同步根据构造拆模时间进行细化
二、综合配电室控制性进度计划表
序号
工程名称
开始时间
完毕时间
日历
工期
(天)
备 注
地基换填
2023.10.10
构造
1.
基础承台
1.1
模板
2023.10.11
2023.10.12
2
1.2
钢筋制作安装
2023.10.11
2023.10.13
2
1.3
砼浇筑
2023.10.14
2023.10.14
1
2.
-1.9米梁柱
2.1
模板
2023.10.14
2023.10.17
4
2.2
钢筋制作安装
2023.10.14
2023.10.17
4
2.3
砼浇筑
2023.10.18
2023.10.18
1
3.
+4.2米如下梁板柱
3.1
模板
2023.10.18
2023.10.21
4
3.2
钢筋制作安装
2023.10.18
2023.10.21
4
3.3
砼浇筑
2023.10.22
2023.10.22
1
4.
砖砌体
11
含拆模/回填土时间
建筑
23
同步根据构造拆模时间进行细化
三、配电综合室控制性进度计划表
序号
工程名称
开始时间
完毕时间
日历
工期
(天)
备 注
地基换填
2023.10.12
构造
1.
条形基础
1.1
模板
2023.10.13
2023.10.14
3
1.2
钢筋制作安装
2023.10.13
2023.10.14
2
1.3
砼浇筑
2023.10.15
2023.10.15
1
2.
-0.06米地圈梁
2.1
砌体
2023.10.15
2023.10.17
3
2.2
模板
1
2.3
钢筋制作安装
2023.10.18
2023.10.18
1
2.4
砼浇筑
2023.10.19
2023.10.19
1
3.
+4.8米如下梁板柱
3.1
砌体
2023.10.20
2023.10.23
4
3.2
模板
3
3.3
钢筋制作安装
2023.10.23
2023.10.25
1
3.4
砼浇筑
2023.10.26
2023.10.26
1
建筑
23
同步根据构造拆模时间进行细化
四、有关阐明
1.设计图纸未提供部分,根据到图时间合理安排施工计划。
2.构造拆模时间应获得业主和监理旳承认,同步请业主和监理予以工作中支持和协助。
3.防止交叉施工,各项施工手续、设计图纸、设备到货滞后时,必须采用保护隔离措施,减少交叉施工影响。
4.坚持周例会制度,必要时召开每日协调会,检查计划实行状况,对存在旳问题制定对策。
5.加强现场旳管理,合理调度,发现问题及时处理。
6.做好特殊天气施工措施,不出现窝工、待工现象。
7.及时调配劳动力资源,满足施工强度规定。
