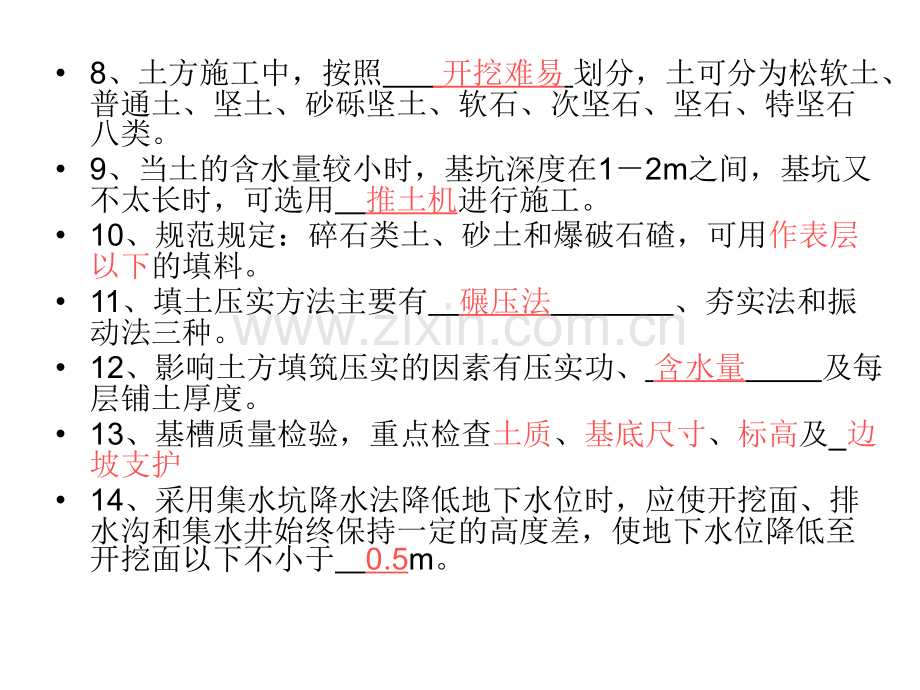

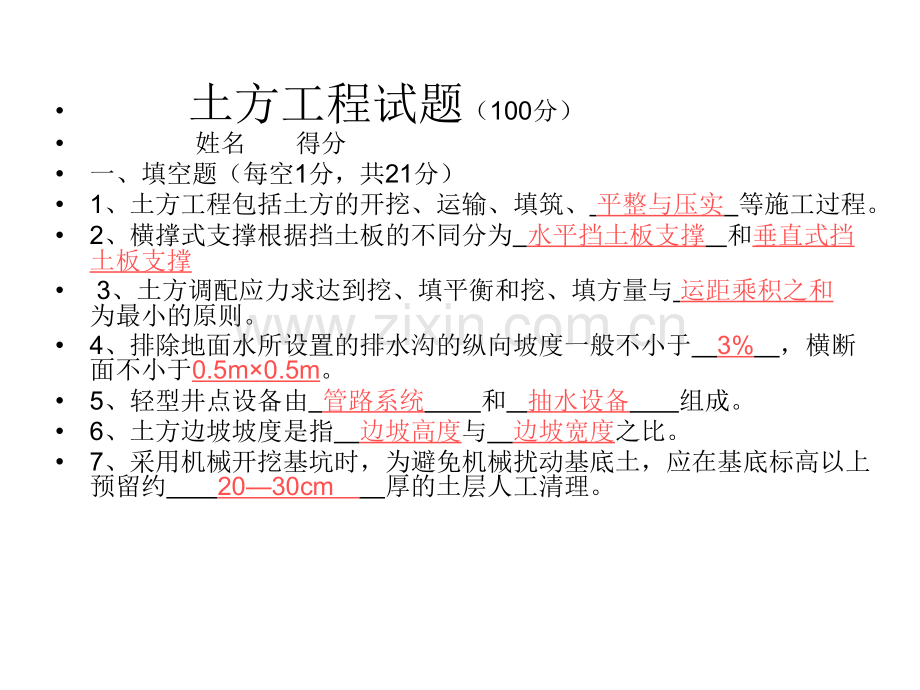

1、土方工程试题(100分)姓名得分一、填空题(每空1分,共21分)1、土方工程包括土方的开挖、运输、填筑、平整与压实等施工过程。2、横撑式支撑根据挡土板的不同分为水平挡土板支撑和垂直式挡土板支撑3、土方调配应力求达到挖、填平衡和挖、填方量与运距乘积之和为最小的原则。4、排除地面水所设置的排水沟的纵向坡度一般不小于3%,横断面不小于0.5m0.5m。5、轻型井点设备由管路系统和抽水设备组成。6、土方边坡坡度是指边坡高度与边坡宽度之比。7、采用机械开挖基坑时,为避免机械扰动基底土,应在基底标高以上预留约2030cm厚的土层人工清理。8、土方施工中,按照开挖难易划分,土可分为松软土、普通土、坚土、砂砾
2、坚土、软石、次坚石、坚石、特坚石八类。9、当土的含水量较小时,基坑深度在12m之间,基坑又不太长时,可选用推土机进行施工。10、规范规定:碎石类土、砂土和爆破石碴,可用作表层以下的填料。11、填土压实方法主要有碾压法、夯实法和振动法三种。12、影响土方填筑压实的因素有压实功、含水量及每层铺土厚度。13、基槽质量检验,重点检查土质、基底尺寸、标高及_边坡支护14、采用集水坑降水法降低地下水位时,应使开挖面、排水沟和集水井始终保持一定的高度差,使地下水位降低至开挖面以下不小于0.5m。二、判断题(每小题2分,共20分。正确的,在题后括号内打“”,错误的打“”)1、土的渗透性是指水流通过土体时的难易
3、程度。()2、施工高度为“”表示挖方深度。()3、土方量计算所用方格网计算图上角点左下角所标为设计标高。()4、轻型井点安装时,冲孔深度应比滤管底深0.5m以上。()5、正挖土机挖土的特点是后退向下,强制切土()6、断续式水平挡土板适用于深度在3-5m的较松散的干土或天然温度的粘土类土。()7、柱基、基坑、基槽和管沟基底的土层严禁扰动。()8、基坑(槽)开挖前,为防止基础的不均匀沉降,对地基应进行钎探()9、推土机适于开挖一至四类土,运距1000m以内,效率最高为600m。()10、填土压实所用的土的含水量一般以手握成团,落地开花为宜。()三、选择题(每小题三、选择题(每小题1分,共分,共10
4、分)分)1、当填方土料为粘土和砂土时,正确的填土顺序是:(C)。A、将两种土混合均匀后再填B、可不分先后随意填C、先分层填砂土,后分层填粘土D、先分层填粘土并填成一定斜坡,后分层填砂土2下面哪类土最坚硬(D)。A、一类土B、二类土C、三类土D、八类土3已知某基坑边坡的高度为1m,底宽为0.75m,则该边坡的坡度系数为(A)。A、0.75B、0.8C、1.25 D、1.344可以独立完成铲土、运土、卸土、填筑、整平等多项工作的土方施工机械是:(B)A、推土机B、铲运机C、挖土机D、蛙式打夯机5开挖低于地下水位的基坑(槽)、管沟时,一般要将地下水降至低于开挖底面的_D_,然后再开挖。A、20cmB
5、、30cmC、40cmD、50cm6(B)的工作特点是“土斗自上向下切土,强力向后掏土,随挖随行或后退”。A、正铲挖土机B、反铲挖土机C、拉铲挖土机D、抓铲挖土机7下列土料中,一般不能用作填料的是(C)。A、粘性土B、碎石类土C、淤泥D、碎块草皮8选用振动压实机,填方每层的铺土的厚度和压实遍数应分别是(B)。A、200一350mm,3一4遍B、250一350mm,3一4遍C、200一300mm,6一8遍D、200一250mm,6一8遍9对于硬塑、可塑的粘土其直璧开挖不加支撑的最大深度是(C)。A、2.00mB、1.25mC、1.50mD、1.00m10将土分为松软土、普通土、坚土、砂砾坚土、软
6、石等是根据(D)。A、颗粒级配B、塑性指数C、抗剪强度D、开挖难易程度四、简答题(每小题8分,共32分)1试述土方施工准备工作。A勘查施工现场B清除场地障碍物、平整场地C做好排水设施D修建临时设施2、简述轻型井点的施工过程。A做好施工准备工作B挖井点沟槽,敷设集水总管C冲孔,沉设井点管,灌填砂滤层。D用弯联管将井点管与集水总管连接E安装抽水设备F试抽3、流砂的防治方法有哪些?A枯水期施工B人工降低地下水位C打板桩法D抢挖法E水下挖土法F地下连接墙法4、钎探的目的是什么?主要用来检验地基土每2M范围内的土质是否均匀,是否有局部过硬或过软的部位,是否有地洞、墓穴等异常情况。五、计算题(17分)1某
7、基槽断面如图所示,该基槽长为150m,该类土的Ks=1.2,Ks=1.05,假设该槽内砖基础的体积为1000m3,待基础回填土完成后,余土全部外运,如每辆车一次可运3m3,用一辆车运,试计算需要多少车次?(计算结果取整)解:1、求基槽横断面面积A1A1=3+(30.52+3)32=13.5m2A1=A2=A02求基槽挖方量(自然状态)V挖=H(A1+4A0+A2)/6=150(13.5+413.5+13.5)/6=2025m33求留下的土体体积:V留=Ks/Ks(V挖-V基)=1.2/1.05(2025-1000)=1171.4m34求弃土体积V弃=KsV挖-V留=1.22025-1171.4=1258.6m35求所运车次n=V弃/3=1258.6/3=419.5(次)取420次
