资源描述

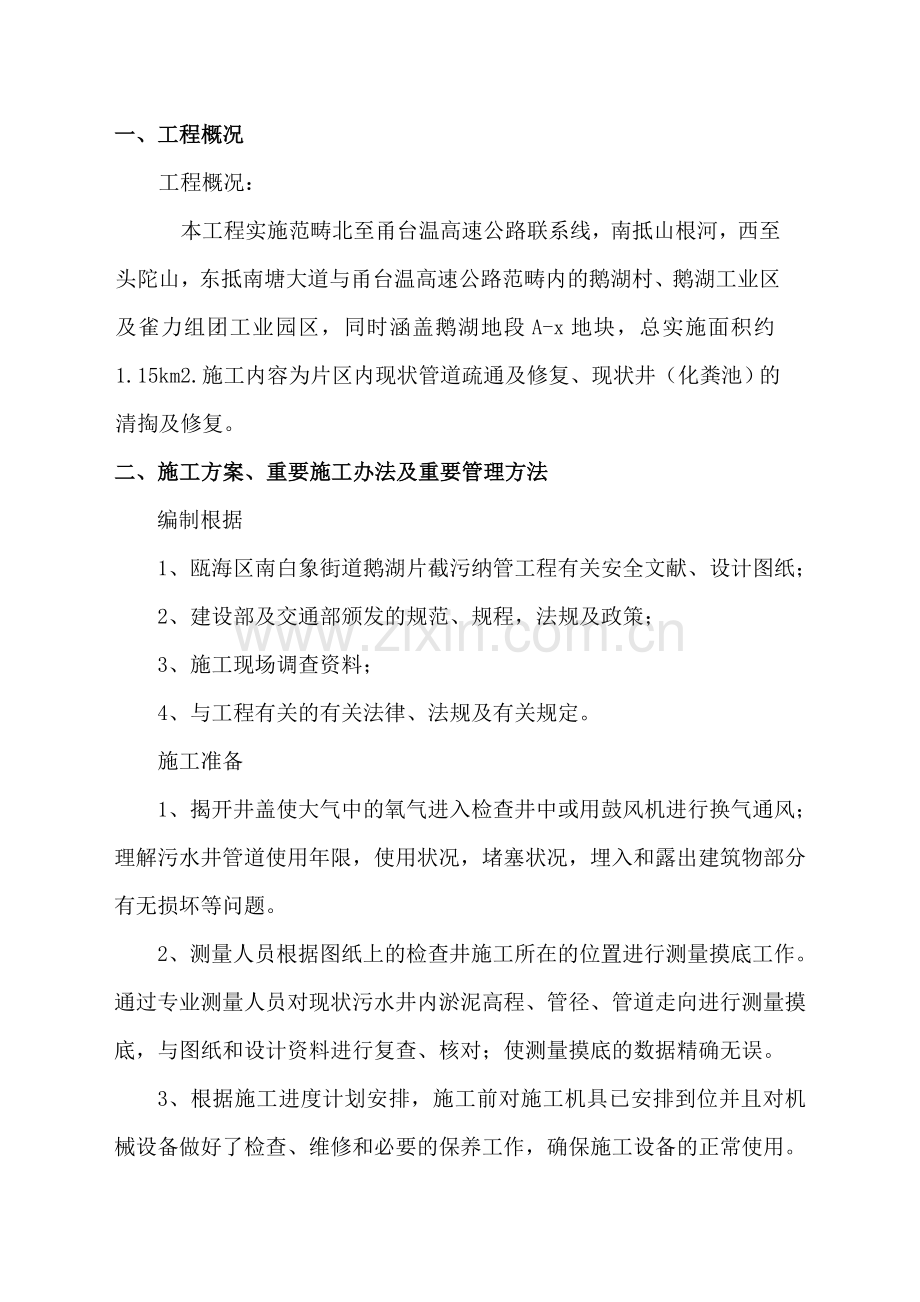

一、工程概况
工程概况:
本工程实施范畴北至甬台温高速公路联系线,南抵山根河,西至头陀山,东抵南塘大道与甬台温高速公路范畴内的鹅湖村、鹅湖工业区及雀力组团工业园区,同时涵盖鹅湖地段A-x地块,总实施面积约1.15km2.施工内容为片区内现状管道疏通及修复、现状井(化粪池)的清掏及修复。
二、施工方案、重要施工办法及重要管理方法
编制根据
1、瓯海区南白象街道鹅湖片截污纳管工程有关安全文献、设计图纸;
2、建设部及交通部颁发的规范、规程,法规及政策;
3、施工现场调查资料;
4、与工程有关的有关法律、法规及有关规定。
施工准备
1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;理解污水井管道使用年限,使用状况,堵塞状况,埋入和露出建筑物部分有无损坏等问题。
2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据精确无误。

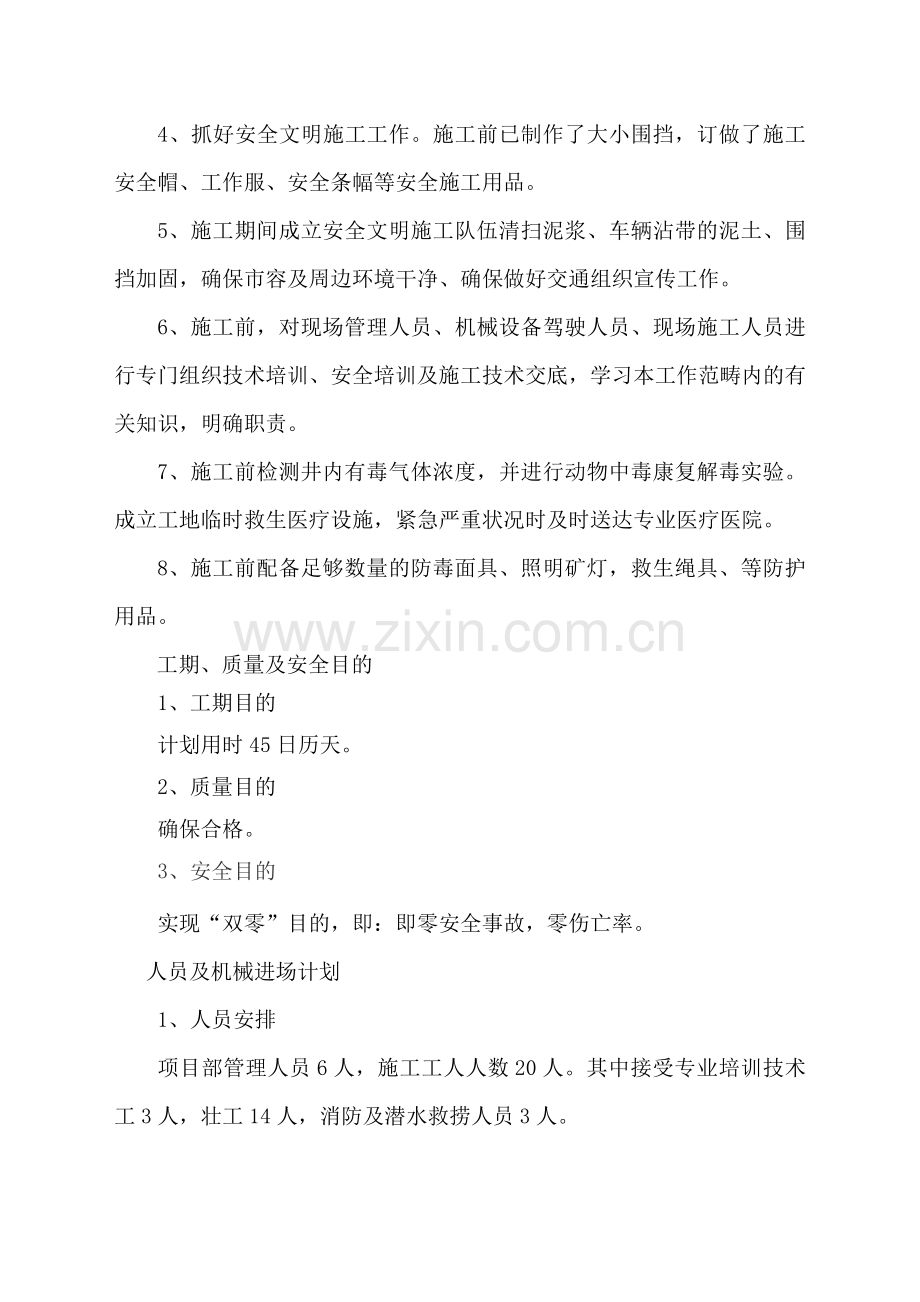

3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。
4、抓好安全文明施工工作。施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品。
5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,确保市容及周边环境干净、确保做好交通组织宣传工作。
6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范畴内的有关知识,明确职责。
7、施工前检测井内有毒气体浓度,并进行动物中毒康复解毒实验。成立工地临时救生医疗设施,紧急严重状况时及时送达专业医疗医院。
8、施工前配备足够数量的防毒面具、照明矿灯,救生绳具、等防护用品。
工期、质量及安全目的
1、工期目的
计划用时45日历天。
2、质量目的
确保合格。
3、安全目的
实现“双零”目的,即:即零安全事故,零伤亡率。
人员及机械进场计划
1、人员安排
项目部管理人员6人,施工工人人数20人。其中接受专业培训技术工3人,壮工14人,消防及潜水救捞人员3人。
三、施工工艺
1、施工工序流程图
施工准备
通风
降水、排水
高压清洗车疏通
检测
稀释淤泥
吸污、截污
井室、管道清淤
验收
工序流程解释:
(1)降水、排水
使用泥浆泵将检查井内污水排出至井底淤泥。将需要疏通的管线进行分段,分段的方法根据管径与长度分派,相似管径两检查井之间为一段。
(2)稀释淤泥
高压水车把分段的两检查井向井室内灌水,使用疏通器搅拌检查井和污水管道内的污泥,使淤泥稀释;人工要配合机械不停地搅动淤泥直至淤泥稀释到水中。
(3)吸污
用吸污车将两检查井内淤泥抽吸干净,两检查井剩余少量的淤泥向井室内用高压水枪冲击井底淤泥,再一次进行稀释,然后进行抽吸完毕。
(4)截污
设立堵口将自上而下的第一种工作段处用封堵把井室进水管道口堵死,然后将下游检查井出水口和其它管线通口堵死,只留下该段管道的进水口和出水口。
(5)高压清洗车疏通
使用高压清洗车进行管道疏通,将高压清洗车水带伸入上游检查井底部,把喷水口向着管道流水方向对准管道进行喷水,污水管道下游检查井继续对室内淤泥进行吸污。
(6)通风
施工人员进入检查井前,井室内必需使大气中的氧气进入检查井中或用鼓风机进行换气通风,测量井室内氧气的含量,施工人员进入井内必需佩戴安全带、防毒面具及氧气罐。
(7)清淤
在下井施工前对施工人员安全方法安排完毕后,对检查井内剩余的砖、石、部分淤泥等残留物进行人工清理,直到清理完毕为止。
然后,按照上述阐明对下游污水检查井逐个进行清淤,在施工清淤期间对上游首先清理的检查井进行封堵,以防上游的淤泥流入管道或下游施工期间对管道进行充水时流入上游检查井和管道中。
四、施工次序
(1)进入施工现场后,避开路口先在两头设立警示牌,沿线摆放警示桩,用小彩旗连接各警示桩,然后将施工现场做好安全防护,并由专人看守疏导交通。
(2)选择好位置将设备排放整洁有序,打开各检查井进行通风约30-50分钟,打捞各检查井中的飘浮物及垃圾,直接装车。
(3)检查井安鼓风机通风,让空气循环,然后安水泵降水,为了避免污水中的飘浮物吸进泵内,减少排水量在水泵进水口绑铁丝网,以制止进入,在控制住检查井内污水水位的状况下继续通风。
(4)下井清淤:红绳1头系好快速卡扣,用来作应急备用,不能随便拿用,白绳用来下人系安全带,黄绳用来提淤泥,每个检查井配备5人,各有编号及安全责任分工1号、2号、3号、4号、5号:
1号:组长负责现场交通安全,警示牌、警示桩、小彩旗、晚上闪光灯的布置及维护。
2号:井口安全员,检查井不间断送风,通风后,人下井以前,把有害气体探测仪用绳系好,放到井底10分钟后,提上来看多个有害气体的数值(CO\H2S\CH4等),达不到规定决不能下井;负责井口周边人员、下井人员配备安全装置与否达成规定,达不到规定的果断不能下井;下井人员如有不良反映有1号及时拨打电话:120;110;119等求助。
3号:负责调节设备、工具使用以及检查井、管道内清理出淤泥垃圾的装车解决。
4号:负责与井下人员随时保持联系,并把井内淤泥垃圾用绳系桶或装编织袋,提到井口上面,由3号装车;30分钟后换号下井。
5号:负责下井,下井前确认本身安全带、安全绳的质量完好;有害气体探测仪的数值无误;氧气袋氧气充足畅通;下井后负责把检查井及管道内垃圾淤泥清理干净,确保管道畅通。
(5)不间断通风,清理好检查井,用高压疏通车对管道进行冲稀,再用竹片或穿线器将两个井连通,然后将绳系在竹片或穿线器的1端,将绳带过去,在绳的一头系上托泥板,托泥板的另一边也系一根长绳(不不大于两检查井子间的距离)托泥板先用小的,然后再一步一步用大的把管道内淤泥拖出,将淤泥到井口上面,用车外运走。疏通过程尽量避免破坏原有排水设施,如果碰到坚硬垃圾、正常程序无法疏通时,在两井之间适宜的距离将混凝土管道上部开口,用同样的方式去除管道内淤泥。具体做法采用人工开挖2米×2米工作坑至管顶 ,在旧管道顶部开口。然后分段截流,污水泵排管道内污水,人工拉铁笼将淤泥拖至排泥口,人工从排泥口将淤泥去除,铁笼从小到大重复拖泥,直至清至管底。旧管道恢复待清完淤泥验收后,在开口处砌离管顶500mm高,1000mm×1200mm砖砌检查口,盖钢筋混凝土盖板,用12%灰土分层扎实至路面。
(6)对管道清淤完毕,用高压疏通车对管道进行冲洗。
以上环节先自下游渤海三路路口向上游渤海五路路口依次施工到终点,再由上游渤海五路路口向下游渤海三路路口依次施工达成终点,清理现场验收后拆除封堵器撤场。由于现场处在滨州市重要繁忙的批发市场,清淤时采用分段流动施工,随清、随验、随封。
五、施工机具、施工设备安排及数量汇总表
序号
名称
单位
数量
备注
1
2.5t载货汽车
辆
2
2
面包车
辆
1
3
4×6帐篷
架
2
4
围挡(2×1.5)
块
30
5
警示牌
块
20
6
警示桩
个
41
7
1t翻斗车
辆
3
8
2轮小推车
辆
2
9
电动风镐
台
1
10
柴油风镐
台
2
11
6寸泥浆泵
台
4
12
4寸泥浆泵
台
5
13
送水带(6寸)
米
150
14
送水带(4寸)
米
150
16
20kw发电机
台
1
17
三芯电缆(16mm2)
米
80
18
三芯电缆(10mm2)
米
250
19
三芯电缆(6mm2)
米
150
20
二芯电缆
米
330
21
充气气囊(Φ1200)
个
2
22
充气气囊(Φ800)
个
3
23
充气气囊(Φ500)
个
3
24
充气气囊(Φ300)
个
3
25
铁梯(2m)
个
4
26
彩旗
米
600
27
轴流通风机2.2kw
台
6
28
中风压机2.2kw
台
4
39
竹片
米
220
30
钢接管
根
30
31
铁丝(Φ14)
Kg
70
32
尼龙绳
米
400
33
皮裤、头灯
身
18
34
手电筒
个
3
35
7.5kw发电机
台
1
36
防毒面具
套
2
37
氧气袋
个
3
38
高压管道疏通车(8000L)
台
1
39
穿线器
台
1
40
油箱(50L)
个
2
41
1吨三轮自卸车
辆
2
42
无油高压空气压缩机
台
2
六、安全、文明施工确保体系、方法
安全、文明施工确保体系框架图
项目经理 郑文杰
安全科 诸淑敏
材料科 陈礼英
工程科 木寿宝
资料室 董征宇
办公室 周武
管道清淤施工队
淤泥运输施工队
安全确保方法:为杜绝施工中的重大安全事故,减少普通安全事故,根据本工程的特点,建立安全确保体系,制订下列安全技术管理方法:
一、成立施工经理为首的安全组,设专职安全员,各施工队长、组长及兼职安全员参加安全确保体系,强化安全工作的系统领导。
二、定时开展安全活动,经常对施工人员进行安全教育,采用树立“安全第一,防止为主”的思想。
三、严格执行安全生产责任制和领导值班制,强化安全管理专职机构,充足发挥安全技术交底。
四、编制施工技术方案时,制订安全技术方法,在技术交底时,必须同时进行安全技术交底。
五、强化施工现场安全防护管理,严格执行安全操作规程,特殊工种人员须持证上岗。确保施工人员在安全环境中进行施工作业。
六、施工现场设立安全色标和警告牌,施工范畴内设立警告区,限速慢行,并设立醒目路障,严禁非施工人员进入现场,部分施工区域增加施工围挡。专职安全人员负责现场安全监督检查,行使安全否决权,对有危安全的作业项目进行检查指导,制止违章作业,对不恪守安全规定的人和事进行经济制裁。
六、机械设备使用安全管理制订专项方法,机械操作人员持证上岗,定时培训,有专职人员巡逻监督。每天对施工设备和运输机械进行检查维修,定人定机定岗,严禁带病作业。
七、临时用电制订专项方法,有专业电工负责管理,采用用电三级防护方法,合理分派用电负荷。分相均衡,不得有偏相负荷。现场用电设备安装漏电保护装置,供电线路安全定时检查,电线横穿公路要有保护方法,确保用电安全。
八、夜间作业应有足够的照明。不适合夜间作业的工序杜绝夜间施工。
九、坚持经常和定时检查制度,及时发现事故隐患,堵塞事故漏洞,还要结合安全事故的规律和季节特点,重点查访触电、防火、防中暑、防交通事故等方法的贯彻,对检查中发现的问题及时采用方法解决。
十、经常与本地政府联系,亲密同本地群众的关系,征求意见,增进工作,既要确保运输的畅通,又要确保行车与交通的安全,严肃群众纪律,搞好工农联防,共同做好施工期间的安全工作。
十一、制订专项防火方法,强化员工安全防火意识,定时学习演习,员工生产生活及宿舍区预留充足的安全消防及疏散通道。施工不切断四周居民的安全消防通道。
十二、环保及文明施工:创立和谐施工环境,保护周边环境,做到文明施工,我公司制订以下方法
1、教育施工人员,认真执行环保法规,增加环保意视和环保技能,制订环境规划。
2、在施工中注意本地生态保护,场边废料、垃圾应按监理工程师指定地点解决,避免水土流失。保持好附近河流、水渠、水井的清洁,生活垃圾、废水一律不得排入,保持施工现场环境卫生。
3、因地制宜制订可行的防噪音方法,对噪音较大的施工工序,设立隔音棚或隔音障及其它消音方法,减少夜间作业频率,增加白天作业强度。尽量减少、控制施工噪音,不影响附近居民的日常生活。
4、对施工现场每日进行一次文明评比,制订的各项规章制度挂牌上墙。机械车辆停放整洁,多个材料分类堆放,工地现场井然有序、干净卫生。
5、该段工程施工处在都市重要道路,为减少施工过程中产生垃圾对居民正常生活的影响,产生的垃圾日产日清,清运垃圾过程中既要保护好路面,又要在运输过程中不污染环境,采用人工装车,绳网覆盖垃圾,杜绝运输过程中,垃圾脱落飞扬,避免隐患。污泥能够挥发复杂有毒及异味气体,影响周边环境及居民生产生活。污泥要日产日清,不留死角。清运污泥过程中既要保护好路面,又要在运输过程中不污染环境,采用人工装车,塑料布铺车。
十三、应急确保方法
1、安全事故解决
为确保施工的正常进行,避免出现意外事故,项目部成立以项目经理为领导的突发事件解决小组,一旦碰到紧急事件,小构组员立刻保护好现场,急救伤员,并立刻向甲方和监理工程师报告或以事故报告的形成向有关政府部门或管理机构报告。
2、停电事故解决
为确保施工现场在出现突发停电事故能正常作业,减少因停电造成的多个意外。
确保施工现场正常供电,针对现场实际状况,采用下列解决方法:
(1)加强施工用电线路的检查和维护,因工程施工工期较长,对老化线路必须及时更换,确保线路正常,安全输电。
(2)施工现场的配电箱均加设防雨、防风遮盖加固设施,避免意外造成断电。
(3)施工现场准备一至两路备用电源,避免停电造成井下工作人员的安全事故。
3、突发怒灾的解决
施工现场、生活区及各类库房、配备足够的消防桶、灭火器、砂箱灯必备消防器材,施工期间消防器材不得挪作它用。
施工区域有众多商户,消防安全隐患多,容易产生火灾。施工时保护好道路两侧消防栓。保存消防安全通道。
当出现火警时,立刻组织人力扑灭火险,并及时报警。
七、工程质量确保方法
1、质量控制组织机构(见下页附图)质量组织机构图
技术负责人 陈国全
质检科 徐军
材料科 陈礼英
工程科 木寿宝
安全科 诸淑敏
办公室 周武
管道清淤施工队
淤泥运输施工队
项目经理 郑文杰
项目部成立质量管理领导小组,由项目经理任组长,项目总工任副组长,各施工队长、技术科,安全质量科参加,工班组各设一名专(兼)职质量检查员,对各质量体系及工程质量进行监查,对监查状况及时开分析会,研究制订改善方法。
2、组织方法
设专职质检工程师对整个工程进行全方位施工质量检查,施工时坚持自检、互检、交接检制度,使工程质量在施工全过程都处在受控状态之中。同时用检测控制工序,让工序控制过程,靠过程控制整体。管道分段上报监理进行验收,合格后进入下道工序施工。从施工每一道工序,每一种细节入手,全过程的跟踪检测,以确保工程质量依数据说话。
3、管理方法,开展全方面质量管理
(1)严格质量原则
工程严格实施原则化作业,做到全部工序有原则,有检查,并把新技术、新工艺、新办法,运用到各项施工生产中去,切实确保原则化的作业质量。对于不合格产品要果断推倒重来,决不遗留隐患、后患。
(2)严格执行签证制度
严格执行监理工程师签证制度,上一道工序没有通过,下一道工序不得进行。
(3)严格奖惩制度
明确质量责任,严格执行公司《绩效考核管理方法》实施工资、奖金与工程质量挂钩。严格贯彻公司《质量管理方法》,对违反操作规程及管理规定的不仅在经济上进行处分,并且还要视其情节予以必要的行政处分,以教育本人,警戒大家。
(4)严格材料把关
外购材料必须三证(出厂证、合格证、检查证)齐全,并严格控制其质量符合施工规定,进场后需按规定进行复检,确认合格后才干使用。
八、创优计划
我单位计划成立专项资金,精心组织,严抓质量,加紧工期,杜绝安全隐患,文明施工,争创市级优质工程。
九、冬雨季施工方法
雨季施工方法
根据该工程的施工工期及特点,该段工程施工正逢雨季,为此特制订下列方法,确保工程能有序和不间断进行,确保工程的质量和工期。
1、安排专人每天不间断收听、收看气象预报,做好防止工作。
2、购进塑料薄膜,在雨天用来覆盖尚未成形的砼及接口等。
3、沟槽开挖时,要预留排水口,遇雨时能将积水及时排出;检查井、开口后完毕要及时回填,避免夜晚雨淋。
4、搭设防雨棚,以确保水泥和施工机械不被雨淋。
5、施工段做好临时排水沟壕,雨水及时排出工作面。
6、遇有雨天施工未竣工序时,重要管理人员更要顶岗作业,及时采用方法,严把质量关,以确保工程质量。
十、新技术、新工艺、新材料、新设备的应用
新技术:
本工程变化以往的纯人工清淤方式,采用活动气囊封堵,液体流冲刷、机械涡流搅拌扰动技术,变化泥水分布状态,吸污机吸污泥;
新工艺:
采用机械涡流搅拌、吸污机吸污泥、污水沉淀循环冲刷、人工配合去除坚硬固体、新风机送风减少有害气体工艺,减少人力作业,减少风险。
新材料:
采用高密度碳纤维救生防护绳、智能毒害气体感应器,配合安全施工。
新设备:
采用大型综合养护疏通车配合施工。
绍兴城建集团有限公司
展开阅读全文
