收藏 分销(赏)

二级建造师机电工程管理与实务考试真题模拟及答案.doc

上传人:快乐****生活 文档编号:9906230 上传时间:2025-04-13 格式:DOC 页数:15 大小:186KB
下载 相关 举报

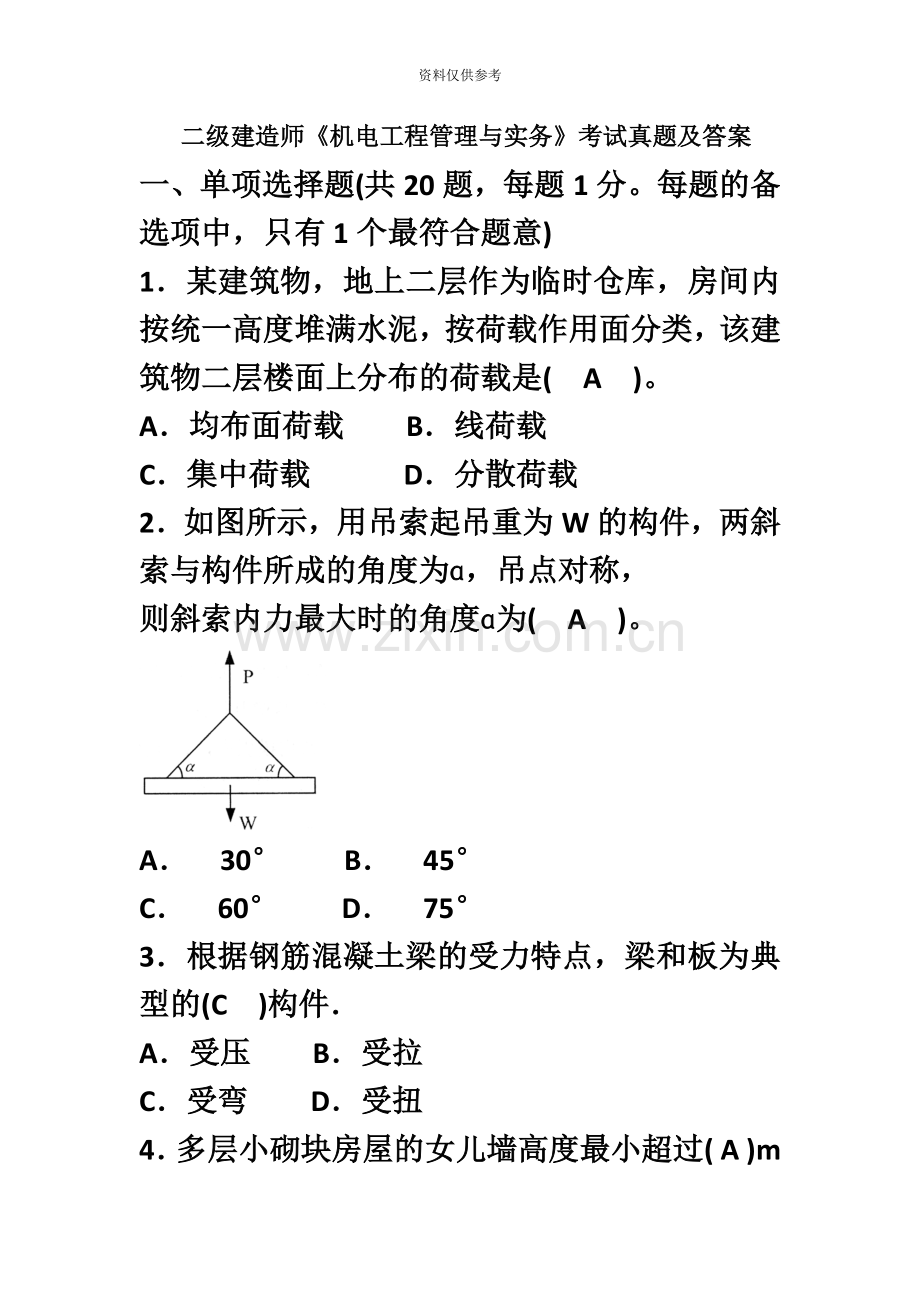

二级建造师机电工程管理与实务考试真题模拟及答案.doc_第1页
第1页 / 共15页
二级建造师机电工程管理与实务考试真题模拟及答案.doc_第2页
第2页 / 共15页
点击查看更多>>
资源描述
二级建造师机电工程管理与实务考试真题及答案 资料仅供参考 二级建造师《机电工程管理与实务》考试真题及答案 一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意) 1.某建筑物,地上二层作为临时仓库,房间内按统一高度堆满水泥,按荷载作用面分类,该建筑物二层楼面上分布的荷载是( A )。 A.均布面荷载 B.线荷载 C.集中荷载  D.分散荷载 2.如图所示,用吊索起吊重为W的构件,两斜索与构件所成的角度为ɑ,吊点对称, 则斜索内力最大时的角度ɑ为( A )。 A. 30° B. 45° C. 60° D. 75° 3.根据钢筋混凝土梁的受力特点,梁和板为典型的(C )构件. A.受压 B.受拉 C.受弯 D.受扭 4.多层小砌块房屋的女儿墙高度最小超过( A )m时,应增设锚固于顶层圈梁的构造柱或芯柱。 A.0.50 B.0.75 C.0.90 D.1.20 5.钢结构用钢主要是热轧成形的钢板和型钢等,钢板最小厚度大于( B )mm为厚板,主要用于结构。 A.3 B.4 C.5 D.6 6.当建筑场地的施工控制网为方格网或轴线形式时,采用( A )进行建筑物细部 点的平面位置测设最为方便。 A.直角坐标法 B.极坐标法 C.角度前方交会法 D.距离交会法 7.浅基坑土方开挖中,基坑边缘堆置土方和建筑材料,最大堆置高度不应超过( B )m。 A.1.2 B.1.5 C.1.8 D.2.0 8.砖基础施工时,砖基础的转角处和交接处应同时砌筑,当不能同时砌筑时,应留置( D )。 A.直槎 B.凸槎 C.凹槎 D.斜槎 9.某工程地基验槽采用观察法,验槽时应重点观察的是( A )。 A.柱基、墙角、承重墙下 B.槽壁、槽底的土质情况 C.基槽开挖深度 D.槽底土质结构是否被人为破坏 10.常见模板中,具有轻便灵活、拆装方便、通用性强、周转率高、接缝多且严密性差、混凝土成型后外观质量差等特点的是( B )。 A.木模板     B.组合钢模板 C.钢框木胶合板模板 D.钢大模板 11.一般情况下,当受拉钢筋直径最小大于( C )mm时,不宜采用绑扎搭接接头。 A.22 B.25 C.28 D.32 12.砌筑砂浆应随拌随用,当施工期间最高气温在30℃以内时,水泥混合砂浆最长应在( C )h内使用完毕。 A.2 B. 3 C.4 D. 5 13.卷材防水施工中,厚度小于3mm的高聚物改性沥青防水卷材,严禁采用(A )施工。 A 热熔法 B.自粘法 C.冷粘法 D.机械固定法 14.符合吊顶纸面石膏板安装的技术要求是( B )。 A.从板的两边向中间固定 B.从板的中间向板的四周固定 C.长边(纸包边)垂直于主龙骨安装 D.短边平行于主龙骨安装 15.室内地面的水泥混凝土垫层,应设置纵向缩缝和横向缩缝,纵向缩缝间距不得大于6m,横向缩缝最大间距不得大于( D )m。 A.3 B.6 C.9 D.12 16.湿作业法石材墙面饰面板灌浆施工的技术要求是( B )。 A.宜采用1:4水泥砂浆灌浆 B.每层灌浆高度宜为150—200mm,且不超过板高的1/3 C。下层砂浆终凝前不得灌注上层砂浆 D.每块饰面板应一次灌浆到顶 17.地面水泥砂浆整体面层施工后,养护时间最少不应小于( B )d A.3  B.7 C.14  D.28 18.采用玻璃肋支承的点支承玻璃幕墙,其玻璃肋应是( D )。 A.钢化玻璃 B。夹层玻璃 C.净片玻璃 D.钢化夹层玻璃 19.工程施工过程中,边长在( B )的孔口,必须用坚实的盖板盖严,盖板要有防止挪动移位固定措施。 A.2.5~25cm B.25—50cm C.50~150cm D。150cm以上 20.民用建筑工程室内装修采用的某种人造木板或饰面人造木板面积最少大于( B )m2时,应对不同产品、不同批次材料的游离甲醛含量或游离甲醛释放量分别进行复验。 A.200 B.500 C.700 D.1000 二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分) 21.下列关于建筑工程施工现场消防器材配置的说法,正确的有( ADE )。 A.高度超过24m的建筑工程,每层必须设消火栓口 B.一般临时设施区,每100m2配备一个10L的灭火器 C.临时木工加工车间,每30m2配置一个灭火器 D.油漆作业间,每25m2配置一个灭火器 E.堆料厂内,每组灭火器之间的距离不应大于30m 22.下列关于主体结构混凝土:厂程施工缝留置位置的说法,正确的有(ADE )。 A.柱留置在基础、楼板、梁的顶面 B.单向板留置在平行于板的长边位置 C.有主次梁的楼板,留置在主梁跨中1/3范围内 D.墙留置在门洞口过梁跨中1/3范围内 E.与板连成整体的大截面梁(高超过lm),留置在板底面以下20~30mm处 23.内墙饰面砖粘贴的技术要求有( ABE )。 A.粘贴前饰面砖应浸水2h以上,晾干表面水分 B.每面墙不宜有两列(行)以上非整砖 C.非整砖宽度不宜小于整砖的1/4 D.结合层砂浆采用1:3水泥砂浆 E.在墙面突出物处,不得用非整砖拼凑粘贴 24.下列对框支承隐框玻璃幕墙的玻璃板块安装的说法,符合规范要求的有( AC )。 A.固定玻璃板块的压块,固定点间距不宜大于300mm B.采用白攻螺钉固定玻璃板块 C.玻璃板块之间嵌缝采用硅酮耐候密封胶,施工厚度不应小于3.5mm D.嵌缝密封胶在接缝内应形成底面与两个侧面三面粘结 E.每块玻璃板块下端应设置两个铝合金或不锈钢托条 25.下列对金属幕墙面板加工制作工艺的说法,符合规范要求的有( ADE )。 A.单层铝板面板的四周应折边 B.铝塑复合板折边处应设边肋 C.铝塑复合板折边在切割内层铝板和塑料层时,应将转角处的塑料层切割干净 D.在切除蜂窝铝板的铝芯时,各部位外层铝板上应保留0.3~0.5mm铝芯 E.蜂窝铝板直角构件的折角角缝应用硅酮耐候密封胶密封 26.针对水平混凝土构件模板支撑系统的施工方案,施工企业需进行论证审查的有(ABC )。 A.高度超过8m B.跨度超过18m C.施工总荷载大于10kN/m2 D.集中线荷载大于12kN/m E.均布面荷载大于8kN/m2 27.某项目经理部质检员对正在施上的砖砌体进行了检查,并对水平灰缝厚度进行了统计,下列符合规范规定的数据有( BCD )mm。 A.7    B.9 C.10 D.12 E.15 28.某工程外墙采用聚苯板保温,项目经理部质检员对锚固件的锚固深度进行了抽查,下列符合规范规定的有(BCDE )mm。 A.24 B.25 C.26 D.27 E.28 29.下列关于施工现场照明用电的说法,正确的是( ADE )。 A.比较潮湿的场所,电源电压不得大于36V B.室外220V灯具距地面不得低于2.5m C.特别潮湿的场所,电源电压不得大于24V D.人防工程,电源电压不得大于36V E.灯具离地面高度低于2.5m的场所,电源电压不得大于36V 30.常见水泥中,具有水化热较小特性的是( CDE )水泥。 A.硅酸盐 B.普通 C.火山灰 D.粉煤灰 E.复合 三、案例分析题(共4题,每题20分) (一) 背景资料 某办公楼工程,建筑面积5500m2,框架结构,独立柱基础,上设承台梁,独立 柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示: 在工程施工中发生如下事件: 事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期 延误6天。 事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3天。 事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工 期延期5天。 问题: 1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。 2.针对本案例上述各事件,施工总承包单位是否能够提出工期索赔,并分别说 明理由。 3.对索赔成立的事件,总工期能够顺延几天?实际工期是多少天? 4.上述事件发生后,本工程网络计划的关键线路是否发生改变,如有改变,请 指出新的关键线路,并在答题卡上绘制施工实际进度横道图。 答案: 问题1: 根据总时差为零的线路为关键线路的判定原则,关键线路为: ①→②→③→④→⑤→⑥,计划工期为:3+7+7+3=20天 问题2: 事件一,施工总包单位可提出工期索赔,因为属于建设单位应承担的责任,而且延误时间超过了工作的总时差。 事件二,不能够提出,因为虽属建设单位的责任,但延误的时间未超过总时差。 事件三,不能够提出,因为属于总包单位的责任。 问题3: 总工期可顺延:6-4=2天。实际工期为:27天。 问题4: 关键线路发生变化,新的线路为: ①→②→④→⑤→⑥ (二) 背景资料 某医院门诊楼,位于市中心区域,建筑面积28326m2,地下1层,地上10层, 檐高33.7m。框架剪力墙结构,筏板基础,基础埋深7.8m,底板厚度1l00mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,工程精装修交工。 3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。 事件一: 6月1日开始进行底板混凝土浇筑,为控制裂缝,拌制水泥采 用低水化热的矿渣水泥,混凝土浇筑后10h进行覆盖并开始浇水,浇水养护持续15d。 事件二:工程施工至结构四层时,该地区发生了持续两小时的暴雨,并伴有短时 6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架进行检查验收,排除隐患后恢复了施工生产。 事件三: 9月25日,地方建设行政主管部门检查项目施工人员三级教育 情况,质询项目经理部的教育内容。施工项目负责人回答:“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建设行政主管部门的严厉批评。 事件四:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅和毛地板与 墙面之间未留空隙,面层木地板与墙面之间留置了l0mm缝隙。 问题: 1.事件一中,底板混凝土的养护开始与持续时间是否正确?说明理由。 2.事件二中,是否应对脚手架进行验收?说明理由。还有哪些阶段对脚手架及 其地基基础应进行检查验收。 3.事件三中,指出不属于项目经理部教育的内容,项目经理部教育还应包括哪 些内容? 4. 事件四中,指出木地板施工的不妥之处,并写出正确的做法。 答案: 问题1: 底板混凝土的养护开始时间正确,但持续时间不正确。因为按规定,大致积混凝土浇筑完毕后,应在12小时内加以覆盖和浇水,采用矿渣水泥拌制的混凝土养护时间不得少于21天。 问题2: 应对脚手架进行验收。因为按规定,脚手架及其地基基础应在下列阶段进行检查和验收: (1) 基础完工后及脚手架搭设前; (2) 作业层上施加荷载前; (3) 每搭设完10~13米高度后; (4) 达到设计高度后; (5) 遇有六级及以上大风与大雨后; (6) 寒冷地区土层解冻后; (7) 停用超过一个月后。 问题3: 不属于项目经理部教育的内容包括:进行了国家和地方安全生产方针、企业安全规章制度。 项目经理部教育内容:工地安全制度、工程可能存在的不安全,施工现场环境、工程施工特点。 问题4: 不妥之处:木搁栅和毛地板与墙面之间未留空隙。 正确做法:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅与墙之间应留出30mm的缝隙,毛地板与墙面之间应留出8~12mm空隙。 (三) 背景资料 某住宅楼:厂程地下1层,地上18层,建筑面积22800m2。经过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示 范文本)》(GF一1999—0201)签订了施工合同。合同总价款5244万元,采用固定总价一次性包死,合同工期400天。 施工中发生了以下事件: 事件一:发包方未与总承包方协商便发出书面通知,要求本工程必须提前60天 竣工。 事件二:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务 合同。总承包方按月足额向包工头支付了劳务费,但包工头却拖欠作业班组两个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2天。 事件三:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手 续,总承包方施工三个月后工程竣工。总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。 事件四:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎, 现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51840元,临时设施及停窝工损失费178000元的索赔资料,但发包方拒绝签认。 问题: 1.事件一中,发包方以通知书形式要求提前工期是否合法?说明理由。 2.事件二中,作业班组直接向总承包方讨薪是否合法?说明理由。 3.事件三中,发包方拒绝签认设计变更增加费是否违约?说明理由。 4.事件四中,总承包方提出的各项请求是否符合约定?分别说明理由。 答案: 问题1: 事件一不合法。因为双方签订的是固定总价合同,价格和工期都是包死不变的,如工期要变化,需双方协商确认后,才有效。 问题2: 事件二不合法。因为作业班组属劳务方,它与总包方没有直接的合同关系。 问题3: 事件三不属于违约。因为虽然固定总价合同中承包方的风险不包括设计变更引起的风险,但按《建设工程施工合同(示范文本)》规定,若发生了合同价款需要调整的因素后,承包人应当在14天内,将调整原因、金额以书面形式通知工程师,工程师确认调整金额后作为追加合同价款,与工程款同期支付。工程师收到承包人通知后14天内不予确认也不提出修改意见。而本案例总包在竣工结算时(三个月后)提出,此时距变更日期已经超过14天。 问题4: 事件四按不可抗力执行。总包能够向建设单位提出玻璃修复费用的补偿,但不能提出临时设施及窝工费的补偿。因为不可抗力事件造成的时间及经济损失,应由双方按以下方法分别承担: (1) 工程本身的损害、因工程损害导致第三人人员伤亡和财产损失以及运到施工场地用于施工的材料和待安装的设备的损害,由发包人承担。 (2) 发包人、承包人人员伤亡由其所在单位负责,并承担相应的费用。 (3) 承包人机械设备及停工损失,由承包人承担。 (4) 停工期间,承包人应工程师要求留在施工场地的必要的管理人员及保卫人员的费用由发包人承担。 (5) 工程所需的清理、修复费用,由发包人承担。 (6) 延误的工期相应顺延。 (四) 背景资料 某建筑工程,建筑面积23824m2,地上10层,地下2层(地下水位-2.0m)。 主体结构为非预应力现浇混凝土框架剪力墙结构(柱网为9mX9m,局部柱距为6m),梁模板起拱高度分别为20mm、12mm。抗震设防烈度7度。梁、柱受力钢筋为HRB335,接头采用挤压连接。结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土。一、二层柱混凝土强度等级为C40,以上各层柱为C30。 事件一:钢筋工程施工时,发现梁、柱钢筋的挤压接头有位于梁、柱端箍筋加密 区的情况。在现场留取接头试件样本时,是以同一层每600个为一验收批,并按规定抽取试件样本进行合格性检验。 事件二:结构主体地下室外墙防水混凝土浇筑过程中,现场对粗骨料的最大粒径 进行了检测,检测结果为40mm。 事件三:该工程混凝土结构子分部工程完工后,项目经理部提前按验收合格的标 准进行了自查。 问题: 1.该工程梁模板的起拱高度是否正确?说明理由。模板拆除时,混凝土强度应 满足什么要求? 2.事件一中,梁、柱端箍筋加密区出现挤压接头是否妥当?如不可避免,应如 何处理?按规范要求指出本工程挤压接头的现场检验验收批确定有何不妥?应如何改正? 3.事件二中,商品混凝土粗骨科最大粒径控制是否准确?请从地下结构外墙的 截面尺寸、钢筋净距和防水混凝上的设计原则三方面分析本工程防水混凝上粗骨料的最大粒径。 4.事件三中,混凝土结构子分部工程施工质量合格的标准是什么? 答 案: (1)该工程梁模板的起拱高度正确。 理由是:对大于4m的现浇钢筋混凝土梁、板,起拱高度在规范规定梁跨度的1/1000~3/1000之内。或答(20mm在9mm到27mm之间,且12mm在6mm到18mm之间) (2)底模板拆除时,混凝土的强度与设计要求的混凝土立方体抗压强度标准值之比应满足以下要求: 6m梁跨:≥75% 9m梁跨:≥100% 2. (1)因本工程有抗震设防要求,因此,梁、柱端箍筋加密区出现挤压接头不妥。 (2)无法避开时,接头百分率不大于50%。 (3)①在现场取留接头试件时,在同一层选取试件600个为一验收批不妥。 ②应按每“500”个为验收批。 3. (1)商品混凝土粗骨料最大粒径控制为40mm准确。 (2)最大粒径满足: ≤截面最小尺寸的1/4,即250×1/4=62.5(mm) ≤钢筋净距的3/4,即600×3/4=45(mm) (JGJ55- ),防水混凝土粗骨料最大粒径不宜大于40mm。 故该工程防水混凝土粗骨料最大粒径为40mm 4. 事件三中混凝土结构子部分施工质量合格的标准是: 有关分项工程施工质量验收合格 应有完整的质量控制资料 观感质量验收合格 结构实体检验结果满足规范要求。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
