设计变更审批工作要求
一、 设计变更执行文件
《中国南方电网有限责任公司基建项目设计管理办法》( Q/CSG213003- )
《中国南方电网有限责任公司基建项目造价管理办法》( Q/CSG213009- )
二、 工作原则
设计变更管理执行先审批、 后实施的原则。紧急情况的设计变更, 可按管理权限采取其它方式审批, 再按照规定程序办理工程变更审批手续, 但应附详细情况说明。
重大设计变更需经评审单位评审。
三、 设计变更类型
重大设计变更: 变更初步设计审查意见中的建设规模、 设计原则、 系统方案、 建筑面积; 延误施工工期, 影响按时投产; 费用增减符合《基建项目造价管理办法》中的重大费用变更; 符合上述条件之一的, 属于重大设计变更。
一般设计变更和小型设计变更: 工程内容有变化、 不涉及变更设计原则、 不影响质量和安全经济运行的设计变更, 根据造价管理办法按费用增减分为一般和小型设计变更;
每一项设计变更针对单项工程单次变更的内容进行。同一原因并在同一时段引起变更的内容导致的费用, 作为界定变更类型的依据之一; 同一原因并在同一时段导致的变更分成多个变更通知单时, 应将其费用进行归类综合后再进行变更类型的界定。在上报请示中, 应将同一原因并在同一时段的导致的变更进行合并, 具体参照附表1示例。
四、 设计变更审批流程
( 一) 小型设计变更由建设单位或建设单位授权业主项目部审批。
( 二) 一般设计变更审批流程
1.建设单位审核;
2.建设单位上报申请请示;
3.省公司基建部批复。
( 三) 重大设计变更审批流程
1.建设单位审核;

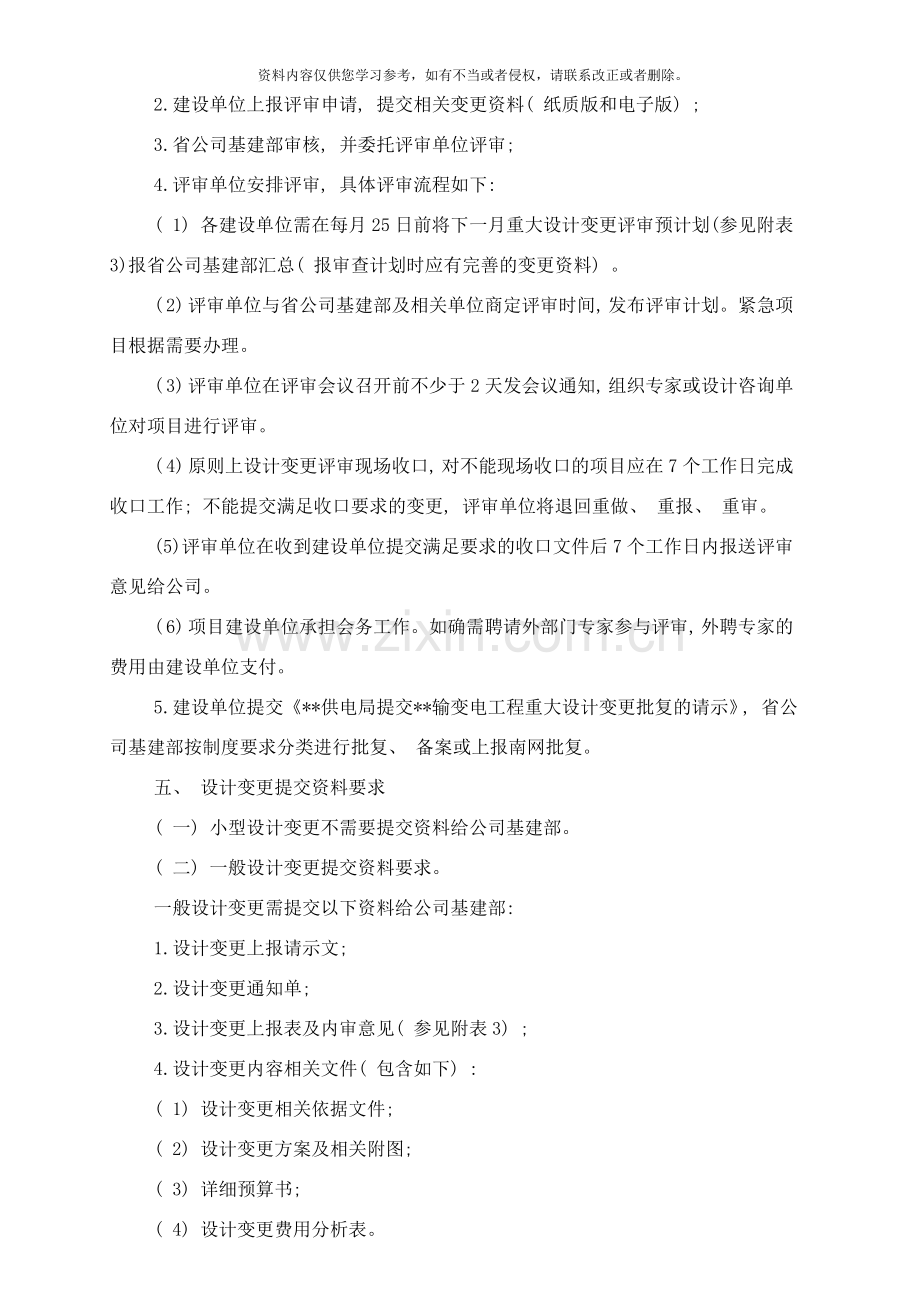

2.建设单位上报评审申请, 提交相关变更资料( 纸质版和电子版) ;
3.省公司基建部审核, 并委托评审单位评审;
4.评审单位安排评审, 具体评审流程如下:
( 1) 各建设单位需在每月25日前将下一月重大设计变更评审预计划(参见附表3)报省公司基建部汇总( 报审查计划时应有完善的变更资料) 。
( 2) 评审单位与省公司基建部及相关单位商定评审时间, 发布评审计划。紧急项目根据需要办理。
( 3) 评审单位在评审会议召开前不少于2天发会议通知, 组织专家或设计咨询单位对项目进行评审。
( 4) 原则上设计变更评审现场收口, 对不能现场收口的项目应在7个工作日完成收口工作; 不能提交满足收口要求的变更, 评审单位将退回重做、 重报、 重审。
( 5) 评审单位在收到建设单位提交满足要求的收口文件后7个工作日内报送评审意见给公司。
( 6) 项目建设单位承担会务工作。如确需聘请外部门专家参与评审, 外聘专家的费用由建设单位支付。
5.建设单位提交《**供电局提交**输变电工程重大设计变更批复的请示》, 省公司基建部按制度要求分类进行批复、 备案或上报南网批复。
五、 设计变更提交资料要求
( 一) 小型设计变更不需要提交资料给公司基建部。
( 二) 一般设计变更提交资料要求。
一般设计变更需提交以下资料给公司基建部:
1.设计变更上报请示文;
2.设计变更通知单;
3.设计变更上报表及内审意见( 参见附表3) ;
4.设计变更内容相关文件( 包含如下) :
( 1) 设计变更相关依据文件;
( 2) 设计变更方案及相关附图;
( 3) 详细预算书;
( 4) 设计变更费用分析表。
( 三) 重大设计变更提交资料要求。
重大设计变更上报公司基建部后需经评审单位评审, 应提供相关变更资料给公司基建部和评审单位。具体要求如下:
1.重大设计变更评审提交资料:
( 1) 重大设计变更评审请示函;
( 2) 重大设计变更分析报告;
( 3) 重大设计变更依据文件;
( 4) 重大设计变更通知单;
( 5) 重大设计变更类型表( 参见附表1) ;
( 6) 设计变更上报表及内审意见( 参见附表3) ;
2.重大设计变更分析报告包括以下内容( 不限于)
( 1) 项目概况和变更概况;
( 2) 变更部分原始方案;
( 3) 设计变更的原因和依据;
( 4) 必要性论证;
( 5) 方案的技术经济比较;
( 6) 专题报告(必要时);
( 7) 设备材料清册;
( 8) 详细的预算书;
( 9) 工程量和费用变化的详细对比表;
( 10) 教训和预防措施;
( 11) 相关支持性文件、 附件和附图等;
( 12) 设计变更费用分析表( 参见附表2) 。
3.重大设计变更评审资料提交要求
建设单位应在上报重大设计变更评审申请前不少于3天将资料送达有关各方。送评审单位资料纸质版3套、 电子版1套。
重大设计变更单各参建单位有效签字人签章应齐全; 设计变更方案及造价的校、 审、 批有效签字人签章应齐全; 所有签章均需注明签署日期。
提交资料不满足要求的不予评审。
附表1:设计变更分类示例
序号
上报请示文号
设计变更通知单编号
设计变更原因
变更内容
变更费用
设计变更类型(在括号内打”√”)
1
**电建01号
S077S-ST011-01
当地规划调整, 需要调整线路路径
N3~N6段改线
增加45万
( 1) 一般设计变更( )
( 2) 重大设计变更( √)
a) 变更初步设计审查意见中的建设规模、 设计原则、 系统方案、 建筑面积( )
b) 延误施工工期, 影响按时投产( )
c) 费用增减超过相关规定( √)
2
**电建01号
S077S-ST011-02
当地规划调整, 需要调整线路路径
N6~N10段改线
增加40万
3
**电建01号
S077S-ST011-03
当地规划调整, 需要调整线路路径
N10~N12段改线
增加30万
4
**电建02号
S077S-ST011-04
因N20~N22段沿线地质极差, 且地下水位很浅及旁边管线复杂
需采用钢板桩
支护措施
增加30万
( 1) 一般设计变更( √)
( 2) 重大设计变更( )
a) 变更初步设计审查意见中的建设规模、 设计原则、 系统方案、 建筑面积( )
b) 延误施工工期, 影响按时投产( )
c) 费用增减超过相关规定( )
说明: **电建01号文上报四个变更中S077S-ST011-01~03变更是由于同一原因并在同一时段引起的变更内容, 其变更费用应进行合并后再判别变更类型, 故为重大设计变更。
附表2:设计变更费用分析表
工程名称
单项工程名称
变更单号
批复概算
变更费用
占概算百分比
( 变更费用/单项工程概算)
工程
单项工程
单项工程单次
单项工程累计
单项工程单次
单项工程累计
附表3: 设计变更上报表
序号
上报请示文号
上报请示时间
设计变更名称
建设单位
建设单位
设计
单位
设计单位
变更
金额
资料收到时间
内审意见及内审签到表
提交资料是否齐全
遗留问题说明
是否具备评审条件
联系人
联系电话
联系人
联系电话
一
一般设计变更
1
2
3
二
重大设计变更
1
2
3
