收藏 分销(赏)

一通三防质量标准化达标计划模板.doc

上传人:天**** 文档编号:9902803 上传时间:2025-04-12 格式:DOC 页数:23 大小:335KB 下载积分:10 金币
下载 相关 举报
一通三防质量标准化达标计划模板.doc_第1页
第1页 / 共23页
一通三防质量标准化达标计划模板.doc_第2页
第2页 / 共23页


点击查看更多>>
资源描述

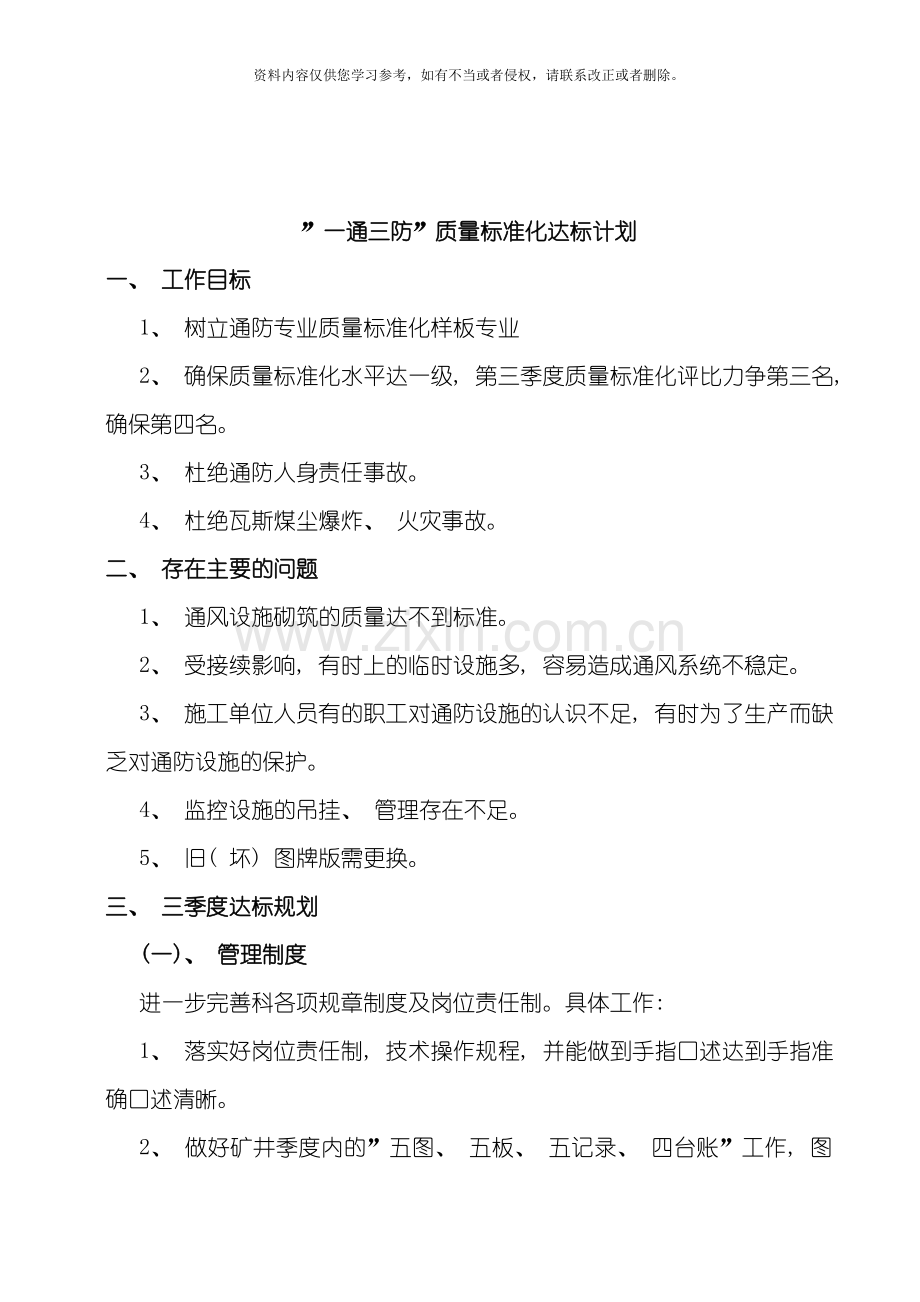

资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。 ”一通三防”质量标准化达标计划 华润天能徐州煤电有限公司沛城煤矿 Peicheng Coal Mine,China Resources Tianneng Xuzhou Coal & Power CO.,Ltd 二〇一二年八月十六日 ”一通三防”质量标准化达标计划 一、 工作目标 1、 树立通防专业质量标准化样板专业 2、 确保质量标准化水平达一级, 第三季度质量标准化评比力争第三名, 确保第四名。 3、 杜绝通防人身责任事故。 4、 杜绝瓦斯煤尘爆炸、 火灾事故。 二、 存在主要的问题 1、 通风设施砌筑的质量达不到标准。 2、 受接续影响, 有时上的临时设施多, 容易造成通风系统不稳定。 3、 施工单位人员有的职工对通防设施的认识不足, 有时为了生产而缺乏对通防设施的保护。 4、 监控设施的吊挂、 管理存在不足。 5、 旧( 坏) 图牌版需更换。 三、 三季度达标规划 (一)、 管理制度 进一步完善科各项规章制度及岗位责任制。具体工作: 1、 落实好岗位责任制, 技术操作规程, 并能做到手指口述达到手指准确口述清晰。 2、 做好矿井季度内的”五图、 五板、 五记录、 四台账”工作, 图纸、 台帐、 报表与现场相符实现计算机管理, 图纸、 报表准确, 数据齐全, 签字及时。 3、 做好每旬8、 18、 28三次通风质量静态检查及不定期的动态检查结合, 对查出的问题能达到有效解决, 做好记录。 4、 做好通风仪器仪表的使用、 保养、 保管、 维修工作, 对瓦斯便携仪老化的黑白软件进行更换, 确保瓦斯便携仪的稳定性和灵敏性。并按照要求定期进行仪器仪表的校正、 校验、 计量仪器的计量鉴定, 做到更换有台帐, 校验有记录。 5、 搞好培训工作, 做到瓦斯员、 监测工、 测风测尘工、 救护队员等要害工种持证上岗, 而且证件合格, 做到每次培训考核合格并做好记录。 (二)、 通防设施 对全矿所有通风设施进行一次彻底排查, 做好通风设施的检查记录, 需要砌筑的设施提前编制好设计措施, 并按照要求进行施工。具体工作: 1、 风门; 三七-800、 三五轨道巷、 三七-600砌筑的调节风门, 按照要求墙体四周掏槽深度不小于0.2米( 岩巷、 锚喷巷除外) , 见硬底、 硬帮, 要与煤岩接实, 四周不小于0.1米的裙边, 墙体用不燃性材料建筑, 厚度不小于0.5米, 严密不漏风, 做到耳听无声音、 手摸无感觉, 墙体平整, 无裂缝、 重缝和空缝, 有水沟的设置反水池或反水管, 不漏风、 不溢水。门片的厚度不小于4cm, 与门框咬合紧密不漏风, 门、 门框质量完好不变形, 风门设置底坎, 包边沿口, 管孔封堵严密, 调节窗有调节板, 而且能调节, 卸压窗能自动关闭, 风门每处至少两道, 风门能自动关闭, 风门有连锁装置, 风门间距符合要求, 并做到编号管理。 2、 永久密闭; 7378掘进出煤工程空区密闭墙的施工, 按照要求墙体四周掏槽深度不小于0.2米( 岩巷、 锚喷巷除外) , 见硬底、 硬帮, 要与煤岩接实, 四周不小于0.1米的裙边, 墙体用不燃性材料建筑, 厚度不小于0.5米, 严密不漏风, 做到耳听无声音、 手摸无感觉, 墙体平整, 无裂缝、 重缝和空缝, 密闭内有积水的设置设置反水池或反水管, 密闭墙留有观察孔, 观察孔深入密闭内1米以上, 外口距密闭墙至少0.2米, 外口设阀门并关闭, 密闭前后5米范围内支护良好、 无积水、 无杂物、 淤泥, 在密闭前设置栅栏, 揭示警标, 禁止人员入内, 栅栏要求: 巷道高度小于2.0米的, 全断面进行封闭, 大于2.0米的, 栅栏高度不小于2.0米, 栅栏条间距上下、 左右均为20cm, 顶销尖并留有门, 密闭墙挂牌管理, 并按照要求进行有害气体检查, 做好记录。 (三)、 通风系统 对矿井通风系统、 巷道状况进行检查。具体工作: 1、 确保矿井通风系统稳定、 可靠, 主扇的工作风量满足矿井生产需要, 有效风量率不低于85%, 井下个地点的风速符合要求, 执行采掘分区通风, 采掘头面、 机电硐室有独立的通风系统, 按照规定制定好矿井月度配风计划, 并严格程序领导审阅、 签字, 矿井风压稳定, 进、 回风行失修率不高于7%, 严重失修率不高于3%, 巷道实际断面不小于设计断面的2/3。 2、 提前制定好7371补打巷道贯通后的通风安全措施, 并上报领导审阅、 签字, 做好记录。 3、 提前制定矿井通风系统优化措施, 报领导审核、 签字后按措施实施, (四)、 局部通风 1、 风机的安设必须实行双风机双电源风机自动切换及安装风电闭锁, 风机距离巷道底板不得低于300mm。确保局扇不发生循环风, 吸风口有风罩和整流器, 高压部位有衬垫, 风袋与风机嘴匹配。使用阻燃、 抗静电风袋, 做到风袋吊挂平直, 逢环必挂, 接头严密, 无破口正接头反压边, 风机执行挂牌专人管理。做到各个掘进头风袋出口距迎头不超过煤巷半煤巷5米、 岩巷8米的规定, 巷道内最低风速符合《规程》固定的煤巷、 半煤巷0.25m/s, 岩巷0.15m/s。 2、 做好9、 19、 29三天的矿井瓦斯等级鉴定工作, 并提前制定好瓦斯鉴定安全技术措施, 报领导审阅签字后严格落实, 制定好矿井瓦斯等级鉴定报表, 及时报领导审阅、 签字并上报。 (四)、 瓦斯管理 及时制定瓦斯检查点次设置计划, 瓦斯员必须严格按照设置的点次路线进行瓦斯检查, 执行现场交接班, 在检查过程中严禁空班漏检、 假检、 睡岗、 脱岗, 做到瓦检仪、 便携仪和瓦斯传感器三仪数据对照做好记录, 瓦斯检查员手册、 井下记录牌版和瓦斯日报表三对口, 对临时停风的区域立即撤人, 设置栅栏, 揭示警标禁止人员入内。4、 加强7371工作面回风隅角的瓦斯管理, 加强检查, 杜绝瓦斯超限现象。 (五)、 安全监控 进一步完善矿井监测监控系统, 确保系统的稳定性、 灵敏性、 准确性, 对监控电缆进行编号管理, 各种传感器按照AQ1029- 标准要求进行安设。 (六)、 综合防尘 1、 把煤尘消灭在源头, 坚持7371工作面煤层注水。 2、 矿井隔爆水棚的位置、 质量、 水量必须符合规定要求。保持好隔爆水棚水量充分。 3、 做好矿井粉尘的分析、 化验、 测定工作, 确保井上下生产地点粉尘合格率达到规定要求。 4、 完善皮带机头的转载点喷雾; 对采掘头面的喷雾要认真维护, 确保灵敏可靠。 四、 保障措施 1、 定期召开( 每月至少一次) 通防专业工作会议, 及时总结及制定工作方案。 2、 加强通防动、 静态检查, 及时对存在的问题和不足进行整改。 3、 实行专职管理, 全员参与的方式, 做到职责明确, 分工细致, 责任到人。 4、 严格按质量标准化要求, 实行一工程一验收制度, 对于重大工程, 由通防领导小组验收把关, 对于一般工程, 由生安技相关负责人共同验收, 小工程由通防科管理人员验收, 严把质量关。 5、 生产过程中对于影响通防工作需要协调的, 由矿领导或生产科协调解决, 优先解决通防问题。 综合防尘 序 号 规 划 内 容 存 在 问 题 实 施 步 骤 具 体 标 准 解决方法 完成时间 责任人 1 整改净化水幕 1、 西大巷及三七轨道巷水幕及管线吊挂不规范 2、 三七、 三五采区采掘头面裸体支护巷道吊挂不规范, 缺吊挂点 3 雾化效果不好 1、 重新整改吊挂 2、 及时清理喷头堵塞问题 3、 处理跑冒滴漏现象 八月下旬 刁余增 蔡承旭 1、 管路吊挂要与巷道方向横平竖直, 拐弯角度为90度, 用18#铁丝固定在顶帮的支护或设施上, 无吊挂点的用治水宝制作吊挂点 2、 接头使用U销子连接, 软管、 密封圈、 截止阀坏的及时更换 3、 喷头堵塞及时清理或更换 4、 水幕的角度必须覆盖整个断面 2 对转载点喷雾进行检查 1、 溜子队负责管理的三七皮带下山1-3部皮带及7371运输巷转载点管路吊挂不平直, 喷头在防尘罩上固定方向不正 2、 采掘头面的转载点喷雾吊挂不规范, 管路有拖地现象 3、 采掘单位转载点固定不牢固, 方向不正 严格按照通防管理1、 对转载点喷雾固定, 调正使用方向。 2、 对于溜头上的转载点, 按照设计的架子固定, 坏的有使用单位及时更换 3、 管路按横平竖直的要求进行固定 8月20 日-8月31 各使用单位 一通三防负责人及区( 科) 长 1、 对于原旧的固定支架按标准要求进行加工更换 2、 固定必须牢固, 不能任意转动 3、 方向要正, 以喷头的中心位置在落煤点的中心位置处为宜 4、 截止阀必须在方便人员操作的一侧 3 隔爆 设施 1、 吊挂不整齐, 不卫生 2、 水量不足 1、 及时更换、 打扫卫生 2、 重新整理吊挂 8月下旬 刁余增 蔡承旭 1、 隔爆水棚必须横竖成排、 见线 2、 及时清理加水 局部通风 序 号 规 划 内 容 存 在 问 题 实 施 步 骤 具 体 标 准 解决方法 完成时间 责任人 1 局部通风整改 1、 7371补打巷道风袋多处受挤压, 容易损坏且破口较多。 2、 三五采区锚喷支护巷道风袋吊挂眼不平直 3、 风筒个别接头处漏风 4、 风机的高压部位接头处漏风 5、 风筒吊挂环损坏 1、 对挤压风筒处调整皮带机架, 保证安全距离 2、 缺少的吊挂眼重新打眼或用快速水泥制做吊挂点重新吊挂 3、 接头处重新对接绑扎好 8月20日-8月30日 刁余增 张训柱 1、 风筒吊挂必须在不低于20m内有两个角度, 而且与巷道的整体角度保持一致 2、 风筒逢环必挂, 缺少的吊挂环用宽10cm的风袋条辅助吊挂 3、 风筒吊挂必须平直距底板的高度不小于1m 通风系统 序 号 规 划 内 容 存 在 问 题 实 施 步 骤 具 体 标 准 解决方法 完成时间 责任人 1 对主要通风巷道进行检查 1、 中央集中上山回风巷断面小, 风速大 2、 西大巷回风巷内备用设备及物料影响通风 3、 减少三二及东三采区配风 1、 断面小的区域及时卧底或刷帮扩巷 2、 西大巷内的多余物料要及时清除 3、 完善通风系统, 通风系统优先考虑 8月下旬 刁余增 郝大苏 1、 对于断面小的地方, 根据风速的要求卧底、 扩巷 2、 影响通风杂物应及时清理 3、 设计施工优先考虑通风系统, 及时上齐通风设施 安全监控 序 号 规 划 内 容 存 在 问 题 实 施 步 骤 具 体 标 准 解决方法 完成时间 责任人 1 监控系统 1、 监控线吊挂不整齐 2、 探头吊挂不规范 3、 分站设置位置不当 4、 现场监控图不标准 1、 线路重新整改 2、 探头按要求吊挂 3、 分站设在进风巷内 4、 监控图补齐 8月下旬 刁余增 黄长军 1、 小线的吊挂要上线, 与机电设备的小线统一吊挂 2、 探头距顶不大于300mm, 距帮不小于200mm, 距迎头不超过m的回风测 3、 按要求设立分站, 补齐监控路线图 通防设施 序号 存在问题 整改措施 整改日期 整改人 责任人 1 三七-800变电所外风门电缆孔用水泥封堵; 没有反水池; 墙面不平, 门口没泥; 反向风门门框不标准; 墙裙子不规范。 按标准材料要求重新对设施进行整改, 对现场施工高标准严要求。 ..9.1 刘超 刁余增 2 三七-800进风石门新砌无门调节调节窗小, 掘四施工时风回不出去; 按照配风要求留设调节窗 .9.2 刘超 刁余增 3 三七-800探煤车场风门墙面不平, 门口不齐, 电缆孔用水泥封堵, 没有反水池; 墙裙子宽、 厚度不够, 合页不实; 按标准材料要求重新对设施进行整改, 对现场施工高标准严要求。 .9.3 刘超 刁余增 4 三七二甩联络巷风门墙体不平整, 调节窗调节板规格不一样; 按标准重新对墙面进行泥, 更换标准调节板。 .9.3 刘超 刁余增 5 三七一甩风门无反水池, 墙裙子薄厚不一致, 无反向风门, 无底坎; 按标准材料要求重新对设施进行整改, 对现场施工高标准严要求。 ..9.4 刘超 刁余增 6 三七-800变电所对过密闭墙没有三孔, 墙裙子不规范; 按标准增加三孔, 重新对墙裙子进行泥。 .9.4 刘超 刁余增 附: 通防设施标准 一、 工作面通防设施标准 ( 一) 风筒安装标准 1) 风筒必须做到吊挂平直、 逢环必挂、 保持清洁, 用白色自喷漆喷号管理, 字体高度60mm, 编号喷在距风筒接头处300mm范围内。 2) 风筒末端距工作面的距离, 煤巷、 半煤巷不大于5m, 岩巷不大于10m。 3) 、 吊挂风筒的拉丝用8#铁丝, 长距离巷道可采用6.3mm钢丝绳, 每段拉丝长度20m, 每5m打一吊挂眼, 巷道拐弯或变坡处能够适当调整, 每段拉丝均匀设置加固点; 拉丝一端用滑杆螺丝张紧。见下图: 4) 、 风筒吊环用单根的18#铁丝固定, 一端穿过风筒吊环, 另一端绕在拉丝, 各拧紧3圈, 多余的铁丝剪齐, 风筒要做到逢环必挂。 5) 、 风筒接头不能倒接、 花接, 必须反、 正压边, 保证美观、 接头不漏风, 接头处用双股18#铁丝扎紧; 一路风筒的直径要一致, 如果直径不一, 要先大后小, 顺接并使用不小于1.0m的过渡节; 风筒在拐处要设弯头或缓慢拐弯, 不准拐死弯。 6) 、 风筒杜绝破口( 迎头20m除外) , 杜绝跑风现象。 ( 二) 瓦斯传感器的悬挂要求 1、 瓦斯传感器设置在迎头向后不大于5米, 支护良好、 无淋水的安全地点的地方。 2、 瓦斯传感器应垂直悬挂, 距顶板不大于300mm距巷帮不小于200mm的地点。 3、 在锚网支护的巷道内, 瓦斯传感器悬用吊钩吊挂, 吊钩用8#钢筋制作成”S”形挂钩, 长度5cm, 一端挂在锚网( 钢带) 上, 另一端挂在传感器的挂钩上, 在裸体巷道内, 在风筒的另一侧, 每隔5m在巷帮贴近顶板处打300mm深眼, 插入600mm的木棍, 把瓦斯传感器吊挂在木棍端部, 或直接吊挂在传感器架子上。 4、 瓦斯传感器线路按标准吊挂, 多余线路用一个专用吊钩吊挂在距迎头40-50米范围内, 吊挂在巷道帮中部。 5、 监控线吊钩用长25cm、 宽5cm的旧皮带制作, 中间打孔。斜刀口割开便于放入监控线, 监控线距迎头50m范围外要用8#铁丝或6.3mm钢丝绳拉直线吊挂, 距迎头50m范围内临时吊挂在木橛上, 50m以外按标准吊挂电缆钩上。 ( 三) 防尘设施安装标准 1、 转载点喷雾的安装标准 ①喷雾装置的喷雾架用¢18mm的钢筋加工, 一端固定在溜子头或皮带机头上, 另一端安设一个6分喷头, 喷头应对准卸煤点, 位置要居中, 喷头距溜子或皮带机头400mm, 喷雾装置要灵敏、 可靠、 雾化效果好。高压连接软管用18#铁丝吊挂在顶板上。见下图 ②球阀把手必须安装在人行道侧工作人员便于操作的位置, 防尘管路不在行人侧的, 要在喷雾嘴的接头处安装截止阀, 方便操作。 2、 净化喷雾安装标准: ①喷雾水幕用长500-800mm的6'钢管加工, 要保证全断面雾化效果, 并在钢管外侧焊接5-7个喷头, 中间用50mm宽扁铁焊一横杆, 扁铁中间钻直径25mm眼。裸体巷道在巷道中间顶板上每隔15m打一200mm深眼, 眼内插入短锚杆( ¢16-22mm) , 喷雾装置固定在锚杆上, 距迎头30-50m, 高压软管用铁丝吊挂在顶、 上帮, 多余部分盘挂在水管侧巷帮中部, 用铁丝捆牢, 高压软管拐弯半径不得小于100mm, 如下图。 ( 四) 消防器材标准 1、 采煤工作面上、 下二道、 掘进工作面必须配备2台完好灭火器, 距工作面上下出口或掘进迎头不超过50米处。 2、 井下消防沙箱容积不小于0.2m3, 必须使用统一的加工件,长×宽×高=800×500×500mm、 厚3mm的钢板焊接, 箱体两侧300mm处用φ12元钢制作扶手, 整体刷大红漆。 3、 消防沙箱由矿统一设计, 使用单位负责加工、 管理, 皮带机头、 机尾必须有一个沙箱和两台灭火器, 变电所要有两个沙箱和四台灭火器( 平均分两端放置) , 油脂库、 临时烧焊地点必须有两台灭火器。灭火器的存放必须使用灭火器架。 4、 皮带机头、 机尾要有消防栓、 消防水龙带, 消防栓上要有把手, 消防水龙带要用架子固定, 水龙带架子用直径10mm的圆钢加工制作”H”架, ”H”架横梁上套有6分的钢管, 便于缠绕和收放, ”H”架顶端有挂钩, 便于挂在巷帮或支护上。消防水龙带必须与消防栓连接好, 不得随意拆卸掉, 见图: 二、 通风设施标准 ( 一) 风门标准 1、 设施标准 门扇、 框、 梁制作标准 ( 1) 门扇规格: 净高×净宽=2200×1800, 1600×1200mm, 1200×800 mm误差+5mm ( 2) 门板用料标准: 优质干燥无裂缝、 无节疤白松板; 单层厚度25mm+2mm, 最窄端宽度200mm。 ( 3) 门扇铁夹板用料标准: 宽×厚=50×5mm钢板。 ( 4) 夹板距门扇上下端各200+5mm用φ12mm×长80mm螺丝与门扇固定 ( 5) 门框用料标准: 选用干燥不易变形硬杂木( 整料) , 制成150×150mm( +5mm、 -3mm) 方木, 门腿长2400、 1800 mm、 1400 mm( +50) mm, 门梁长2400、 1900 mm、 1500( +20) mm ( 6) 门腿上采用12mm厚的钢板制作成长×宽=150×80mm( +3mm) 的矩形体, 在矩形钢板距边上焊2个30mm4分钢管, 上下端25+2mm, 距边40+2mm处各钻1个φ16.5mm钻孔, 用于规定门扇。 ( 7) 风门门片用厚40mm, 宽不小于200mm的优质木料加工( 长度根据风门的高度而定) , 且相邻的木板之间要有宽不小于10mm的Z字型鱼鳞槽搭接。 2、 墙体施工标准 ( 1) 墙体用料标准: 采用100#红砖, 规格: 长×宽×厚=235×113×53mm, 黄沙粒度: 0.25-1.5mm; 水泥标号: 425#普通硅酸盐; 水质要求: 无杂质中性水; ( 2) 水泥、 黄沙按质量配比为1: 4搅拌成沙浆 ( 3) 墙厚500mm、 380 mm、 240 mm, 灰缝10+2mm, 做到无重缝( 即小于20mm) 、 空缝( 即深度大于20mm) , 墙体周边大于20mm缝隙时带浆塞砖梢, 墙体垂直误差+10mm, 墙体平整, 凹陷不超过10mm ( 4) 墙体周边锚网、 锚喷、 砌碹巷道抹100mm裙边; 四周掏槽, 槽深帮顶底各200mm。 ( 5) 水沟处留设反水池或安装反水管, 反水池与水沟同宽, 深度为水沟2倍, 墙体位于反水池正中, 墙底低于水沟底口50mm, 反水管一端带弯头, 放在进风侧, 弯头向上, 埋于水沟内。 ( 6) 电缆线、 水管经过处留设配套孔洞( 由机电科提供电缆规格、 数量, 砌墙时按机电科提供数据予埋电缆过墙护套, 套管规格与电缆适应, 最上一个套管安装高度1.6m, 往下沿铅锤线布置套管, 套孔中心距为100mm) ( 7) 预埋套管长度两边各超出墙体50mm, 暂时不用套管用黄泥封孔, 封泥长度以不漏风为准。 ( 8) 风门要有可视窗, 可视窗宽×高=300×250mm, 位于门片上部夹板铁的下方30mm处, 用后5mm的有机玻璃安装在可视窗上, 四周用10mm的方木、 圆钉固定。 3、 风门安装: ( 1) 将门扇嵌于门框上, 门边与门框各留3mm间隙, 用φ12mm×长80mm螺栓加垫片与折页固定, 门口侧安装拉手。门框架设牢固, 门扇易于自动关闭; 风门四周要包边沿口, 板缝要堵死不得漏风; 风门挂好后, 要进行开关试验, 要求开关灵活, 关闭严密, 无拖地刮地现象; 在有溜子的运输道中建风门时, 要选择在支架完好, 断面较大的地点, 风门要尽量留设在无溜子一帮, 溜槽上部留20~40厘米高度的口, 口上钉单层或多层布帘挡风。 ( 2) 门边用风袋布作衬垫, 衬垫规格: 厚×宽×长=5×30×1200mm; 门扇沿口用双层风帘布外覆盖门框15mm, 圆钉固定, 钉距100+10mm, 门扇底坎钉4层风帘布挡风。 ( 二) 调节风窗标准: 1、 挡风墙上需设调节风窗时, 窗框预留在墙的正上方。风门上设有调节风窗时, 窗框预留在风门扇的侧方。调节窗口要备有可调节的插板。 2、 调节风窗用木质材料制作, 尺寸根据需要风量而定。 ( 三) 密闭标准: 1砖墙密闭: (1) 按照1:3的灰、 砂比例配制砂浆。将砌墙用的砖块用水浸湿, 尽量多吸收水分。 (2)墙体厚50mm, 墙体平整、 竖缝要错开, 横缝要水平, 排列必须整齐。砖块之间要用砂浆抹匀, 灰缝要均匀一致, 墙心逐层用砂浆填实, 墙厚要符合标准。 (3)砌墙到中上部时要预留观测孔及措施孔, 铁管孔口应伸入密闭墙内lm以上, 外口距密闭墙至少0.2m, 外口要设阀门, 不用时保持关闭, 观察孔距顶板200mm, 排水孔距底板500mm, 措施孔在墙体的中上部。 (4)密闭封顶要与顶帮接实。 (5)密闭墙砌实后要抹面, 墙四周要抹裙边, 其宽度不少于0.1m。 (四)栅栏标准 ( 1) 用料标准: 选用优质干燥不易变形杂木, 无裂缝、 无节疤; 规格: 长×宽×厚= ( +50) ×40( +5) ×15( +3) mm ( 2) 栅栏距巷道出口通风处不得超过1m ( 3) 净高 mm以下的巷道, 栅栏全断面设置; 净高 mm以上的巷道, 栅栏高度 ( +50) mm ( 4) 锚网支护巷栅栏固定于锚网上。 ( 5) 栅栏使用双股18#铁丝扎成不大于200×200mm方格, 上端削尖100+10mm, 端削尖处漆成红色( mm以下巷道除外) ; 密闭外部的栅栏设检查门, 其高×宽=1200( +20) ×600( +20) mm ( 6) 栅栏安装时下沿着地, 锚网巷道在最上一根横条处拉8#铁丝固定在两帮的条带梁或金属网上, 最上一根横条与8#铁丝用细铁丝固定, 裸体巷道用两根立柱固定栅栏。 (五)隔爆水棚安撤工作标准 1、 隔爆水棚安撤工必须熟悉入井人员的有关安全知识, 规定; 熟悉隔爆设施的工作原理; 掌握隔爆设施的安装要求和质量要求; 了解有关瓦斯、 煤尘爆炸的知识。 2、 工作前备齐各种工具、 材料、 配料等, 并保证完好, 根据技术人员指定的地点, 检查所安设隔爆水棚地点的顶帮是否完好, 发现问题要及时处理。 3、 主要隔爆棚的安设地点: 矿井两翼与井筒相连通的主要运输大巷和回风大巷; 相邻采区之间的集中运输巷道和回风巷道; 相邻煤层之间的运输石门和回风石门。 4、 辅助隔爆棚的安设地点: 采煤工作面进风、 回风巷道; 沿煤层掘进的巷道; 采用独立通风, 并有煤尘危险的其它巷道。 5、 隔爆水棚离地面高度不小于1.6m, 排距为1.2~3.0m, 主要水棚的棚距长度不小于30m, 辅助水棚区长度不小于20m, 水棚组的棚区不少于20m, 水棚组的用水量按巷道断面计算, 主要水棚不低于400L/m2;辅助水棚不低于200L/m2, 水棚距顶梁、 两帮的间隙不小于100mm, 水棚应保持统一高度, 需要挑顶时, 水棚区的巷道断面与前后各20m长的巷道断面一致。 6、 隔爆水槽的吊挂 (1) 水袋用隔爆架垂直巷道走向吊挂, 隔爆架用直径6mm钢筋加工。 (2) 水袋距离顶、 帮的间隙不小于100mm, 距轨面不小于1.8m。 (3) 单排水袋高度一致, 相邻两排水袋间距1.2m~3m, 每棚水袋间距相同, 水袋纵向间距保持一致。 (4) 所有水袋挂钩要做到整齐, 美观。 (5) 隔爆水棚架子安装规定。 在钢带或棚梁上用对折钢丝绳吊挂2寸管或钢筋, 并均匀增加固定点, 2寸管或钢筋上架设矩形支架。隔爆水槽靠近工作面一侧挂钩与水平面成30°夹角。 7、 经常检查安装水棚的质量, 保证不漏水, 不歪斜, 每七天要对全矿井的所有隔爆检查一遍, 发现水量不足, 水袋内有杂物, 有损坏的要及时整改。 8、 水棚应设置在巷道的直线段内, 与巷道的交岔口转弯之间的距离不得小于50m, 每处水棚必须使用同一规格的水袋, 不得混用。 9、 安装及回撤水棚时至少2人, 并设专人观察顶板, 其它人员方可进行吊挂及回撤工作。 10、 在运输巷道中施工要停止车辆运行, 确保安全施工。 11、 在安装及回撤水袋时, 如巷道超高, 应使用稳固的脚手架, 人员站在上面作业时, 必须戴保险带。 12、 在有支护的巷道中进行吊挂水棚的操作时, 不得破坏原有支护。 13、 在顶板及附近巷道的支护有隐患时, 应首先处理, 处理完后, 方可进行安装或拆除工作。 14、 把剩余的材料、 配料整理好, 并送到指定地点; 现场及时填写隔爆水棚说明牌, 通知有关人员, 将新安设(拆除)的隔爆设施标在图纸上, 并建立档案, 做好定期检查记录。 (七)牌板吊挂 悬挂要求: 1、 所有牌板均用两个14#铁丝悬挂, 分别吊挂为各检查点位置。两块以上牌板一块放置时必须保证上平面成一条直线。各采掘工作面牌板吊挂在距工作面50m范围内, 牌板上平面距巷道底板1.6m的位置。 2、 所有牌板要保持清洁、 无灰尘、 字迹清晰。 沛城煤矿通防科 二〇一二年八月十六日 通防科长: 通防副总:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
