收藏 分销(赏)

改良cass工艺调试规程.doc

上传人:天**** 文档编号:9899397 上传时间:2025-04-12 格式:DOC 页数:11 大小:32.50KB
下载 相关 举报
改良cass工艺调试规程.doc_第1页
第1页 / 共11页
改良cass工艺调试规程.doc_第2页
第2页 / 共11页
改良cass工艺调试规程.doc_第3页
第3页 / 共11页
改良cass工艺调试规程.doc_第4页
第4页 / 共11页
改良cass工艺调试规程.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

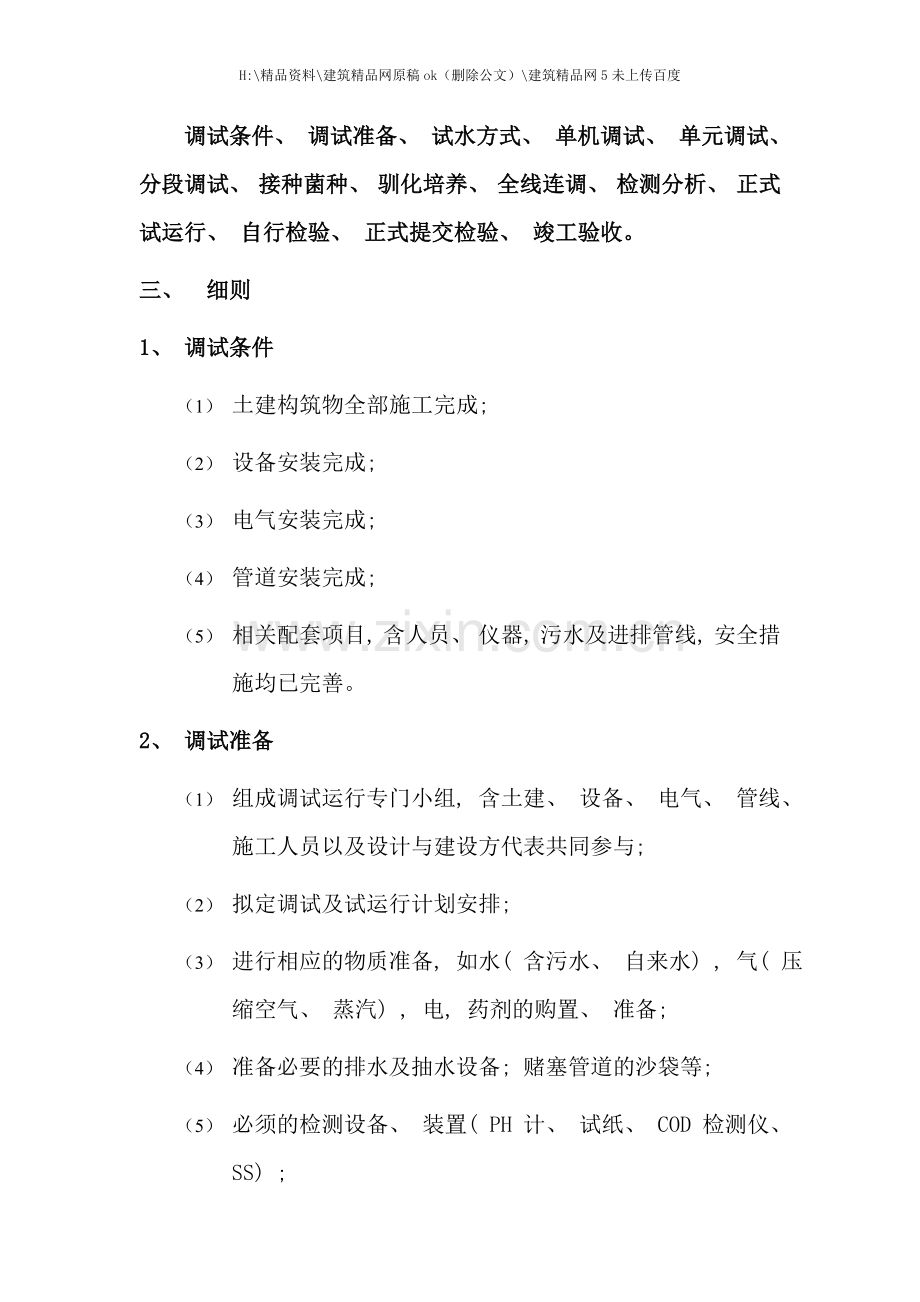

1、H:精品资料建筑精品网原稿ok(删除公文)建筑精品网5未上传百度潮汕民用机场污水处理站改良CASS系统调试操作规程一、 宗旨本手册是针对潮汕民用机场污水处理站调试及试运行工作编写的, 可供安装、 调试及营运维护工作人员使用, 亦可作为建设方、 施工方施工验收之参考。 二、 纲目手册含以下主要内容: 调试条件、 调试准备、 试水方式、 单机调试、 单元调试、 分段调试、 接种菌种、 驯化培养、 全线连调、 检测分析、 正式试运行、 自行检验、 正式提交检验、 竣工验收。 三、 细则 1、 调试条件(1) 土建构筑物全部施工完成; (2) 设备安装完成; (3) 电气安装完成; (4) 管道安装完

2、成; (5) 相关配套项目, 含人员、 仪器, 污水及进排管线, 安全措施均已完善。 2、 调试准备(1) 组成调试运行专门小组, 含土建、 设备、 电气、 管线、 施工人员以及设计与建设方代表共同参与; (2) 拟定调试及试运行计划安排; (3) 进行相应的物质准备, 如水( 含污水、 自来水) , 气( 压缩空气、 蒸汽) , 电, 药剂的购置、 准备; (4) 准备必要的排水及抽水设备; 赌塞管道的沙袋等; (5) 必须的检测设备、 装置( PH 计、 试纸、 COD 检测仪、 SS) ; (6) 建立调试记录、 检测档案。3、 试水( 充水) 方式(1) 按设计工艺顺序向各单元进行充水

3、试验; 工程可完全使用洁净水或轻度污染水( 积水、 雨水) ; 考虑到水源节约, 可用 50%净水或轻污染水或生活污水, 一半工业污水( 一般按照设计要求进行) 。(2) 建构筑物未进行充水试验的, 充水按照设计要求一般分三次完成, 即 1/3、 1/3、 1/3 充水, 每充水 1/3 后, 暂停 3-8 小时, 检查液面变动及建构筑物池体的渗漏和耐压情况。特别注意: 设计不受力的双侧均水位隔墙, 充水应在二侧同时充水。已进行充水试验的建构筑物可一次充水至满负荷。 (3) 充水试验的另一个作用是按设计水位高程要求, 检查水路是否畅通和泄露, 保证正常运行后满水量自流和安全超越功能, 防止出现

4、冒水和跑水现象。 4、 单机调试(1) 工艺设计的单独工作运行的设备、 装置或非标均称为单机。应在充水后, 进行单机调试。 (2) 单机调试应按照下列程序进行: a、 按工艺资料要求, 了解单机在工艺过程中的作用和管线阀门连接。 b、 认真阅读、 消化单机使用说明书, 检查安装是否符合要求, 机座是否固定牢。 c、 凡有运转要求的设备, 要用手动启动或者盘动, 或者用小型机械协助盘动。无异常时方可点动。 d、 按说明书要求, 加注润滑油( 润滑脂) 加至油标指示位置。 e、 了解单机启动方式, 如离心式水泵、 潜污泵则可带压启动; 空气压缩机则应在不带压的条件下进行启动、 停机。f、 点动启动

5、后, 应检查电机设备转向, 在确认转向正确后方可二次启动。g、 点动无误后, 作 3-5min 试运转, 运转正常后, 再作 1-2h的连续运转, 此时要检查设备温升与异响声, 一般设备工作温度不宜高于 50-60, 除说明书有特殊规定者, 温升异常时, 应检查工作电流是否在规定范围内, 超过规定范围的应停止运行, 找出原因, 消除后方可继续运行。单机连续运行不少于 2h。 h、 单车运行试验后, 应填写运行试车单, 各方签字备查。5、 单元调试(1) 单元调试是按水处理设计的每个工艺单元进行的, 如格栅单元、 旋流沉砂单元、 预反应( 厌氧) 单元、 改良CASS单元、 加药单元、 除臭单元

6、 过滤单元、 污泥浓缩单元、 污泥脱水单元、 紫外消毒单元等不同要求进行的。 (2) 单元调试是在单元内单台设备试车基础上进行的, 因为每个单元有几台不同的设备和装置组成, 单元试车是检查单元内各设备连动运行情况, 并应能保证单元正常工作。 (3) 单元试车只能解决设备的协调连动, 而不能保证单元达到设计去除率的要求, 因为它涉及到工艺条件、 菌种等很多因素, 需要在试运行中加以解决。 (4) 不同工艺单元应有不同的试车方法, 应按照设计的详细工艺规程执行。 6、 分段调试(1) 分段调试和单元调试基本一致, 主要是按照水处理工艺过程分类进行调试的一种方式。 (2) 一般分段调试主要是按生物

7、处理和物化处理两段进行的, 可分别参照厌氧、 好氧调试运行和物化反应、 沉淀过滤调试运行指导手册进行。 7、 接种菌种(1) 接种菌种是指利用微生物生物消化功能的工艺单元, 如主要有水解、 厌氧、 缺氧、 好氧工艺单元, 接种是对上述单元而言的。 (2) 依据微生物种类的不同, 应分别接种不同的菌种。 (3) 接种量的大小: 厌氧污泥接种量一般不应少于水量的8-10%, 否则, 将影响启动速度; 好氧污泥接种量一般应不少于水量的 5%。只要按照规范施工, 厌氧、 好氧菌可在规定范围正常启动。 (4) 启动时间: 应说明, 菌种、 水温及水质条件, 是影响启动周期长短的重要条件。一般情况下, 低

8、于20时, 接种和启动均有一定的困难, 特别是冬季运行时更是如此。因此, 建议冬季运行时污泥分两次投加, 以每天6000m3为例, 建议第一期, 在水解和好氧池中各投加12t活性污泥( 注意: 应采取措施防止无机物污泥进入) , 投加后按正常水位条件连续闷曝( 曝气期间不进水) 3-7d 后, 检查处理效果, 在确定微生物生化条件正常时, 方可小水量连续进水20-30d, 待生化效果明显或气温明显回升时, 再次向两池分别投加10-20t 活性污泥, 生化工艺才能正常启动。 (5) 菌种来源, 厌氧污泥主要来源于已有的厌氧工程, 如化粪池、 农村沼气池、 鱼塘、 泥塘、 护城河清淤污泥; 好氧污

9、泥主要来自城市污水处理厂, 应取当日脱水未加药的活性污泥作为好氧菌种。 8、 驯化培养(1) 驯化条件: 微生物生长条件不能发生骤然的突出变化, 要有一个适应过程。驯化过程应当与原生长条件尽量一致, 一般用常规生活污水作为培养水源。废水因浓度较高不能作为直接培养水, 需要加以稀释, 一般控制COD负荷不高于 1000-1500mg/L为宜, 这样需要按1:1( 生活污水: 清水) 或2: 1 配制作为原始驯化水, 驯化时温度不低于20, 驯化采取连续闷曝3-7d, 并在显微镜下检查微生物生长状况。按照不同的工艺方法( 活性污泥、 生物膜等) , 观察微生物生长状况, 也可用检查进、 出水COD

10、 大小来判断生化作用的效果。 (2) 驯化方式: 驯化条件具备后, 连续运行已见到效果的情况下, 采用递增污水进水量的方式, 使微生物逐步适应新的存活条件, 递增幅度的大小按厌氧、 好氧工艺及现场条件有所不同。正常情况下, 好氧正常启动可在 10-20d 内完成, 递增比例为 5-10%; 而厌氧进水递增比例则要小的很多, 一般应控制挥发酸 (VFA)浓度不大于1000mg/L, 且厌氧池中PH值应保持在6.5-7.5范围内, 不要产生太大的波动, 在这种情况下水量才可慢慢递增。一般情况, 厌氧从启动到转入正常运行( 满负荷量进水) 需要 1-3 个月才能完成。(3) 厌氧、 好氧、 水解等生

11、化工艺是个复杂的过程, 每个工程都会有自己的特点, 需要根据现场条件加以调整。9、 全线调试(1) 当上述工艺单元调试完成后, 污水处理工艺全线贯通, 污水处理系统处于正常条件下, 即可进行全线连调。 (2) 按工艺单元顺序, 从第一单元开始检测每个单元的 PH 值( 用试纸) 、 SS( 经验目测) 、 COD( 仪器检测) , 确定全线运行的问题所在。(3) 对不能达到设计要求的工艺的单元, 全面进行检测调试, 直至达到要求为止。 (4) 各单元均正常后, 全线连调结束。10、 检测分析( 1) 全线连调中, 按检测结果即可确定调试重点是生化单元和物化加药单元。全线连调中, 按检测结果即可

12、确定调试重点是生化单元和物化加药单元。(2) 生化单元调试的主要问题 : a、 要认真检查核对该单元进出水口的位置、 布水、 收水方式是否符合工艺设计要求。 b、 正式通水前, 先进行曝气检测, 即射流曝气泵启动后, 观察生化池的曝气泵运行是否正常( 无反转、 异响现象) 。 c、 检查管道所有节点的焊接安装质量, 不能有漏水现象发生, 发现问题立即修复至要求。 d、 检查管道、 阀门所有固定处, 必须牢固可靠, 防止产生通水后管道的松动现象。 e、 检查生物填料的安装质量, 不但要求牢固可靠, 而且处于同一水平面上, 间距误差不大于1 cm, 检查无误后方可通水。f、 继续充水, 直到达到正

13、常工作状态, 再次启动曝气应能正常工作, 气量大、 气泡细、 翻滚均匀为最佳状态。 g、 对生化方式要严格控制溶解氧( DO) 量, 厌氧工艺不允许有 DO 进入; 氧化工艺则应保证 DO 控制在 2-4mg/L范围内。超过上述规定将可能破环系统正常运行。 (3) 物化加药单元调试的主要问题 : a、 检查调节池、 一级反应池、 沉降池、 砂滤池的进出水口的水位、 水量、 收水方式是否符合工艺设计要求。b、 观察斜管反应池出口水质, 如有较多絮凝繁花溢出, 则应调节减小进水量。c、 根据生产车间排水波动和分析数据适当调整加药量。11、 试运行(1) 系统调试结束后应及时转入试运行。 (2) 试

14、运行开始, 则应要求建设方正式派人参与, 并在试运行中对建设方人员进行系统培训, 使其掌握运行操作。 (3) 试运行时间一般为 10-15 天。试运行结束后, 则应与建设方进行系统交接, 即试运行前期污水站全部设施、 设备、 装置的保管及运行责任由工程施工承包方自行承担; 试运行期, 则由施工方、 建设方共同承担, 以施工方为主; 试运行交接后则以建设方为主, 施工方协助, 竣工验收后则全权由建设方负责。 12、 自验检测(1) 由施工方制定自验检测方案, 并做好相应记录。(2) 连续三天, 按规定取水样( 每 2h 一次, 24h 为一个混合 样) , 分别在进出水口连续抽取, 每天进行检测 ( 主要为 锌、 锰、 汞、 COD、 PH、 SS) ,合格后即认定自检合格。 13、 交验检测(1) 由施工方将自检结果向建设方汇报, 建设方认同后, 由建设方寄出交验书面申请报告, 报请当地环保监测主管部门前来检测。 (2) 施工方, 建设方共同准备条件, 配合环保主管部门进行检测。 (3) 检测报告完成后, 工程技术验收完成。14、 竣工验收工资料 ( 1) 由施工方向建设方提交竣工验收申请, 并向建设方提供竣工资料。( 2) 由建设方组织, 并正式起草竣工验收报告, 报请主管部门组织验收。 ( 3) 正式办理竣工验收手续。

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
