收藏 分销(赏)

sbc防水技术交底样本.doc

上传人:精*** 文档编号:9853869 上传时间:2025-04-10 格式:DOC 页数:4 大小:22KB 下载积分:5 金币
下载 相关 举报
sbc防水技术交底样本.doc_第1页
第1页 / 共4页
sbc防水技术交底样本.doc_第2页
第2页 / 共4页


点击查看更多>>
资源描述

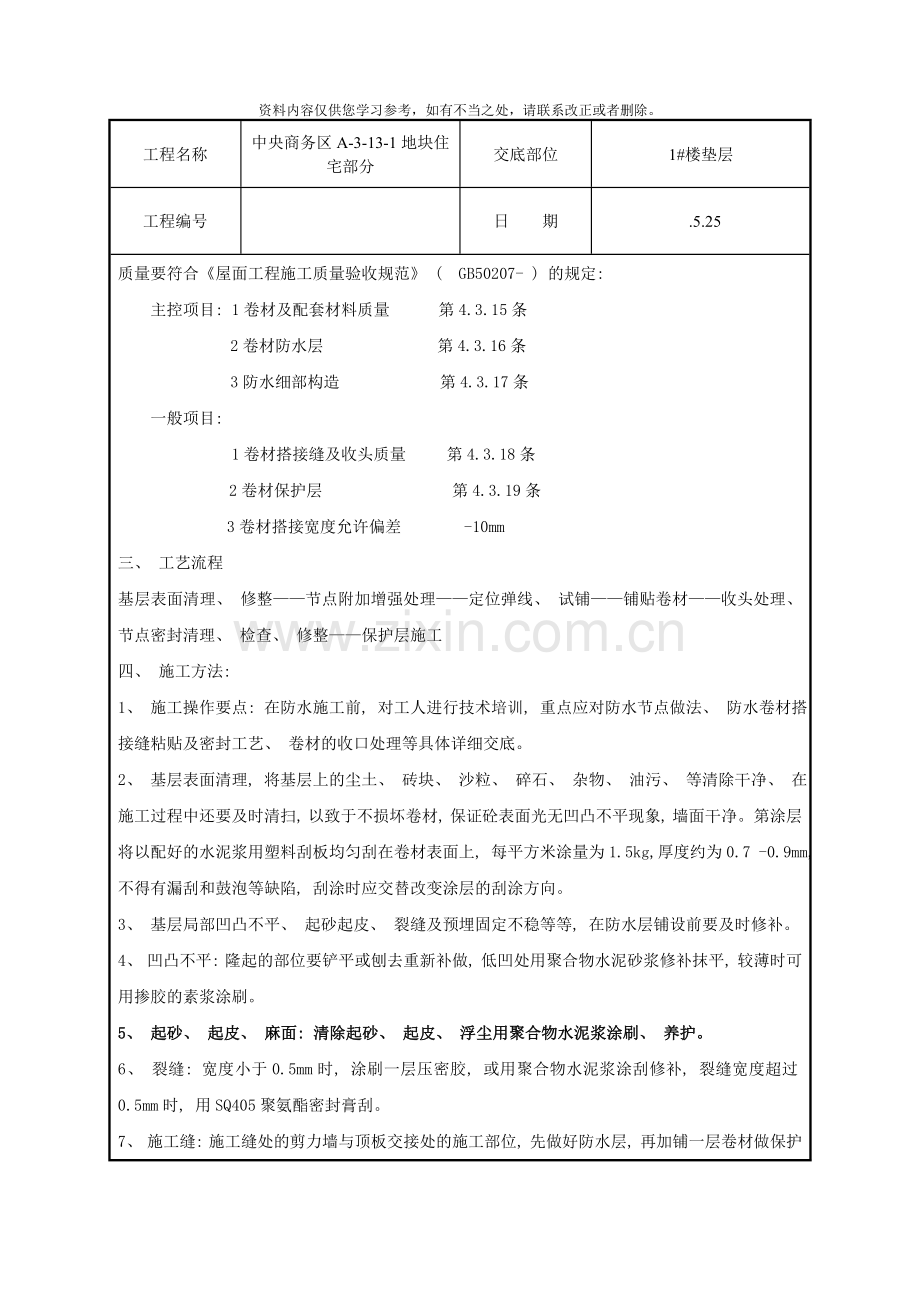

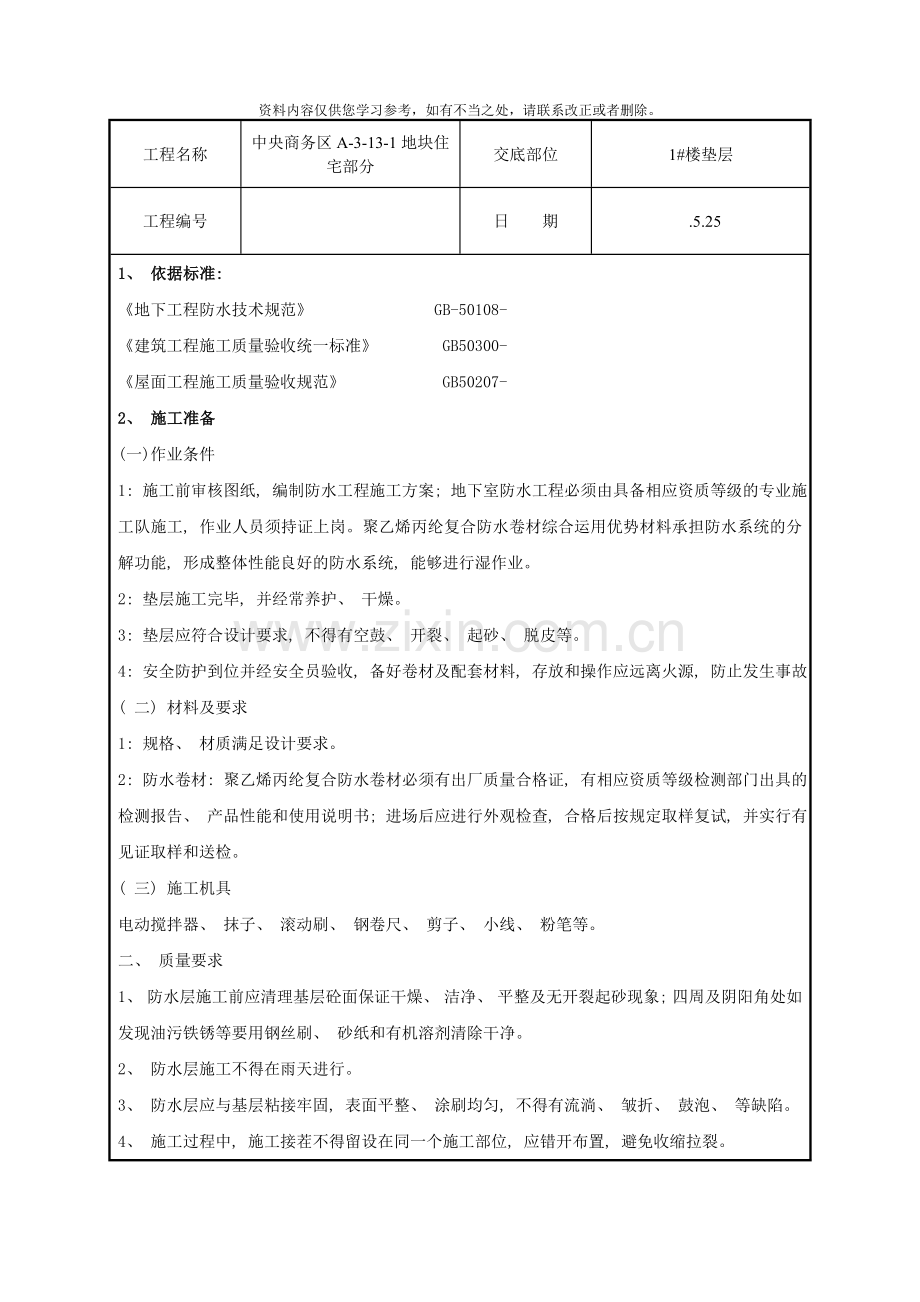

资料内容仅供您学习参考,如有不当之处,请联系改正或者删除。 工程名称 中央商务区A-3-13-1地块住宅部分 交底部位 1#楼垫层 工程编号 日 期 .5.25 1、 依据标准: 《地下工程防水技术规范》 GB-50108- 《建筑工程施工质量验收统一标准》 GB50300- 《屋面工程施工质量验收规范》 GB50207- 2、 施工准备 (一)作业条件 1: 施工前审核图纸, 编制防水工程施工方案; 地下室防水工程必须由具备相应资质等级的专业施工队施工, 作业人员须持证上岗。聚乙烯丙纶复合防水卷材综合运用优势材料承担防水系统的分解功能, 形成整体性能良好的防水系统, 能够进行湿作业。 2: 垫层施工完毕, 并经常养护、 干燥。 3: 垫层应符合设计要求, 不得有空鼓、 开裂、 起砂、 脱皮等。 4: 安全防护到位并经安全员验收, 备好卷材及配套材料, 存放和操作应远离火源, 防止发生事故。 ( 二) 材料及要求 1: 规格、 材质满足设计要求。 2: 防水卷材: 聚乙烯丙纶复合防水卷材必须有出厂质量合格证, 有相应资质等级检测部门出具的检测报告、 产品性能和使用说明书; 进场后应进行外观检查, 合格后按规定取样复试, 并实行有见证取样和送检。 ( 三) 施工机具 电动搅拌器、 抹子、 滚动刷、 钢卷尺、 剪子、 小线、 粉笔等。 二、 质量要求 1、 防水层施工前应清理基层砼面保证干燥、 洁净、 平整及无开裂起砂现象; 四周及阴阳角处如发现油污铁锈等要用钢丝刷、 砂纸和有机溶剂清除干净。 2、 防水层施工不得在雨天进行。 3、 防水层应与基层粘接牢固, 表面平整、 涂刷均匀, 不得有流淌、 皱折、 鼓泡、 等缺陷。 4、 施工过程中, 施工接茬不得留设在同一个施工部位, 应错开布置, 避免收缩拉裂。 质量要符合《屋面工程施工质量验收规范》 ( GB50207- ) 的规定: 主控项目: 1卷材及配套材料质量 第4.3.15条 2卷材防水层 第4.3.16条 3防水细部构造 第4.3.17条 一般项目: 1卷材搭接缝及收头质量 第4.3.18条 2卷材保护层 第4.3.19条 3卷材搭接宽度允许偏差 -10mm 三、 工艺流程 基层表面清理、 修整——节点附加增强处理——定位弹线、 试铺——铺贴卷材——收头处理、 节点密封清理、 检查、 修整——保护层施工 四、 施工方法: 1、 施工操作要点: 在防水施工前, 对工人进行技术培训, 重点应对防水节点做法、 防水卷材搭接缝粘贴及密封工艺、 卷材的收口处理等具体详细交底。 2、 基层表面清理, 将基层上的尘土、 砖块、 沙粒、 碎石、 杂物、 油污、 等清除干净、 在施工过程中还要及时清扫, 以致于不损坏卷材, 保证砼表面光无凹凸不平现象, 墙面干净。第涂层将以配好的水泥浆用塑料刮板均匀刮在卷材表面上, 每平方米涂量为1.5kg,厚度约为0.7 -0.9mm, 不得有漏刮和鼓泡等缺陷, 刮涂时应交替改变涂层的刮涂方向。 3、 基层局部凹凸不平、 起砂起皮、 裂缝及预埋固定不稳等等, 在防水层铺设前要及时修补。 4、 凹凸不平: 隆起的部位要铲平或刨去重新补做, 低凹处用聚合物水泥砂浆修补抹平, 较薄时可用掺胶的素浆涂刷。 5、 起砂、 起皮、 麻面: 清除起砂、 起皮、 浮尘用聚合物水泥浆涂刷、 养护。 6、 裂缝: 宽度小于0.5mm时, 涂刷一层压密胶, 或用聚合物水泥浆涂刮修补, 裂缝宽度超过0.5mm时, 用SQ405聚氨酯密封膏刮。 7、 施工缝: 施工缝处的剪力墙与顶板交接处的施工部位, 先做好防水层, 再加铺一层卷材做保护层, 但不应与原卷材粘接。 8、 弹定位线、 试铺: 为了掌握卷材的铺贴方向、 距离和尺寸检查卷材有 无弯曲, 在正式铺贴前要进行试铺, 对于顶板, 立墙转角, 管口等特殊部位, 事先按设计要求进行裁剪。试铺时, 应在找平层上沿基准线一侧向另一侧弹线, 以确定卷材搭接位置, 否则卷材铺贴时容易歪斜, 甚至还会造成卷材扭曲, 皱着等缺陷。 9、 铺贴卷材: 卷材的层数、 厚度应符合设计要求。多层铺贴时接缝应错开。将卷材剪成相应尺寸, 用原卷心卷好备用; 铺贴时随防卷随用, 将卷材向前滚铺、 粘贴。卷材长边及端头的搭接宽度, 满粘法均为100mm, 且端头接茬错开100mm。按卷材规格弹出的基准线铺贴, 注意卷材配置应减少阴阳角处的接头。铺贴平面与立面相连接的卷材, 应由下向上进行, 使卷材紧贴阴阳角。铺展时对卷材不可拉的太紧, 且不得有皱着、 空鼓等现象。基层表面的涂刷先用油漆刷涂刷复杂部位。涂刷时, 应来回涂滚, 确保均匀, 胶面平整。平立面交接处, 先粘贴好平面, 经过转角, 由下往上粘贴卷材, 最后用手持压滚压密实, 滚压时要从上往下进行。卷材铺好与基层压粘后, 要将搭接部位的结合面清理干净。 10、 收头处理、 节点密封 卷材末端收头及封边嵌固: 为了防止卷材末端剥落, 造成渗水, 卷材末端收头必须用聚氨酯嵌缝膏或其它密封材料封闭。当密封材料固化后, 表面再涂刷一层聚氨酯防水涂料, 然后压抹107胶水泥砂浆压缝封闭。 五、 成品保护 1、 已铺好的卷材防水层, 应及时采取保护措施, 防止机具和施工作业损伤。 2、 屋面防水层施工中不得将穿过屋面、 墙面的管根损伤变位。 3、 变形缝、 水落管口等处防水层施工前, 应进行临时堵塞, 防水层完工后, 应进行清除, 保证管、 缝内通畅, 满足使用功能。 4、 防水层施工完毕, 应及时做好保护层。 5、 施工中不得污染已做完的成品。 六、 应注意的质量问题 6.1卷材防水层空鼓: 多发生在找平层与卷材之间, 特别是卷材的接缝处; 原因是基层不干燥, 气体排除不彻底, 卷材粘结不牢, 压的不实; 应控制好各工序的验收。 6.2卷材屋面防水层渗漏: 加强细部操作, 管根、 水落管口、 伸缩缝和卷材搭接处, 应做好收头粘结, 施工中保护好接槎, 嵌缝时应清理, 使干净的接槎面相粘, 以保证施工质量, 认真做蓄水试验。 6.3积水: 屋面、 檐沟泛水坡度做的不顺, 坡度不够, 屋面平整度差。施工时基层找平层泛水坡度应符合要求。 七、 质量记录 7.1合成高分子卷材及胶结材料应有产品合格证, 并在使用前做复试。 7.2胶结材料配制的配合比资料及粘结试验。 7.3隐检资料和质量检验评定资料。 技术负责人: 交底人: 接交人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
