资源描述
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
电源室配电室蓄电池更换方案
配电室直流系统所用蓄电池, 由于运行时间过长, 蓄电池老化, 已不能对直流负载进行正常的电源供给, 为了保证配电室设备的正常工作, 消除因直流供给不正常造成的断路器拒动、 继电保护装置失电等重大安全隐患, 故对直流系统蓄电池进行整改更换, 方案如下:
一、 工作任务。
拆除配电室直流系统蓄电池2组, , 更换为免维护新型蓄电池。
二、 工作安排。
1. 切断蓄电池充电开关, 用充电机对直流负荷直接进行供电。
2. 旧畜电池拆除。
3. 新蓄电池就位。
4. 新蓄电池充放电。
5. 新蓄电池投入系统运行, 恢复正常运行方式。
三、 施工准备工作。
1. 开工前班组技术员根据工作任务, 分析现场工作环境和条件, 熟悉图纸资料。工作负责人明确作业项目, 确定作业人员, 并组织作业人员学习作业指导书。
2. 工作负责人根据作业项目, 准备试验用仪器、 仪表、 工具, 所用仪器仪表, 检查并落实检修所需材料、 工器具、 劳动防护用品等是否齐全合格。

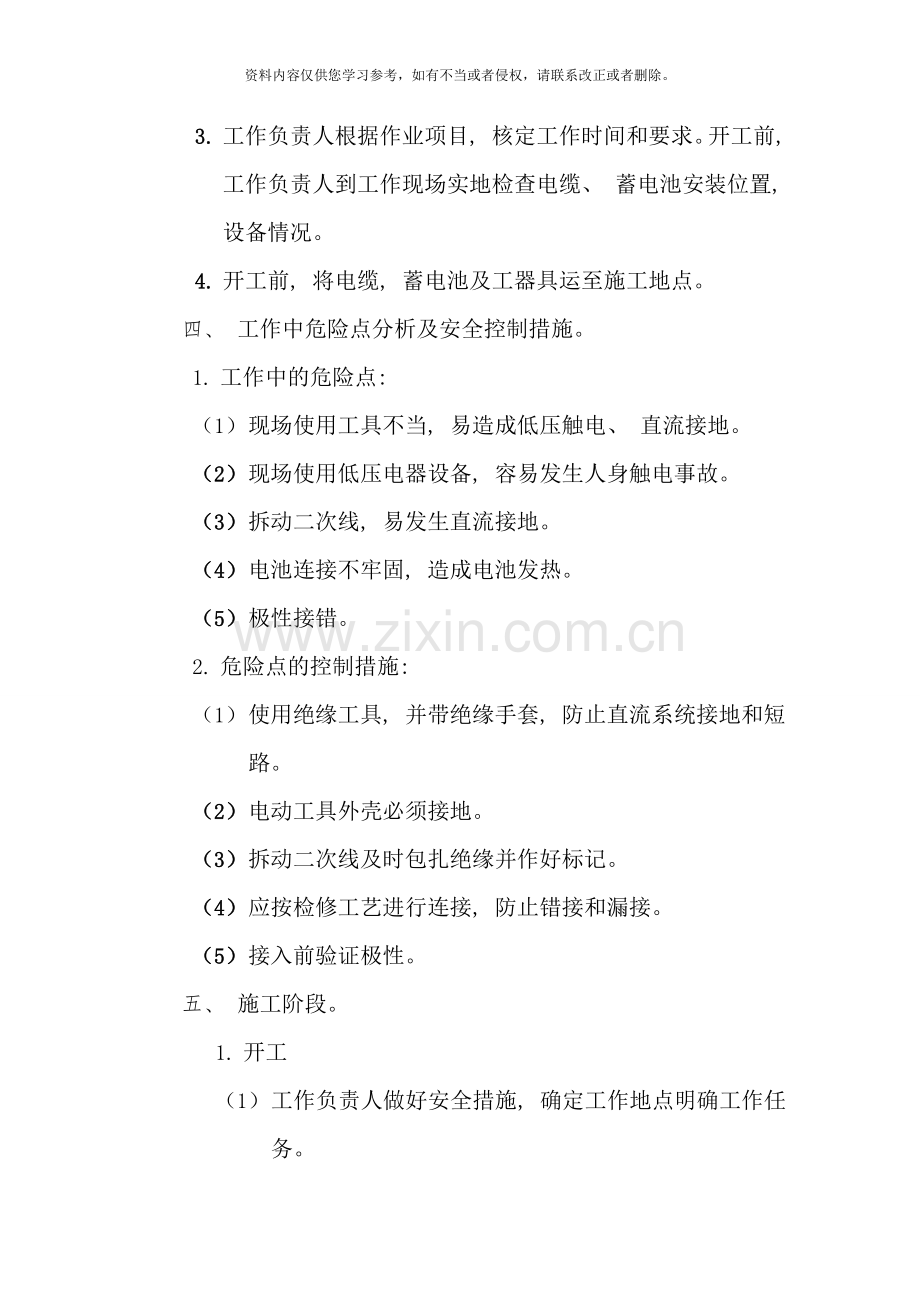

3. 工作负责人根据作业项目, 核定工作时间和要求。开工前, 工作负责人到工作现场实地检查电缆、 蓄电池安装位置, 设备情况。
4. 开工前, 将电缆, 蓄电池及工器具运至施工地点。
四、 工作中危险点分析及安全控制措施。
1. 工作中的危险点:
(1) 现场使用工具不当, 易造成低压触电、 直流接地。
(2) 现场使用低压电器设备, 容易发生人身触电事故。
(3) 拆动二次线, 易发生直流接地。
(4) 电池连接不牢固, 造成电池发热。
(5) 极性接错。
2. 危险点的控制措施:
(1) 使用绝缘工具, 并带绝缘手套, 防止直流系统接地和短路。
(2) 电动工具外壳必须接地。
(3) 拆动二次线及时包扎绝缘并作好标记。
(4) 应按检修工艺进行连接, 防止错接和漏接。
(5) 接入前验证极性。
五、 施工阶段。
1. 开工
(1) 工作负责人做好安全措施, 确定工作地点明确工作任务。
(2) 工作人员进入现场应按规定佩带劳动防护用品。
(3) 工作负责人宣布工作流程、 危险点告知。工作人员必须知道工作地点、 工作任务、 知道工作中的危险点。
2.布置工器具及材料。
序号
名称
单位
数量
备注
1
智能放电控制器
台
1
2
万用表
块
2
3
电源线
套
1
4
手钳
把
1
5
活板手
把
5
6
应急灯
个
2
7
尖嘴钳
把
6
8
组合套筒工具
套
1
9
锉刀
把
2
10
电缆剪钳
把
2
11
螺丝刀
把
6
12
活动扳手
把
1
13
液压钳
把
1
序号
名称
单位
数量
备注
1
手套
15
双
2
毛巾
6
条
3
标签机色带
1
个
4
塑料带
3
盘
5
尼龙扎头
3
袋
6
标号笔
10
只
7
凡士林
1
桶
8
绝缘胶布
10
盘
9
电缆标牌
1
袋
10
线鼻子
1
袋
3.工作流程及试验标准。
( 1) 旧蓄电池拆除。
确认旧蓄电池与直流屏解列, 蓄电池装卸, 搬运应轻拿轻放, 保证不损坏蓄电池外壳。使用带绝缘柄绝缘工具, 防止蓄电池短路。
( 2) 新蓄电池就位。
轻拿轻放, 不磕碰, 防止损伤蓄电池外壳。
( 3) 新蓄电池连接。
安装过程应依次进行, 各部位螺丝紧固, 防止错接和漏接。使用带绝缘柄绝缘工具, 防止蓄电池短路。
( 4) 新蓄电池流放电。
每小时监测蓄电池电压, 防止蓄电池过放电。放电完毕后立即对蓄电池进行充电, 24小时交流电源不允许间断。
( 5) 新蓄电池投入系统运行, 恢复正常运行方式。
观察蓄电池电压、 电流正确。
六、 竣工。
1. 全部工作完毕, 拆除检修电源, 恢复原状。
2. 全体工作人员清扫, 整理现场, 清点工具及回收材料。
3. 状态检查, 严防遗漏接线。
4. 工作负责人在施工记录上详细记录本次工作所修项目、 发现的问题、 试验结果和存在的问题等。
七、 结束阶段。
1. 工作负责人向参加验收人员及值班负责人讲清新蓄电池的运行维护注意事项。
2. 恢复安全措施, 恢复后经双方( 工作人员及验收人员) 核对无误。
3. 待全体人员撤离现场后, 与值班人员共同进行设备验收。
展开阅读全文
