资源描述
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。

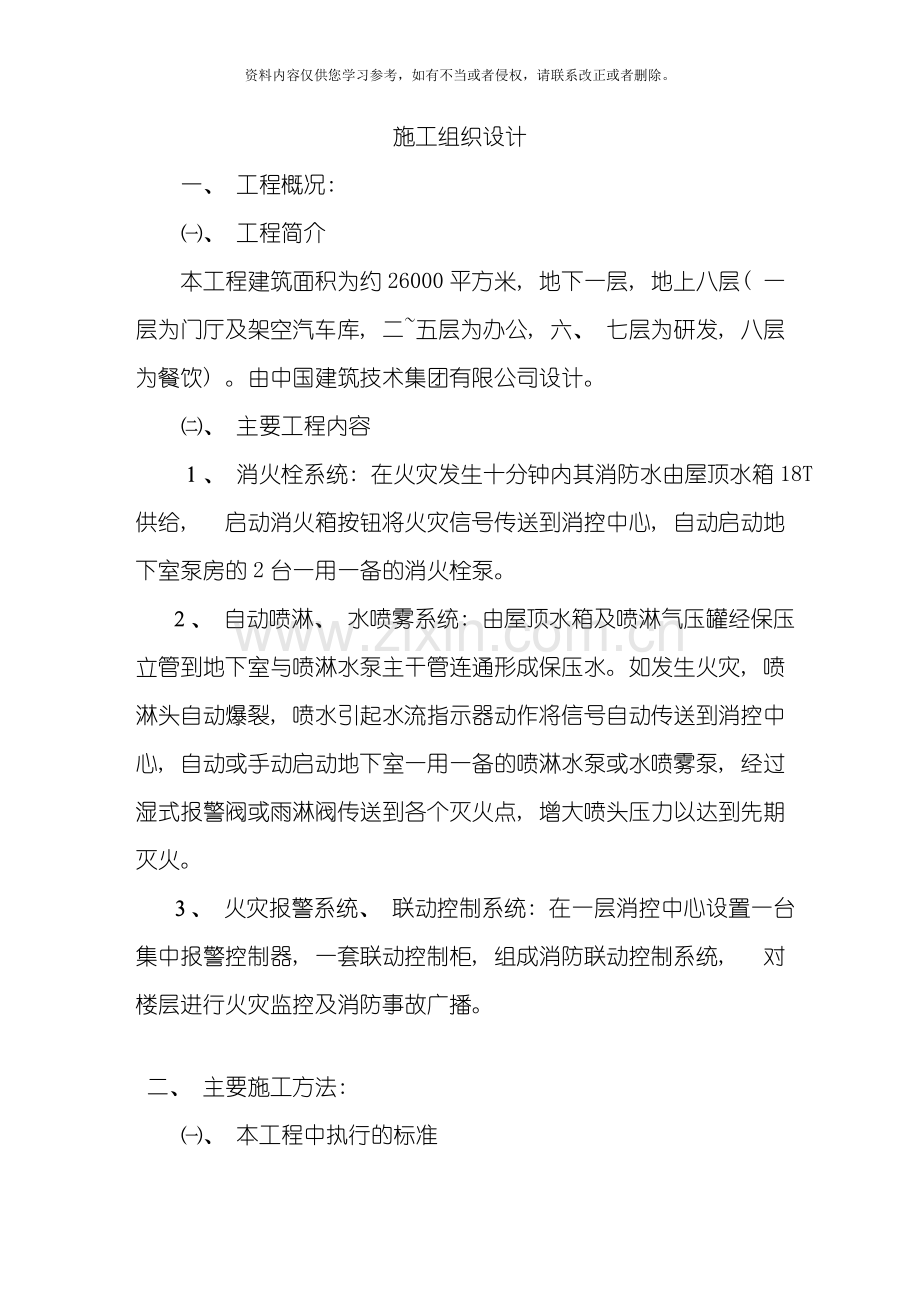

施工组织设计
一、 工程概况:
㈠、 工程简介
本工程建筑面积为约26000平方米, 地下一层, 地上八层( 一层为门厅及架空汽车库, 二~五层为办公, 六、 七层为研发, 八层为餐饮) 。由中国建筑技术集团有限公司设计。
㈡、 主要工程内容
1、 消火栓系统: 在火灾发生十分钟内其消防水由屋顶水箱18T供给, 启动消火箱按钮将火灾信号传送到消控中心, 自动启动地下室泵房的2台一用一备的消火栓泵。
2、 自动喷淋、 水喷雾系统: 由屋顶水箱及喷淋气压罐经保压立管到地下室与喷淋水泵主干管连通形成保压水。如发生火灾, 喷淋头自动爆裂, 喷水引起水流指示器动作将信号自动传送到消控中心, 自动或手动启动地下室一用一备的喷淋水泵或水喷雾泵, 经过湿式报警阀或雨淋阀传送到各个灭火点, 增大喷头压力以达到先期灭火。
3、 火灾报警系统、 联动控制系统: 在一层消控中心设置一台集中报警控制器, 一套联动控制柜, 组成消防联动控制系统, 对楼层进行火灾监控及消防事故广播。
二、 主要施工方法:
㈠、 本工程中执行的标准

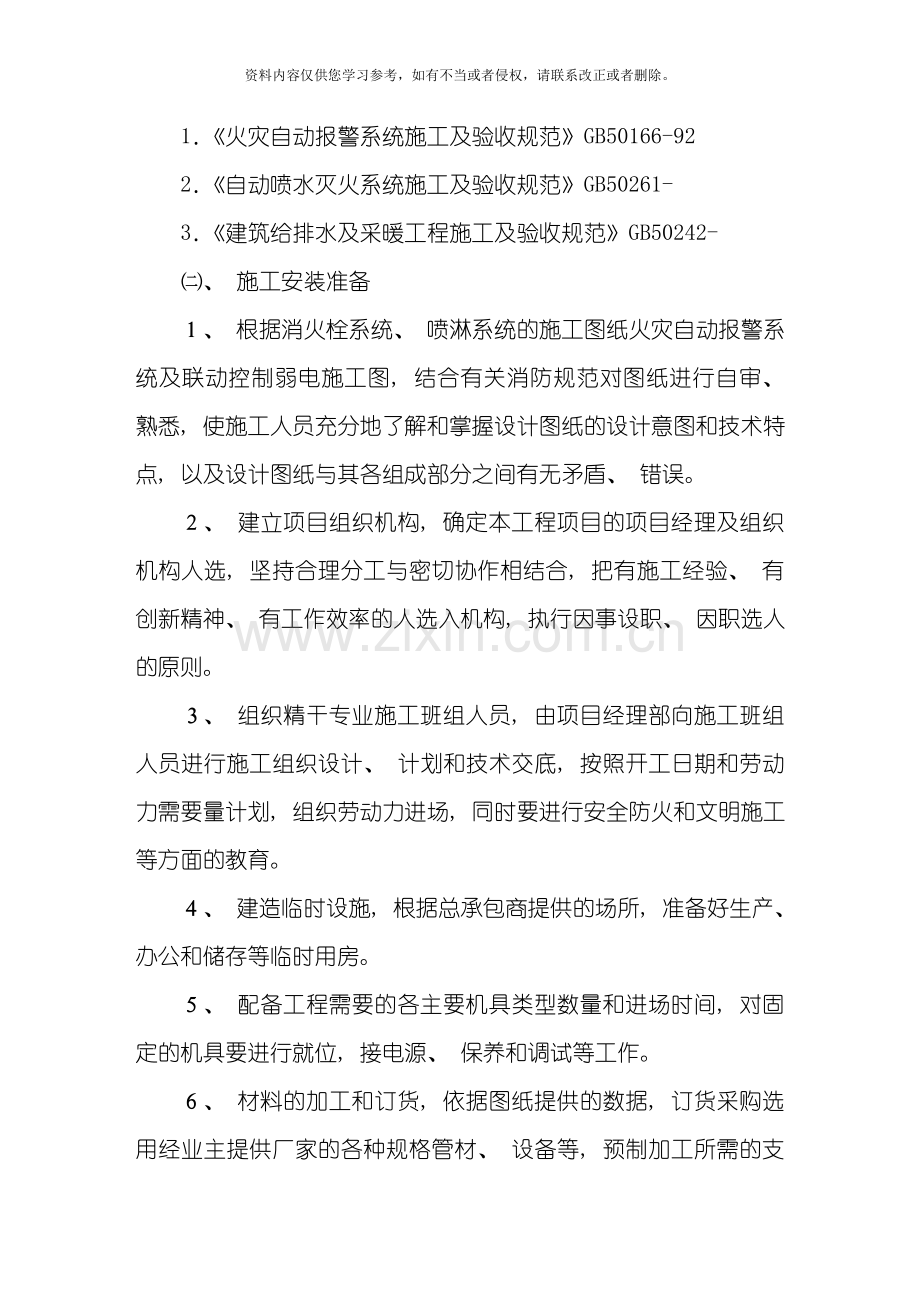

1.《火灾自动报警系统施工及验收规范》GB50166-92
2.《自动喷水灭火系统施工及验收规范》GB50261-
3.《建筑给排水及采暖工程施工及验收规范》GB50242-
㈡、 施工安装准备
1、 根据消火栓系统、 喷淋系统的施工图纸火灾自动报警系统及联动控制弱电施工图, 结合有关消防规范对图纸进行自审、 熟悉, 使施工人员充分地了解和掌握设计图纸的设计意图和技术特点, 以及设计图纸与其各组成部分之间有无矛盾、 错误。
2、 建立项目组织机构, 确定本工程项目的项目经理及组织机构人选, 坚持合理分工与密切协作相结合, 把有施工经验、 有创新精神、 有工作效率的人选入机构, 执行因事设职、 因职选人的原则。
3、 组织精干专业施工班组人员, 由项目经理部向施工班组人员进行施工组织设计、 计划和技术交底, 按照开工日期和劳动力需要量计划, 组织劳动力进场, 同时要进行安全防火和文明施工等方面的教育。
4、 建造临时设施, 根据总承包商提供的场所, 准备好生产、 办公和储存等临时用房。
5、 配备工程需要的各主要机具类型数量和进场时间, 对固定的机具要进行就位, 接电源、 保养和调试等工作。
6、 材料的加工和订货, 依据图纸提供的数据, 订货采购选用经业主提供厂家的各种规格管材、 设备等, 预制加工所需的支吊架及配件等, 使其满足施工的要求。
㈢、 主要施工工序及安装施工方法
⒈火灾自动报警、 联动控制、 消防自动广播、 消防对讲电话系统
⑴、 施工顺序:
┌──────┐
│ 焊接管暗敷 │
└──┬───┘
┌─────┴──────┐
┌───┴────┐ ┌────┴───┐
│墙体 焊接管接管│ │ 桥架敷设 │
└───┬────┘ └────┬───┘
┌───┴────┐ ┌────┴───┐
│ 管内穿线 │ │ 线槽敷线 │
└──────┬─┘ └─┬──────┘
└──┬───┘
┌─────┴──────┐
│ 绝缘电组测试 │
└─────┬──────┘
┌────────────┴─────────────┐
│ 安装探测器底座、 按钮、 警铃、 层号灯、 │
└────────────┬─────────────┘
┌─────┴──────┐
┌───┴────┐ ┌────┴───┐
│消控中心设备安装│ │ 探头安装 │
└───┬────┘ └────┬───┘
└─────┬──────┘
┌───┴────┐
│ 系统调试 │
└────────┘
⑵、 施工方法及技术要求: 焊接管必须有合格证或质保书, 管材符合国标要求, 无壁裂、 砂眼、 棱刺和凹扁现象; 接线盒、 开关盒等符合标准, 导线线径规格按设计要求, 有合格证; 报警系统等焊接管敷设应在混凝土板内预埋敷设, 在底层钢筋绑扎完后, 上层钢筋未绑扎前, 根据施工图尺寸位置配合土建施工。预埋盒与焊接管、 管与管之间用φ6的圆钢做好跨接, 采用双面焊, 焊缝长度不小于管直径的6D。管弯曲半径应大于10D, 弯曲处的弯扁度小于等于0.1D, 管路超过下列长度应加装接线盒, 其位置应便于穿线。无弯时45m, 有一个弯时30m, 二个弯时20m, 三个弯时12m, 做好隐蔽记录。
在大楼切砖时配合土建做好墙面焊接管及线盒接管固定做好跨接, 做到位置准确、 符合规范要求。
在大楼抹灰及地面工程结束后, 在管内或线槽内布线, 穿线前应将管内或线槽内的污水杂物清除干净, 放线前应对导线的规格、 型号进行核对, 管内穿线应检查护口是否齐全, 对不同极性的电线颜色按规范要求加以区分。不同电压等级, 不同电流类别线路不应在同一管内或同一槽孔内, 线接头只能在接线盒上, 在线盒上断线长度为15mm, 布线结束对导线进行绝缘测试, 阻值应符合规范要求, 编号并做好测试记录。在土建及内装修结束后, 按图纸位置安装探测器底座至梁、 墙边等距离不应小于0.5米, 周围0.5米内不应有遮挡物, 至送风口距离不小于1.5米, 探测器应水平安装, 倾斜度不应大于45°。手动报警按钮安装高度距地1.5米, 线路应按要求进行接线, 所有设备安装应考虑装饰效果, 不影响美观。消控中心内的报警器在墙上安装时对其底边距地1.5米, 落地安装时, 其底宜高出地坪0.1-0.2米, 控制器的主电源引入线应直接与消防电源连接, 严禁用电源插头。控制器的接地应牢固, 有明显标志。系统安装结束后由一组有经验的专业技术人员进场, 对整个系统按照规范进行调试, 对报警主机要求测试如下功能:
①火灾报警自检功能;
②消音、 复位功能;
③故障报警功能;
④火灾优先功能;
⑤报警记忆功能;
⑥电源自动转换和备用电源的自动充电功能;
⑦备用电源的欠压和过压报警功能。
主机调试完毕后, 按各系统干线安装探头, 要求逐个测试电压, 电压正常方可装上。
采用专用的检查仪器对探测器逐个进行加烟或加温试验, 其动作应准确无误。
⑶、 质量要求:
A.管道连接紧密、 管口光滑、 护口齐全、 管子弯曲处无明显折皱, 合、 箱设置正确、 固定可靠、 管子入合、 箱处顺直。
B.穿过变形缝处有补偿装置, 穿过建筑物和设备基础处加保护套管。
C.绝缘电阻值不小于20MΩ, 接地( 接零) 线截面选用正确, 连接牢固紧密。
D.感烟、 感温等探测器安装时必须达到盒口周边无破损, 探测器接线正确, 外观无损伤和无浆活污染, 牢固可靠。并采取防尘和防潮措施。
E.消防控制设备的布置应符合下列要求: ⑴单列布置时, 盘前操作距离不应小于2m; ⑵在值班人员经常工作的一面, 控制盘至墙的距离不应小于3m; ⑶盘后维修距离不应小于1m; ⑷控制盘排列长度大于4m时, 控制盘两端应设置宽度不小于1m的通道。
F.探测器的安装倾斜角不能大于45°, 大于45°时应采取措施使探测器成水平安装; 活动地板下的探测器应做独立支架固定, 不允许直接安装在活动地板下面或倒置安装在基础地面上; 安装在轻钢龙骨吊顶或活动式( 插板式) 吊顶下面的探测器盒必须与顶板固定好, 再安装探测器。
G.端子箱内各回路电线排列整齐, 线号清楚, 导线绑扎成束, 端子号相互对应, 字迹清晰。
H.消防控制室内柜( 盘) 接地电阻值应符合下列要求: 工作接地采用联合接地, 接地电阻值应小于1Ω; 应用专用接地干线由消防控制室引至接地体。专用接地干线应用铜崐芯绝缘导线或电缆, 其线芯截面积为25mm2; 由消防控制室接地极引至各消防设备的接地线应选用铜芯绝缘软线, 其线芯截面积为6mm2; 各地线压接应牢固可靠, 并有防松垫圈; 各路导线接头正确牢固, 编号清晰, 绑扎成束。
I、 安装探测器及手动报警器时应注意保持吊顶、 墙面的整洁。安装后应采取防尘和防潮措施, 配有专用防尘罩的应及时装上, 具有探测器防护盖的应在调试前上好, 调试时再拧装探头。柜( 盘) 除采用防尘和防潮等措施外, 最好及时将房门上锁, 以防止设备损坏和丢失。
2、 室内、 外消火栓系统、 自动喷淋灭火系统
⑴、 喷淋系统施工顺序:
┌───────┐
│ 安装准备 │
└───┬───┘
┌───┴───┐
│ 干管安装 │
└───┬───┘
┌───┴───┐
│ 立管安装 │
└───┬───┘
┌─────────┴───────┐
┌──────┴────┐ ┌──────────┴─────────┐
│ 每层干、 支管安装 │ │气压罐、 阀门、 水流指示器、 节流装置等安装│
└──────┬────┘ └──────────┬─────────┘
└─────────┬───────┘
┌───┴───┐
│ 管道试压 │
└───┬───┘
┌───┴───┐
│ 管道冲洗 │
└───┬───┘
┌─────────┬──┴──────────┐
┌──┴──┐ ┌────┴───────┐┌────┴───┐
│水泵启动柜│ │湿式报警阀、 雨淋阀、 水泵││ 喷淋头安装 │
└─────┘ └──┬─────────┘└──┬─────┘
└────┬────────┘
┌──────┴──────┐
│ 系统通水调试 │
└─────────────┘^^
⑵、 消火栓系统施工顺序:
┌─────┐
│ 安装准备 │
└──┬──┘
┌──┴──┐
│ 干管安装 │
└──┬──┘
┌──────┴─────┐
┌────┴────┐┌──────┴─────┐
│ 立管安装 ││ 环网、 阀门等安装 │
└─────────┘└─────┬──────┘
┌──────────┬─┴────────┐
┌─────┴────┐ ┌──┴───┐ ┌───┴──┐
│ 层支管安装 │ │ 消火栓安装 │ │消防水泵安装│
└──────┬───┘ └──┬───┘ └───┬──┘
└──────┬──┘ │
┌───┴───┐ ┌────┴──┐
│ 管道试压冲洗 │ │水泵启动柜安装│
└───┬───┘ └───────┘
┌───┴───┐
│消火栓配件安装│
└───┬───┘
系统通水调试
⑶、 施工办法及技术要求:
认真熟悉图纸, 测量尺寸, 绘制草图, 预制加工, 核对有关专业图纸, 查看各种管道的坐标, 标高是否有交叉, 或排列位置不当, 及时与设计人员及甲方技术负责人研究解决, 检查管件、 管材、 阀门、 设备及组件等是否符合设计要求和质量标准。
干管安装直径大于100mm以上, 用卡箍连接, 小等于100mm, 丝扣连接, 管道在安装前应清除接口处的浮锈, 污垢及油脂。
不同管径的管道连接采用三通配件或机械三通配件
管道穿墙处不得有接口( 丝接或卡箍) 。并在穿墙或穿楼板处加设钢套管, 套管管径比管道外径大1-2级。镀锌管丝扣连接应光滑不乱扣。
报警阀安装应设于明显易于操作的位置, 距地高度为1.2米左右, 报警阀处地面应有排水措施。报警阀组装时应按产品说明书和设计要求, 阀门处于常开状态。喷洒立管和消火栓立管安装要安装卡件固定, 立管底部的支吊架要牢固, 防止立管下坠。
层干支管的安装管道, 分支予留口的三通定位准确, 应注意吊顶内的管道安装与电气线槽的位置要协调好, 三通上最多用一个补心, 四通上最多用二个补心。向上喷的喷头有条件可与分支干管顺序安装好, 其它管道安装完后不易操作的位置也应先安装好向上喷的喷头。
消火栓支管要以栓口距地1.1m标高定位甩口, 消火栓箱安装时, 应用水平尺检查正面和侧面的垂直度, 核定后再稳固消火栓箱, 箱门开启应灵活, 消火栓箱体安装在轻质墙上时应有加固措施。
水流指示器安装: 一般安装在每层的水平分支干管。应水平立装, 倾斜度不宜过大, 保证叶片活动灵敏, 水流指示器前后应保持有5倍安装管径长度的直管段, 安装时注意水流方向与指示器的箭头一致。水流指示器适用于直径为50~150mm的管道上安装。
消防水泵安装:
水泵的规格型号应符合设计要求, 水泵采用自灌式吸水, 水泵基础按设计图纸施工。
水泵配管安装应在水泵定位找平正, 稳固后进行。水泵设备不得承受管道的重量。
配管法兰应与水泵、 阀门的法兰相符, 阀门安装手轮方向应便于操作, 标高一致, 配管排列整齐。
水泵接合器安装: 规格应根据设计选定, 其安装位置应有明显标志, 阀门位置应便于操作, 结合器附近不得有障碍物。安全阀应按系统工作压力定压, 防止消防车加压过高破坏室内管网及部件, 结合器应装有泄水阀。
管道试压分段分层试压, 最高有排气装置, 喷淋系统管道实验压力为1.4MPa, 消防管道的试验压力为1MPa , 喷淋头的试验压力为3MP, 消防管道试压在实验压力下观测10min , 压力降不大于0.02MPa则管道强度实验合格, 把压力降至工作压力管道无渗漏则消防管道严密性试验合格; 喷淋管道试验压力下30min,压力降不超过0.05MPa则强度试验合格, 在工作压力下稳压24小时无渗漏则消防管道严密性试验合格。喷淋头应进行密封性试验, 按规范要求抽检, 在试验压力下, 保压3分钟无渗漏则为合格。试压合格后及时办理中间验收手续。
管道试压完毕后, 作冲洗工作, 清除管道中的杂物。消防管道在试压完毕后可连续做冲冼工作。冲洗前先将系统中的流量减压孔板、 过滤装置拆除, 冲冼水质合格后重新装好, 冲洗出的水要有排放去向, 不得损坏其它成品。喷头支管安装要与吊顶装修同步进行, 根据吊顶材料高度定出喷头的予留口标高, 喷洒的规格、 类型、 动作温度要符合设计要, 喷头安装的保护面积、 间距及距墙、 柱的距离, 应符合规范要求, 装饰盘要贴紧吊顶, 安装喷头憙要用专用扳手, 严禁利用喷头的框架施拧, 附加任何装饰性涂层, 喷头应放在保护箱内, 在安装现场用一个拿一个, 安装在易受机械损伤处的喷头, 应加设喷头保护罩填料应采用聚四氟乙烯带, 防止损坏和污染吊顶。喷洒管道支吊架安装应符合规范要求, 不得防碍喷头喷射效果, 在干管、 主管均应加防晃固定支架。喷洒管道的固定支架安装应符合设计要求。一般吊架距喷头应大于300mm, 对圆钢吊架可小到70mm。
防晃固定支架应能承受管道、 零件、 阀门及管内水的总重量和50%水平方向推动力而不损坏或产生永久变形。立管要设两个方向的防晃固定支架。
节流装置: 消防系统中, 低层的喷洒头和消火栓流量过大, 采用减压孔板装置均衡。减压孔板应设置在直径不小于50mm的水平管段上, 孔口直径不应小于安装管段直径的50%, 孔板应安装在水流转弯处下游一侧的直管段上, 与弯管的距离不应小于设置管段直的两倍。
报警阀、 雨淋阀配件安装: 应在交工前进行, 延迟器安装在闭式喷头自动喷水灭火系统上, 是防止误报警的设施。可按说明书及组装图安装, 应装在报警阀与水力警铃之间的信号管道上。水力警铃安装在报警阀附近的外墙上。与报警阀连接的管道应采用镀锌钢管。
消火栓配件安装, 应在交工前进行。消防水龙带应折好放在挂架上或卷实、 盘紧放在箱内, 消防水枪要竖放在箱体内侧, 自救式水枪和软管应放在挂卡上或放在箱底部。消防水龙带与水枪, 快速接头的连接, 采用专用接头连接。
室外消火栓系统管网用镀锌钢管从阀门井中接出, 消火栓位置按图位置, 但距墙面不应小于2m, 而且不影响车辆通行, 埋地管道用热沥青做好防腐保护。
⑷、 质量要求:
A、 自动喷洒的喷头位置, 间距和方向必须符合设计要求和施工规范规定。
B、 箱式消火栓的安装应栓口朝外, 阀门距地面、 箱壁的尺寸符合施工规范规定。水龙带与消火栓和快速接头的绑扎紧密, 并卷折, 挂在托盘或支架上。
C、 消火栓阀门中心距地面为1.1m, 允许偏差20mm。阀门距箱侧面为140mm, 距箱后内表面为100mm, 允许偏差5mm。
D、 吊架应设在相邻喷头间的管段上, 当相邻喷头间距不大于3.6m, 可设一个; 小于1.8m, 允许隔段设置。
E、 消防系统施工完毕后, 各部位的设备组件要有保护措施, 防止碰动跑水, 损坏装修成品;
报警阀、 雨淋阀配件、 消火栓箱内附件, 各部位的仪表等均应加强管理, 防止丢失和损坏;
喷洒头安装时不得污染和损坏吊顶装饰面。
F、 喷洒头与吊顶接触要牢靠, 护口盘不偏斜; 支管末端弯头处应加卡件固定, 做到喷洒头成排、 成行安装。
3、 消防水炮施工
( 1) 、 自动消防炮灭火系统组成
自动消防炮灭火系统由水池、 消防泵组、 管网、 电动阀门、 消防炮、 控制装置及电源部分等组成。
控制装置: 控制装置包括消防炮定位器、 消防炮解码器、 消防炮控制器、 现场手动控制盘、 消防泵控制盘、 消防炮集中控制盘等部件。
消防炮定位器: 安装在消防炮炮体上, 向消防控制中心提供现场的红外视频信号和彩色信号。
消防炮控制器: 接收定位器提供的信号, 发出自动、 手动状态下的灭火指令。
消防炮解码器: 接受消防控制中心的灭火指令, 完成自动、 手动状态下驱动消防炮寻找着火点的命令, 并将反馈信号提供给消防控制中心。
消防炮集中控制盘: 经过键盘按钮, 实现手动远程控制功能。
消防泵控制盘: 接收主机指令, 启动消防泵并接受反馈信号, 同时能够手动启动消防泵。
现场手动控制盘: 经过键盘按钮, 现场人员操作消防炮进行灭火。
( 2) 、 系统工作方式
1) 自动灭火方式 : 火灾探测部分的双波段探测器或光截面探测器报警后, 由具有较高空间定位精度的双波段火灾探测器对着火点位置进行定位, 信息处理主机处理后将信号通知给自动消防水炮, 驱动自动消防水炮进行空间扫描锁定着火点, 并将自动消防水炮自动指向火源点, 延迟数秒后自动启动消防水泵, 自动开启消防电动蝶阀进行喷射灭火。前端水流指示器反馈信号及水泵房压力继电器的开启信号均在控制室操作台上的显示。主机结束警报时, 自动( 或者手动, 手动优先) 关闭消防水泵及消防电动蝶阀。
2) 控制室手动灭火方式: 消防控制中心接收到火灾报警系统的火警信号后, 消防控制中心值班人员在消防控制室经过系统强行切换过来的彩色视频图像进一步确认, 值班人员经过操作消防炮集中控制盘, 调整消防炮对准着火点, 启动消防水泵和开启电动阀门, 实施喷水灭火。
3) 现场手动灭火方式: 现场人员发现着火点后, 操作相应的消防炮下方现场手动控制盘, 直接调整消防炮对准着火点, 启动消防水泵和开启电动阀门, 实施喷水灭火, 同时将报警信号传到消防控制中心。
( 3) 、 自动消防炮灭火系统工作流程
( 4) 、 水炮灭火系统安装:
1) 火灾探测器的安装
探测器的保护范围( 可视视角) 内, 不应有遮挡物。探测器宜水平安装, 当必须倾斜安装时, 倾斜角不应大于45℃。
2) 在安装自动消防炮前,供水管网应完成水压强度和严密性试验,同时完成管网冲洗;
3) 自动消防炮距墙距离应不妨碍自动消防炮转动;
4) 短立管应固定牢固, 自动消防炮入口法兰下10 cm处设固定点;
5) 电动阀、 水流指示器、 闸阀水平安装;
6) 在消防水炮的扫描范围内应无障碍物影响消防水炮的动作和运行;
7) 消防水炮的现场控制盘应安装于方便操作的位置, 且在操作现场控制盘时, 应能够清楚的观察到数控消防水炮的运动方向和停留位置;
8) 消防水炮的连接线缆应绑扎成束, 且固定牢靠。在消防水炮扫描火源时, 不会脱落或影响消防水炮的移动。
( 5) 、 注意事项
1) 系统的供电应采取220V、 50Hz的单相电源, 并应配置稳压电源装置( 优先选用不间断电源) 。
2) 在环境干扰较大的场所, 当采用普通视频同轴电缆无法满足要求时, 应考虑采用平衡传输方式或光纤传输方式。
3) 图像型火灾探测器应引专线经隔离变压器统一供电; 远端探测器可就近供电, 但设备应设置电源开关、 熔断器和稳压等保护装置。
4) 系统接地是抑制干扰的重要措施, 当发现系统产生不明故障和误报火警时, 首先考虑的是系统接地是否良好, 系统接地属抗干扰性接地, 接地电阻应小于4欧姆。
5) 不允许将系统接地与保护接地或电源中性线连接在一起, 否则, 有可能造成系统中设备的永久损坏。
6) 根据设计要求, 本系统采用控制器单点接地方式, 施工中应将系统中控制器的接地点连接在同一点, 由这一连接点接入屏蔽地线连接端, 除此之外, 本系统中的总线、 远程通讯线、 广播对讲线等均不得与任何形式的地线或中性线连接, 以防止设备的误动作。
7) 根据现场的实际情况和特点对消防炮安装人员进行交底, 安装人员核对图纸给设备定位, 明确线路走向, 标高要求及线路在不同部位的安装方式, 墙面与顶面配管的结合方式, 设备接线安装标高尺寸和固定方式等。
三、 工程投入的主要物资和施工机械设备情况、 进场计划:
材料机具和施工机械设备是保证施工顺利进行的物资基础, 根据各种物资的需要, 分别落实货源, 安排运输和储备, 使其满足连续施工的要求。
四、 劳动力安排计划( 含项目管理班子配备)
劳动力用量计划表( 表4-1)
劳动力用量计划 ( 表4-2)
┏━━┯━━━━━━┯━━━━┯━━━━━━━┯━━━━━━━━━┓
┃序号│ 工种类别 │计划用人│ 进场时间 │ 备 注 ┃
┠──┼──────┼────┼───────┼─────────┨
┃ 1 │ 管 工 │ 10 │ │ ┃
┠──┼──────┼────┼───────┼─────────┨
┃ 2 │ 安装电工 │ 8 │ │ 预埋时进场4人 ┃
┠──┼──────┼────┼───────┼─────────┨
┃ 3 │ 焊 工 │ 2 │ │ 预埋时进场1人 ┃
┠──┼──────┼────┼───────┼─────────┨
┃ 4 │ 维 修 工 │ 2 │ │ 设备维修时进场 ┃
┠──┼──────┼────┼───────┼─────────┨
┃ 5 │ 辅 助 工 │ 4 │ │预埋时进场2人 ┃
┠──┼──────┼────┼───────┼─────────┨
┃ 6 │ 调 试 工 │ 2 │ │ ┃
┗━━┷━━━━━━┷━━━━┷━━━━━━━┷━━━━━━━━━┛^
^ 结构施工焊接管预埋阶段, 电施一个班组配合土建做好焊接管预埋, 水套管预埋, 另一组检查原预埋管道、 配合砌体, 做墙面接管、 线盒定位, 水施三班组安排立管施工、 平面管道施工, 抹灰结束后电施三个班组穿线, 地面吊顶等工程结束后, 电施三组安装设备, 水施班组安装设备, 专业调试组调试。
项目组织体系主要人员及部门管理职责
项目经理
根据公司及合同有关要求编制项目管理制度, 策划项目管理模式。
负责项目的全面管理工作, 领导项目完成公司下达的各项指标, 对项目工作质量全面负责, 主要对项目班子工作质量负责。
维护企业形象和社会信誉, 批准执行项目《质量计划》, 建立项目各项管理制度, 签发项目对业主、 监理单位、 总承包商、 公司文件。
控制工程成本, 合理管理项目资金运转。
做好项目管理人员的人事管理工作。
项目技术负责人
参与制定的执行项目管理制度, 并依据管理制度及施工规范制定项目施工组织设计。制定并监督执行项目质量计划和程序实施细则。负责项目全面质量管理和技术管理工作, 对施工管理实行监控, 反馈整收信息。
全面负责项目技术质量日常管理, 具体协调施工技术管理工作。
负责指导项目检验试验, 审定技术保证资料。负责总体施工进度计划和月计划的控制工作。
解决工程施工过程中出现的重要技术问题。
施工员、 质检员、 安全员
参与制定、 贯彻项目质量方针目标, 并组织实施质量体系。
全面组织管理施工现场的生产活动, 合理调配劳动力资源。
负责使项目的生产组织、 生产管理和生产活动符合施工方案要求。
负责项目的安全生产活动, 管理项目的安全管理组织系统。
施工按质量体系文件的规定和要求进行。
五、 确保工程质量的技术组织措施
建筑消防工程项目, 付出投资, 就要求获得理想的满足适用要求的工程, 以期在必要时能发挥作用, 因此质量关系重大, 如果工程质量差, 不但不能发挥应有的效用, 而且还会因质量、 安全等问题影响国计民生和社会环境的安全, 把质量管理放在头等重要的位置是项目管理的头等大事。
工程项目施工的质量目标是:
1、 工程项目领导班子坚持全员、 全过程, 各职能部门的质量管理, 保持并实现工程项目的质量, 以不断满足规定的要求, 憙使本工程达到优良标准。
2、 开展内部质量审核和质量保证活动; 进行工程项目质量的评定和验收, 根据合同和设计图纸要求, 严格执行国家颁发的有关质量评定标准。
3、 提供证实文件, 使工程项目能达到预期的目标。
实行项目经理负责制进行管理:
┌─────┐
│ 项目经理 │
└──┬──┘
┌────┴────┐
│ 项目技术经理 │
└────┬────┘
┌────────┬────────┼──────┬────┬───┐
┌───┴───┐┌───┴───┐┌───┴───┐┌─┴─┐┌─┴─┐┌┴┐
│ 水专业工程师 ││ 电专业工程师 ││调试专业工程师││质检组││安全组││材料│
└───┬───┘└───┬───┘└───┬───┘└─┬─┘└─┬─┘└─┬
┌──┴──┐ ┌──┴──┐ ┌──┴──┐ │ │┌─┴─┐
│ 水施工员 │ │ 电施工员 │ │ 调 试 组 ├───┼── ─ ─┤仓管员│
└──┬──┘ └──┬──┘ └─────┘ │ │ ───┘
└────────┴────┬──────────┴────┘
┌───┴───┐
│ 施工班组 │
└───────┘
工程项目领导班子对施工全现场质量职能进行合理分配, 特别应注重加强质量成本、 材料质量、 质量检验, 始终重视, 评价各项质量要素。
根据工程项目质量形成以下全过程:
┌─────┐
│ 管理职责 │
└──┬──┘
┌───┴───┐
│ 质量体系原则 │
└───┬───┘
┌──┴──┐
│ 质量成本 │
└──┬──┘
┌───┬───┬───┼───┬───┬───┐
┌┴┐ ┌┴┐ ┌┴┐ ┌┴┐ ┌┴┐ ┌┴┐ ┌┴┐
│施│ │采│ │施│ │工│ │不│ │半│ │工│
│工│ │ │ │工│ │序│ │合│ │成│ │程│
│准│ │购│ │过│ │管│ │格│ │品│ │质│
│备│ │ │ │程│ │理│ │的│ │与│ │量│
│质│ │质│ │控│ │点│ │控│ │成│ │的│
│量│ │ │ │制│ │控│ │制│ │品│ │检│
│ │ │量│ │ │ │制│ │和│ │保│ │验│
│ │ │ │ │ │ │ │ │纠│ │护│ │与│
│ │ │ │ │ │ │ │ │正│ │ │ │验│
│ │ │ │ │ │ │ │ │ │ │ │ │证│
└┬┘ └┬┘ └┬┘ └┬┘ └┬┘ └┬┘ └┬┘
└──┬┴───┴┬──┴─┬─┴───┴┬──┘
┌──┴──┐┌─┴─┐┌─┴──┐┌──┴──┐
│工程产品安││人 员││质量文件││测量和试验│
│全与责任 ││ ││和记录 ││设备的控制│
└─────┘└───┘└────┘└─────┘
1、 施工准备质量:
⑴了解工程项目质量保证协议;
⑵项目管理班子组织有关职能部门进行图纸会审;
⑶编制施工组织设计方案;
⑷确定采用工艺技术和施工方法;
⑸进行必要的工艺试验;
⑹按工程质量特性要求, 选择相应的设备, 并进行验证;
⑺制定检验计划、 检验指导;
⑻对特殊工种工人进行培训、 上岗认证;
⑼制定合理的材料、 配件计划、 工时定额;
⑽制定工序质量控制文件, 对关键工序进行能力验证。
2、 采购质量:
项目材料人员统一管理物资采购委托、 现场验证、 搬运保管、 消耗控制等工作, 并制订项目《物资管理实施细
展开阅读全文
