收藏 分销(赏)

造价工程师案例分析必考知道点题.doc

上传人:丰**** 文档编号:9742371 上传时间:2025-04-05 格式:DOC 页数:20 大小:833.50KB
下载 相关 举报
造价工程师案例分析必考知道点题.doc_第1页
第1页 / 共20页
造价工程师案例分析必考知道点题.doc_第2页
第2页 / 共20页
点击查看更多>>
资源描述

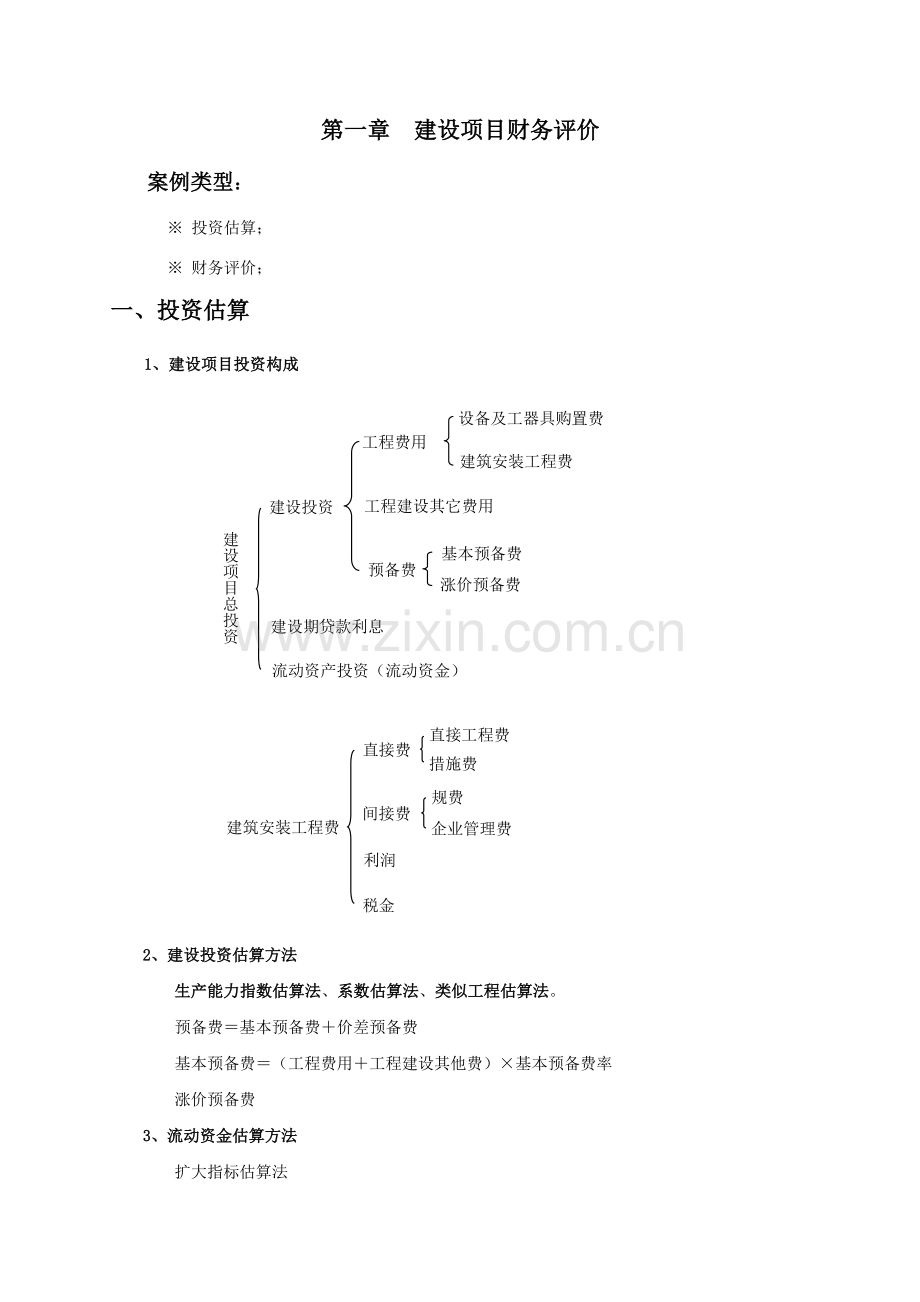

2013年工程造价案例分析冲刺 授课人:赵亮 沈阳建筑大学管理学院 第一章 建设项目财务评价 案例类型: ※ 投资估算; ※ 财务评价; 一、投资估算 1、建设项目投资构成 工程建设其它费用 流动资产投资(流动资金) 建设期贷款利息 建设投资 预备费 基本预备费 涨价预备费 建设项目总投资 工程费用 设备及工器具购置费 建筑安装工程费 建筑安装工程费 间接费 税金 利润 直接费 直接工程费 措施费 规费 企业管理费 2、建设投资估算方法 生产能力指数估算法、系数估算法、类似工程估算法。 预备费=基本预备费+价差预备费 基本预备费=(工程费用+工程建设其他费)×基本预备费率 涨价预备费 3、流动资金估算方法 扩大指标估算法 4、进口设备原价的估算 进口设备原价(即抵岸价)=离岸价+国际运费+运输保险费+银行财务费+外贸手续费+关税+增值税 到岸价=离岸价+国际运费+运输保险费 国际运费=原币货价(FOB)×运费率 国际运费=单位运价×运量 银行财务费=进口设备货价(FOB)×人民币外汇汇率×银行财务费率 外贸手续费=进口设备到岸价(CIF)×人民币外汇汇率×外贸手续费率 关税=到岸价格(CIF)×人民币外汇汇率×进口关税税率 增值税=组成计税价格×增值税税率 组成计税价格=到岸价(CIF)×人民币外汇汇率+关税 讲案例一 二、财务评价 背景材料:某拟建生产项目, 建设期为2年,运营期为6年。设计年产54万件,每件售价100元。运营期第1年达产60%,第2年达产90%,以后各年均达产100%。其它基础数据见表1.1所示。 表1.1 某建设项目财务评价基础数据表 单位:万元 序号 年份 项目 1 2 3 4 5 6 7 8 1 建设投资?: (1)自有资本金 (2)贷款 700 1000 800 1000 2 经营成本 2100 3000 3200 3200 3200 3200 3 维持运营投资: 自有资本金 10 10 20 20 4 流动资产 900 1400 1400 1400 1400 1400 5 流动负债 420 600 600 600 600 600 有关说明如下: 1.建设投资中有540万元形成无形资产,其余形成固定资产。建设投资贷款利率为6%(按年计息)。固定资产使用年限为10年,残值率为4%,固定资产余值在项目运营期末一次收回。 2.流动资金总额中20%为自有资金(于运营期第一年投入),80%贷款,流动资金贷款利率为4%(按年计息)。流动资金在项目运营期期末一次收回并偿还贷款本金。 3.营业税金及附加税率为6%,所得税税率为25%。 4.建设投资贷款本金在运营期的前4年每年等额偿还,利息照付。 5. 当地政府考虑该项目对当地经济拉动作用,在项目运营期前两年每年给予500万元补贴,补贴收入不计税。 6.维持运营投资按费用化处理,不考虑增加固定资产,无残值。 7、基准收益率15%。 8、无形资产在运营期内均匀摊入成本。 (计算结果取整数) 问题:1、完成还款付息表(等额本金偿还); 2、填写总成本费用表; 3、完成利润及利润分配表,计算第六年总投资收益率、资本金净利润率、利息备付率、偿债备付率; 4、完成资本金现金流量表。计算动态、静态投资回收期,净现值; 5、完成项目投资现金流量表。 答案: 1、建设投资贷款本金在运营期的前4年每年等额偿还,利息照付(等额本金偿还) 长期借款还本付息计划表 单位:万元 序号 年份 项目 1 2 3 4 5 6 1 年初累计借款 1030 2122 1591 1060 529 2 本年新增借款 1000 1000 3 本年应计利息 30 92 127 95 64 32 4 本年应还本息 658 626 595 561 4.1 本年应还本金 531 531 531 529 4.2 本年应还利息 127 95 64 32 5 年末余额 1030 2122 1591 1060 529 0 增加问题:1、年利率6%(按半年计息); 2、列式计算建设期贷款利息; 3、还款方式改为等额本息偿还; 答: 1、r有效=(1+r/m)m-1 r有效=(1+6%/2)2-1=6.09% (半年计息) 2、q1=1/2×1000×6%=30万元 q2=(1000+30+1/2×1000)×6%=92万元 建设期贷款利息为:q =q1+q2=30+92=122万元 3、每年还本付息A=2122×(A/P6,4)=2122×0.2886=612万元 长期借款还本付息表(等额本息偿还,年利率6%,按年计息) 序号 年份 项目 1 2 3 4 5 6 1 年初累计借款 1030 2122 1637 1123 578 2 本年新增借款 1000 1000 3 本年应计利息 30 92 127 98 67 35 4 本年应还本息 612 612 612 613 4.1 本年应还本金 485 514 545 578 4.2 本年应还利息 127 98 67 35 5 年末余额 1030 2122 1637 1123 578 0 2、填写总成本费用表 总成本费用估算表 单位:万元 序号 年份 项目 3 4 5 6 7 8 1 经营成本 2100 3000 3200 3200 3200 3200 2 固定资产折旧费 296 296 296 296 296 296 3 无形资产摊销费 90 90 90 90 90 90 4 利息支出 140 121 90 58 26 26 4.1 建设投资借款利息 127 95 64 32 4.2 流动资金借款利息 13 26 26 26 26 26 5 维持运营投资 10 10 20 20 6 总成本费用 2626 3507 3686 3654 3632 3632 总成本费用 可变成本 本 外购原材料 计件工资及福利费 外购燃料、动力 固定成本 计时工资及福利费 修理费 其他费用 折旧费 摊销费 利息支出 经营成本 按生产要素估算法总成本费用的构成 注意问题: 1、在填写总成本费用表计算折旧时,考虑建设期借款利息; 2、注意流动资金借款的计算; 3、维持运营投资没有说明按固定成本处理。 4、总成本费用=经营成本+折旧+摊销+利息支出(包括长期借款和流动资金借款利息)+维持运营投资 3、利润和利润分配表 利润和利润分配表 人民币单位:万元 序号 项 目 运营期 3 4 5 6 7 8 1 营业收入 3240 4860 5400 5400 5400 5400 2 营业税金及附加 194 292 324 324 324 324 3 总成本费用 2626 3507 3686 3654 3632 3632 4 补贴收入 500 500 5 利润总额(1-2-3+4) 920 1561 1390 1422 1444 1444 6 弥补以前年度亏损 7 应纳税所得额(5-6-4) 420 1061 1390 1422 1444 1444 8 所得税 105 265 348 356 361 361 9 净利润(5-8) 815 1296 1042 1066 1083 1083 10 息税前利润 1060 1682 1480 1480 1470 1470 11 息税折旧摊销前利润 1446 2068 1866 1866 1856 1856 1)总投资收益率(ROI)=×100%=1480/(3500+122+800)=33.47% 2)资本金利润率(ROE)=×100%=1066/(1500+160)=64.22% 3)利息备付率(ICR)=1480/58=25.52 4)偿债备付率(DSCR)=(1866-356)/(529+58)=2.57 增加亏损: 利润和利润分配表 人民币单位:万元 序号 项 目 运营期 3 4 5 6 7 8 5 利润总额 -200 1000 1000 1000 1000 1000 6 弥补以前年度亏损 0 -200 7 应纳税所得额 0 800 1000 1000 1000 1000 8 所得税 0 200 250 250 250 250 9 净利润 -200 800 750 750 750 750 4、项目资本金现金流量表(融资后) 项目资本金现金流量表 单位:万元 序号 项 目 建设期 投产期 达产期 1 2 3 4 5 6 7 8 1 现金流入 3740 5360 5400 5400 5400 7506 1.1 营业收入 3240 4860 5400 5400 5400 5400 1.2 补贴收入 500 500 1.3 回收固定资产余值 1306 1.4 回收流动资金 800 2 现金流出 700 800 3230 4209 4503 4477 3931 4571 2.1 项目资本金 700 800 160 2.2 借款本金偿还 531 531 531 529 640 2.3 借款利息支付 140 121 90 58 26 26 2.4 经营成本 2100 3000 3200 3200 3200 3200 2.5 营业税金及附加 194 292 324 324 324 324 2.6 所得税 105 265 348 356 361 361 2.7 维持运营投资 10 10 20 20 3 净现金流量(1-2) -700 -800 510 1151 897 923 1469 2935 4 累计净现金流量 -700 -1500 -990 161 1058 1981 3450 6385 5 折现系数(15%) 0.8696 0.7561 0.6575 0.5718 0.4972 0.4323 0.3759 0.3269 6 折现净现金流量 -609 -605 335 658 446 399 552 959 7 累计折现净现金流量 -609 -1214 -879 -221 225 624 1176 2135 计算指标:资本金财务内部收益率47.76(%) 静态投资回收期Pt=4-1+990/1151=3.86年 动态投资回收期Pt’=5-1+221/446=4.50年 注意:回收固定资产余值=3500+122-540-296×6=1306万元 现金流入包括? 现金流出包括? 净现金流量=现金流入-现金流出 5、项目投资现金流量表(融资前) 项目投资财务现金流量表 人民币单位:万元 序号 项 目 建设期 投产期 达产期 1 2 3 4 5 6 7 8 1 现金流入 3740 5360 5400 5400 5400 7456 1.1 营业收入 3240 4860 5400 5400 5400 5400 1.2 补贴收入 500 500 1.3  回收固定资产余值 1256 1.4 回收流动资金 800 2 现金流出 1700 1800 2774 3612 3534 3534 3544 3544 2.1 建设投资 1700 1800 2.2 流动资金 480 320 2.3 经营成本 2100 3000 3200 3200 3200 3200 2.4 营业税金及附加 194 292 324 324 324 324 2.5 维持运营投资 10 10 20 20 3 所得税前净现金流量(1-2) -1700 -1800 966 1748 1866 1866 1856 3912 4 累计所得税前净现金流量 -1700 -3500 -2534 -786 1080 2946 4802 8714 5 调整所得税 143 299 373 373 371 371 6 所得税后净现金流量(3-5) -1700 -1800 823 1449 1493 1493 1485 3541 7 累计所得税后净现金流量 -1700 -3500 -2677 -1228 265 1758 3243 6784 计算指标: 项目投资财务净现值(所得税前)(ic= 15%):2506 万元 项目投资财务净现值(所得税后)(ic= 15%):1634 万元 项目投资回收期(所得税前):4.42年(静态) 项目投资回收期(所得税后):4.82年(静态) 调整所得税=年息税前利润×调整所得税率 =(年营业收入+补贴收入-营业税及附加-息税前总成本)×所得税率 折旧费(不含建设期贷款利息)=(3500-540)×(1-4%)/10=284万元 回收固定资产余值(不含建设期贷款利息)=3500-540-284×6=1256万元 息税前总成本=经营成本+折旧+摊销+维持运营投资 增加问题:(不利用前面计算结果,直接根据背景材料) 1、列式计算融资前3、5、8年调整所得税?调整所得税前净现金流量?调整所得税后净现金流量? 2、列式计算融资后3、5、8年所得税?净现金流量? 3、列式计算融资后3、5、8年总投资收益率、资本金净利润率?偿债备付率、利息备付率? 4、列式计算等额本息偿还方式,第5年应偿还的本金、建设投资借款利息。 总结: 1、有效利率 2、列式计算建设期贷款利息 3、列式计算固定资产折旧,计算期末回收固定资产余值 4、借款还本付息表 列式计算第4年应偿还的本金、建设投资借款利息。 5、总成本费用表 6、(调整)所得税 7、息税前利润 8、息税折旧摊销前利润 9、还款来源 10、资本金现金流量表 11、项目投资现金流量表 12、静态、动态投资回收期 13、总投资收益率(ROI)=×100% 14、资本金利润率(ROE)=×100% 15、利息备付率(ICR)=息税前利润÷当年应还利息总和 16、偿债备付率(DSCR)=(息税折旧摊销前利润-所得税)÷(当年应还本金+利息) 第二章 工程设计、施工方案技术经济分析 案例类型: ※ 综合评价法的应用; ※ 寿命周期成本理论; ※ 价值工程的应用; 背景材料: 某省由于经济发展,电力供应出现紧张,拟建一电厂,有自然风力发电站、火力发电站、热能风力发电站三个方案可供选择。基础数据如下表所示。折现率取10%。 自然风力发电站 火力发电站 热能风力发电站 装机容量(万KW) 20 25 24 一次投资(亿元) 15 8 10 年发电量(亿度) 5 14 12 运营成本(元/度) 0.08 0.2 0.06 销售价格(元/度) 0.6 0.4 0.4 环境治理(亿元/年) 0 1 0.5 经济拉动(亿元/年) 0 1 1 经济寿命(年) 20 30 25 残值率 5% 0 0 大修周期 8 8 8 一次大修理费用(亿元) 2 1 1 能源消耗 自然风力 电煤 生活垃圾 一、综合评价法的应用 权重 自然风力发电站 火力发电站 热能风力发电站 一次投资 7 10 9 年发电量 6 10 8 运营成本 8 5 10 环境治理 10 6 8 供电稳定性 7 10 9 能源消耗 10 6 9 注意:权重的确定是一个考点。有0-1法、0-4法(注意半表)。 问题: 1、运营成本>一次投资>能源消耗>环境治理>供电稳定性>年发电量,用0-1评分法确定权重和应选择的方案。 一次投资 年发电量 运营成本 环境治理 稳定性 能源消耗 得分 修正得分 权重 一次投资 × 1 0 1 1 1 4 5 0.238 年发电量 0 × 0 0 0 0 0 1 0.048 运营成本 1 1 × 1 1 1 5 6 0.286 环境治理 0 1 0 × 1 0 2 3 0.143 稳定性 0 1 0 0 × 0 1 2 0.095 能源消耗 0 1 0 1 1 × 3 4 0.190 总分 15 21 1 风力得分:7×0.238+6×0.048+8×0.286+10×0.143+7×0.095+10×0.190=8.237 火力得分:10×0.238+10×0.048+5×0.286+6×0.143+10×0.095+6×0.190=7.238 热能得分:9×0.238+8×0.048+10×0.286+8×0.143+9×0.095+9×0.190=9.095 选择热能风力发电。 2、运营成本=一次投资>能源消耗=环境治理>供电稳定性=年发电量,用0-4评分法确定权重和应选择的方案。 一次投资 年发电量 运营成本 环境治理 稳定性 能源消耗 得分 权重 一次投资 × 4 2 3 4 3 16 0.267 年发电量 0 × 0 1 2 1 4 0.067 运营成本 2 4 × 3 4 3 16 0.267 环境治理 1 3 1 × 3 2 10 0.167 稳定性 0 2 0 1 × 1 4 0.067 能源消耗 1 3 1 2 3 × 10 0.167 总分 60 1.002 二、寿命周期成本理论在方案评价中的应用 建设工程寿命周期,是指工程产品从开发、设计、建造、使用直到报废所经历的全部时间。 工程寿命周期成本:包括经济成本(也称资金成本)、环境成本和社会成本。 费用效率(CE)=系统效率(SE)/寿命周期成本(LCC) =系统效率(SE)/[设置费(IC)+维持费(SC)+环境成本+社会成本] 固定费用法 固定效益法 注意:1、如寿命期不同可以用年度效率和年度费用比较; 2、残值计入SC,使之减少。 问题: 1、计算三个方案年度费用。(不考虑建设期影响) 2、计算三个方案年度收益。 3、计算三个方案费用效率,选择方案。 4、如果热能风力发电站的建设期为2年,每年投入5亿,寿命期为27年,重新选择方案。 答: 1、年度费用 自然风力:15×(A/P,10,20)+0.08×5-15×5%×(A/F,10,20)+[2×(P/F,10,8)+2×(P/F,10,16)]×(A/P,10,20)=2.310亿元 火力发电: 8×(A/P,10,30)+0.2×14+1+[1×(P/F,10,8)+1×(P/F,10,16)+1×(P/F,10,24]×(A/P,10,30)=4.732亿元 热能风力:10×(A/P,10,25)+0.06×12+0.5+[1×(P/F,10,8)+1×(P/F,10,16)+1×(P/F,10,24]×(A/P,10,25)=2.409亿元 2、年度效益 自然风力: 0.6×5=3亿元 火力发电: 0.4×14+1=6.6亿 热能风力: 0.4×12+1=5.8亿元 3、费用效率 CE1=3÷2.310=1.299 CE2=6.6÷4.732=1.395 CE3=5.8÷2.409=2.408 选择热能风力发电项目。 4、热能风力发电站年度费用: [5×(P/A,10,2)+(0.06×12+0.5)×(P/A,10,25)×(P/F,10,2)+1×(P/F,10,10)+1×(P/F,10,18)+1×(P/F,10,26)]×(A/P,10,27) =(5×1.7355+1.22×9.077×0.8264+0.3855+0.1799+0.0839)×0.1083 =2.001亿元 热能风力发电站年度效率: 5.8×(P/A,10,25)×(P/F,10,2)×(A/P,10,27)=4.712 费用效率:4.712÷2.001=2.355,仍然选择热能风力发电项目。 讲案例十。 设备更新案例 三、价值工程的应用 (一)多方案比选 V(价值系数)=F(功能指数)/C(成本指数) 注意:在多方案比选时,哪个方案价值系数大,就选择哪个方案。 专家经过功能分析和评价得出下表: 权重 自然风力 火力发电 热能风力 年发电量 0.1 5 10 8 供电稳定性 0.3 4 10 9 环境治理 0.2 10 6 8 资源消耗 0.4 10 6 9 注意:此表中的权重可为考点。 问题: 1、计算各方案的综合得分及功能指数。 答:自然得分:7.7=0.1×5+0.3×4+0.2×10+0.4×10 火力得分:7.6=0.1×10+0.3×10+0.2×6+0.4×6 热能得分:8.7=0.1×8+0.3×9+0.2×8+0.4×9 综合得分总和:7.7+7.6+8.7=24 功能指数:自然:7.7÷24=0.321 火力:7.6÷24=0.317 热能:8.7÷24=0.363 2、以年度费用为成本计算成本指数 成本总和=2.310+4.732+2.409=9.451 成本指数:自然:2.310÷9.451=0.244 火力:4.732÷9.451=0.501 热能:2.409÷9.451=0.255 3、计算价值系数并选择方案 价值系数:自然:0.321÷0.244=1.316 火力:0.317÷0.501=0.633 热能:0.363÷0.255=1.424 选择热能风力发电项目。 增加问题: l 自然风力发电场一次投资降低多少可以考虑选择? 自然风力年度费用:(15-X)×(A/P,10,20)+0.08×5-(15-X)×5%×(A/F,10,20)+[2×(P/F,10,8)+2×(P/F,10,16)]×(A/P,10,20)=2.310-0.1166X 成本总和=2.310-0.1166X+4.732+2.409=9.451-0.1166X 成本指数:自然:(2.310-0.1166X)÷(9.451-0.1166X) 火力:4.732÷(9.451-0.1166X) 热能:2.409÷(9.451-0.1166X) 价值系数:V自然:0.321/[(2.310-0.1166X)÷(9.451-0.1166X)] V火力:0.317/[4.732÷(9.451-0.1166X)] V热能:0.363/[2.409÷(9.451-0.1166X)] 要求:V自然>V火力;V自然>V热能 得:X>1.544亿元。 (二)方案优化 优化原则:保证方案的每个组成部分的价值系数V=1,即每个组成部分的成本指数与功能指数相同,也就是成本按功能指数来分配。 投资方选择热能风力发电方案,该方案投资估算10亿元,投资构成:沼气生产系统0.95亿元,空气加热系统3.25亿元,发电机组3.76亿元,输变电系统2.04亿元,经专家评议后认为各系统重要性为沼气生产系统:空气加热系统:发电机组:输变电系统=1:3:4:2。 1、如投资不变,根据价值工程原理确定各系统的投资额? 2、如总投资下降为9亿元,又如何确定各系统的投资额? 解:1、 功能项目 功能 评分 功能 指数 目前成本 成本 指数 价值 指数 目标成本 成本变动额 沼气生产系统 1 0.1 0.95 0.095 1.053 1 +0.05 空气加热系统 3 0.3 3.25 0.325 0.923 3 -0.25 发电机组 4 0.4 3.76 0.376 1.064 4 +0.24 输变电系统 2 0.2 2.04 0.204 0.980 2 -0.04 合计 10 1.0 10 1.0 10 0 2、如总投资为9亿,则各系统的投资额为:9×0.1=0.9亿,9×0.3=2.7亿, 9×0.4=3.6亿和9×0.2=1.8亿。 第三章 工程计量与计价   案例类型: ※ 工程计量与清单计价。 工程计量与清单计价 1、土建工程 砼基础、砼柱、砼梁、砼板、砼墙、砼整体楼梯、框架间砌体、门窗工程量、整体楼地面、墙面一般抹灰、天棚抹灰、综合脚手架、垂直运输。 2、管道安装 平台制作安装、支架制作(设备、管架)、板卷管制作安装、探伤(X,R,超声波)、管长计算、查个数工程量。 注意:工作内容变化,如中压碳钢管: 2013:1.安装2.套管制作、安装3.压力试验4.吹扫、清洗5.脱脂 2008:1. 安装2.焊口预 热及后热3.焊口及热处理4.焊口硬度测定5.套管制作、安装6.压力试验7.系统吹扫8.系统清洗9.油清洗10.脱脂11.除锈、刷油、防腐12.绝热及保护层安装、除锈、刷油 3、电气安装 配管、电线、电缆、母线、查个数工程量。 注意:电线、电缆、母线均按设计要求、规范、施工工艺规程规定的预留量及附加长度应计入工程量;附加长度见清单计价规范(GB50500-2013建设工程工程量清单计价规范完整版) 或:建设工程技术与计量(安装)表6.1.7-8,9,10,11,12,13,14。 工作内容变化,如电气配管: 2013:1.电线管路敷设2.钢索架设(拉紧装置安装)3.预留沟槽4.接地 2008:1.刨沟槽 2.钢索架设(拉紧装置安装) 3.支架制作、安装 4.电线管路敷设 5.接线盒(箱)、灯头盒、 开关盒、插座盒安装。 讲案例五:表3-16A; 讲案例七:表3-28; 讲案例九。(案例一自己要练习) 第四章 建设工程招标投标 案例类型: ※ 招投标相关规定 ※ 投标策略 一、招投标相关规定 1、中华人民共和国招投标法 2、招标投标法实施条例 3、工程建设项目施工招标投标办法 4、评标委员会和评标方法暂行规定 招投标时限规定 二、投标策略(问题:方法运用是否得当?) (1)不平衡报价法(总价不变、前期结款项目高价、后期结款项目低价、不要过高或过低)。 (2)多方案报价法(修改合同条款、按修改前和修改后报两个价)。 (3)增加建议方案法(修改设计方案、按修改前和修改后报两个价)。 注意:采用投标策略的得益是多少?(资金时间价值的计算) 本章所有案例都要看。 三、决策树的应用 讲第四章:案例七 第五章 工程合同价款管理 案例类型: ※ 工程合同管理 ※ 工程索赔 一、工程合同管理 2013清单计价规范 二、工程索赔 1、工程索赔是否成立的判定 施工索赔成立必须同时具备如下几项条件: (1)与合同相比较,已造成了实际的额外费用或工期损失; (2)造成费用增加或工期损失的原因不是由于承包商的过失; (3)造成的费用增加或工期损失不是应由承包商承担的风险; (4)承包商在事件发生后的规定时间内提出了索赔的书面意向通知和索赔报告。 目的 原因 费用C 工期T 建设单位 √ √ 施工单位 × × 不可抗力 × √ 2、施工索赔程序(注意索赔程序是否正确?) 3、引起索赔的原因 (1)现场提供(电、水、气、路、平整); (2)监理方的错误指令; (3)增加合同内容; (4)发包人提供的材料、设备及交货地点的变更; (5)甲方提供的图纸; (6)隐蔽工程的重新检查(检查合格的); (7)未按规定支付工程款; (8)改变工程质量要求; (9)施工现场内地下管线、地下设备资料; (10)化石、文物; (11)不利物质条件(地质和水文条件); (12)不可抗力(地震、洪水、海啸等)。 4、不能引起索赔的原因 (1)保证质量采取的措施; (2)承包商材料、设备、施工方案、施工组织; (3)招标文件提供参考材料与实际不符。 5、不可抗力造成损失的处理原则: 不可抗力导致的人员伤亡、财产损失、费用增加和(或)工期延误等后果,由合同双方按以下原则承担: (1)永久工程,包括己运至施工场地的材料和工程设备的损害,以及因工程损害造成的第三者人员伤亡和财产损失由发包人承担; (2)承包人设备的损坏由承包人承担; (3)发包人和承包人各自承担其人员伤亡和其他财产损失及其相关费用; (4)承包人的停工损失由承包人承担,但停工期间应监理人要求照管工程和清理、修复工程的金额由发包人承担; (5)不能按期竣工的,应合理延长工期,承包人不需支付逾期竣工违约金。发包人要求赶工的,承包人应采取赶工措施,赶工费用由发包人承担。 但是,合同一方当事人延迟履行,在延迟履行期间发生不可抗力的,不免除其责任。 6、施工索赔的计算 (1)工期索赔的计算 1)网络分析法。 l 如果延误的工作为关键工作,则延误的时间为索赔的工期; l 如果延误的工作为非关键工作,当该工作由于延误超过总时差成为关键时,可以索赔延误时间与时差的差值; l 若该工作延误后仍为非关键工作,则不存在工期索赔问题。 2)比例计算法。 对于已知某项工作增加了工程量可追加的施工时间计算,公式为: 增加的施工时间= 在实际施工过程中,当工期拖期是由合同双方共同造成的(即发生“共同延误”),应首先判断造成拖期的哪一种原因是最先发生的,即确定"初始延误"责任者,并由其承担相应责任。 (2)费用索赔的内容及计算 1)人工费,包括增加工作内容的人工费、停工损失费和工作效率降低的损失费等累计,其中增加工作内容的人工费应按照计日工费计算,而停工损失费和工作效率降低的损失费按窝工费计算,窝工费的标准双方应在合同中约定。 2)机械费,当工作内容增加引起的设备费索赔时,设备费的标准按照机械台班费计算。因窝工引起的机械费索赔,当施工机械为承包商自有时,一般按照机械折旧费计算索赔费用。当施工机械是施工企业从外部租赁时,索赔费用的标准按照机械租赁费计算。 3)材料费 4)管理费 5)利润 6)规费 7)税金 对于增加用工(包括机械)时,计算管理费、利润、规费和税金;当窝工时,只计算规费和税金。 三、网络计划法的应用 讲第二章案例十四 讲案例二、三、七、九、十二、十三。 第六章 工程价款结算与偏差分析 案例类型: ※工程价款结算 ※资金使用计划与偏差分析 ※竣工决算 一、工程价款结算 “四步走” 1、合同价 (分部分项工程工程量清单合计+措施项目清单合计+其它项目清单合计)×(1+规费费率)×(1+综合税率) 2、预付款 (1)给多少?注意计算基数; (2)如何扣回?原则:给多少扣回多少。 3、月支付款 需要考虑的问题:该月分部分项工程价款、措施项目价款、其它项目价款、变更款、索赔款、扣甲供材料费、扣预付款、支付比例 4、竣工结算 实际总造价是多少?扣质保金是多少?已支付承包商工程款多少? 竣工结算款=实际总造价-已支付工程款-质保金 注意问题 (1)结算款费用构成;(全费用); (2)质保金的计算基数;(全额结算款); (3)索赔款、甲供材、变更款同期结算; (4)分部分项工程价款的调整,措施项目工程价款的调整;暂估价的调整;暂列金额的使用; (5)实际进度前锋线。 讲案例五、六。 结算案例六 二、资金使用计划与偏差分析 (1)偏差分析的基本数据 偏差分析所需的基本数据有拟完工程计划投资、已完工程实际投资和已完工程计划投资。 拟完工程计划投资=拟完工程量×计划单价 已完工程实际投资=已完工程量×实际单价 已完工程计划投资=已完工程量×计划单价 (2)投资偏差与进度偏差分析 1)投资偏差 投资偏差=已完工程实际投资-已完工程计划投资 2)进度偏差 进度偏差=已完工程实际时间-已完工程计划时间 为了与投资偏差联系起来,进度偏差也可表示为: 进度偏差=拟完工程计划投资-已完工程计划投资 投资偏差案例十一 投资偏差案例 三、竣工决算 讲案例八。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 考试专区 > 造价师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
