资源描述

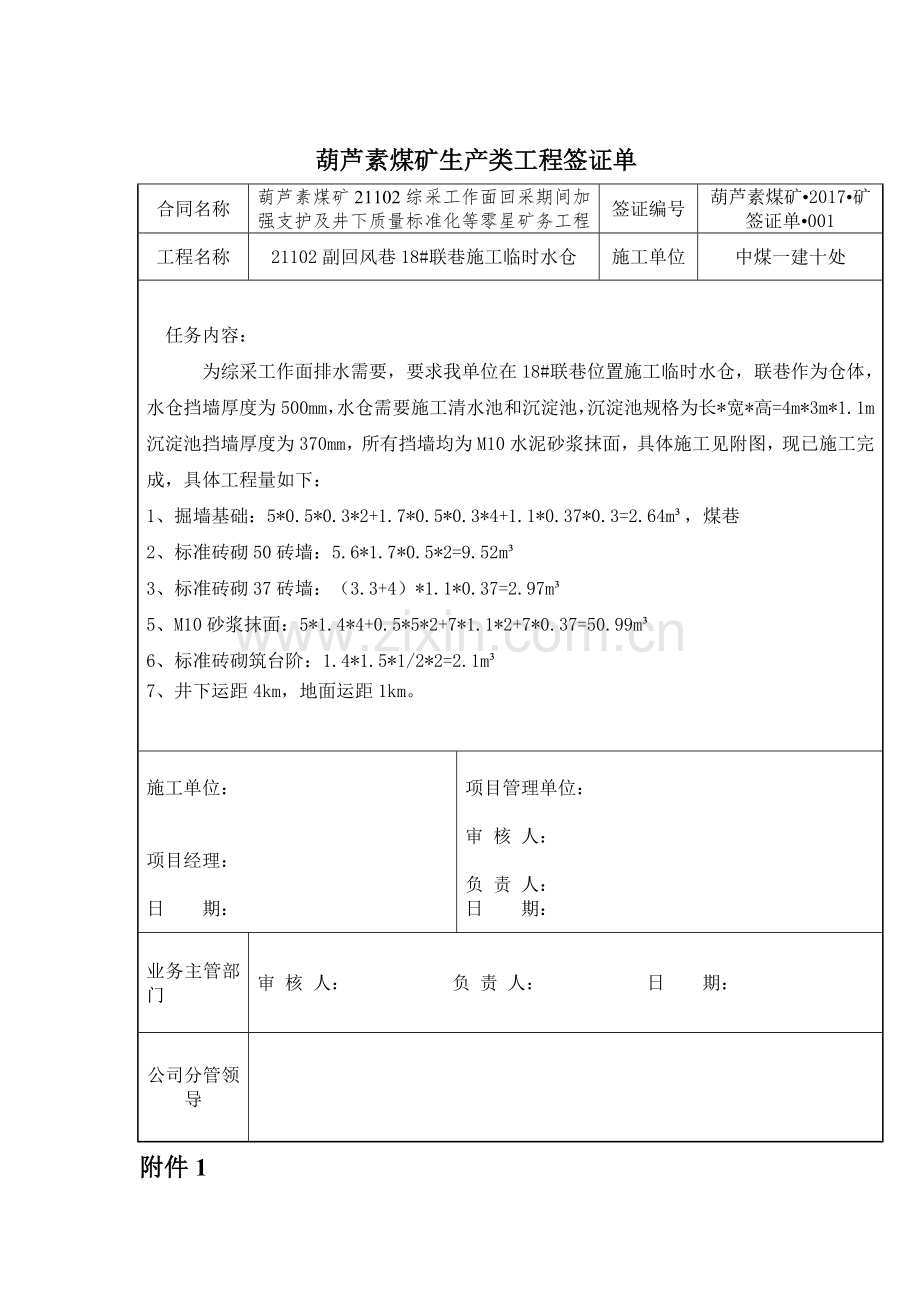

葫芦素煤矿生产类工程签证单
合同名称
葫芦素煤矿21102综采工作面回采期间加强支护及井下质量标准化等零星矿务工程
签证编号
葫芦素煤矿•2017•矿签证单•001
工程名称
21102副回风巷18#联巷施工临时水仓
施工单位
中煤一建十处
任务内容:
为综采工作面排水需要,要求我单位在18#联巷位置施工临时水仓,联巷作为仓体,水仓挡墙厚度为500mm,水仓需要施工清水池和沉淀池,沉淀池规格为长*宽*高=4m*3m*1.1m
沉淀池挡墙厚度为370mm,所有挡墙均为M10水泥砂浆抹面,具体施工见附图,现已施工完成,具体工程量如下:
1、掘墙基础:5*0.5*0.3*2+1.7*0.5*0.3*4+1.1*0.37*0.3=2.64m³,煤巷
2、标准砖砌50砖墙:5.6*1.7*0.5*2=9.52m³
3、标准砖砌37砖墙:(3.3+4)*1.1*0.37=2.97m³
5、M10砂浆抹面:5*1.4*4+0.5*5*2+7*1.1*2+7*0.37=50.99m³
6、标准砖砌筑台阶:1.4*1.5*1/2*2=2.1m³
7、井下运距4km,地面运距1km。
施工单位:
项目经理:
日 期:
项目管理单位:
审 核 人:
负 责 人:
日 期:
业务主管部门
审 核 人: 负 责 人: 日 期:
公司分管领导
附件1
葫芦素煤矿生产类工程签证单
合同名称
葫芦素煤矿21102综采工作面回采期间加强支护及井下质量标准化等零星矿务工程
签证编号
葫芦素煤矿•2017•矿签证单•002
工程名称
东翼集中上仓斜巷清理撒煤
施工单位
中煤一建十处
任务内容:
东翼集中上仓斜巷皮带散落浮煤较多,已影响皮带正常运转,磨损皮带,要求我单位对其进行清理,现已施工完成,共清理11次具体工程量如下:
第1次清理撒煤量:平均厚0.2m*宽2.2m*长220m=96.8m³
第2次清理撒煤量:平均厚0.2m*宽2.2m*长215m=94.6m³
第3次清理撒煤量:平均厚0.2m*宽2.2m*长230m=101.2m³
第4次清理撒煤量:平均厚0.2m*宽2.2m*长228m=100.32m³
第5次清理撒煤量:平均厚0.2m*宽2.2m*长210m=92.4m³
第6次清理撒煤量:平均厚0.2m*宽2.2m*长180m=79.2m³
第7次清理撒煤量:平均厚0.3m*宽2.2m*长198m=130.68m³
第8次清理撒煤量:平均厚0.3m*宽2.2m*长180m=118.8m³
第9次清理撒煤量:平均厚0.3m*宽2.2m*长210m=138.6m³
第10次清理撒煤量:平均厚0.2m*宽2.2m*长220m=96.8m³
第11次清理撒煤量:平均厚0.3m*宽2.2m*长176m=116.16m³
合计清理撒煤量:96.8+94.6+101.2+100.32+92.4+79.2+130.68+118.8+138.6+96.8+116.16=1165.5m³
施工单位:
项目经理:
日 期:
项目管理单位:
审 核 人:
负 责 人:
日 期:
业务主管部门
审 核 人: 负 责 人: 日 期:
公司分管领导
附件1
葫芦素煤矿生产类工程签证单
合同名称
葫芦素煤矿21102综采工作面回采期间加强支护及井下质量标准化等零星矿务工程
签证编号
葫芦素煤矿•2017•矿签证单•003
工程名称
东翼集中上仓斜巷清理撒煤
施工单位
中煤一建十处
任务内容:
东翼集中上仓斜巷皮带散落浮煤较多,已影响皮带正常运转,磨损皮带,要求我单位对其进行清理,现已施工完成,共清理11次具体工程量如下:
第1次清理撒煤量:平均厚0.38m*宽2.3m*长231m=202m³
第2次清理撒煤量:平均厚0.4m*宽2.2m*长242m=213m³
第3次清理撒煤量:平均厚0.2m*宽2.2m*长230m=101.2m³
第4次清理撒煤量:平均厚0.3m*宽2.2m*长216m=142.56m³
第5次清理撒煤量:平均厚0.25m*宽2.2m*长227m=124.85m³
第6次清理撒煤量:平均厚0.23m*宽2.2m*长220m=111.32m³
第7次清理撒煤量:平均厚0.2m*宽2.2m*长233m=102.52m³
第8次清理撒煤量:平均厚0.2m*宽2.2m*长119.5m=52.5m³
第9次清理撒煤量:平均厚0.3m*宽2.2m*长106m=70m³
第10次清理撒煤量:平均厚0.25m*宽2.2m*长89m=49m³
第11次清理撒煤量:平均厚0.3m*宽2.2m*长95.5m=63m³
合计清理撒煤量:
202+213+101.2+142.56+124.85+111.32+102.52+52.5+70+49+63=1231.9m³
施工单位:
项目经理:
日 期:
项目管理单位:
审 核 人:
负 责 人:
日 期:
业务主管部门
审 核 人: 负 责 人: 日 期:
公司分管领导
附件1
葫芦素煤矿生产类工程签证单
合同名称
葫芦素煤矿21102综采工作面回采期间加强支护及井下质量标准化等零星矿务工程
签证编号
葫芦素煤矿•2017•矿签证单•004
工程名称
东翼集中上仓斜巷清理撒煤
施工单位
中煤一建十处
任务内容:
东翼集中上仓斜巷皮带散落浮煤较多,已影响皮带正常运转,磨损皮带,要求我单位对其进行清理,现已施工完成,共清理6次具体工程量如下:
第1次清理撒煤量:平均厚0.35m*宽2.2m*长228m=175.56m³
第2次清理撒煤量:平均厚0.3m*宽2.3m*长221m=152.49m³
第3次清理撒煤量:平均厚0.36m*宽2.2m*长230m=182.16m³
第4次清理撒煤量:平均厚0.35m*宽2.4m*长225m=189m³
第5次清理撒煤量:平均厚0.25m*宽2.3m*长238m=191.59m³
第6次清理撒煤量:平均厚0.37m*宽2.1m*长230m=178.71m³
合计清理撒煤量:175.56+152.49+182.16+189+191.59+178.71=1069.5m³
施工单位:
项目经理:
日 期:
项目管理单位:
审 核 人:
负 责 人:
日 期:
业务主管部门
审 核 人: 负 责 人: 日 期:
公司分管领导
附件1
葫芦素煤矿生产类工程签证单
合同名称
葫芦素煤矿21102综采工作面回采期间加强支护及井下质量标准化等零星矿务工程
签证编号
葫芦素煤矿•2017•矿签证单•005
工程名称
21102工作面辅运顺槽做假顶
施工单位
中煤一建十处
任务内容:
21102工作面辅运顺槽800m~850m段顶板淋水大,矿方要求我单位做假顶,将水引至帮部,假顶用方木60mm*40mm樟松木做龙骨间隔800mm*800mm,龙骨下安装6mm厚铝塑板,现已施工完成,具体工程量如下:
1、 安装方木60mm*40mm樟松木做龙骨长50m宽4.5m。
2、 安装6mm厚铝塑板长50m宽4.5m。
运距地面1km,井下2km。
施工单位:
项目经理:
日 期:
项目管理单位:
审 核 人:
负 责 人:
日 期:
业务主管部门
审 核 人: 负 责 人: 日 期:
公司分管领导
葫芦素煤矿生产类工程签证单
合同名称
葫芦素煤矿21104工作面矿建工程
签证编号
葫芦素矿•2017•矿签证单•005
工程名称
21104工作面运输巷
施工单位
中煤第五建设有限公司
第二工程处
任务内容:
根据葫芦素矿2017年生产安排,掘锚二队接续21104工作面运输巷工程,因21104工作面运输巷不具备生产条件,现要求掘锚二队人员从2017年2月3日~2017年3月6日期间,根据矿生产情况统一安排工作。
21104工作面辅运巷施工完2#联巷,掘锚二队及时恢复工作面生产,确保后配套人员满足生产。期间后配套严格按照葫芦素矿调度要求配备人员,确保各项工作顺利进行。
21104工作面运输巷于2017年3月6日正式组织生产,停工期间:2月3日~3月6日。矿统一安排后配套工作累计出勤756人次。(具体以出勤人数考勤为准)
附件1:出勤统计表
施工单位:
项目经理:
日 期:
项目管理单位:
审 核 人:
负 责 人:
日 期:
业务主管部门
审 核 人: 负 责 人: 日 期:
公司分管领导
葫芦素煤矿生产类工程签证单
合同名称
葫芦素煤矿21205工作面矿建工程
签证编号
葫芦素矿•2017•矿签证单•006
工程名称
21205工作面辅运巷
施工单位
中煤第五建设有限公司
第二工程处
任务内容:
因掘锚机设备故障,掘锚一队辅运巷被迫停止掘进,安排厂家对设备进行大修。为保证后配套人员待机组检修好能立即组织生产,现要求你单位按照正常生产班配备各班工人。从2017年3月17日-2017年3月24日掘锚一队停工检修机组设备。期间掘锚后配套劳务工正常上班,矿方根据生产统一安排工作。
待厂家检修完毕,设备运行正常后,及时恢复工作面生产,确保后配套人员满足生产。
2015工作面辅运巷掘锚机检修7天,检修时间为:3月17日8:00~3月24日8:00。设备检修累计23个小班,后配套出勤290人次。(具体以出勤人数考勤为准)
附件1:出勤统计表
施工单位:
项目经理:
日 期:
项目管理单位:
审 核 人:
负 责 人:
日 期:
业务主管部门
审 核 人: 负 责 人: 日 期:
公司分管领导
葫芦素煤矿生产类工程签证单
合同名称
葫芦素煤矿21205、21104工作面矿建工程
签证编号
葫芦素矿•2017•矿签证单•007
工程名称
21205、21104工作面主、辅运巷
施工单位
中煤第五建设有限公司
第二工程处
任务内容:
因西翼运输系统出现故障,导致西翼各生产头停止掘进生产,要求掘锚一队、掘锚二队后配套人员全力根据葫芦素矿调度统一安排抢修西翼运输系统。时间:从2017年4月14日0:00-2017年4月14日8:00,2017年4月24日0:00-2017年4月24日8:00,期间掘锚后配套劳务工正常上班,由调度统一安排工作。
待西翼运输系统检修完毕,系统运行正常后,及时恢复工作面生产,确保后配套人员满足生产。
掘锚一队抢修时间为:7月14日0:00~4月14日8:00,后配套出勤25人次;掘锚二队抢修时间为:4月24日0:00-2017年4月24日8:00,后配套出勤48人次。(具体以各队出勤人数考勤为准)
附件1:出勤统计表
施工单位:
项目经理:
日 期:
项目管理单位:
审 核 人:
负 责 人:
日 期:
业务主管部门
审 核 人: 负 责 人: 日 期:
公司分管领导
葫芦素煤矿生产类工程签证单
合同名称
葫芦素煤矿21205工作面矿建工程
签证编号
葫芦素矿•2017•矿签证单•015
工程名称
21205工作面主、辅运巷
施工单位
中煤第五建设有限公司
第二工程处
任务内容:
因西翼综采二队人员不足不能满足生产需要,要求掘锚一队、掘锚二队后配套人员全力根据葫芦素矿统一安排借调去21204工作面清理浮煤。 时间:从2017年5月22日0:00-2017年5月23日8:00,期间掘锚后配套劳务工正常上班,跟着综采二队正常上下班。
待综采二队能正常生产时,后配套人员方能撤出回到原工作岗位生产工作。
21204工作面综采二队抢工作时间为:5月16日0:00~5月16日8:00,后配套出勤12人次;5月22日0:00~5月23日8:00,后配套出勤52人次。(具体以各队出勤人数考勤为准)
附件1:出勤统计表
施工单位:
项目经理:
日 期:
项目管理单位:
审 核 人:
负 责 人:
日 期:
业务主管部门
审 核 人: 负 责 人: 日 期:
公司分管领导
展开阅读全文
