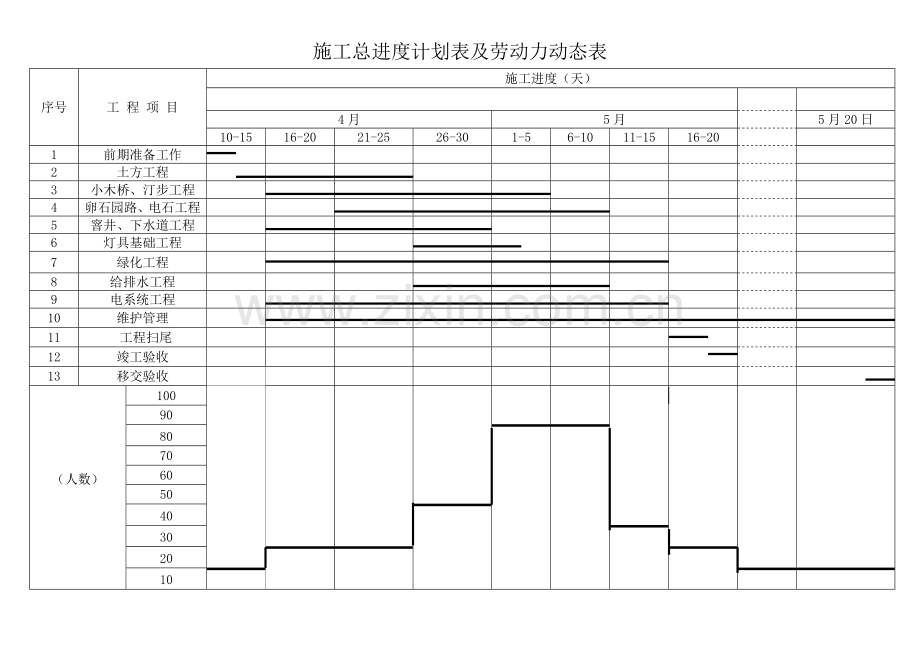

施工总进度计划表及劳动力动态表
序号
工 程 项 目
施工进度(天)
4月
5月
5月20日
10-15
16-20
21-25
26-30
1-5
6-10
11-15
16-20
1
前期准备工作
2
土方工程
3
小木桥、汀步工程
4
卵石园路、电石工程
5
窨井、下水道工程
6
灯具基础工程
7
绿化工程
8
给排水工程
9
电系统工程
10
维护管理
11
工程扫尾
12
竣工验收
13
移交验收
(人数)
100
90
80
70
60
50
40
30
20
10
展开阅读全文
