资源描述
姓名:
学号:
班级:
1、 考生必须将姓名、学号等项填写在装订线左侧内,不得超出,否则按违纪处理。
2、 请将证件放在桌角处备查。
3、 遵守考场规则。
4、 凡违反考纪者按规定给予相应处分。

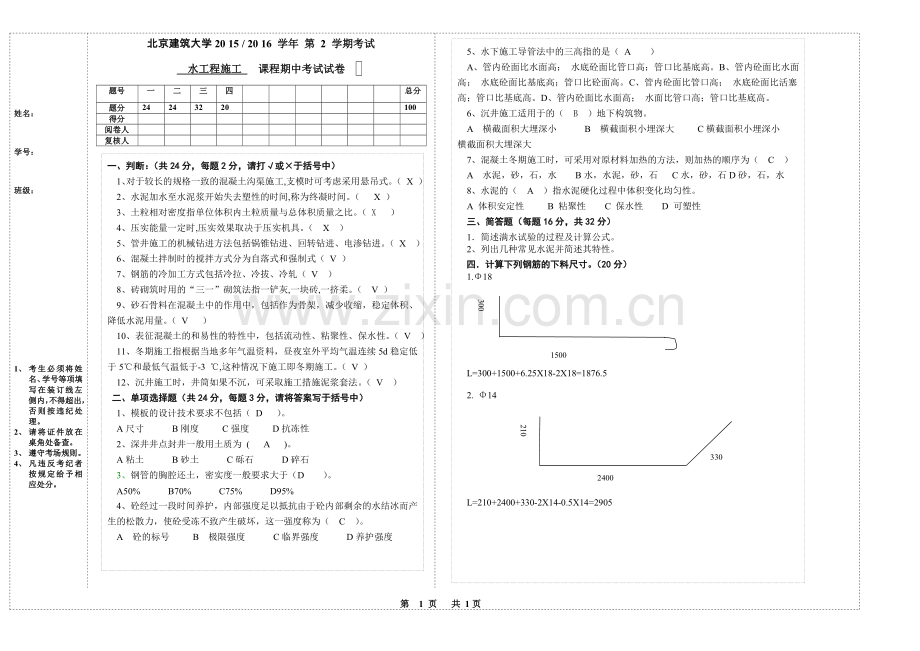

北京建筑大学20 15 / 20 16 学年 第 2 学期考试
水工程施工 课程期中考试试卷
题号
一
二
三
四
总分
题分
24
24
32
20
100
得分
阅卷人
复核人
一、判断:(共24分,每题2分,请打√或×于括号中)
1、对于较长的规格一致的混凝土沟渠施工,支模时可考虑采用悬吊式。( X )
2、水泥加水至水泥浆开始失去塑性的时间,称为终凝时间。( X )
3、土粒相对密度指单位体积内土粒质量与总体积质量之比。( X )
4、压实能量一定时,压实效果取决于压实机具。( X )
5、管井施工的机械钻进方法包括锅锥钻进、回转钻进、电渗钻进。( X )
6、混凝土拌制时的搅拌方式分为自落式和强制式( V )
7、钢筋的冷加工方式包括冷拉、冷拔、冷轧( V )
8、砖砌筑时用的“三一”砌筑法指一铲灰,一块砖,一挤柔。( V )
9、砂石骨料在混凝土中的作用中,包括作为骨架,减少收缩,稳定体积、降低水泥用量。( V )
10、表征混凝土的和易性的特性中,包括流动性、粘聚性、保水性。( V )
11、冬期施工指根据当地多年气温资料,昼夜室外平均气温连续5d稳定低于5℃和最低气温低于-3 ℃,这种情况下施工即冬期施工。( V )
12、沉井施工时,井筒如果不沉,可采取施工措施泥浆套法。( V )
二、单项选择题(共24分,每题3分,请将答案写于括号中)
1、模板的设计技术要求不包括( D )。
A尺寸 B刚度 C强度 D抗冻性
2、深井井点封井一般用土质为 ( A )。
A粘土 B砂土 C砾石 D碎石
3、钢管的胸腔还土,密实度一般要求大于(D )。
A50% B70% C75% D95%
4、砼经过一段时间养护,内部强度足以抵抗由于砼内部剩余的水结冰而产生的松散力,使砼受冻不致产生破坏,这一强度称为( C )。
A 砼的标号 B 极限强度 C临界强度 D养护强度
5、水下施工导管法中的三高指的是( A )
A、管内砼面比水面高; 水底砼面比管口高;管口比基底高。B、管内砼面比水面高; 水底砼面比基底高;管口比砼面高。C、管内砼面比管口高; 水底砼面比活塞高;管口比基底高。D、管内砼面比水面高; 水面比管口高;管口比基底高。
6、沉井施工适用于的( B )地下构筑物。
A 横截面积大埋深小 B 横截面积小埋深大 C横截面积小埋深小 D 横截面积大埋深大
7、混凝土冬期施工时,可采用对原材料加热的方法,则加热的顺序为( C )
A 水泥,砂,石,水 B水,水泥,砂,石 C水,砂,石D砂,石,水
8、水泥的( A )指水泥硬化过程中体积变化均匀性。
A 体积安定性 B 粘聚性 C 保水性 D 可塑性
三、简答题(每题16分,共32分)
1.简述满水试验的过程及计算公式。
2、列出几种常见水泥并简述其特性。
四.计算下列钢筋的下料尺寸。(20分)
1.Φ18
L=300+1500+6.25X18-2X18=1876.5
2. Φ14
L=210+2400+330-2X14-0.5X14=2905
330
300
210
2400
1500
第 1 页 共 1页
简答题

1、简述水池满水试验的工作步骤和计算公式。
1)充水,分三次进行,每次充1/3水深,间隔时间为24小时。水位上升速度≤2m/d。
2)观测,用水位测计,读数精度应达1/10mm。同时对蒸发水箱进行观测。充满后到测读时间之间应大于24小时。初读时间与末读时间之间应大于24小时。
3)计算:
q—渗水量(L/m2.d)
A1—水池的水面面积(m2)
A2—水池的浸湿总面积(m2)
E1—水池中水位测针的初读数(mm)
E2—测读E1后24小时水池中水位测针末的读数(mm)
e1—测读E1时水箱中水位测针的读数(mm)
e2--测读E2时水箱中水位测针的读数(mm)
4)考核:1m2浸湿面积每天的漏水量不大于2L,表明合格。
2、列出几种常见水泥并简述其特性。
1) 硅酸盐水泥:俗称纯熟料水泥,早期强度和后期强度都较高,在低温下强度增长比其它水泥快,抗冻,耐磨性都好,但水化热较高,抗腐蚀性较差。
2) 普通硅酸盐水泥:是在硅酸盐熟料中,加入少量混合材料和适量石膏,磨成细粉制成。普通水泥除早期强度比硅酸盐水泥稍低外,其它性质接近硅酸盐水泥。
3) 矿渣硅酸盐水泥:特性是早期强度较低,在低温环境中强度增长较慢,但后期强度增长较快,水化热较低,抗硫酸盐侵蚀性好,耐热性较好,但干缩变形大,析水性较大,抗冻耐磨性差。
4) 火山灰质硅酸盐水泥:早期强度较低,在低温环境中强度增长较慢,在高温潮湿环境中强度增长较快,水化热低,抗硫酸侵蚀性好,但抗冻耐磨性差,拌制混凝土需水量比普通水泥大,干缩变形也大。
5) 粉煤灰硅酸盐水泥:早期强度较低,水化热比火山灰水泥还低,和易性比火山灰水泥要好,干缩性较小,抗腐蚀性能好,但抗冻,耐磨性差。
6) 复合硅酸盐水泥:由硅酸盐水泥熟料,两种或两种以上规格的混合材料,适量石膏磨细而成的水硬性凝聚材料。它由于是复合而成,所以含有所有复合物的特点,含有两种以上水泥的优点。
