收藏 分销(赏)

国信世家商住小区一期工程土方开挖施工方案.doc

上传人:a199****6536 文档编号:957865 上传时间:2024-04-09 格式:DOC 页数:10 大小:78.50KB
下载 相关 举报
国信世家商住小区一期工程土方开挖施工方案.doc_第1页
第1页 / 共10页
国信世家商住小区一期工程土方开挖施工方案.doc_第2页
第2页 / 共10页
国信世家商住小区一期工程土方开挖施工方案.doc_第3页
第3页 / 共10页
国信世家商住小区一期工程土方开挖施工方案.doc_第4页
第4页 / 共10页
国信世家商住小区一期工程土方开挖施工方案.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

1、一、工程概况(一)建筑工程概况本工程位于无锡市春晖路和金城东路交界处。本工程包括高层区和多层区两个部分,高层区为1828层( 共11 幢),剪力墙结构, 裙房3层, 框架结构,均设1 层地下室, 基础桩型采用大直径静压管桩。多层区为57层,均设1层半地下车库。(二)基坑工程概况1.基坑概况高层区地下室基坑呈发倒扇形由1#楼开始然后到6#楼、7#楼、2#楼、8#楼至3#楼,长约150m,宽约100m,基坑开挖较深,大面积开挖深度约为5.0m。自然地面平整相对标高约为-3.000m。多层区为12#19#楼,开挖深度较浅长宽约100 m。2.周边环境本工程为拆迁地带,周边无建筑物,对基坑的影响较小。

2、但多层区场地内有一些临时设施距基坑较近: 基坑东侧为施工临时设施, 距基坑开挖底边线约8m; 基坑西侧为现场施工道路,多层区与高层区交接处由开挖深度高低差偏大,在施工中应进行保护和考虑。3.围护结构设计要求( 1) 本工程高层区拟采用放坡开挖,局部采用边坡上固定钢丝网片抹水泥砂浆护坡,放坡坡度为1:0.5。多层区采用整体开挖,对于独立柱承台,采用待整体开挖后采用人开进行单独逐个开挖。4.施工要求(1)人工配合机械开挖,按坡度进行放坡开挖。(2)局部混凝土面层局部混凝土护坡采用钢丝网片抹水泥砂浆护坡。(2)应按有关规范(规程)施工,确保围护安全。施工时可根据地层土质情况,在确保结构安全前提下调整

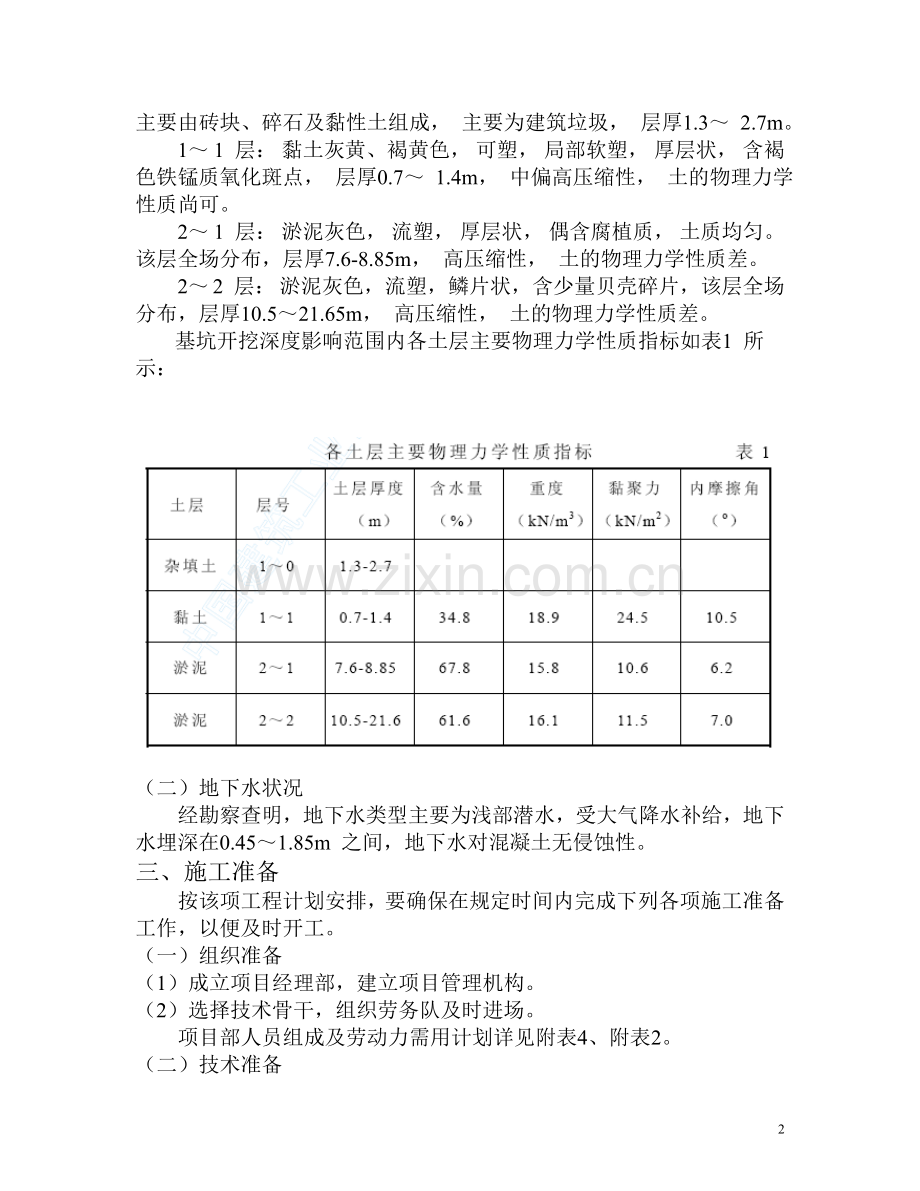

3、设计。(三)工期与质量要求土方开挖施工计划工期35天。工程质量应确保围护工程结构可靠,基坑边线与底标高应符合设计要求和规范规定。二、地质条件(一)地质条件根据建设单位提供的工程地质勘察报告, 场地内基坑开挖及其影响范围内土层分布如下:1 0 层: 杂填土杂色, 以黄褐色为主, 土质松散, 成分复杂, 主要由砖块、碎石及黏性土组成, 主要为建筑垃圾, 层厚1.3 2.7m。1 1 层: 黏土灰黄、褐黄色, 可塑, 局部软塑, 厚层状, 含褐色铁锰质氧化斑点, 层厚0.7 1.4m, 中偏高压缩性, 土的物理力学性质尚可。2 1 层: 淤泥灰色, 流塑, 厚层状, 偶含腐植质, 土质均匀。该层全场

4、分布,层厚7.6-8.85m, 高压缩性, 土的物理力学性质差。2 2 层: 淤泥灰色,流塑,鳞片状,含少量贝壳碎片,该层全场分布,层厚10.521.65m, 高压缩性, 土的物理力学性质差。基坑开挖深度影响范围内各土层主要物理力学性质指标如表1 所示:(二)地下水状况经勘察查明,地下水类型主要为浅部潜水,受大气降水补给,地下水埋深在0.451.85m 之间,地下水对混凝土无侵蚀性。三、施工准备按该项工程计划安排,要确保在规定时间内完成下列各项施工准备工作,以便及时开工。(一)组织准备(1)成立项目经理部,建立项目管理机构。(2)选择技术骨干,组织劳务队及时进场。项目部人员组成及劳动力需用计划

5、详见附表4、附表2。(二)技术准备(1)根据施工图、地质报告、合同,在开工前完成施工组织设计的编制工作。(2)认真进行图纸会审,与业主履行必要的围护平面图的审核手续。项目经理应组织技术人员、施工人员,由工程师进行技术交底、施工组织设计交底和施工承包合同交底,进行质量、安全和文明施工教育。(3)及时进行必要的材料试验。(三)现场准备(1)平整作业场地和临设场地,接通电源、水源。(2)放线:与甲方履行正规的测量基准点资料和桩点的交接手续,设置测量控制点,测定围护边线与桩位。控制点应不受施工影响。(3)摸清施工障碍物,尤其要摸清地下施工障碍物,以便采取措施,防止发生施工事故。(4)按施工总平面图,营

6、建生产临时设施。(四)物资准备(1)落实并组织施工机具进场。(2)组织货源,按施工进度要求及时进料。四、施工顺序本工程应按如下顺序组织施工:(1)按平面图放线。(2)逐层开挖土钉作业面,逐层施工。五、工艺控制要点1. 土方开挖(1)开挖顺序工作面开挖应遵循下列原则:1)分层分段开挖,每段长度610m,有建筑物处每段控制在34m。2)高层区先开挖1#工作面然后开6#楼、7#楼、2#楼、8#楼、3#楼顺序进行开挖,多层拟采用由南向并逐步开挖,然后再开挖独立柱基。(3)分层开挖1)土方开挖应按设计的深度分段进行。2)为确保工程质量,土方开挖到基底标高时,应报请监理、联系土建施工单位进行垫层施工,尽量

7、减少基底土体的暴露时间。3)修坡边采取任何开挖手段开挖,严禁边壁超挖或松动边壁土体。基坑边壁利用铲锹人工切削修坡,保证边壁平整并符合设计规定的坡度。4)边壁土体暴露时间不得超过规定时限。对于自稳能力差的土体如高含水量的黏性土和无天然黏结力的砂土应立即进行支护。2. 施工排水为方便施工、保证基坑安全,应采用临时排水措施排除地表水和基坑作业面积水。排水措施包括地表排水,以及基坑排水,以避免土体处于饱和状态并减轻作用于面层上的静水压力。(1)地表排水:在基坑外边设置排水土沟,使雨水往基坑外流入排水沟内排走。(2)基坑排水:为了排除集积在工作面的渗水和雨水,可在工作面内设置临时排水土沟和集水坑,排水沟

8、要离开边壁0.51.0m,截面不应过大,坑内有积水时应及时抽出。3. 高层区开挖本工程基坑开挖深度深,为确保安全,必须严格按施工组织设计的有关规定,及时开挖,按时完成。(1)高层区土方机械开挖与人工清理由于本基坑开挖深度深,现有开挖机具不能一次开挖到底,所以采用液压反铲挖掘机分两层开挖,下层土方采用挖掘机倒到上层后,上层挖掘机将土方装汽车外运。若场地施工困难时应在开挖的机械行走路线上铺设钢板或回填石渣。机械开挖至底板垫层标高以上0.3m,人工配合机械施工,随时清理机械施工预留土方,一次达到设计标高。人工清理的土方应随时运到挖掘机可以挖到的地方,使用挖掘机装自卸汽车将土运于弃土场。开挖路线:从基

9、坑西北端开始,退挖。(2)各方协调施工1)大基坑清底时,土建施工单位应派人复核坑底标高。2)土建施工单位的搭吊配合吊出最后清理基坑的少量土方。3)高层区开挖时,亦应随时凿除坑头桩头。4)基坑暴露后,应在最短时间内完成垫层、砖胎模和底板混凝土施工。因此要求施工各单位应密切配合,一旦提供了作垫层的施工条件,施工单位应随时不间断的昼夜施工垫层,并应在基坑开挖工程完工23 天内完成全部垫层工程施工。六、施工监测及应急措施为确保施工安全和基坑开挖的顺利进行,从围护工程开始施工至地下室底板完工,应进行全过程的施工监测,以便及时掌握施工全过程围护结构、周围土体的受力与变形情况,及时掌握基坑开挖对周围环境,尤

10、其对建筑物、道路的影响程度,以便在监测信息指导下,及时采取有效措施、调整施工方案,避免基坑开挖的重大事故发生,减少事故带来的经济损失和社会影响。(一)监测内容施工监测应包括如下内容:(1)地表开裂状态及周围环境变形;(2)基坑渗漏和危及安全的水害来源。(3)基坑底部土体有无隆起或下沉。(二)监测点的设置(1)监测点、后视点、水准基点应设置在基坑施工影响范围外。(2)沉降和位移监测点应设在基坑边壁和基坑底部,间距不宜大于30m。(3)地表开裂,宜采用标记法进行观察和比较,有裂缝时,先测量其宽度并做好记录,然后用水泥浆灌实抹平,必要时可拍照留存。(三)监测次数及方法(1)在基坑开挖期间,每天监测次

11、数一次为宜,当位移出现发展趋势或接近预警值时,应加大监测的频率。(2)地下室底板完工后可减少监测次数,地下室侧墙完工后停止监测。(3)位移观测用经纬仪,沉降观测用精密水准仪,精度为标准二等水准。(四)监测数据处理及反馈监测数据应即填入规定的表格,及时向项目经理报告,定期向业主和监理工程师报告。如发现数据明显变化或临近报警值时应即向项目经理、业主、监理工程师报告。(五)报警值建筑物底部或周围土体出现可能导致剪切破坏的迹象或其他可能影响安全的征兆(如流砂、涌土、隆起、陷落等)时,应立即报警,确定可能采用的应急措施,排除险情。(六)应急措施1. 由于基坑施工受各种客观因素的影响,可能会发生各种险情,

12、为能及时排除险情确保安全,应采取如下应急措施:(1)成立以项目经理为组长的监控小组,在土方开挖施工阶段进行24h 监控,监控内容包括:周边土体,道路及管线的变化。(2)当施工时遇上流沙等土层时,应先打入竖向注浆管进行加固,然后开挖。2. 为了确保安全施工,针对假设出现的几种险情,制订了如下应急措施:(1)坑底土体隆起的应急措施1)由于围护体滑移造成的坑内土体隆起,应采取处理围护体滑移的措施,同时用重物(叠袋、回填土)压制隆起的土体。2)由于淤泥绕过围护体流向坑内造成的土体隆起,应在坑内利用重力压制隆起土体的同时,对围护体进行加固。设置竖向土体(注浆)加固围护体的有效措施。(2)周边道路或地下管

13、线破坏的应急措施。造成周边道路或地下管线破坏的直接原因就是坑底土体隆起,因此防止发生此种情况的预防措施是:1)加强施工监测,实行信息化施工。2)坑内土体隆起时,应即采取措施处理。(3)地表裂缝的应急措施1)及时查明地下裂缝原因,采取相应措施阻止裂缝的发展。2)及时用浓水泥浆灌缝。七、施工机械与人员配备为确保按合同工期完工,应配备足够的施工机械和人员。(一)项目经理部人员配备成立项目经理部,由项目经理部组织施工人员进行履约经营。(二)施工人员的配备劳务队由本公司技术精、作风过硬的生产骨干组成。劳务队人员施工高峰时22 人。(三)主要施工机械配备配备施工机械应本着满足工期和适应工程特点的需要。八、

14、工程进度计划与工期保证措施(一)施工组织(1)每大班配备10 人,二大班作业。(2)配备电焊工2 人、电工2 人、测量工2 人、钢筋工2 人、机修工2 人、普工2 人,配合施工。(二)进度计划工程进度计划详见总进度计划表。(三)工期保证措施该项工程工期短,为确保按期顺利完工,应采取如下工期保证措施:(1)配备组织协调能力强、技术好、业务精、能吃苦、作风过硬的项目领导班子。组织一支技术好、吃苦耐劳、作风过硬的工人队伍,决心按计划工期完成该项工程施工。(2)施工组织设计是组织施工的指导性技术文件,对于确保工程质量和工期至关重要。因此,在施工准备阶段,必须按施工承包合同、施工图纸要求,编制科学合理、

15、切实可行的施工组织设计,并认真付诸实施。(3)抓紧做好施工准备。做好施工准备,是确保按时开工和连续施工的前提条件。工程施工承包合同签订后,应即成立项目经理部,做好组织准备、技术准备、物资准备和现场准备,以便早日开工、连续施工。(4)配备状况好、足够数量的施工机械,加强维修保养,提高设备完好率,确保满足施工需要。(5)确保物资供应。工程用料必须确保施工需要,防止停工待料,保证连续施工。(6)加强工程质量和安全管理,杜绝工程返工,确保安全生产,做到一次交验成功。(7)实行日、周、月计划制度,狠抓日计划和周计划的落实,确保月计划和工程总进度计划的完成。(8)搞好夜间照明,提高夜间施工效率。(9)做好

16、雨天施工准备,坚持雨天施工,确保夜以继日连续施工,正常施工。九、工程质量保证措施为确保工程质量,必须严格按设计要求、规范和质监站的有关规定组织施工,必须认真按本施工组织设计的有关规定组织施工,同时必须实施如下质量保证措施:(一)重要保证措施基坑置于淤泥层和淤泥质黏土层,该土层含水量较高,土质差。因此必须引起高度重视,认真采取如下措施确保围护安全。(1)力求缩短边壁暴露时间。(2)根据地层土质情况适时调整设计,以便既能有可靠的结构稳定性,又能降低工程成本。(3)注意保护围护周边的管线,施工前摸清其走向和位置,施工时尽量避开。(二)常规保证措施(1)该项工程为确保安全施工,必须严格按施工规范和验收

17、规范组织施工。(2)认真贯彻质量管理责任制,建立建全质量保证体系,责任到人,各尽其责。(3)严格把好材料进货关,严格水泥的进货检查,不合格的水泥不得使用。(4)测量定位必须准确无误,应认真对大样进行复核。(5)加强计量管理。要责成专人负责施工过程的计量管理,随时检查计量器具,认真计量,确保质量。(6)实行工序的质量跟踪管理。从测量控制基坑开挖的全过程都要实行专责质量跟踪管理,逐道工序都要把住质量关,前道工序质量达不到质量要求,后道工序不准施工。质量的跟踪管理要坚持实行质量自检、互检和检验的管理办法。(7)要重点抓好质量管理的关键工序。十、安全生产与文明施工保证措施该项工程要确保实现安全生产,达

18、到“建筑施工现场安全标准化工地”标准,应实施如下安全生产与文明施工保证措施:(1)建立健全安全生产保证体系,建立安全管理岗位责任制。项目部和班组都有专职或兼职的安全员负责安全工作。(2)加强安全教育。在工程开工前、新员工进场前和每月月初,均要进行安全教育。每周的周一,由项目经理组织全体施工人员进行一次安全活动。每班班前,由班组召开班前安全会,开展安全活动。(3)开展经常性安全生产的检查工作。安全检查与安全教育相结合,公司每季度一次,项目部每月一次,班组每周一次。在安全检查中发现的问题,要限期整改。(4)严格用电管理,施工用电要做到三级保护和一机一闸一保护。现场架线要标准化。电工要严格遵守电工安

19、全技术操作规程。要持证上岗,无证人员严禁从事电工工作。(5)按规定完善设备的安全防护设施。(6)进入现场要带安全帽,高空作业要系安全带。在起吊物下严禁站人。(7)严禁酒后上岗。工作时严禁耍闹。(8)认真搞好场貌、机貌和衣貌,实行文明施工。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的

20、培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心

21、,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这

22、些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。10

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
