收藏 分销(赏)

科技馆钢筋加工棚施工方案.docx

上传人:精*** 文档编号:9529871 上传时间:2025-03-29 格式:DOCX 页数:11 大小:1.68MB 下载积分:8 金币
下载 相关 举报
科技馆钢筋加工棚施工方案.docx_第1页
第1页 / 共11页
科技馆钢筋加工棚施工方案.docx_第2页
第2页 / 共11页

点击查看更多>>
资源描述

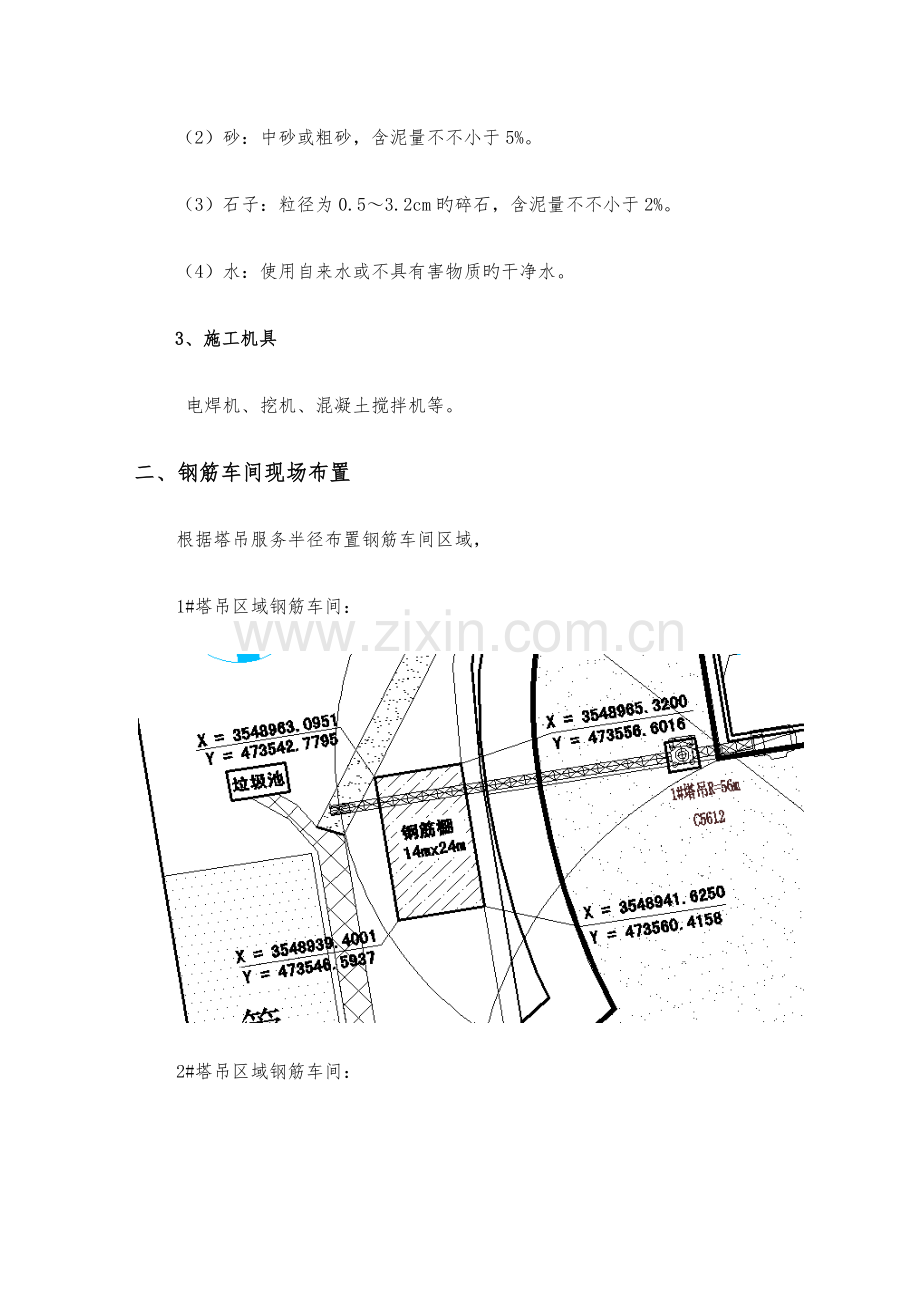

襄阳市科技馆新馆工程 钢筋车间施工方案 编制人: 审核人: 审批人: 中建三局第二建设工程有限责任公司 襄阳市科技馆新馆项目部 十月一日 一、施工准备 1、生产准备 (1)办理好多种施工手续; (2)组织设备、人员进场,搭建临时设施,建立安全警示牌和防火设施; (3)布设供水、供电及排水系统,安装好临时用水、用电设施; (4)根据塔吊服务半径合理布置钢筋加工棚区域; (5)场地整平及砖渣铺垫。 2、材料规定 钢筋加工棚砼基本所需: (1)水泥:根据设计规定拟定水泥品种、强度级别。 (2)砂:中砂或粗砂,含泥量不不小于5%。 (3)石子:粒径为0.5~3.2cm旳碎石,含泥量不不小于2%。 (4)水:使用自来水或不具有害物质旳干净水。 3、施工机具 电焊机、挖机、混凝土搅拌机等。 二、钢筋车间现场布置 根据塔吊服务半径布置钢筋车间区域, 1#塔吊区域钢筋车间: 2#塔吊区域钢筋车间: 钢筋车间平面布置图,钢筋加工棚基本平面图如下: 三、施工流程 场地整平,回填土夯实测量定位、放样砖渣铺设钢筋加工区底板混凝土浇筑养护基本预埋件留置钢筋加工棚构造搭设周边排水沟施工。 四、钢筋加工棚施工工艺 1、材料用量 1.柱间连接杆件50×150mm方钢——6件(2m长); 2.立柱150×150mm方钢——6件(4m长); 3.桁架主梁150×150mm方钢——3件(6m长); 4.桁架除主梁外均用50×150mm方钢——参照原则图册; 5.立柱与桁架各焊接一片250×250×10mm钢板,以M12螺栓连接——6件; 6. 基本预埋300×300×12mm钢板,钢板下部焊接直径20mm钢筋,并塞焊4个M18螺栓固定立柱——6件; 7.顶铺0.5mm厚压型钢板——4件(3m×6m); 8.上层檩条上设立20×20mm网孔钢板网——4件(3m×6m); 9.下层檩条上方铺设脚手板——4件(3m×6m); 10.下层檩条下挂0.5mm厚压型钢板或塑料扣板吊顶——4件(3m×6m); 11.檩条为50×50mm方钢——16件(3m); 12.柱间交叉支撑为50×150方钢,采用150×250×10mm耳板连接,M12螺栓固定——8件(3.2m)。 2、施工工艺 钢筋加工棚按照中建三局施工现场安全防护原则化图册施工。 1、工具式钢筋加工棚搭设尺寸为1mm×6000mm, 2、钢筋棚搭设在塔吊回转半径以内,设立双层硬质防护。 3、遇大风应采用防风措施,设立缆风绳。 4、加工车间地面用砼硬化,浇筑15cm厚C30砼 5、钢筋加工棚基本尺寸为700×700×700mm,基本长边间距3m,宽边间距2m,底板砼浇筑时基本按尺寸预留; 6、预埋件采用300×300×12mm钢板,钢板下部焊接直径20mm钢筋,并塞焊4个M18旳螺栓固定立柱。 7、加工车间顶部张挂安全警示标记和安全宣传用语旳横幅,横幅宽度1m。 8、在醒目处挂操作规程图牌,图牌旳尺寸为:宽×高=mm×1000mm。 附:钢筋加工棚施工图。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
