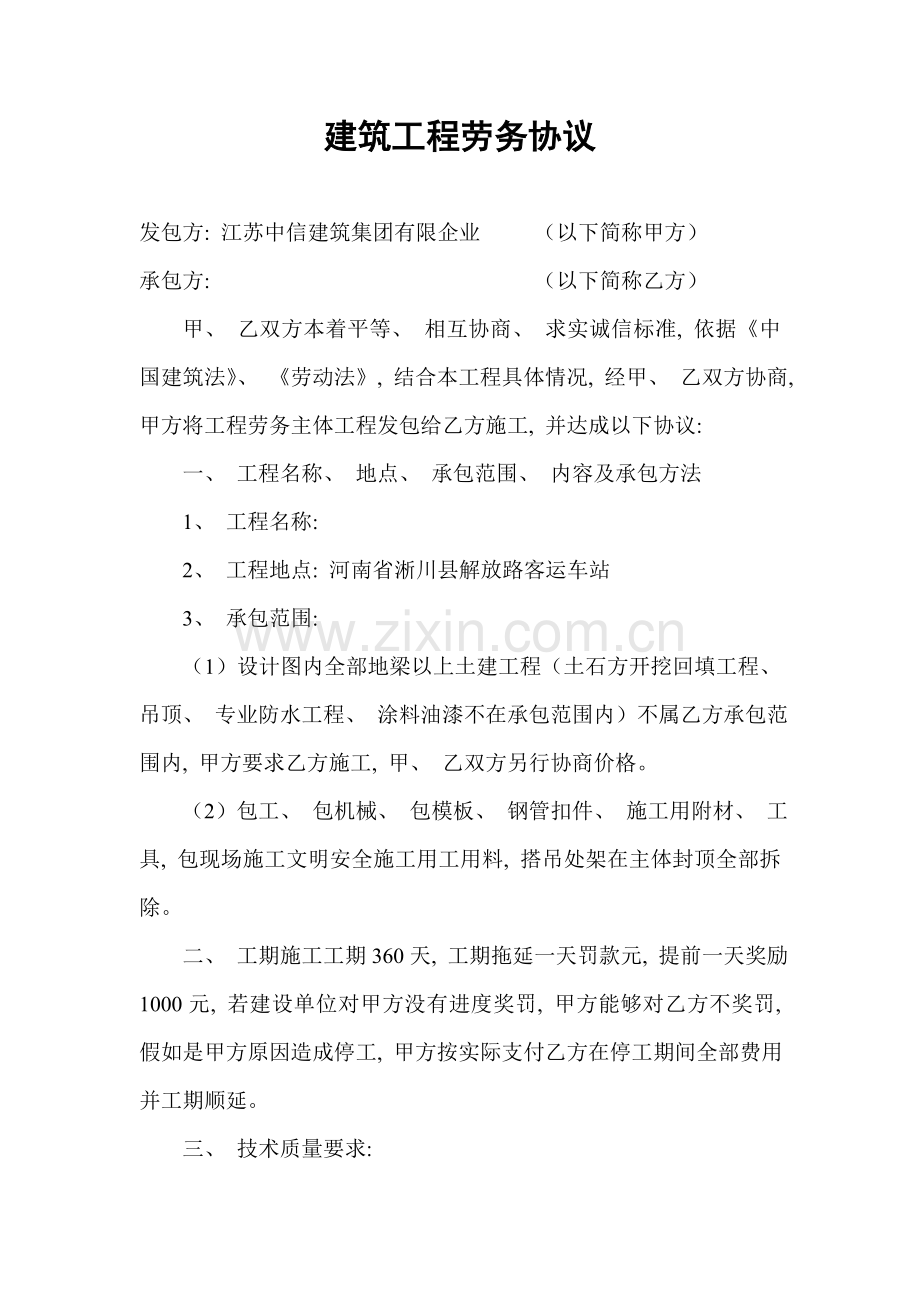

建筑工程劳务协议
发包方: 江苏中信建筑集团有限企业 (以下简称甲方)
承包方: (以下简称乙方)
甲、 乙双方本着平等、 相互协商、 求实诚信标准, 依据《中国建筑法》、 《劳动法》, 结合本工程具体情况, 经甲、 乙双方协商, 甲方将工程劳务主体工程发包给乙方施工, 并达成以下协议:
一、 工程名称、 地点、 承包范围、 内容及承包方法
1、 工程名称:
2、 工程地点: 河南省淅川县解放路客运车站
3、 承包范围:
(1)设计图内全部地梁以上土建工程(土石方开挖回填工程、 吊顶、 专业防水工程、 涂料油漆不在承包范围内)不属乙方承包范围内, 甲方要求乙方施工, 甲、 乙双方另行协商价格。
(2)包工、 包机械、 包模板、 钢管扣件、 施工用附材、 工具, 包现场施工文明安全施工用工用料, 搭吊处架在主体封顶全部拆除。
二、 工期施工工期360天, 工期拖延一天罚款元, 提前一天奖励1000元, 若建设单位对甲方没有进度奖罚, 甲方能够对乙方不奖罚, 假如是甲方原因造成停工, 甲方按实际支付乙方在停工期间全部费用并工期顺延。
三、 技术质量要求:

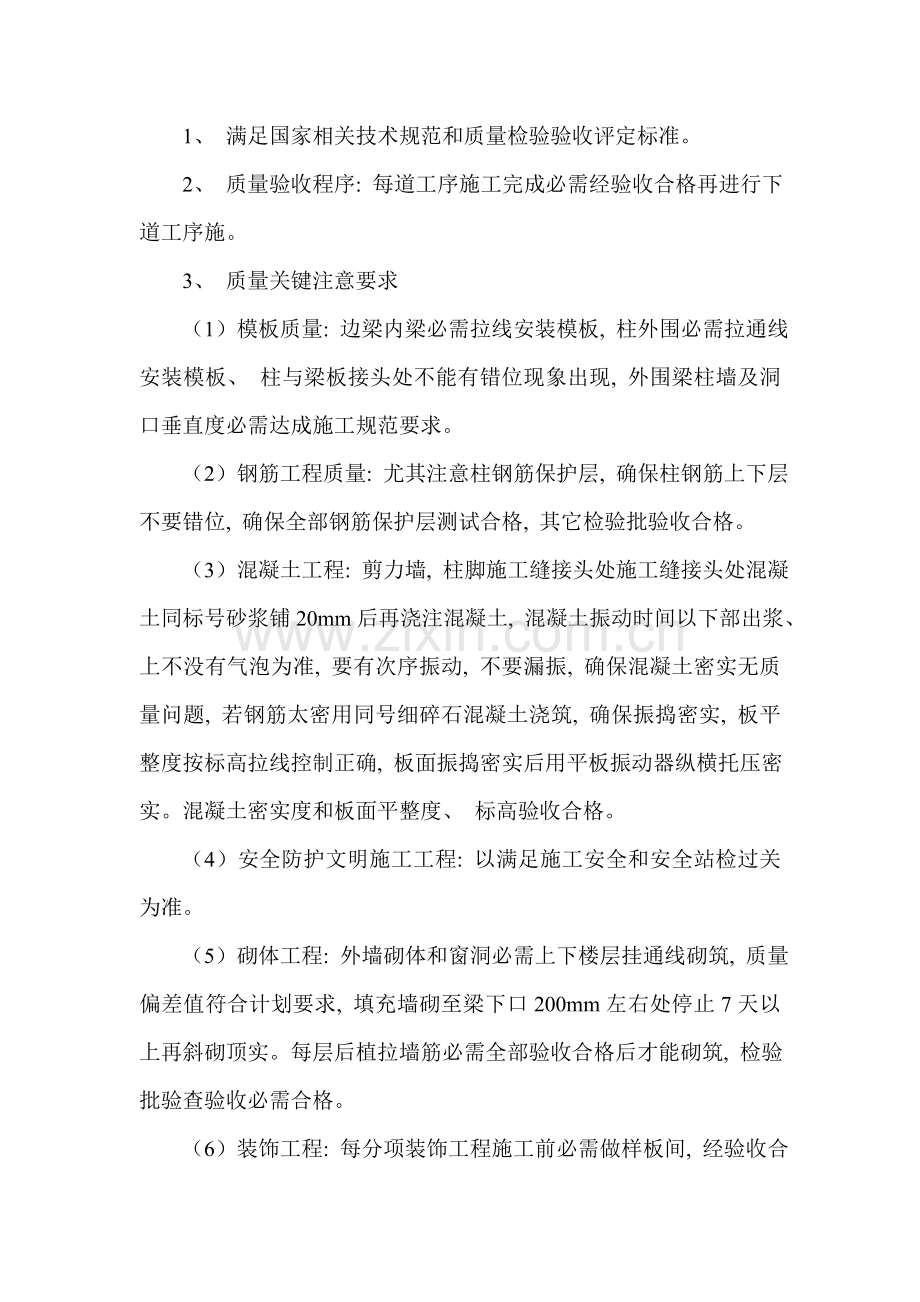

1、 满足国家相关技术规范和质量检验验收评定标准。
2、 质量验收程序: 每道工序施工完成必需经验收合格再进行下道工序施。
3、 质量关键注意要求
(1)模板质量: 边梁内梁必需拉线安装模板, 柱外围必需拉通线安装模板、 柱与梁板接头处不能有错位现象出现, 外围梁柱墙及洞口垂直度必需达成施工规范要求。
(2)钢筋工程质量: 尤其注意柱钢筋保护层, 确保柱钢筋上下层不要错位, 确保全部钢筋保护层测试合格, 其它检验批验收合格。
(3)混凝土工程: 剪力墙, 柱脚施工缝接头处施工缝接头处混凝土同标号砂浆铺20mm后再浇注混凝土, 混凝土振动时间以下部出浆、 上不没有气泡为准, 要有次序振动, 不要漏振, 确保混凝土密实无质量问题, 若钢筋太密用同号细碎石混凝土浇筑, 确保振捣密实, 板平整度按标高拉线控制正确, 板面振捣密实后用平板振动器纵横托压密实。混凝土密实度和板面平整度、 标高验收合格。
(4)安全防护文明施工工程: 以满足施工安全和安全站检过关为准。
(5)砌体工程: 外墙砌体和窗洞必需上下楼层挂通线砌筑, 质量偏差值符合计划要求, 填充墙砌至梁下口200mm左右处停止7天以上再斜砌顶实。每层后植拉墙筋必需全部验收合格后才能砌筑, 检验批验查验收必需合格。
(6)装饰工程: 每分项装饰工程施工前必需做样板间, 经验收合格后按样板间质量标准大面积施工, 检验批验收合格。成品保护由乙方负责, 因成品保护不到位、 成品损害所发生人工材料费用由乙方负责。
四、 安全: 所造成一切安全事故由乙方按百分比负担, 甲方负责买建工险。一万元以下乙方全部负担、 2—3万元乙方负担60%、 3—5万元乙方负担50%、 5—8万元乙方负担30%、 10万元以上乙方负担20%, 其它费用由甲方负担。
五、 承包价格:
1、 按实际建筑面积每平米370元/㎡(不含税), 其中模板工程150元/㎡、 钢筋工程45元/㎡、 瓦工工程45元/㎡、 安全防护架文明施工内外脚手架工程55元/㎡、 水电安装25元/㎡、 机械工程25元/㎡、 管理费用25元/㎡, 建筑面积计算按建筑物水平投影计算。
六、 付款方法: 平时乙方垫资, 为了处理农民工学生报名在8月25日前, 甲方付乙方已完工工程量80%, 春节前甲方必需付乙方已完成工程量95%, 主体封顶, 甲方付乙方已完工工程量95%, 余下5%主体完工, 半月内付清。甲方不按协议付款, 甲方负担违约金每日5万元赔偿乙方。
七、 甲方责任:
1、 甲方提供图纸变更技术交底和施工图一套。
2、 甲方按验收合格工程量付款给乙方, 乙方应立刻按进度负责。
3、 在施工过程中, 各班组认真熟悉图纸、 精心施工。
4、 乙方现场各班组管理人员和骨干技术人员必需进驻工地, 乙方工人不得在工地内用电炉子, 节省用水用电。
5、 提供材料计划、 钢筋配料单并报项目部审核。
6、 每层施工完成楼层必需清理洁净, 天天剩下砂浆和落地灰必需当日用完, 材料浪费材料2倍价值赔偿。
7、 签署协议乙方向甲方缴50万元工程确保金, 基础起退还给乙方。如不能退还, 甲方负担按每日千分之一利息给乙方, 退完为止。
九、 乙方若中途退场, 以协议约定按工程款80%结算, 付款方法不变, 若乙方几次安全、 文明、 质量、 进度不合格, 造成工程进度严重滞后, 甲方可依据情况定乙方自动退场, 如给甲方造成损失在乙方工程款中扣除。
十、 乙方必需把模板、 钢筋、 混凝土、 安全防护、 机械、 抹灰工程进行分包, 不得进行做点工形式做劳务, 不然协议自动解除。乙方责任人对分包工程进行统一管理, 落实班组长责任制, 认真实施项目部管理方法, 全部各项管理方法落实到责任人。
十一、 每个月所完成工程量必需由甲方项目经理、 施工员同各班组责任人一起查对工程量, 凭该量支付进度款。
十二、 罚款: 进入施工现场不戴安全帽, 1人每次罚款20元, 高空作业不系安全带每人每次罚款50元, 假如遇有重大安全隐患必需在要求时间内进行有效防护, 乙方拖延一天罚款200元, 杜绝安全事故发生。
十三、 工程进度签字表为协议附件, 乙方必需以此签证单为依据才能结算。
十四、 甲、 乙双方不管那方违反协议, 给另一方造成损失, 必需按实赔偿, 若工程施工无法满足工程质量、 进度、 安全、 文明施工, 协议终止, 乙方把正在施工施工楼层结束。按中途退场处理进行结算, 假如甲方原因停工, 甲方负担乙方一切损失, 超出60天, 甲方必需结清乙方全部工程款, 终止协议。
十五、 尤其约定: 甲、 乙双方必需遵照协议, 不然违约方赔对方违约金一百万元。
十六、 本协议未尽事宜, 双方另行协商处理, 所签补充协议与本协议含有相同法律效力。本协议一式二份, 甲、 乙双方各执一份, 履约确保金到甲方帐上后, 甲、 乙双方签字生效。
甲方签字: 乙方签字:
年 月 日 年 月 日
