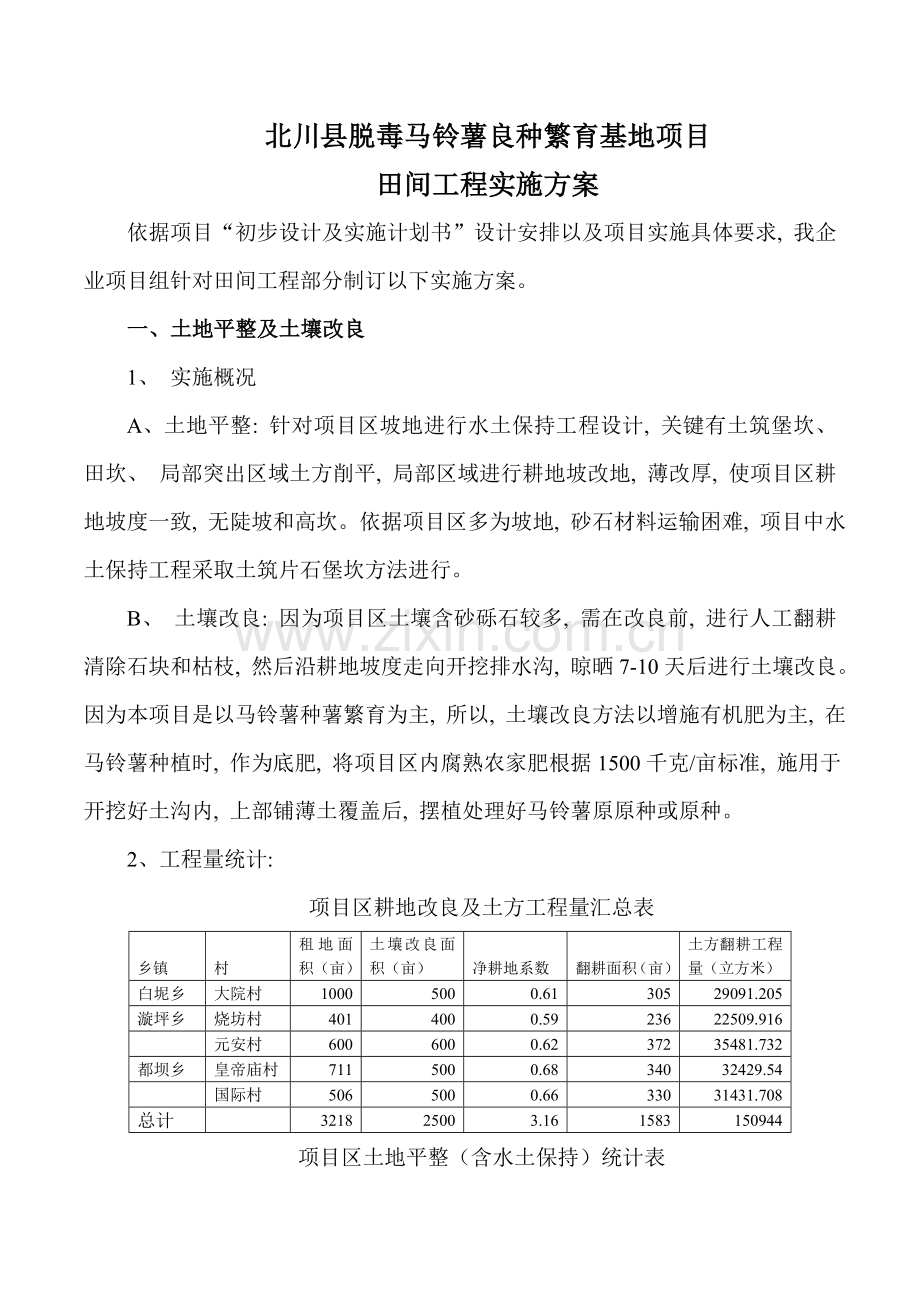

北川县脱毒马铃薯良种繁育基地项目
田间工程实施方案
依据项目“初步设计及实施计划书”设计安排以及项目实施具体要求, 我企业项目组针对田间工程部分制订以下实施方案。
一、 土地平整及土壤改良
1、 实施概况
A、 土地平整: 针对项目区坡地进行水土保持工程设计, 关键有土筑堡坎、 田坎、 局部突出区域土方削平, 局部区域进行耕地坡改地, 薄改厚, 使项目区耕地坡度一致, 无陡坡和高坎。依据项目区多为坡地, 砂石材料运输困难, 项目中水土保持工程采取土筑片石堡坎方法进行。
B、 土壤改良: 因为项目区土壤含砂砾石较多, 需在改良前, 进行人工翻耕清除石块和枯枝, 然后沿耕地坡度走向开挖排水沟, 晾晒7-10天后进行土壤改良。因为本项目是以马铃薯种薯繁育为主, 所以, 土壤改良方法以增施有机肥为主, 在马铃薯种植时, 作为底肥, 将项目区内腐熟农家肥根据1500千克/亩标准, 施用于开挖好土沟内, 上部铺薄土覆盖后, 摆植处理好马铃薯原原种或原种。
2、 工程量统计:
项目区耕地改良及土方工程量汇总表
乡镇
村
租地面积(亩)
土壤改良面积(亩)
净耕地系数
翻耕面积(亩)
土方翻耕工程量(立方米)
白坭乡
大院村
1000
500
0.61
305
29091.205
漩坪乡
烧坊村
401
400
0.59
236
22509.916
元安村
600
600
0.62
372
35481.732
都坝乡
皇帝庙村
711
500
0.68
340
32429.54
国际村
506
500
0.66
330
31431.708
总计
3218
2500
3.16
1583
150944
项目区土地平整(含水土保持)统计表

埂编号
高差a(m)
长度(m)
桑树苗(棵)
埂编号
高差a(m)
长度(m)
桑树苗(棵)
1
0.8
20
11
24
0.8
33
18
2
1
29
16
25
0.65
33
18
3
0.6
69
36
26
0.7
34
18
4
0.8
70
36
27
0.65
37
20
5
0.65
47
24
28
0.8
38
20
6
0.8
64
33
29
0.65
42
22
7
0.65
71
36
30
0.8
44
23
8
0.7
27
15
31
0.8
30
16
9
0.6
86
44
32
0.65
39
21
10
0.75
36
19
33
0.8
49
26
11
0.6
35
19
34
0.8
84
43
12
0.8
32
17
35
0.75
61
32
13
0.9
26
14
36
0.65
138
70
14
0.8
35
19
37
0.7
51
27
15
0.7
35
19
38
0.6
38
20
16
0.75
36
19
39
0.6
136
69
17
0.75
28
15
40
0.7
54
28
18
0.7
40
21
41
0.7
148
75
19
0.85
30
16
42
0.6
133
68
20
0.85
33
18
43
0.7
171
87
21
0.65
37
20
44
0.7
54
28
22
0.75
50
26
45
0.7
156
79
23
0.8
41
22
46
0.75
135
69
3、 工程款支付:
企业在漩坪乡烧房村、 元安村, 白坭乡大院村、 鲜艳村, 都坝乡国际村分别组织村民进行土地平整和土壤改良工作, 施工期间, 由各村社做好考勤统计, 企业派专员进行监督管理。工程结束后, 由企业统一组织验收, 验收合格后向农户支付款项(按60元/人/天, 以实际出勤天数向农民工发放工资)。
二、 田间灌排渠系及田间道路
1、 灌排渠实施慨况:
本项目设计渠道关键为田间灌排渠道, 渠道全部采取梯形断面, 根据马铃薯种植工艺及相关要求, 结合项目区水文气象、 水土资源、 作物种植结构及需水量规模、 灌区规模等相关情况, 浇灌确保率为80%。渠道选线经过实地计划, 基础依据原来水系, 渠道裁弯取直, 在原渠线基础上进行渠道和渠系配套建筑物防渗与改造, 部分段落为新开渠道, 合适调整比降。以降低水头损失, 使渠道不冲不淤。渠道横断面设计基础与渠道现实状况断面相吻合, 尽可能降低挖填工程量, 使其经济合理。
2、 田间道路实施慨况:
田间道路为C20砼路面, 路面宽度4米(左右各含0.25米宽浆砌卵石路肩), 现有路段每隔200~300m都有交叉路口及居民院落, 所以不设错车道。
路基设计: 挖渠土填筑路段应高于地下水位0.5m, 有浇灌渠道时, 护坡道应高出水渠设计水位0.5m; 整改田间道均用现有路基, 在部分需要拓宽路段, 先清除松散土体用砂砾石换填, 换填深度大于0.3m。路肩采取M7.5浆砌卵石, 宽度为0.2m。路基施工应采取压实机具, 采取分层填筑、 压实。压实度必需达成90%以上。压实度达成要求, 路基稳定后, 才能硬化路面。
路面设计: 路面均采取C20砼路面, 厚度20cm, 垫层采取20 cm厚砂砾石。田间道路路面应含有良好稳定性和足够强度, 其表面应满足平整、 抗滑和排水要求。
3、 工程量统计:
浇灌渠道统计表
乡镇
村
渠道编号
新建/维修
长度
设计断面
50*70
40*60
35*50
白坭乡
大院村
1
新建
115
√
2
新建
134
√
3
新建
91
√
4
新建
211
√
5
新建
140
√
项目区道路统计表
乡镇
村
道路编号
长度(m)
宽度(m)
备注
白坭乡
大院村
1
341
0.6
条石
2
167
0.6
条石
3
1500
4
砼路面
4
300
4
砼路面
4、 工程款支付: 与乙方签署工程承包协议, 工程按实际做工程量计算, 套用现行定额结合市场单价进行结算。
三、 蓄粪池
1、 实施慨况: 蓄粪池采取C10砼底板, 边墙为M7.5砌标砖, M10水泥砂浆抹面。池型为矩形, 底宽2米*3米, 高1.2米, 因受地形地貌影响, 关键用于田间人力挑抬取粪水浇灌。
2、 工程量统计: 总计27口蓄粪池。
3、 工程款支付: 与乙方签署工程承包协议, 工程按实际发生收方计量, 套用现行定额结合市场单价进行结算。
北川羌族自治县兴羌生态农业科技开发有限企业
九月十八日
