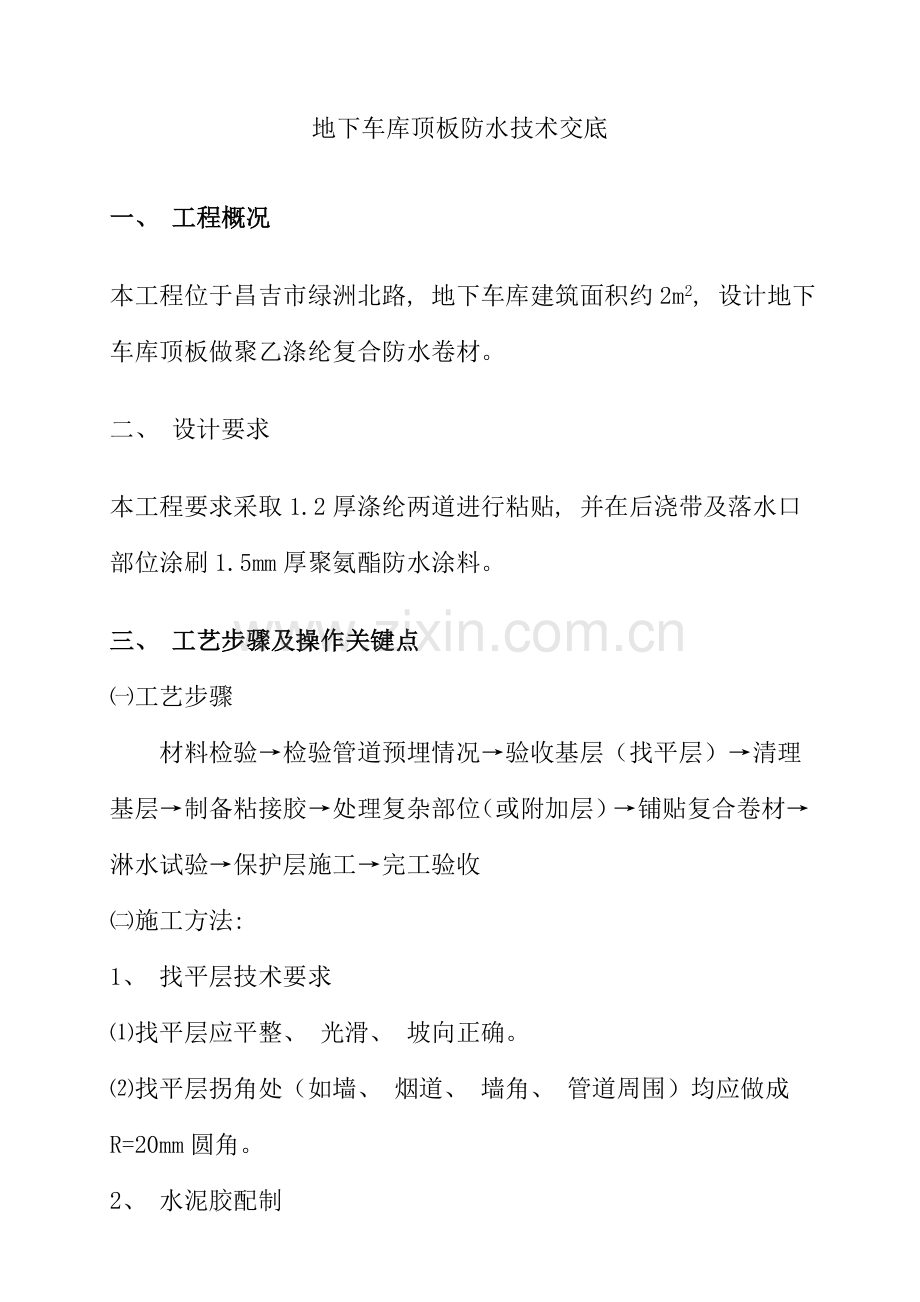

地下车库顶板防水技术交底
一、 工程概况
本工程位于昌吉市绿洲北路, 地下车库建筑面积约2m2, 设计地下车库顶板做聚乙涤纶复合防水卷材。
二、 设计要求
本工程要求采取1.2厚涤纶两道进行粘贴, 并在后浇带及落水口部位涂刷1.5mm厚聚氨酯防水涂料。
三、 工艺步骤及操作关键点
㈠工艺步骤
材料检验→检验管道预埋情况→验收基层(找平层)→清理基层→制备粘接胶→处理复杂部位(或附加层)→铺贴复合卷材→淋水试验→保护层施工→完工验收
㈡施工方法:
1、 找平层技术要求
⑴找平层应平整、 光滑、 坡向正确。
⑵找平层拐角处(如墙、 烟道、 墙角、 管道周围)均应做成R=20mm圆角。
2、 水泥胶配制

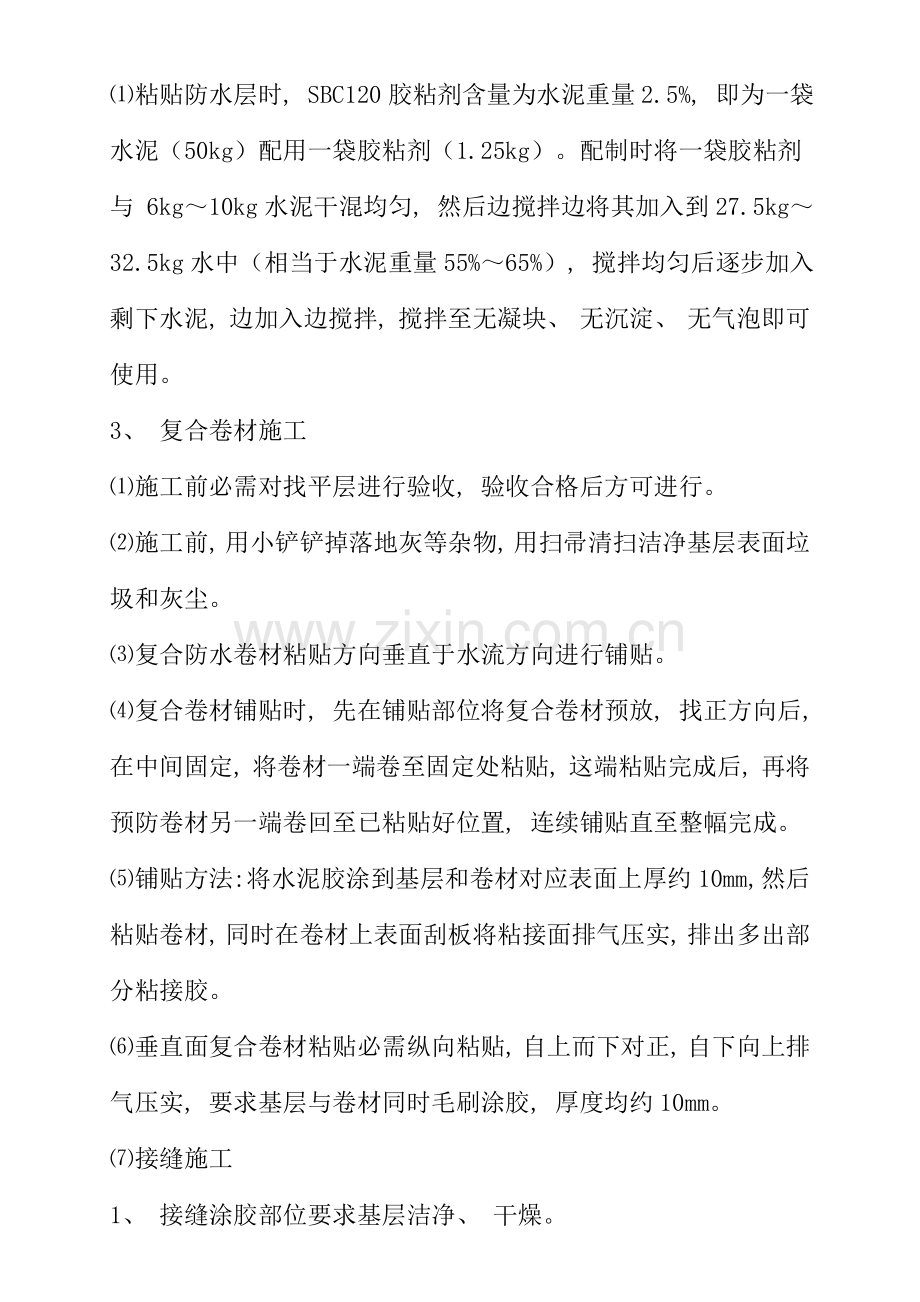

⑴粘贴防水层时, SBC120胶粘剂含量为水泥重量2.5%, 即为一袋水泥(50kg)配用一袋胶粘剂(1.25kg)。配制时将一袋胶粘剂与 6kg~10kg水泥干混均匀, 然后边搅拌边将其加入到27.5kg~32.5kg水中(相当于水泥重量55%~65%), 搅拌均匀后逐步加入剩下水泥, 边加入边搅拌, 搅拌至无凝块、 无沉淀、 无气泡即可使用。
3、 复合卷材施工
⑴施工前必需对找平层进行验收, 验收合格后方可进行。
⑵施工前, 用小铲铲掉落地灰等杂物, 用扫帚清扫洁净基层表面垃圾和灰尘。
⑶复合防水卷材粘贴方向垂直于水流方向进行铺贴。
⑷复合卷材铺贴时, 先在铺贴部位将复合卷材预放, 找正方向后, 在中间固定, 将卷材一端卷至固定处粘贴, 这端粘贴完成后, 再将预防卷材另一端卷回至已粘贴好位置, 连续铺贴直至整幅完成。
⑸铺贴方法: 将水泥胶涂到基层和卷材对应表面上厚约10mm, 然后粘贴卷材, 同时在卷材上表面刮板将粘接面排气压实, 排出多出部分粘接胶。
⑹垂直面复合卷材粘贴必需纵向粘贴, 自上而下对正, 自下向上排气压实, 要求基层与卷材同时毛刷涂胶, 厚度均约10mm。
⑺接缝施工
1、 接缝涂胶部位要求基层洁净、 干燥。
2、 用水泥胶接缝时, 接缝与卷材粘贴可同时进行, 两个粘贴面可同时涂胶, 接缝满贴, 胶层厚度为1.0mm~1.6mm, 接缝压实后在接缝边缘再涂刷一层水泥胶, 厚度为0.8mm~1.0mm, 涂刷宽度从接缝边缘向两边延伸30mm, 接缝不许可有露底、 打
皱、 翘曲、 起空现象。
⑻复杂部位处理
防水层施工前, 应按图纸要求先做好复杂部位(凸出部位、 雨水口、 阴阳角、 穿板管道等)附加层。
四、 工程材料
1、 复合卷材
⑴种类和规格
复合卷材规格为: ≤400g/m2 100m×1.15m
>400g/m2 50m×1.15m
⑵产品性能技术指标
规格g/m2
性能指标
单面加筋
双面加筋
G200
G250
250
300
350
400
拉伸强度Mpa≥
4
5
6
断裂伸长率%≥
50
40
不透水性30mm不透水Mpa
0.02
0.30
0.35
0.4
热老化
拉伸强度保持率≥
70
保持率
断裂伸长率保持率≥
60
低温弯折-20℃
-20℃φ10mm棒对折180º无裂纹
断裂拉伸强度N/cm≥
30
35
40
55
60
70
撒裂强度N≥
20
22
25
27
30
33
2、 粘接胶选择
粘接胶通常见水泥涂加专用配套胶(SBC120胶粘剂)或用聚醋酸乙烯乳液制成水泥胶与基层满面粘贴。
3、 施工材料及用量
使用
部位
工程
结构
材料名称
规格
单位
用量
备注
屋
面
防水层
复合卷材
≥300g/m2
㎡
1.10-1.15
双层防水
粘接胶
SBC120胶粘剂
防水层用
㎏
0.05
水泥重量2.5%
普硅水泥
32.5#
㎏
2.5
注: 1、 水泥用一般硅酸盐水泥, 标号≥32.5号;
2、 表中用量不包含雨水口、 附加层等部位。
五、 施工机具
铺贴复合卷材施工机具见下表:
序号
机具名称
规格
单位
数量
备注
1
小器皿
个
1
2
刮板
300mm
个
2
硬橡胶
3
搅拌机具
个
1
电动搅拌器
4
制胶容器
≥
个
2
依据用量可用半截油桶, 外加剂桶
5
剪子
把
2
6
刀子
把
2
7
清扫工具
把
依据情况用扫帚、 小铲等
8
称重工具
台
1
10~50㎏小磅秤
9
腻子刀
40
把
2
10
毛刷
300g
把
1
弯把
六、 劳动组织
一个施工组7人: 清理基层1人, 制运胶3人, 铺贴卷材2人, 复杂部位1人, 共二个施工组同时进行施工。
七、 安全方法
除实施《建筑施工高处作业安全技术规范》外, 还应注意以下几点:
1、 健全安全生产确保体系, 制订安全生产程序。
2、 作业人员必需严格根据施工现场操作规范进行, 施工必需穿平底胶鞋, 在周围等危险部位作业需系安全带。
3、 清理现场时, 要认真集中, 注意高处坠落物品。
4、 胶粘剂中含有有机溶剂, 属易燃品, 在贮存、 运输、 使用过程中应远离火源。
5、 卷材施工须在3级风以下进行, 雨天严禁施工, 施工后如遇大风, 卷材端头部位用重物压住防风。
八、 质量要求
1、 遵照《屋面工程技术规范》, 《建筑工程质量检验评定标准》中相关要求检验评定验收。
2、 施工温度范围较宽, 施工温度高于25℃时, 应向施工后复合卷材表面喷水降温, 预防卷材变形起鼓。
3、 水泥胶涂刷后应立即粘贴复合卷材, 预防胶中水分散失, 影响粘贴质量。
4、 复合卷材铺贴过程中有打皱无法纠正时, 应断开打皱处, 按接缝处理。
5、 在雨后或淋水后2h着重检验相关渗漏或积水。
九、 简明施工技术:
(1)找平层应符合设计质量标准。
(2)施工现场必需根本清理洁净。
(3)平面与立面结构连接处均应做成小钝角。
(4)复杂部位须预先处理, 增敷一至三层卷材, 有效覆盖宽度>120mm。
(5)粘接层粘接材料质量应符合国家要求。使用水泥胶粘剂应依据气温调整加水量, 天气燥热时多加些, 天气凉湿时少加些。粘接施工时, 基层应保持必 要湿度, 以确保粘接层养护所需要水份。
(6)粘接层要求满粘, 涂布浆料应确保粘接面积≥85%。
(7)敷设应先低后高逆坡进行。
(8)随胶粘剂向前敷卷材, 用弹性工具顺向排气粘实。
(9)聚氨酯接缝胶应连续均匀, 宽度、 厚度符合操作要求。
(10)接缝粘合必需均匀连续确保足够宽度。
(11)卷材粘接质量验收合格后可进行防护层施工, 防护层抹制厚度要均匀一致。
(12)防护层施工注意严防损坏卷材。
(13)防护层必需确保全方面覆盖卷材并达成要求厚度, 应注意养护, 以 确保水泥强度。
十、 产品贮存、 运输、 保管
1、 预防日晒、 浸水、 机械损伤、 高热。
2、 除期限不超出20天运输可平垛小于五层外, 均立放。
3、 立放应单层, 储存期小于30天可立放两层存放。
4、 不得与多种有机溶剂等有害物质接触。
