资源描述
电力建设工程预算定额(2006年版)
第三册 电气设备安装工程
一、适用范围:
2006年版电气设备安装工程预算定额适用于35~500kV变电站、50~l000MW火力发电机组的电气装置、设备专用照明、10kV以下架空线路、通信、热工控制装置、新建以及扩建的安装工程,±500kV换流站安装工程。
二、定额编制依据:
以国家和有关部门颁发的现行有关电力工程建设的技术规程、规范及施工质量验评标准为依据。
三、定额编制原则:
1、定额考虑的施工条件:
(l)在正常的气候、地理、环境条件下施工。未考虑冬、雨季等特殊条件下施工的因素。
(2)具备完整的施工图纸及说明。
(3)按照电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件进行编制的。
(4)设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录。
2、定额考虑的工作内容:
(1)除各章另有说明者外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,质量检验及配合检验等。
(2)场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平运搬及垂直运搬。
(3)设备本体接地按扁钢考虑。
(4)设备安装定额不包括设备本体的现场整体喷漆。

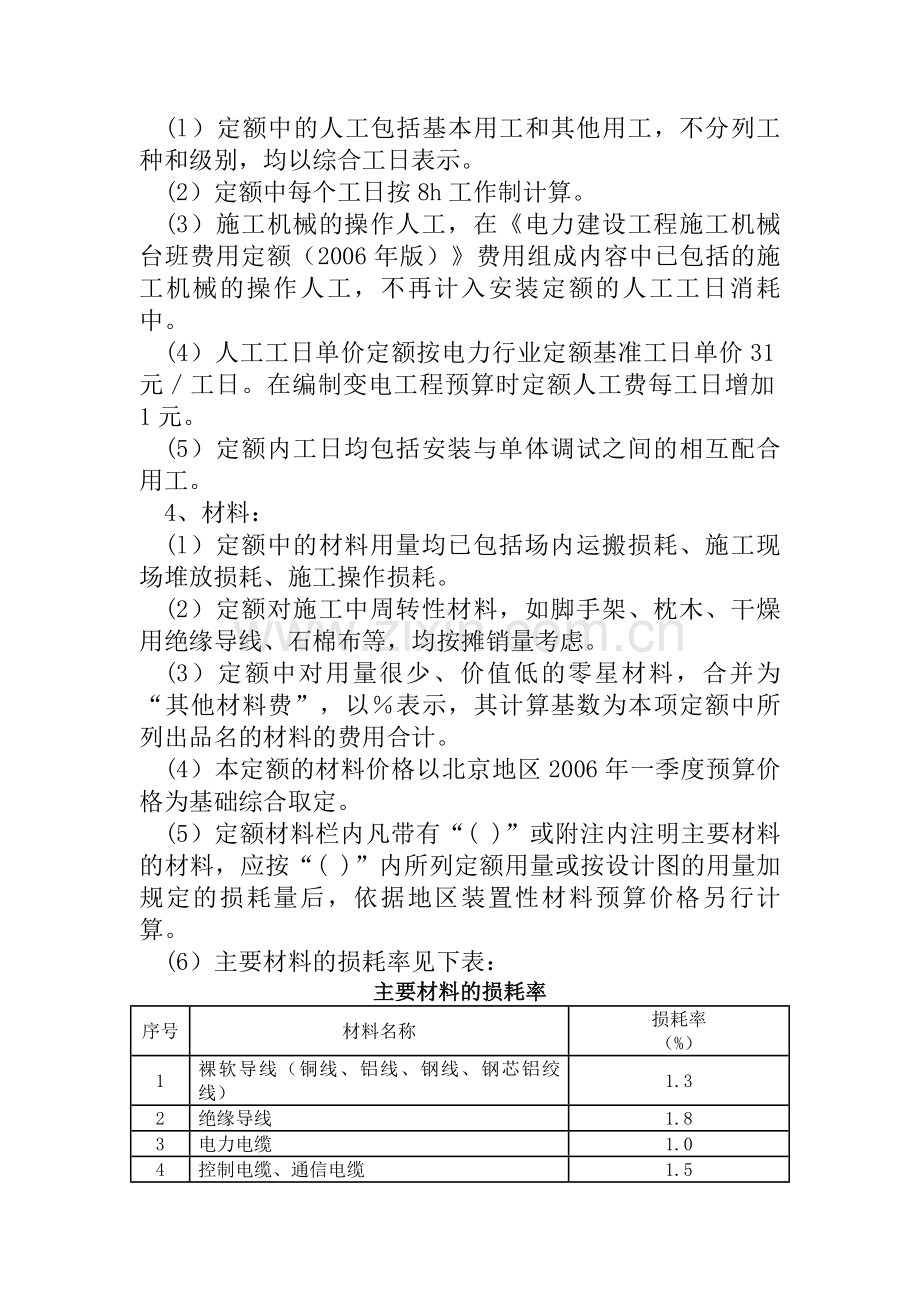

3、人工:
(l)定额中的人工包括基本用工和其他用工,不分列工种和级别,均以综合工日表示。
(2)定额中每个工日按8h工作制计算。
(3)施工机械的操作人工,在《电力建设工程施工机械台班费用定额(2006年版)》费用组成内容中已包括的施工机械的操作人工,不再计入安装定额的人工工日消耗中。
(4)人工工日单价定额按电力行业定额基准工日单价31元/工日。在编制变电工程预算时定额人工费每工日增加1元。
(5)定额内工日均包括安装与单体调试之间的相互配合用工。
4、材料:
(l)定额中的材料用量均已包括场内运搬损耗、施工现场堆放损耗、施工操作损耗。
(2)定额对施工中周转性材料,如脚手架、枕木、干燥用绝缘导线、石棉布等,均按摊销量考虑。
(3)定额中对用量很少、价值低的零星材料,合并为“其他材料费”,以%表示,其计算基数为本项定额中所列出品名的材料的费用合计。
(4)本定额的材料价格以北京地区2006年一季度预算价格为基础综合取定。
(5)定额材料栏内凡带有“( )”或附注内注明主要材料的材料,应按“( )”内所列定额用量或按设计图的用量加规定的损耗量后,依据地区装置性材料预算价格另行计算。
(6)主要材料的损耗率见下表:
主要材料的损耗率
序号
材料名称
损耗率
(%)
1
裸软导线(铜线、铝线、钢线、钢芯铝绞线)
1.3
2
绝缘导线
1.8
3
电力电缆
1.0
4
控制电缆、通信电缆
1.5
5
硬母线(铜、铝、槽形母线)
2.3
6
拉线材料(钢绞线、镀锌铁线)
1.5
7
金属板材(钢板、镀锌薄钢板)
4.0
8
金属管材、管件
3.0
9
型钢
5.0
10
金具
1.0
11
压接式线夹、螺栓
2.0
12
绝缘子类
2.0
1
一般灯具及附件,刀开关
1.0
14
塑料制品(槽、板、管)
5.0
15
石棉水泥制品、砂、石
8.0
16
油类
1.8
17
灯泡
3.0
18
灯头、开关、插座
2.0
19
电缆头套件
5.0
20
桥架
0.5
注: 绝缘导线、电缆、硬母线、裸软导线,其损耗率中不包括为连接电气设备、器具而预留的长度,也不包括各种弯曲(包括弧度)而增加的长度。这些长度均应计算在工程量的基本长度中。
5、施工机械:
(l)定额中的施工机械是按正常合理的机械配备和大多数施工企业的机械化程度综合取定。
(2)定额中的施工机械台班单价,是按《电力建设工程施工机械台班费用定额(2006年版)》取定。
(3)凡单位价值在2000元以内、使用年限在2年以内的不构成固定资产的工具、用具等未进入定额,应在工程建设费用定额中考虑。
6、定额内不包括的工作内容:
(l)电气、热控设备的调试工作。
(2)电气设备(如电动机等)带动机械设备的试运转。
(3)表计修理和面板修改、翻新、设备修复、更换后的重新安装。
(4)为了保证安全生产和施工所采取的措施费用。
(5)安装与生产同时进行时,降效增加费用可按人工费的10%计算。
三、工程量计算规则:
(1)工程量计算应以设计的施工图纸及说明规定采用的标准图集和通用图集(图纸的设备、材料表与设计图有矛盾时,应以设计图为准)、经批准的施工组织设计和施工方案、措施和有关施工及验收技术规程为依据。
(2)工程量计算应以施工图设计规定的界限为准,其计算内容与预算定额所包含的工作内容和定额的适用范围相一致。
(3)工程量的计算单位应该与预算定额的计算单位相一致。应采用国家法定计量单位,计量单位以下的小数点取舍规定如下:
1)凡以“t”为计量单位的项目,吨以下的取三位小数。
2)凡以“m”或“m2”为计量单位的项目,均取以下两位小数。
3)两位小数或三位小数后的数则按四舍五入法取舍。
(4)除有特殊规定者外,工程量均不包括材料损耗率。
(5)工程量计算凡涉及到材料的容积、比重、容重换算时,应以国家现行标准为依据,如未作规定时,应以产品出厂的合格证明书或产品说明书为准。
第一章 变压器
一、编制说明:
(一)变压器运搬方式:
1、质量在10t以下的变压器,用运输汽车配汽车起重机进行运搬。
2、质量在10t以上的变压器,按卷扬机地排拖运考虑。
3、变压器运搬所用的周转性材料摊销量按表1-1取定。
表1-1 变压器运搬所用的周期性材料摊销量表
单件质量
(t)
枕木
(根)
拖排
(m3)
板方材
(m3)
扒钉
(kg)
需用量
摊销量
10~20
96
4.8
0.036
0.05
10
20~40
192
9.6
0.050
0.08
20
40~80
28
14.4
0.08
0.15
30
80~120
384
26.9
0.15
0.25
56
120~180
480
33.6
0.25
0.45
70
180~230
64
43.68
0.35
0.55
91
230~250
768
53.75
0.48
0.72
112
(二)变压器器身检查方式:
1、4000kVA以下的变压器,采用汽车起重机进行吊芯检查。
2、4000kVA以上的变压器,采用汽车起重机进行吊钟罩检查,吊钟罩高度按吊钩在6m以下者配用8t汽车起重机,吊钩在6m以上者配用16~40t汽车起重机。
3、400OkVA以上变压器,如果仍要吊芯才能检查时,其相应定额机械费乘以系数2.0。
(三)有关说明:
1、变压器的干燥。
变压器等的干燥子目本次修编全部删除,如果确实要在现场进行干燥,其费用按实际发生计算。
2、变压器安装真空注油后,对于330kV及以上电压的变压器考虑了不少于48h的热油循环。
3、根据需要本次修编增加补充了以下子目:
220kV双绕组变压器安装720000kVA以下;
330kV双绕组变压器安装240000kVA以下、360000kVA以下、720000kVA以下;
330kV三绕组变压器安装500000kVA以下;
500kV双绕组变压器安装240000kVA以下、360000kVA以下、750000kVA以下、l000000kVA以下;
330kV单相双绕组变压器安装60000kVA以下、90000kVA以下、 250000kVA以下;
330kV单相三绕组变压器安装60000kVA以下、90000kVA以下、250000kVA以下;
500kV单相三绕组变压器安装330000kVA以下。
4、对变压器章安装定额内的消耗材料、施工机械根据目前施工现场的施工技术和工艺情况,进行了适当调整。
(四)变压器油过滤:
1、变压器油过滤按压力式滤油机与真空滤油机相结合过滤考虑,压力式滤油机主要为过滤杂质和少量油时采用。
2、由于超高压设备对绝缘油的质量要求提高,油过滤采用的手段发生变化,所以将220kV以下设备的油过滤与330~500kV设备的油过滤分列子目编制。
3、油罐的使用费己摊入油过滤定额内。
4、油过滤定额按每过滤合格油1t所需消耗量考虑的,不论过滤多少次,直至合格为止。
二、工程量计算规则:
1、变压器安装按不同容量以“台”为计量单位套用定额。
2、干式变压器如果带保护外罩时,其安装定额中的人工和机械乘以系数1.10计算。
3、有载调压变压器安装定额人工乘以系数1.10。
4、变压器油过滤不论过滤多少次,直到过滤合格为止,以“t”为单位计算工程量。其具体计算方法如下:
(l)变压器安装定额未包括绝缘油的过滤,需要过滤时,可按变压器铭牌标称油量计算。
(2)油断路器及其他充油设备的绝缘油过滤,可按制造厂规定的充油量计算。计算公式为
油过滤数量(t)=设备油重(t)×(l+损耗率)
第二章 配电装置
一、编制说明:
(一)本次修编新增加的子目内容:
1、户内真空断路器安装:
10kV 2000A以下、4000A以下、15000A以下;
2、户内真空断路器安装:
20kV 30000A以下、35kV;
3、户外真空断路器安装:
10kV、35kV;
4、SF6断路器安装:
10kV户内、户外;
5、500kV复合式组合电器(HGIS);
6、110kV空气外绝缘高压组合电器(COMPASS);
7、户外双柱式隔离开关安装:
10kV三相;
8、敞开式组合电器安装电流互感器与隔离开关组合:
220kV三相、三相带接地;500kV三相、三相带接地;
9、敞开式组合电器安装隔离开关与隔离开关组合:
220kV三相、三相带接地;500kV三相、三相带接地;
10、户外电流互感器安装:
10kV;
11、户外氧化锌避雷器安装:
10kV;
12、户外熔断器安装:
10kV;
13、箱式变压器安装:
⑴不带高压柜的变压器容量100kVA以下、320kVA以下、630kVA以下;
⑵带高压柜的变压器容量100kVA以下、320kVA以下、630kVA以下、1000kVA以下、1600kVA以下、2000kVA以下;
14、集装箱式配电室。
(二)主要安装项目的施工机械配备表(见表2-l)
表2-1 主要安装项目的施工机械配备表
项目
汽车吊
(t)
汽车
(t)
电焊机
(kVA)
卷扬机
(t)
滤油机
(L/Sin)
户外断路器
8~16
5
21
100
真空断路器
5
5
21
3
SF6全封闭组合电器
5~16
5
21
HGIS COMPASS
5~30
5
21
户外隔离开关
8~16
5
21
电压、电流互感器
5~16
5
21
干式电抗器
5~12
5~8
避雷器
5~16
5
21
成套开关柜
5
5
3
集合式电容器
5~10
5
21
箱式变压器
5
5
21
集装箱式配电室
30
21
(三)断路器安装:
1、设备内填充的绝缘介质,如绝缘油、六氟化硫气体等,属于设备的组成部分,定额中所列系安装过程中的合理损耗量。
绝缘油的过滤应套用第1章相应定额。
2、安装调整所搭设的脚手架,按每平方米摊销脚手杆3/2〞钢管8.78m,脚手杆扣件按每m钢管2副考虑。
3、考虑到户内少油断路器的安装有时需配制延长轴及底座的情况,另单列一条附加子目,可根据实际需要选用。
4、断路器安装定额中不包括端子箱的安装及二次灌浆工作。
5、施工方法的考虑:
⑴220kV及以下采用汽车起重机吊装;
⑵330kV以上除采用汽车吊进行安装外,尚需配备高空作业车配合进行。
⑶油断路器放注油按压力式滤油机考虑;
⑷六氟化硫断路器抽、充气及净化按配备专用六氟化硫气体回收净化装置考虑。
6、断路器的操动机构按电动机构、液压机构、弹簧机构等进行综合考虑的,使用时不能因机构不同而对定额进行调整。
(四)定额编制安装时间举例说明:
1、户内少油断路器安装(l000A)
(l)开箱清理检查2人所需时间lh。
(2)设备移运3人所需时间0.5h。
(3)本体安装(包括附件及基座)电工3人需4h,焊工1人lh。
(4)解体检查及清洗组合3人2h。
(5)操动机构安装及连接配制电工2人2h,焊工1人0.5h。作业时间llh,总耗时间28h。
(6)开关调整作业2人2h,总耗时间4h。则安装共用32h。
2、 220kV户外少油断路器安装举例见表2-6(耗工分析)
表2-6 220kV户外少油断路器安装耗工分析表
工序
人员设置
时间
(h)
开箱清理检查
电工 2 人起重工 2 人
4
设备搬运
电工 2 人起重工 4 人
4
基础找平底架安装
电工 3 人电焊工 1 人
10
本体安装
电工 3 人,起重工 4 人,架子工 2 人
10
10
解体清洗及组合
电工 4 人
10
附件安装
电工 4 人
4。3
操动机构配制连接
电工 4 人
14
注油结尾
电工 2 人
4
作业时间:70.3h 总耗工时:341
安装耗用工日:42.57
断路器调整工时,作业时间27.5h ,总耗工时为80h,折合工日10个工日。
3、 220kV全封闭组合电器安装耗工分析见表2-7(定额以220kV为典型进行了测算)
表2-7 220kV全封闭组合电器安装耗工分析表
序号
工 作 内 容
人 工
(人数×天数)
1
场地找平
4×1
2
开箱清点
4×2
3
组合电器就位
10×2
4
组合电器对接
6×4
5
空气压缩机安装及管路制作
4×3
6
断路器、隔离开关、接地开关调修
2×3+2×4
7
组合电器、接地线和绝缘子安装
4×2
8
喷相位漆及换吸附剂
2×0.5+3×1
9
组合电器气仓抽真空及充气
2×3+3×2
10
整体传动及调整
3×3
11
配合试验及盖板封孔
2×3+3×2
合计(工日)
125
(l)定额是按电压等级分间隔编制的,不论进线、出线、母联、电压互感器等间隔综合考虑。
(2)安装高度在10m以上时,其人工乘以系数1.05,机械乘以系数1.20。
(3)未包括SF6气体检测试验工作内容。
(4)断路器附有并联电阻时,定额亦不调整。
(五)500kV复合式组合电器(HGIS)安装:
1、 500kV复合式组合电器(HGIS)根据电气主接线的要求,将断路器、电流互感器、隔离开关艘地开关及绝缘套管组合起来既有GIS的优点又有空气绝缘部分的复合式组合电器的优点。
2、现场安装:
基础找平、设备就位、皮架焊接、对接安装、检查调整、安装附件、抽真空及注SF6气体、本体电缆安装、气体密封检查、接地、配合试验。
3、现场运搬和安装均考虑机械配合施工。
4、未包括的工作内容:
SF6气体的质量检验,组合电器的整体油漆。
(六)110kV空气外绝缘高压组合电器(COMPASS):
1、“COMPASS模块”:
⑴COMPASS(紧凑的、工厂预制的空气绝缘变电站)制造成1个预制的间隔或称之为“COMPASS模块”。
⑵模块的装配及测试均在工厂全部完成并整体运输到安装现场,从而使现场安装快捷、方便。
⑶COMPASS模块有3个多功能的“GAHHA”(希腊字母伽玛 “Г”)电极组成(并安装在一个公用的可移动底架上)。
⑷每极含有:
①一个SF6气体绝缘的电磁式电流互感器;
②一个水平放置的自能型断路器灭弧室;
③装有电极的移动部件插沁抽出主电路回路的隔离开关,确保了对主回路两边电器设备的隔离功能;
④布置紧凑,占地面积小,接线简化,土建工作量小。
2、现场安装:
基础找平、安装支架、把模块安装在支撑架上、安装控制箱、设备调整、安装密度计和电缆槽、连接控制电缆(插拔式)、安装接地开关、充SF6气体、气体密封检查、接地、配合试验。
3、外形尺寸(mm)。
长6200 宽2700 高4900
4、未包括的工作内容:
SF6气体的质量检验,组合电器的整体油漆。
(七)组合型成套箱式变电站安装定额:
1、包括不带高压开关柜和带高压开关柜2种。
2、组合型成套箱式变电站是指10kV以下的小型户外成套箱式变电站。
⑴一般布置为变压器在箱的中间,箱的一端为高压开关位置,另一端为低压开关位置,是一个完整的变电站。
⑵变压比一般为10kV/0.4kV。
⑶成套箱式变电站的内部设备生产厂家己安装好,现场只需要外接高、低压进出线,一般采用电缆。
⑷箱式变电站及其附件的调试应按电气主接线图中相应项目另行计算。
⑸现场运搬和安装均考虑机械配合施工。
(八)集装箱式配电室安装:
集装箱式配电室安装是指组合型高低压成套配电装置。其外形像一个大型集装箱,内装6~24台高低压配电柜(屏),箱的两端开门,中间为通道的独立式户外配电装置。
1、现场运搬和安装均考虑机械配合施工。
2、定额不包括二次接线、电缆进出线、设备本身的处理及干燥。
(九)隔离开关:
1、一般按中型布置考虑,凡采用半高型、高型布置的隔离开关,“安装高度在6m”以上的均套用“安装高度超过6m”的定额。
操动机构在地面操作者,另外增加垂直拉杆的主材费。
2、开关的连杆按焊接和销子连接综合考虑的,采用其他连接方式也不作调整。
3、35kV二段式传动的隔离开关安装,定额中考虑了增加项目,使用时在原定额基础上可另加“二段式传动增加项目”。
4、操动机构户内型按手动机构考虑,户外型按手动、电动、液压机构分别综合取定,不同的操动机构定额不作调整。
5、定额中已包括了联锁装置以及信号触点的安装、检查,但不包括该项设备的费用。
6、负荷开关的安装可套用同电压等级的隔离开关的安装定额。
7、定额中不包括金属构件的配制和安装,如需要时应另套本册“铁构件”的制作和安装。
8、敞开式组合电器的安装主要考虑隔离开关与电流互感器,以及隔离开关与隔离开关的组合方式,其运搬安装采用机械,330kV及以上并考虑高空作业车配合。
(十)电压、电流互感器:
1、35kV以上电压、电流互感器的安装、运搬均采用机械运搬和吊装。
2、定额不考虑吊芯检查的工作,如遇特殊情况需吊芯检查时另行计算,或者人工和机械乘以系数2.0,户内电流互感器按人力运搬考虑,电容式电压互感器亦包括中间变压器和阻尼器的安装,但不包括钢支架、引线、防雨罩安装。
3、凡充SF6气体的互感器,安装后需检查SF6气体的压力,不合规定时,需补充SF6气体,安装方式与油浸式相同。
(十一)避雷器:
1、110kV以上的各类型避雷器运搬、安装均考虑采用机械施工。
2、330kV以上考虑了高空作业车配合,每组避雷器安装中均包括放电记录器的安装,以及附加并联电组均压环的安装,但不包括钢支架的安装。
(十二)避雷器安装组合方式(见表2-9)
表2-9 避雷器安装组合方式表
型 号
组合方式
质 量
(kg)
FZ-35
2×FZ15
100
FZ-110J
4×FZ-30
517.5
FZ-220J
8×FZ-30J
770
FZ-110J(磁吹式)
单柱式
762
FZ-220J(磁吹式)
单柱式
1200
FZ-330J(磁吹式)
单柱式
1500
(十三)电容器安装:
1、电容器的安装按机械运搬和吊装考虑的,结合滤波器安装包括单极刀闸的安装,但不包括连引线和包箍钢支架安装。
2、移相电容器的安装不包括连接线和钢支架的安装,不论高压或低压均以每个电容器的质量划分,区别套用定额子目。
(十四)悬式安装的阻波器按卷扬机起吊考虑,支撑式安装按机械吊装考虑,支撑绝缘台的材料及安装均未包括。
(十五)电抗器安装:
1、设备运搬按机械运搬考虑的,室内安装按链式起重机人工吊装考虑。
2、干式电抗器安装按设备重量分列子目,不分混凝土电抗器或环氧树脂电抗器,套用同一定额。
3、布置方式:
⑴定额考虑了3种不同布置方式的安装消耗进行综合编制的,不论采用何种布置方式均不作换算。
⑵3种布置方式综合时按三相叠放占20% ,三相平放占10% ,两相叠放一相平放占70%取定。
(十六)集合式并联电容器安装:
1、 35kV集合式电容器:
本定额编制按其质量为5t及10t两种规格,其外形大同小异,只是质量有区别。
⑴安装在有支持绝缘子的绝缘台上。
⑵每台3只支持绝缘子,一个箱体,该电容器为密闭箱体,安装时不需解体检查,也不需对本体注油,安装较为简单。
⑶工作内容:
开箱检查、运搬、基础平整、支持绝缘子安装、电容器本体安装固定、支持绝缘子接地、刷漆。
⑷工序耗工如下(以10t为标准):
①开箱检查运搬 3人 2.5h
②基础平整埋螺栓 3人 2.5h
③支持绝缘子安装 2人 2h
④电容器安装固定 4人 6h(包括与系统连接)
⑤接地 2 人 l.6h
合计工日: 5.78工日
⑸5t的电容器按10t电容器乘以系数0.80。
2、 10kV集合式电容器:
⑴10kV集合式并联电容器编制按质量编制2、5、10t的三种规格。
⑵与35kV并联电容器安装不同的是:
外壳不带电,需接地,安装方式与普通的消弧线圈相仿。
(十七)10kV与35kV成套开关拒安装
1、成套高压开关柜的安装,采用机械运搬,室内用卷扬机滚杠拖运。与基础槽钢的固定连接采用焊接,柜与柜用螺栓连接。
2、开关内的设备二次元器件按厂家已安装好,连接母线、二次线已配制,油漆已刷好来考虑,柜顶主母线以及母线与上刀闸的引下线在现场的配制安装可另套相应定额计算。
3、开关柜的安装综合了固定式、手车式、开启式和封闭式的不同情况,按单母线柜编制的,如果为双母线柜时相应定额乘以系数1.15。
4、成套高压配电柜安装中的原成套母线桥安装子目,作为一项设备安装,是由生产厂家按设备成套供货考虑的,由于水平不太适合,本次修编删去该子目。成套母线桥的安装可直接采用共箱母线安装的相应子目,以m为计量单位。
如果母线桥为自行现场加工制作安装时,其铁件、绝缘子、母线分别套用相应定额。
5、主要工序中耗工取定(10kV)(见表2-10)。
表2-10 主要工序耗工取定表
项 目
内 容
油断路器柜
解体检查清洗1.5工日 调整1.75 工日
真空断路器柜
外观检查及真空度测量0.5工日 调整0.5 工日
SF6断路器柜
外观检查不介体配合试验 1 工日
高压柜搬运
0.54工日
导体接触面检查、联锁装置检查 1.5 工日
二次元件拆装、校接线、接地 1.45 工日
6、基础槽钢的制作安装可套用相应定额。
(十八)设备接地:
1、35kV以下按4O×4镀锌扁钢考虑;
2、35kV以上按60×6镀锌扁钢考虑;
3、考虑了设备两点接地的消耗量,己全部进入定额,不得重复计算。
二、工程量计算规则:
L、断路器、电流互感器、电压互感器、祸合电容器、阻波器、电力电容器的安装:
以“台”为计量单位,其中断路器为每台三相。
2、全封闭组合电器安装:
按“间隔”为计量单位,套用时区分不同电压等级分别套用相应间隔定额。
3、 500kV复合式组合电器(HGIS)安装:
按电气主接线组合方式以断路器的“台”数计算。
4、 110kV空气外绝缘组合电器(COMPASS)的安装:
按组合在一起的三相为一“台”数计算。
5、集装箱式配电室安装:
⑴定额以质量“10t”为计量单位。
⑵套用时按生产厂家的到货设备质量或产品样本的质量计算。
6、隔离开关、熔断器、避雷器、电抗器的安装:
⑴以“组”为计量单位,每组按三相计算。
⑵户外隔离开关不管是一个操动机构还是三个操作机构,都是以三相为一组计算。
7、结合滤波器的安装:
以“套”为计量单位。
⑴每套包括结合滤波器和单极闸刀安装;
⑵不包括抱箍、钢支架、紫铜母线的安装,应另套本册相应定额。
8、成套高压配电柜的安装:
以“台”为计量单位。
⑴未包括基础槽钢,母线及引下线的配制安装。
⑵如为双母线柜时定额乘以系数1.15。
9、配电设备安装的支架、抱箍及延长轴、轴套、间隔板和配电箱(板):按施工图设计的需要量计算。
第三章 绝缘子、母线
一、编制说明:
(一)绝缘子及穿墙套管:
L、悬垂绝缘子串安装:
分单串与双串安装。
⑴定额中的人工工日以220kV为基础确定。
①330kV乘以系数1.3;
②500kV乘以系数1.6。
⑵按滑车、卷扬机的施工方式考虑;
⑶绝缘子、金具、线夹均按主要材料另行计算。
2、 35kV以下户内绝缘子安装:
⑴不分墙上与构架上安装进行了综合考虑,按双孔与四孔安装分别列项。
⑵户外绝缘子安装分别按电压等级的不同。
⑶安装采用汽车起重机吊装考虑。
3、穿墙套管的安装:
⑴110kV以上采用汽车起重机吊装安装,水平安装的亦包括了附属油箱、油管路、放油阀的安装。
⑵使用时不论是否充油式套管一律不作换算。
(二)软母线安装:
1、软母线架设定额:
按电压等级区分不同的导线截面积分列子目,跨距按60m以内考虑,设计跨距不同时一般不作换算,每跨包括三相。
2、导线上的线夹:
包括耐张线夹、T型线夹,均按液压压接机压接施工考虑。
由于软母线绝缘子、联接金具随设计要求不同,价格差异较大,应单独计算主材费。
3、绝缘子:
每跨母线均按两端为单串绝缘子考虑的,如果采用双串绝缘子挂线时,其安装人工费乘以系数1.1,增加的金具、绝缘子仍按设计数量加损耗计入主要材料内。
4、组合软母线的施工:
⑴按液压压接机压接,地面组合好后,再用卷扬机起吊挂线的方法,档距按45m以内考虑,每组包括三相;
⑵两端的悬垂绝缘子串的组合:
导线架设后两端的接线工作亦包括在定额内,但定额内不包括两端的铁构件配制安装和支持绝缘子、带形母线的安装。
5、架空避雷线的安装:
⑴架空避雷线的安装是考虑在户外配电装置区,在两副构架间架设钢绞线的防雷设施。
⑵按GJ-100以下的钢绞线考虑。
⑶安装考虑地面下线组合好后,再用卷扬机起吊挂线的方法施工。
(三)软母线的引下线、跳线、设备连接线:
1、引下线:
引下线是指由T型线夹、并沟线夹或终端耐张线夹至设备的一段连接线,每三相为一组,每组包括3根导线、6个接线线夹。
2、跳线:
跳线是指两跨软母线之间的用跳线线夹、端子压接管或并沟线夹连接的引流线,每三相为一组,不论两侧的耐张线夹是螺栓式或压接式,均执行软母线跳线定额。
3、设备连接线:
设备连接线是指两设备之间的连接线部分,有用软导线、带形或管形导体等各类型连接形式,这里专指用软导线连接的,其他连接方式应另套用相应定额。每组包括三相。
4、引下线、跳线、设备连线:
分列35-220kV和330-500kV电压等级,使用时按电压等级范围,导线按不同截面分别套用定额子目。
5、两根导线连接的引下线、跳线、设备连线:
使用两根导线连接的引下线、跳线、设备连线,均可套用2×l400mm2以下定额子目。
(四)带形母线:
1、本定额是以铝母线为基础编制的,铜(钢)母线安装按相应截面定额乘以系数1.4调整。
2、母线原材料长度按6.5m有效长度考虑的,以手工与万能母线加工机配合施工,主母线连接采用氨弧焊接,引下线按螺栓连接考虑。
3、主母线安装与引下线安装:
主母线安装与引下线安装进行了综合,相同截面套用同一个子目。
4、定额以10m/单相为单位,其母线、金具均按设计数量加损耗以主要材料计算。
5、母线安装:
每10m母线安装其工程含量取定如下:
1)焊接头 1个
2)螺栓接头 4.25个
3)平弯 4.3
4)立弯 2.15
5)扭弯 0.5
6)金具安装 7套
6、母线中衬垫:
每10m单相母线中衬垫含量按典型设计图取定为双片母线8个,三片母线16个,四片母线24个。
7、带形母线伸缩节:
带形母线伸缩节按成品购入,现场只考虑安装,其安装人工定额,按长度400mm以下的一片为基础进行推算的,两片的乘以系数1.6,三片的乘以系数2.6,四片的乘以系数3.6。
(五)槽形母线:
1、采用手工平直、下料,弯头配制及安装,弯头及中间接头按氢弧焊接工艺考虑。
2、每10m槽形母线安装工程含量内,焊接接头2个,金具安装8套,弯头1个。
3、槽形母线与设备连接,不分与变压器、发电机、断路器、隔离开关连接统一综合为与设备连接,综合时与发电机按6个头连接考虑,与变压器、断路器、隔离开关按3个头考虑,套用时按槽形母线的规格分别均以“台”或者“组”计算。
(六)管型母线:
1、支持式管型母线安装:
(l)管型母线以手工平直、下料,焊接采用氢弧焊接(铝管)考虑,每10m/单相工程含量内包括5套母线金具的安装、0.8套端封盖(球)的安装。
(2)管型母线的安装中铝管长度按平均4.5m考虑的,所以每10m内包含了2.22个焊接头。
(3)考虑到管型母线的安装高度,采用汽车起重机吊装施工。
(4)铝管接头焊接用的补强衬管,也按主要材料计算。
(5)删除了钢管母线及引下线子目。
2、悬吊式管型母线安装:
(l)管型母线以手工平直、下料,采用氢弧焊焊接,220kV每个间隔长13m,500kV每个间隔长30m,每跨线按三相考虑,包括6串V型绝缘子串在地面的组装,金具与铝管母线连接,用双卷扬机两端同时起吊安装。
(2)每跨三相母线中包含6套端封球的安装,铝管长度平均4.5m计算,22OkV每跨有焊口8.67,500kV每跨有焊口15.20。
(3)管材(包括补强管)、绝缘子、金具、端封球、防震导线均按主要材料考虑。
(4)增加了直径Φ250悬吊式管型母线安装子目。
3、管型母线引下线安装:
(1)管型母线引下线是按每一组三相单根母线考虑的,如果是双根时应乘以系数2。
(2)管材、金具均按设计数量加损耗率,按主要材料计算。
(七)分相封闭母线:
L、分相封闭母线的安装,室外部分采用汽车起重机吊装,室内部分采用桥式起重机及链式起重机吊装,焊接采用氢弧焊焊接。
2、分相封闭母线安装亦包括成套供应的电压互感器、微正压充气装置的安装和管路连接。
(八)共箱母线:
共箱母线的运搬采用机械运搬,吊装户外采用机械吊装,户内采用链式起重机吊装,高架式布置和悬挂式布置进行了综合考虑,子目的划分按箱体尺寸和导体截面双重指标设定。
(九)电缆母线安装:
1、本定额按10kV以下电力电缆敷设在铝合金箱式通道内,铝合金箱体及其附件由生产厂家成套供货,现场安装,焊接用氢弧焊,运搬按机械运搬考虑。
2、电缆头制安是按热缩工艺施工考虑的,热缩头附件按主要材料考虑。
3、电缆敷设和电缆头制安均按铜芯电缆考虑的,如果是铝芯时敷设,人工和机械乘以系数0.72。
(十)发电机出线箱安装:
L、按配3OOMW和600MW机组的出线箱安装分列子目,包括了所带电流互感器的安装及配合汽机总体气压试验。
2、出线箱安装包括干燥的消耗,一般情况不作调整。
(十一)低压封闭式插接母线槽安装:
1、封闭式插接母线槽安装不分铜导体和铝导体,一律按其额定电流大小划分定额子目。
2、每10m母线槽按含有3个直线段和1个弯头考虑的。
3、运搬方式采用人力运搬,卷扬机、手搬葫芦配合吊装。
4、每段母线槽之间的接地跨接线己含在定额内,不应另行计算,接地跨接线规格设计有要求与定额不符时可以换算。
5、母线槽如果安装在10m以上的竖直通道内时,定额人工和机械乘以系数2.0。
二、工程量计算规则:
1、悬垂绝缘子串安装:
⑴指悬垂安装的提挂跳线、引下线或设备连接线等所用的绝缘子串安装,按单、双串分别以“串”为计量单位计算工程量。
⑵耐张绝缘子串的安装,已包括在软母线安装定额内。
2、支持绝缘子安装:
分别按安装在户内、户外考虑,户内分双孔、四孔的固定方式,以“1O个”为单位计算工程量,户外按电压等级以“柱”为单位计算工程量。
3、穿墙套管安装:
⑴在35kV以下不分水平、垂直安装,套同一子目;
⑵35kV以上分水平、垂直安装,均以“个”为单位计算工程量。
4、软母线安装:
⑴指直接由耐张绝缘子串悬挂部分,按电压等级和软母线截面大小分别以“跨/三相”为计量单位。
⑵跨距根据典型设计综合考虑的,设计跨距不同时,不得调整。
⑶导线、金具、绝缘子、线夹、弛度调节金具、均压环、间隔棒均按施工图设计用量加损耗计算。
5、软母线引下线:
⑴指由 T 型线夹或并沟线夹从软母线引向设备的连接线,以“组”为计量单位,每三相为一组;
⑵软母线经终端耐张线夹引下(不经T型线夹或并沟线夹引下)与设备连接的部分均执行引下线定额,不得换算。
6、两跨软母线间的跳引线安装:
以“组”为计量单位,每三相为一组。不论两端的耐张线夹是螺栓式或压接式,均执行软母线跳线定额,不得换算。
7、设备连接线安装:
指两设备间的连接部分。不论引下线、跳线、设备连接线,均应分别按导线截面和不同电压等级,以三相为一组计算工程量。
8、组合软母线安装:
按三相为一组计算。
⑴跨距(包括水平悬挂部分和两端引下部分之和)系以45m以内考虑,跨度的长与短、定额不作调整。
⑵导线、绝缘子、线夹、金具按施工图设计用量加规定损耗计算。
9、软母线安装预留长度:
按表3-4计算。
表3-4 软母线安装预留长度表 单位:m/根
电压等级
耐张
跳线
引下线、设备连线
10
2.5
0.8
0.6
35
3.0
1.0
0.8
110
3.0
1.5
1.0
220
2.0
1.1
1.1
330
1.5
1.0
1.2
500
1.0
0.8
1.3
10、架空避雷线的安装:
架空避雷线的安装是考虑户外配电装置区,在两副构架间架设钢绞线的防雷设施,以跨/为计量单位计算工程量。
11、带形铝母线安装及带形铝母线引下线安装:
⑴均以不同截面和片数以“10m/
展开阅读全文
