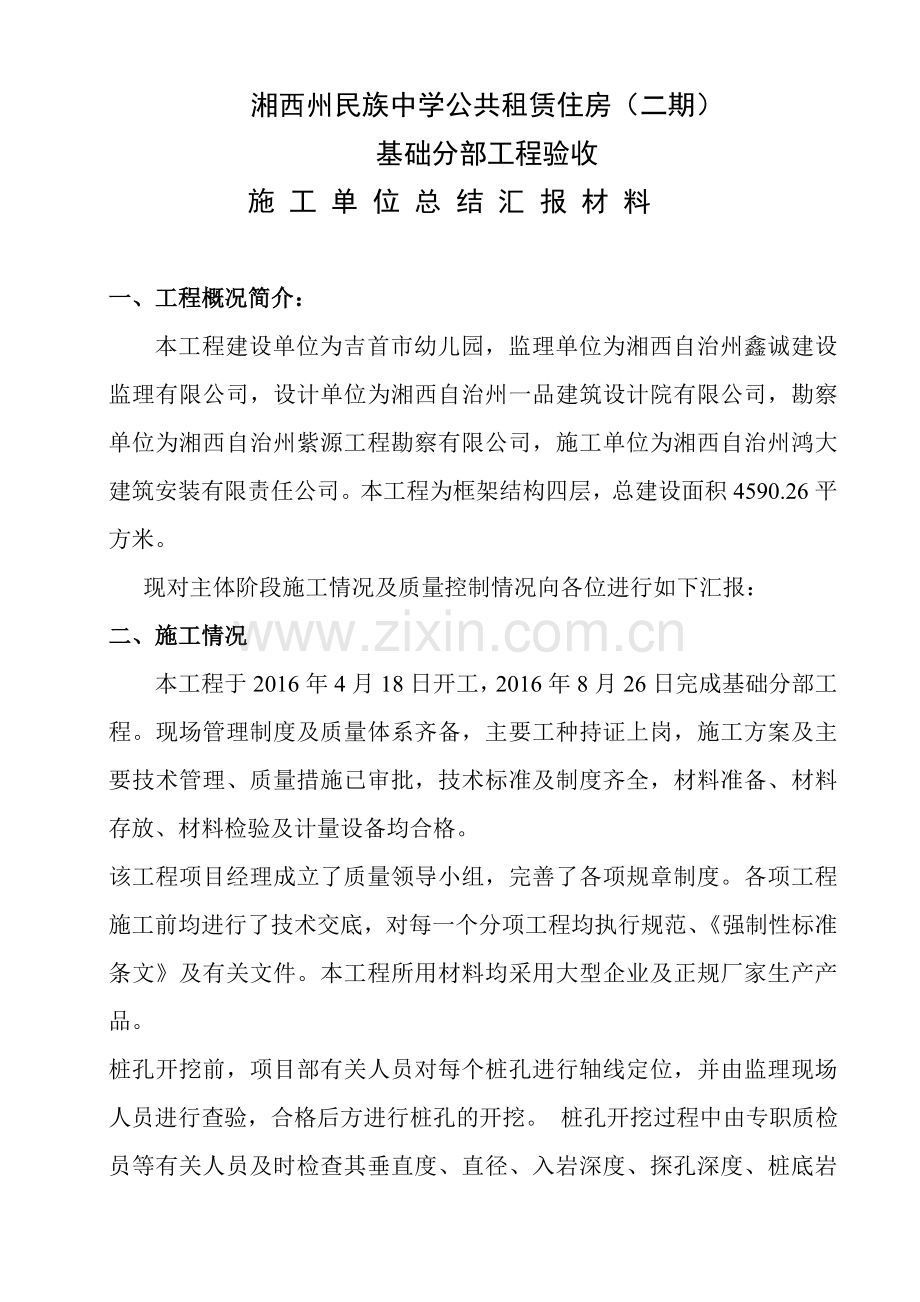

1、湘西州民族中学公共租赁住房(二期) 基础分部工程验收施 工 单 位 总 结 汇 报 材 料一、工程概况简介: 本工程建设单位为吉首市幼儿园,监理单位为湘西自治州鑫诚建设监理有限公司,设计单位为湘西自治州一品建筑设计院有限公司,勘察单位为湘西自治州紫源工程勘察有限公司,施工单位为湘西自治州鸿大建筑安装有限责任公司。本工程为框架结构四层,总建设面积4590.26平方米。现对主体阶段施工情况及质量控制情况向各位进行如下汇报:二、施工情况本工程于2016年4月18日开工,2016年8月26日完成基础分部工程。现场管理制度及质量体系齐备,主要工种持证上岗,施工方案及主要技术管理、质量措施已审批,技术标准

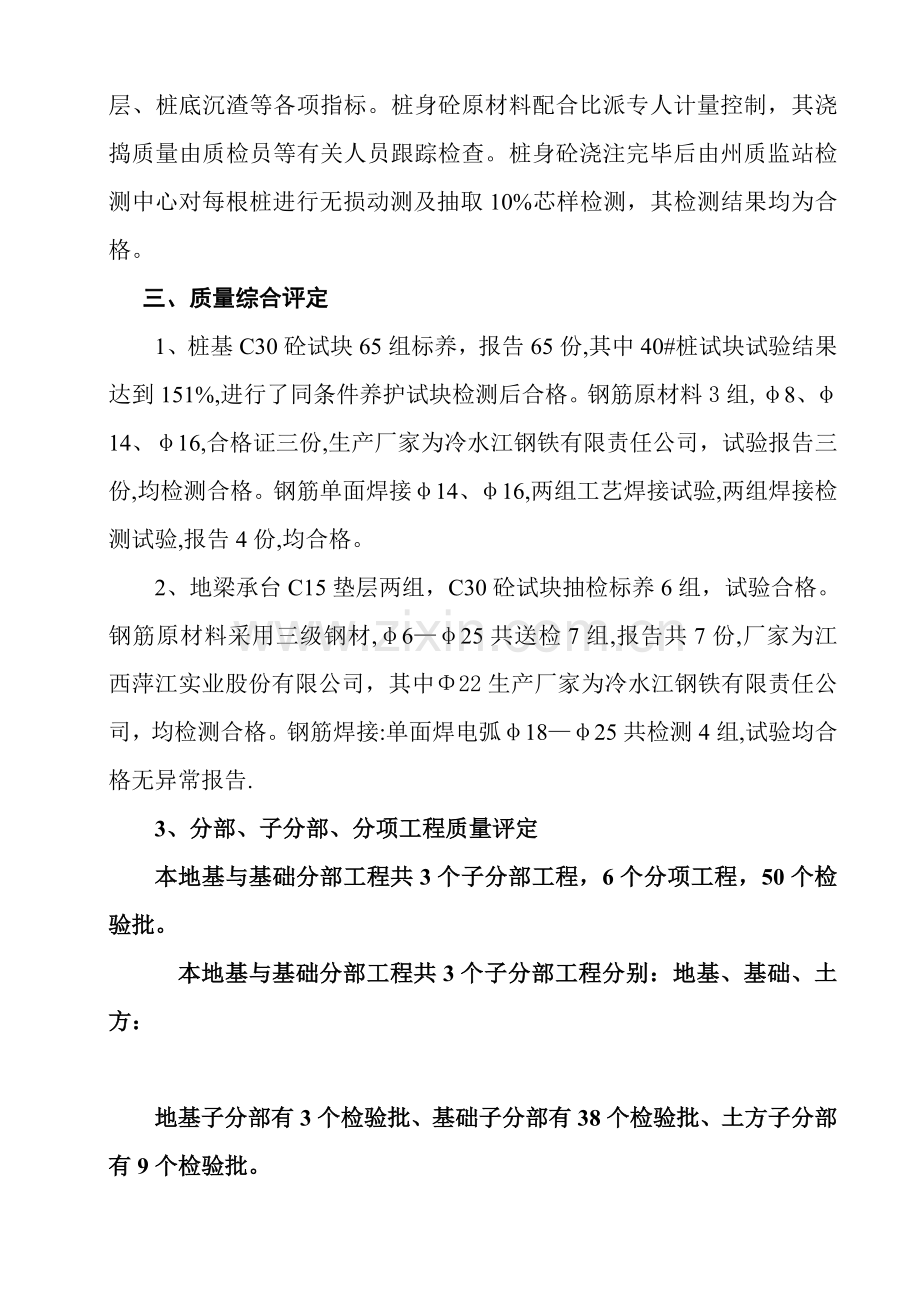

2、及制度齐全,材料准备、材料存放、材料检验及计量设备均合格。该工程项目经理成立了质量领导小组,完善了各项规章制度。各项工程施工前均进行了技术交底,对每一个分项工程均执行规范、强制性标准条文及有关文件。本工程所用材料均采用大型企业及正规厂家生产产品。桩孔开挖前,项目部有关人员对每个桩孔进行轴线定位,并由监理现场人员进行查验,合格后方进行桩孔的开挖。 桩孔开挖过程中由专职质检员等有关人员及时检查其垂直度、直径、入岩深度、探孔深度、桩底岩层、桩底沉渣等各项指标。桩身砼原材料配合比派专人计量控制,其浇捣质量由质检员等有关人员跟踪检查。桩身砼浇注完毕后由州质监站检测中心对每根桩进行无损动测及抽取10%芯样
3、检测,其检测结果均为合格。三、质量综合评定1、桩基C30砼试块65组标养,报告65份,其中40#桩试块试验结果达到151%,进行了同条件养护试块检测后合格。钢筋原材料3组,8、14、16,合格证三份,生产厂家为冷水江钢铁有限责任公司,试验报告三份,均检测合格。钢筋单面焊接14、16,两组工艺焊接试验,两组焊接检测试验,报告4份,均合格。2、地梁承台C15垫层两组,C30砼试块抽检标养6组,试验合格。钢筋原材料采用三级钢材,625共送检7组,报告共7份,厂家为江西萍江实业股份有限公司,其中22生产厂家为冷水江钢铁有限责任公司,均检测合格。钢筋焊接:单面焊电弧1825共检测4组,试验均合格无异常报
4、告.3、分部、子分部、分项工程质量评定本地基与基础分部工程共3个子分部工程,6个分项工程,50个检验批。 本地基与基础分部工程共3个子分部工程分别:地基、基础、土方:地基子分部有3个检验批、基础子分部有38个检验批、土方子分部有9个检验批。 施工单位对该基础分部工程自评为合格。四、安全、文明生产项目部建立以项目经理为核心的安全生产领导小组。对进入施工现场的每个作业人员均进行各项安全教育及安全技术交底,各作业人员均已与项目部签订了安全生产责任书。施工现场临时设施,临时用电等均按安全生产、文明施工有关法律法规及条例严格执行。在施工过程中未发生一起安全事故。总结;各位领导,各位来宾,我们公司在前段施
5、工过程中得到了业主、设计单位、监理单位、勘察单位及州质量安全监督部门等有关同志及领导的现场指导和关心。为表示感谢,我们将在今后的主体分部及装饰装修其它分部工程努力做到质量安全让领导满意的合格产品。谢谢大家!湖南星大建设集团有限公司湘西州民族中学公共租赁住房(二期) 2016年9月7日吉首市幼儿园综合楼主体分部工程验收施 工 单 位 总 结 汇 报 材 料一、工程概况简介: 本工程建设单位为吉首市幼儿园,监理单位为湘西自治州鑫诚建设监理有限公司,设计单位为湘西自治州一品建筑设计院有限公司,勘察单位为湘西自治州紫源工程勘察有限公司,施工单位为湘西自治州鸿大建筑安装有限责任公司。本工程为框架结构四层
6、,总建设面积4590.26平方米。二、施工情况 1、我项目部在主体工程正式施工前组织所有项目部技术人员熟悉施工图纸。并且根据本工程的特点编制了大支模的专项施工方案,通过专家对高大支模专项方案的论证后严格按照专项方案内容组织施工。各分项工程在施工前编写了详细的施工方案,报监理部门审批通过后再进行施工,在施工过程中我项目部严格参照审批通过的施工方案施工。在此其间得到了建设、监理、设计及质监单位的大力支持和指导。 2、对原材料的控制:严格执行材料进场检查和验收制度,对原材的及合格证进行详细的核对核查,在监理单位见证人员的陪同下按规范要求抽样送检,合格后再予以使用,通过以上控制措施从而有效的保证了原材
7、料的质量。 3、对施工质量的控制:在各分项施工前落实技术交底制度,并形成书面文字存档。经项目部验收合格后再向监理部门进行工序报验,待接到监理部门允许下一道工序施工的指令时方才进行下一道工序的施工。对检查过程中出现的不合格的立即进行整改,必要时进行返工,不留质量隐患。本工程在建设、监理、设计单位及质安站监督和指导下,对每道工序的主控项目和一般项目严格按规范要求进行检查,从而确保了主体工程结构的质量。三、 质量综合评定1、主体混凝土结构:梁、板柱C30砼试块24组标养,报告24份,试块检测报告合格。拆模试块12组,同条件养护试块11组,均检测合格。钢筋原材6.525,合格证11份,均抽样送检,试验
8、报告11份,检测合格。钢筋电弧焊单双焊送检15组,电渣压力焊3组,焊接试件全数试验合格。2、砌体结构: PC32.5水泥送检1组,M7.5混合砂浆配合比、M5.0水泥砂浆配合比试验均进行试配试验。墙体采用MU7.5空心小砌块砌筑,共抽检16组,试验合格。 M7.5混合砂浆试块送检4组,全数合格。3、分部、子分部、分项工程质量评定本工程主体分部工程共2个子分部工程, 8个分项工程, 138个检验批。 主体分部工程共2个子分部工程分别为:混凝土结构子分部工程、砌体结构子分部工程。一、混凝土结构子分部工程共4个分项工程分别为:模板分项工程、钢筋分项工程、混凝土分项工程、现浇结构分项工程。1模板分项工
9、程共分为28个检验批分别为:模板安装检验批(14个)、模板拆除检验批(14个)、2、钢筋分项工程共分为54个检验批分别为:钢筋原材料检验批(14个)、钢筋加工检验批(14个)、钢筋连接检验批(12个)、钢筋安装检验批(14个) 3、混凝土分项工程共分为40个检验批分别为:混凝土原材料检验批(20个)、混凝土施工检验批(20个)4、现浇结构分项工程共分为14个检验批分别为:现浇结构外观尺寸偏差检验批(14个)。二、 砌体结构子分部工程共 4个分项工程分别为:砖砌体分项工程、混凝土小型空心砌块分项工程、配筋砌体分项工程、填充墙砌体分项工程。1、砖砌体分项工程共分为 4 检验批:砖砌体检验批(4个)
10、2、混凝土小型空心砌块砌体分项工程共分为4个检验批:混凝土小型空心砌块砌体检验批(4个)3、配筋砌体分项工程共分为4个检验批:配筋砌体检验批(4个)4、填充墙砌体分项工程共分为4个检验批:填充墙砌体检验批(4个)自评意见:施工单位对主体分部工程自评为合格。四、 安全、文明生产 在安全生产方面的控制:对所有进入地工的员工全部进行安全教育。在每道工序施工前由项目部专职安全员负责对班组长进行安全技术交底,再由班组长对工人进行安全技术交底。每天施工作业前组织作业班组进行安全班前活动。从全过程监督安全措施的落实,防患于未然。 本工程开工至今,在建设单位、监理单位、设计单位领导的协助下,严格按照国家有关法律、法规及行业标准进行施工,在加强管理,提高素质方面,我们能团结一致,为建设方交一满意的产品。谢谢大家!湘西自治州鸿大建筑安装有限责任公司 吉首市幼儿园综合楼工程项目部2016年 10 月 14日
