软基处理工艺造价分析
一、 插板排水固结真空联合堆载预压法

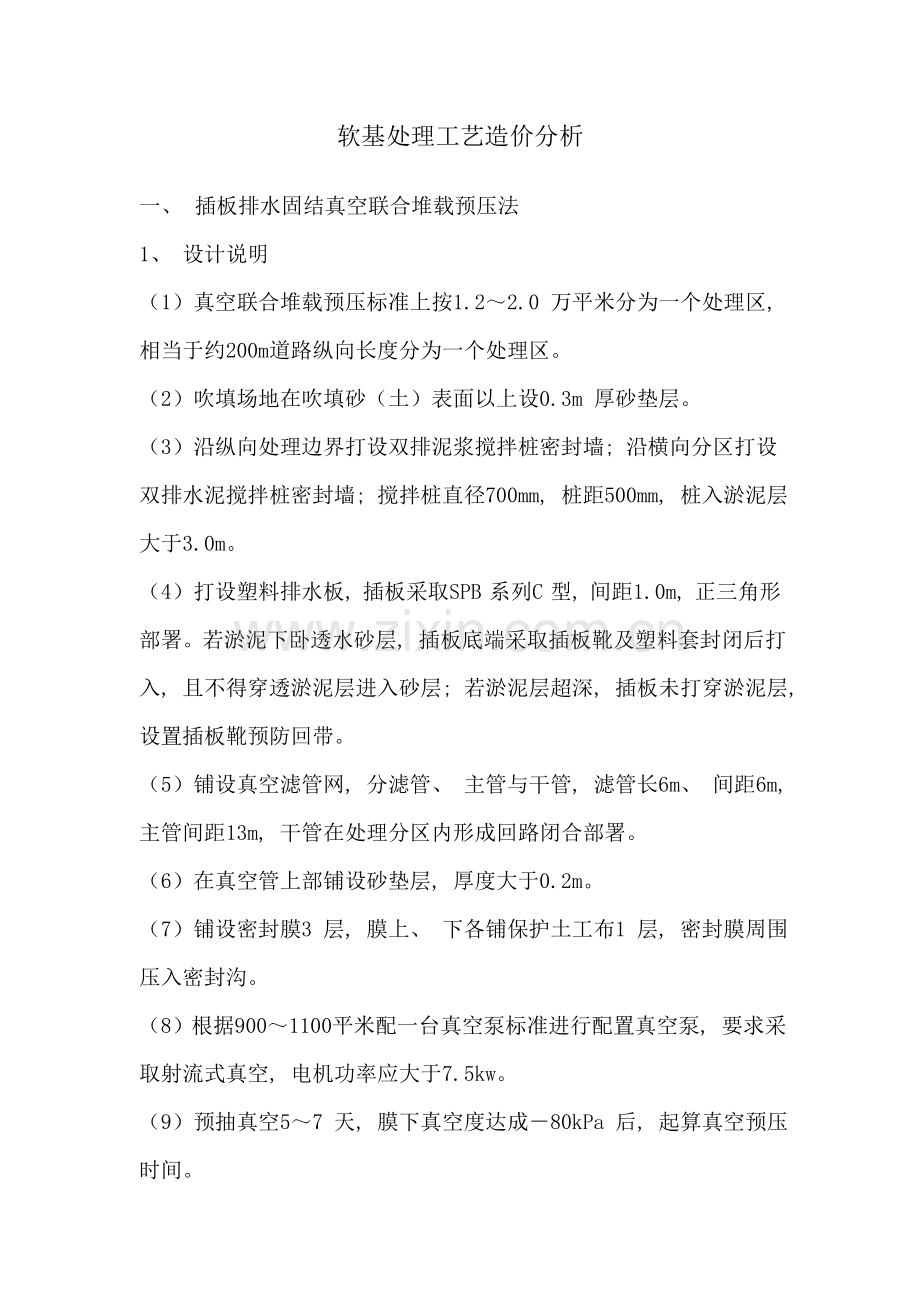

1、 设计说明
(1)真空联合堆载预压标准上按1.2~2.0 万平米分为一个处理区, 相当于约200m道路纵向长度分为一个处理区。
(2)吹填场地在吹填砂(土)表面以上设0.3m 厚砂垫层。
(3)沿纵向处理边界打设双排泥浆搅拌桩密封墙; 沿横向分区打设双排水泥搅拌桩密封墙; 搅拌桩直径700mm, 桩距500mm, 桩入淤泥层大于3.0m。
(4)打设塑料排水板, 插板采取SPB 系列C 型, 间距1.0m, 正三角形部署。若淤泥下卧透水砂层, 插板底端采取插板靴及塑料套封闭后打入, 且不得穿透淤泥层进入砂层; 若淤泥层超深, 插板未打穿淤泥层, 设置插板靴预防回带。
(5)铺设真空滤管网, 分滤管、 主管与干管, 滤管长6m、 间距6m, 主管间距13m, 干管在处理分区内形成回路闭合部署。
(6)在真空管上部铺设砂垫层, 厚度大于0.2m。

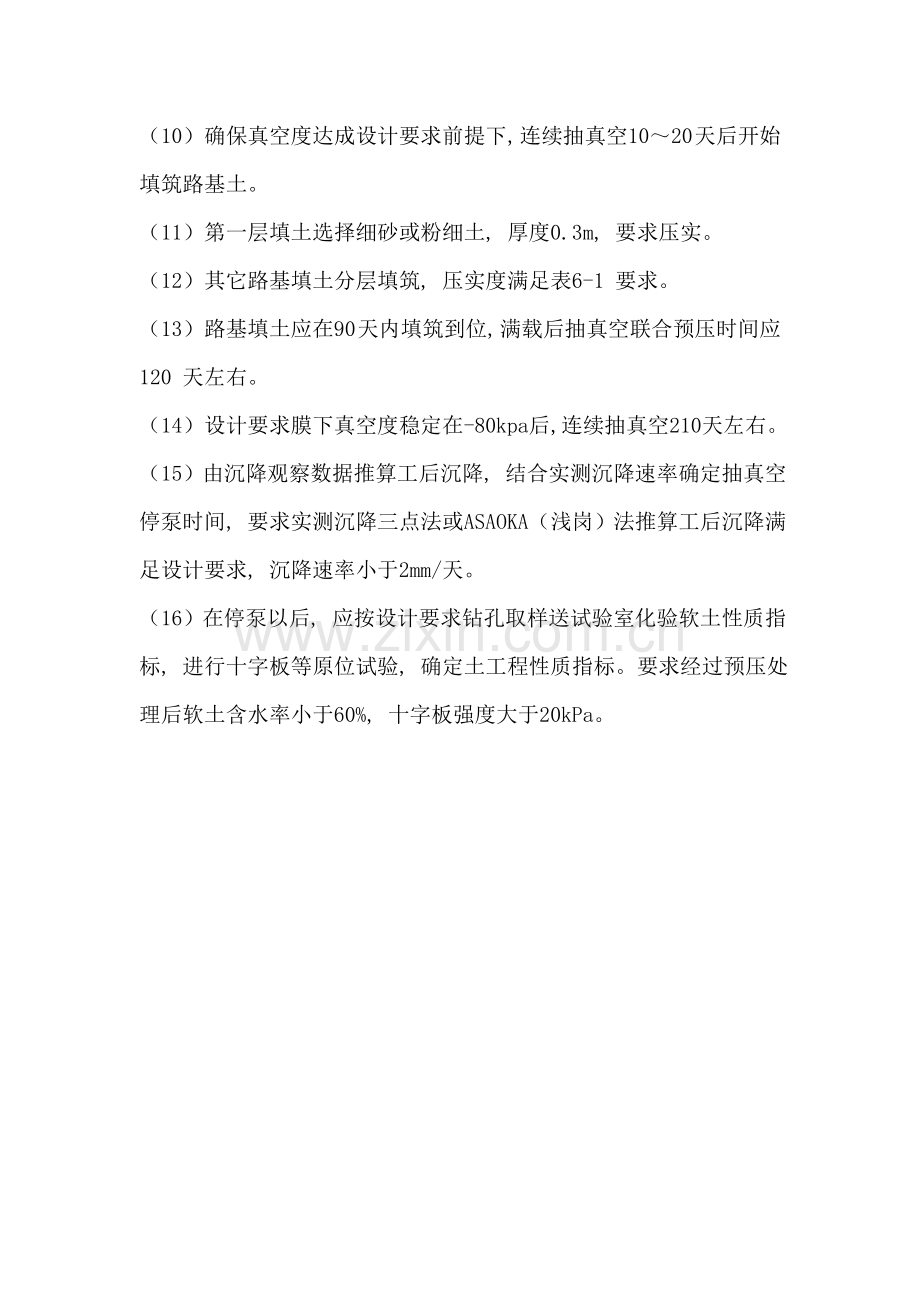

(7)铺设密封膜3 层, 膜上、 下各铺保护土工布1 层, 密封膜周围压入密封沟。
(8)根据900~1100平米配一台真空泵标准进行配置真空泵, 要求采取射流式真空, 电机功率应大于7.5kw。
(9)预抽真空5~7 天, 膜下真空度达成-80kPa 后, 起算真空预压时间。
(10)确保真空度达成设计要求前提下, 连续抽真空10~20 天后开始填筑路基土。
(11)第一层填土选择细砂或粉细土, 厚度0.3m, 要求压实。
(12)其它路基填土分层填筑, 压实度满足表6-1 要求。
(13)路基填土应在90 天内填筑到位, 满载后抽真空联合预压时间应120 天左右。
(14)设计要求膜下真空度稳定在-80kpa 后, 连续抽真空210 天左右。
(15)由沉降观察数据推算工后沉降, 结合实测沉降速率确定抽真空停泵时间, 要求实测沉降三点法或ASAOKA(浅岗)法推算工后沉降满足设计要求, 沉降速率小于2mm/天。
(16)在停泵以后, 应按设计要求钻孔取样送试验室化验软土性质指标, 进行十字板等原位试验, 确定土工程性质指标。要求经过预压处理后软土含水率小于60%, 十字板强度大于20kPa。
2、 造价分析
说明: 按设计说明200米道路, 处理面积设定为16000平米。软基处理宽度为80米。取一个断面如上图.
分项工程
单价
数量
计算式
金额(万元)
备注
塑料排水板
3.78
408227
长度: (200/0.866+1)*80*22
154.31
按预算加权计算插板长度, 和平局价格
砂垫层
92.15
8000
16000*0.5
73.72
按50cm计算
细砂保护层
53.04
4800
16000*0.3
25.46
按30cm计算
挖填密封沟
18.08
1260
(0.5+2.5)*1.5/2*(80+200)*2
2.28
底宽按0.5米计算
土工布
14.66
33200
(80+3)*200*2
48.67
2层
密封膜
7.85
49800
(80+3)*200*3
39.09
3层
泥浆搅拌桩
31.52
6000
200*2*7.5*2
18.92
按双排计算
水泥搅拌桩
62.84
2400
80*2*7.5*2
15.08
滤水干管UPVC D90
65.79
760
200*3+80*2
5
滤水支管UPVC D500
50.78
2340
((80-6)/6+1)*6*2*15(主管排数)
11.88
滤水主管UPVC D75
55.03
1200
200/(6*2+1+0.09)*80
6.6
真空泵
1600
16
16000/1000
2.56
1000m2部署一台
电费
604800
0.87 kw·h
7.5*24*16*270
77.76
抽真空270天
动单级离心清水泵
77.76
排水板引孔
17.65
累计
576.74万
不计规费税金、 方法费等
综合经济技术指标: 2883.7万元/千米, 或360.46元/m2
编制预算清单以下:
真空联合堆载预压工程
.45
塑料排水板
1、 塑料排水板规格、 长度: 塑料排水板SPB-C、 15m以内
m
1131161.660
4.14
4683009.27
塑料排水板
1、 塑料排水板规格、 长度: 塑料排水板SPB-C、 15m以内
2、 围堰插板
m
1443054.160
4.14
5974244.22
塑料排水板
1、 塑料排水板规格、 长度: 塑料排水板SPB-C、 20m以内
m
3448002.310
3.92
13516169.06
塑料排水板
1、 塑料排水板规格、 长度: 塑料排水板SPB-C、 25m以内
m
7719027.710
3.66
28251641.42
排水板引孔
1、 内容:塑料排水板引孔
m
260000.000
23.01
5982600.00
真空预压
1、 抽真空时间:9个月
2、 工作内容:测量放线, 制、 安、 拆滤排水管, 铺设砂垫层及薄膜, 施工密封沟, 安、 拆真空设备, 抽真空, 观察
3、 中粗砂: 1标投标价
m2
172773.200
384.04
66351819.73
真空预压
1、 抽真空时间:9个月
2、 工作内容:测量放线, 制、 安、 拆滤排水管, 铺设砂垫层及薄膜, 施工密封沟, 安、 拆真空设备, 抽真空, 观察
3、 中粗砂: 标外自购价
m2
310646.800
383.25
.10
土工布
1、 材料品种:土工布, 尼龙纱布
2、 规格:150g/m2针刺型
3、 部位: D50虑管
m2
10514.410
18.93
199037.78
土工布
1、 材料品种:土工布
2、 规格:200g/m2针刺型
3、 部位: 真空预压
m2
966840.000
14.66
14173874.40
深层搅拌水泥桩
1、 桩径:70cm内
2、 水泥含量:15%
m
116540.800
64.46
7512219.97
泥浆搅拌桩
1、 桩径:70cm内
2、 深层搅拌粘土桩: 粘土搅拌桩
m
206010.000
32.85
6767428.50
M项目抽真空堆载预压共6780米, 经济技术指标为.45/6.78=4018万元/公里或472.71元/平方米(软基处理宽度大约在80~90米, 按85米换算)。
差异原因分析: 关键差异项是真空预压。真空预压单价可换算为1.42元/m2.天。按图示理论计算为0.42元/m2.天。所套定额不一样, 人料机消耗不一样。
