技 术 交 底 记 录
表C2-1
编 号
工程名称
松林里危改小区
交底日期
05月17日
施工单位
中建五局
分项工程名称
混凝土
交底提要
施工缝处理
交底内容:
1.施工准备
工具: 云石机、 扫帚、 锤子、 铁錾子等。
2.作业条件
2.1弹好墙身建筑50cm线。
2.2混凝土已浇筑完成, 且强度达成1.2Mpa以上(即砼全部浇筑完成后12小时)。
2.3墙体部分模板已拆除。
2.4墙体浇筑高度=层高–板厚+30mm
3.工艺步骤
3.1弹线→云石机切割→剔凿→清理→验收
3.2弹线: 测量人员按每个对应部位在砼面上弹好墙体及门窗洞口边线, 墙柱钢筋上弹好结构500mm线, 墙体按顶板下皮上返5mm处两侧弹水平线, 并做好标识。
3.3 按剔凿部位沿线用云石机切割, 深度均为10mm, 切缝必需顺直。
3.4以切割线将软弱层混凝土剔除, 露出均匀石子。立刻清理洁净剔凿部位并用水冲洗。

3.5导墙施工缝处剔凿理见下图:
审核人
交底人
接收交底人
1.本表由施工单位填写, 交底单位与接收交底单位各保留一份。
2.当做分项工程施工技术交底时, 应填写“分项工程名称”栏, 其它技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
松林里危改小区
交底日期
05月17日
施工单位
中建五局
分项工程名称
混凝土工程
交底提要
施工缝处理
交底内容:

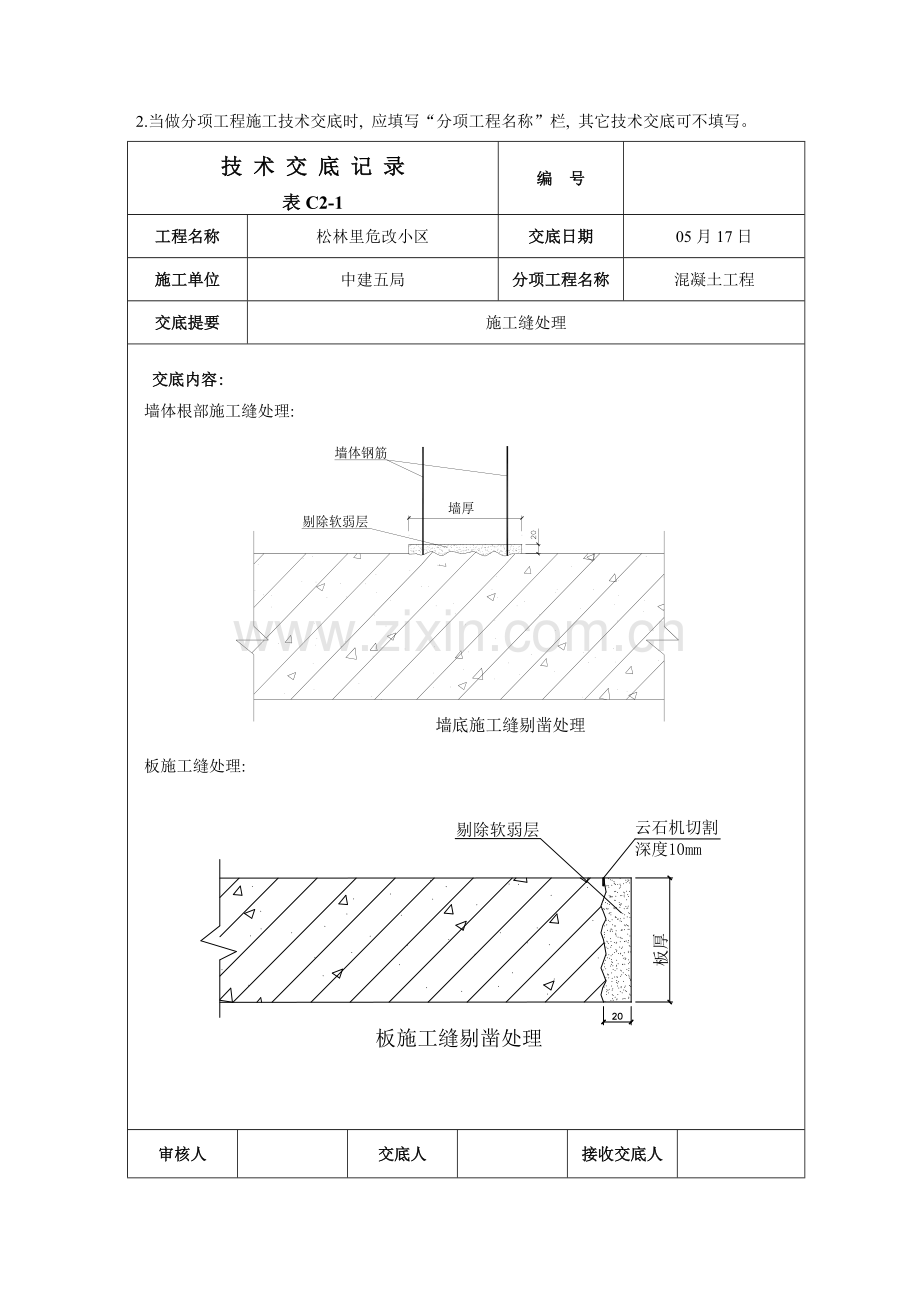

墙体根部施工缝处理:
板施工缝处理:
审核人
交底人
接收交底人
1.本表由施工单位填写, 交底单位与接收交底单位各保留一份。
2.当做分项工程施工技术交底时, 应填写“分项工程名称”栏, 其它技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
松林里危改小区
交底日期
05月17日
施工单位
中建五局
分项工程名称
混凝土工程
交底提要
施工缝处理
交底内容:
墙体施工缝处理:
4.质量标准:
4.1剔凿面保持平整且露出均匀石子。
4.2剔凿面必需清理洁净, 并洒水冲洗。
审核人
交底人
接收交底人
1.本表由施工单位填写, 交底单位与接收交底单位各保留一份。
2.当做分项工程施工技术交底时, 应填写“分项工程名称”栏, 其它技术交底可不填写。
