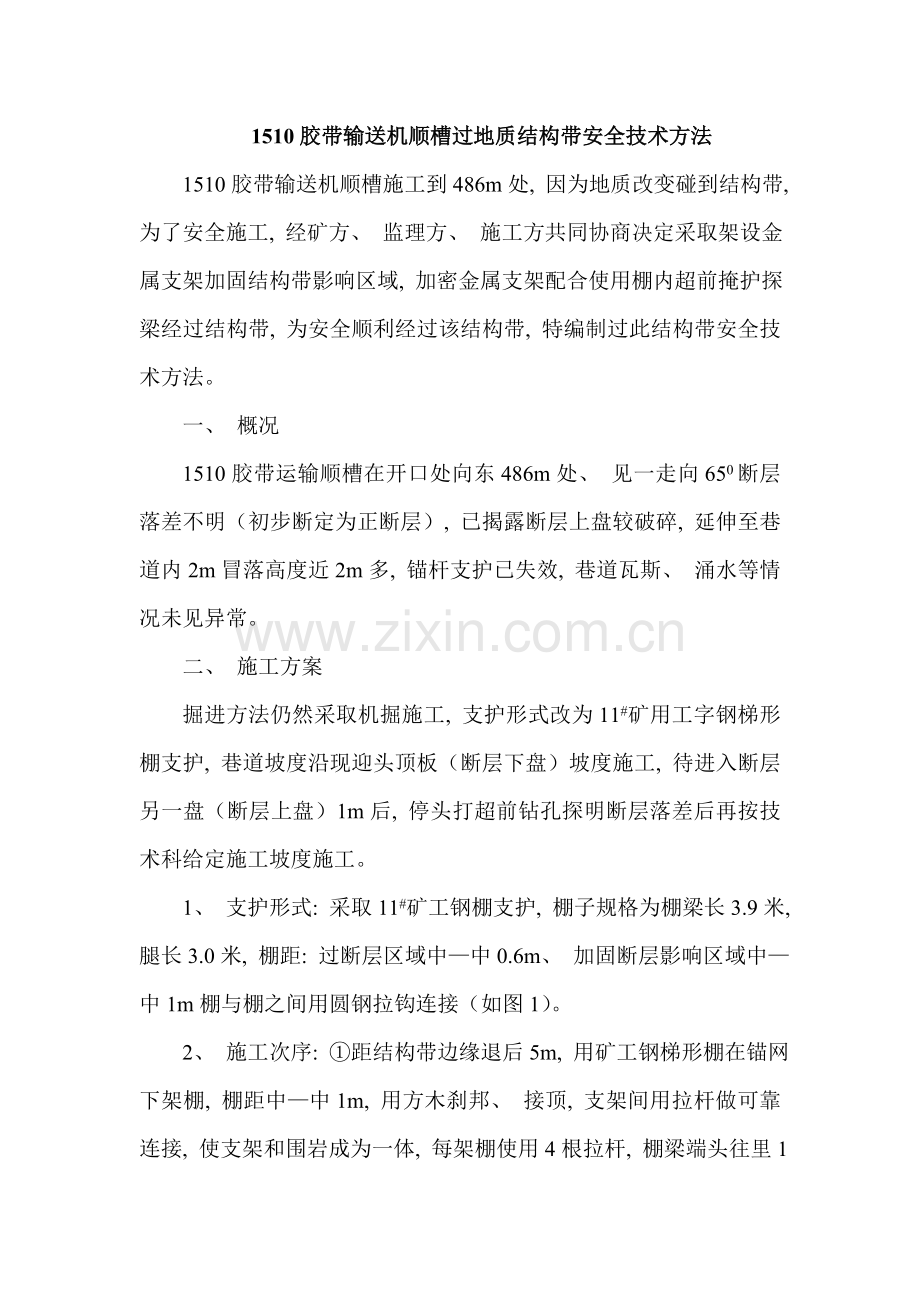

1510胶带输送机顺槽施工到486m处, 因为地质改变碰到结构带, 为了安全施工, 经矿方、 监理方、 施工方共同协商决定采取架设金属支架加固结构带影响区域, 加密金属支架配合使用棚内超前掩护探梁经过结构带, 为安全顺利经过该结构带, 特编制过此结构带安全技术方法。
一、 概况
1510胶带运输顺槽在开口处向东486m处、 见一走向650断层落差不明(初步断定为正断层), 已揭露断层上盘较破碎, 延伸至巷道内2m冒落高度近2m多, 锚杆支护已失效, 巷道瓦斯、 涌水等情况未见异常。
二、 施工方案
掘进方法仍然采取机掘施工, 支护形式改为11#矿用工字钢梯形棚支护, 巷道坡度沿现迎头顶板(断层下盘)坡度施工, 待进入断层另一盘(断层上盘)1m后, 停头打超前钻孔探明断层落差后再按技术科给定施工坡度施工。
1、 支护形式: 采取11#矿工钢棚支护, 棚子规格为棚梁长3.9米, 腿长3.0米, 棚距: 过断层区域中—中0.6m、 加固断层影响区域中—中1m棚与棚之间用圆钢拉钩连接(如图1)。
2、 施工次序: ①距结构带边缘退后5m, 用矿工钢梯形棚在锚网下架棚, 棚距中—中1m, 用方木刹邦、 接顶, 支架间用拉杆做可靠连接, 使支架和围岩成为一体, 每架棚使用4根拉杆, 棚梁端头往里1米各1根, 棚腿顶部往下1米各一根(如图1)。
②穿过结构带亦采取矿工钢梯形棚支护, 棚距0.6m,使用使用φ100mm×mm钢管前探梁抵住并打入前方岩(煤)体作为超前掩护, 掩护长度不得小于1.3m; 后在掩护体下立刻架设梯形棚, 用方木刹邦、 接顶, 支架间用拉杆做可靠连接, 使支架和围岩成为一体, 具体规格见支护断面图(如图2);

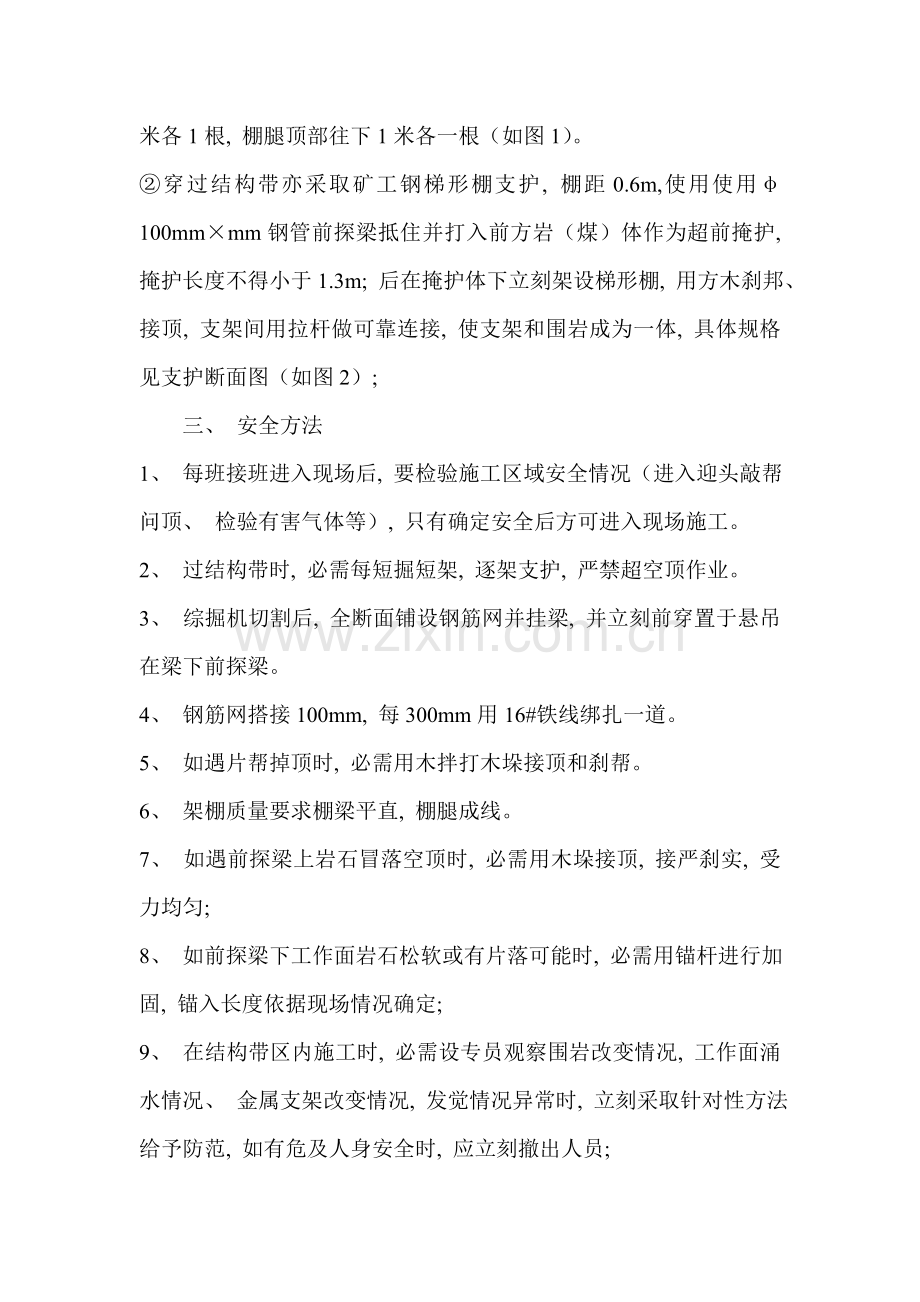

三、 安全方法
1、 每班接班进入现场后, 要检验施工区域安全情况(进入迎头敲帮问顶、 检验有害气体等), 只有确定安全后方可进入现场施工。
2、 过结构带时, 必需每短掘短架, 逐架支护, 严禁超空顶作业。
3、 综掘机切割后, 全断面铺设钢筋网并挂梁, 并立刻前穿置于悬吊在梁下前探梁。
4、 钢筋网搭接100mm, 每300mm用16#铁线绑扎一道。
5、 如遇片帮掉顶时, 必需用木拌打木垛接顶和刹帮。
6、 架棚质量要求棚梁平直, 棚腿成线。
7、 如遇前探梁上岩石冒落空顶时, 必需用木垛接顶, 接严刹实, 受力均匀;
8、 如前探梁下工作面岩石松软或有片落可能时, 必需用锚杆进行加固, 锚入长度依据现场情况确定;
9、 在结构带区内施工时, 必需设专员观察围岩改变情况, 工作面涌水情况、 金属支架改变情况, 发觉情况异常时, 立刻采取针对性方法给予防范, 如有危及人身安全时, 应立刻撤出人员;
10、 工作地点应贮备一定量包含原木, 方木在内应急物资, 以备急用;
11、 在处理该结构带施工时, 项目部将安排领导进行现场值班, 以确保施工安全及工程质量、 进度;
12、 架棚质量应满足井巷工程质量验收及评定标准中相关要求。
13、 该方法未提事宜实施《煤矿安全规程》和《1510胶带运输顺槽掘进作业规程》。
1510辅助运输顺槽过地质结构带安全技术方法
1510辅助运输顺槽施工到670m处, 因为地质改变碰到结构带, 为了安全施工, 经矿方、 监理方、 施工方共同协商决定采取架设金属支架加固结构带影响区域, 加密金属支架配合使用棚内超前掩护探梁经过结构带, 为安全顺利经过该结构带, 特编制过此结构带安全技术方法。
一、 概况
1510辅助运输顺槽在开口处向东670m处、 见一走向650断层落差不明(初步断定为正断层), 已揭露断层上盘较破碎, 延伸至巷道内1.5m冒落高度近1m多, 锚杆支护已失效, 巷道瓦斯、 涌水等情况未见异常。
二、 施工方案
掘进方法仍然采取机掘施工, 支护形式改为11#矿用工字钢梯形棚支护, 巷道坡度沿现迎头顶板(断层下盘)坡度施工, 待进入断层另一盘(断层上盘)1m后, 停头打超前钻孔探明断层落差后再按技术科给定施工坡度施工。
1、 支护形式: 采取11#矿工钢棚支护, 棚子规格为棚梁长3.4m, 腿长3.3m, 棚距: 过断层区域中—中0.6m、 加固断层影响区域中—中1m棚与棚之间用圆钢拉钩连接(如图1)。
2、 施工次序: ①距结构带边缘退后3m, 用矿工钢梯形棚在锚、 网下套架棚, 棚距1m, 用方木刹邦、 接顶, 支架间用拉杆做可靠连接, 使支架和围岩成为一体, 每架棚使用4根拉杆, 棚梁端头往里1米各1根, 棚腿顶部往下1米各一根(如图1)。
②穿过结构带亦采取矿工钢梯形棚支护, 棚距0.6m,使用φ100mm×mm钢管作为前探梁抵住并打入前方岩(煤)体作为超前掩护, 掩护长度不得小于1.3m; 后在掩护体下立刻架设梯形棚, 用方木刹邦、 接顶, 支架间用拉杆做可靠连接, 使支架和围岩成为一体, 具体规格见支护断面图(如图2);
三、 安全方法
1、 每班接班进入现场后, 要检验施工区域安全情况(进入迎头敲帮问顶、 检验有害气体等), 只有确定安全后方可进入现场施工。
2、 过结构带时, 必需每短掘短架, 逐架支护, 严禁超空顶作业。
3、 综掘机切割后, 全断面铺设钢筋网并挂梁, 并立刻前穿置于悬吊在梁下前探梁。
4、 钢筋网搭接100mm, 每300mm用16#铁线绑扎一道。
5、 如遇片帮掉顶时, 必需用木拌打木垛接顶和刹帮。
6、 架棚质量要求棚梁平直, 棚腿成线。
7、 如遇前探梁上岩石冒落空顶时, 必需用木垛接顶, 接严刹实, 受力均匀;
8、 如前探梁下工作面岩石松软或有片落可能时, 必需用锚杆进行加固, 锚入长度依据现场情况确定;
9、 在结构带区内施工时, 必需设专员观察围岩改变情况, 工作面涌水情况、 有害气体情况和金属支架改变情况, 发觉情况异常时, 立刻采取针对性方法给予防范, 如有危及人身安全时, 应立刻撤出人员;
10、 工作地点应贮备一定量包含原木, 方木在内应急物资, 以备急用;
11、 在处理该结构带施工时, 项目部将安排领导进行现场值班, 以确保施工安全及工程质量、 进度;
12、 架棚质量应满足井巷工程质量验收及评定标准中相关要求。
13、 该方法未提事宜实施《煤矿安全规程》和《1510辅助运输顺槽掘进作业规程》
