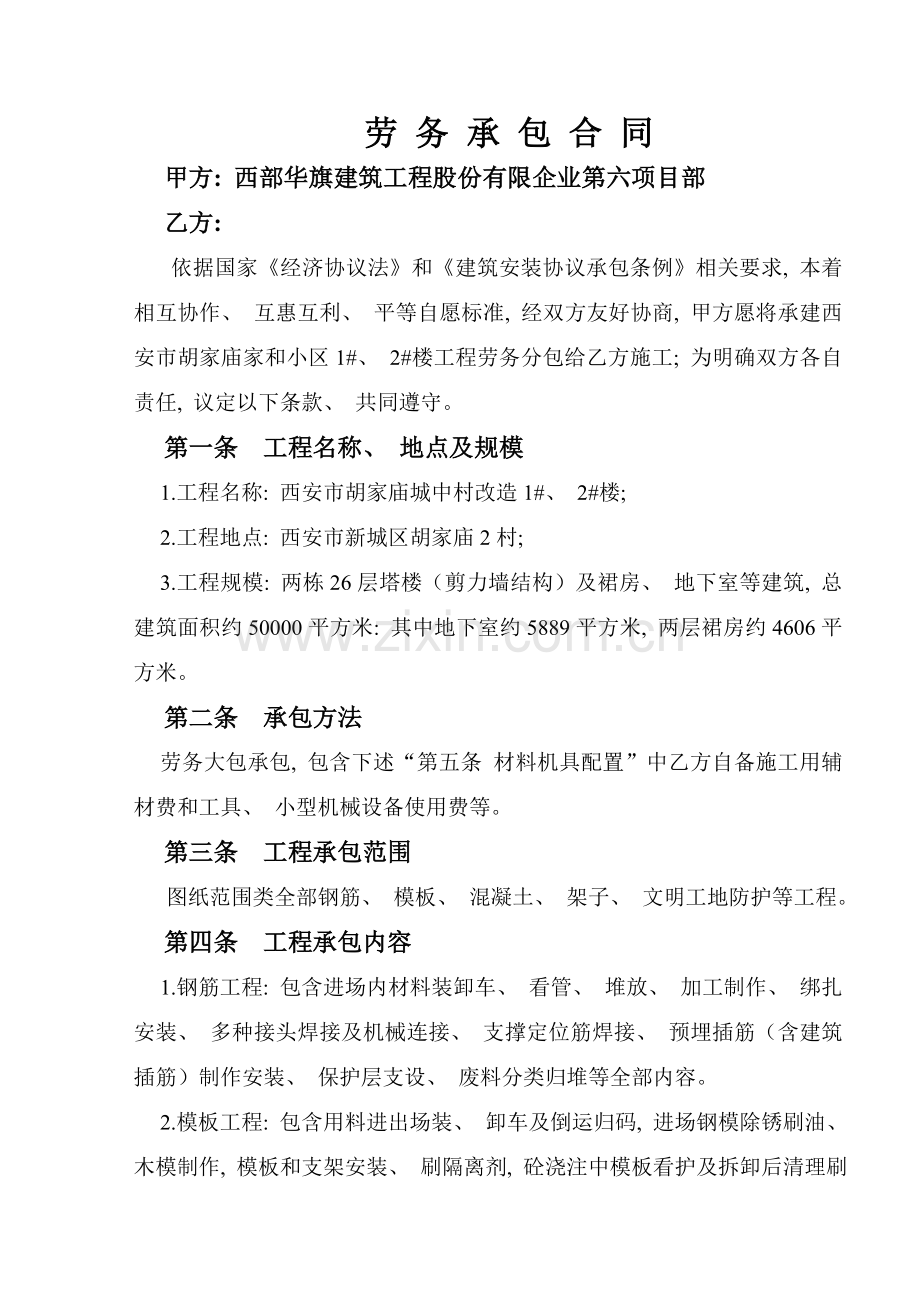

劳 务 承 包 合 同
甲方: 西部华旗建筑工程股份有限企业第六项目部
乙方:
依据国家《经济协议法》和《建筑安装协议承包条例》相关要求, 本着相互协作、 互惠互利、 平等自愿标准, 经双方友好协商, 甲方愿将承建西安市胡家庙家和小区1#、 2#楼工程劳务分包给乙方施工; 为明确双方各自责任, 议定以下条款、 共同遵守。
第一条 工程名称、 地点及规模
1.工程名称: 西安市胡家庙城中村改造1#、 2#楼;
2.工程地点: 西安市新城区胡家庙2村;
3.工程规模: 两栋26层塔楼(剪力墙结构)及裙房、 地下室等建筑, 总建筑面积约50000平方米: 其中地下室约5889平方米, 两层裙房约4606平方米。
第二条 承包方法
劳务大包承包, 包含下述“第五条 材料机具配置”中乙方自备施工用辅材费和工具、 小型机械设备使用费等。
第三条 工程承包范围
图纸范围类全部钢筋、 模板、 混凝土、 架子、 文明工地防护等工程。
第四条 工程承包内容

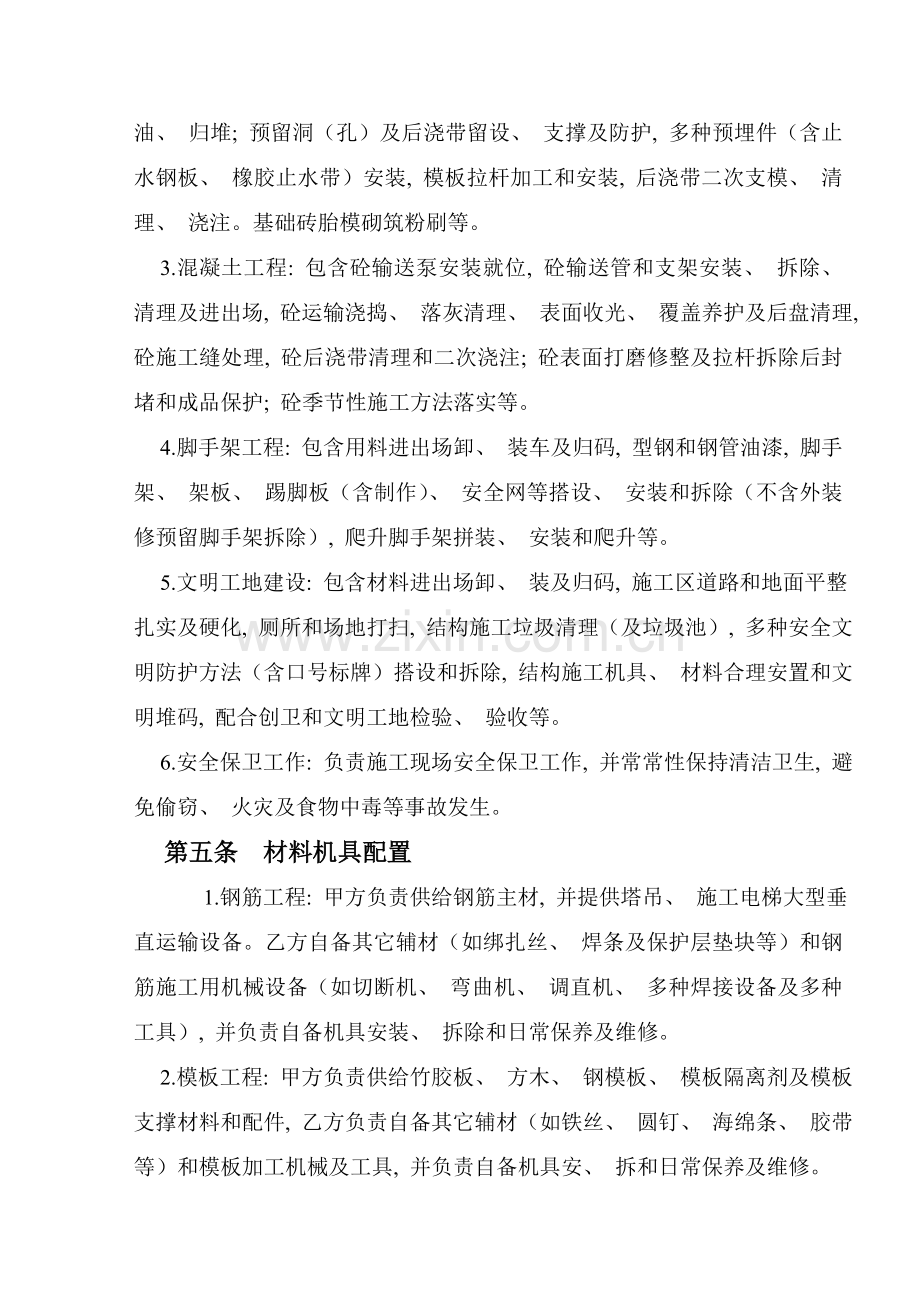

1.钢筋工程: 包含进场内材料装卸车、 看管、 堆放、 加工制作、 绑扎安装、 多种接头焊接及机械连接、 支撑定位筋焊接、 预埋插筋(含建筑插筋)制作安装、 保护层支设、 废料分类归堆等全部内容。
2.模板工程: 包含用料进出场装、 卸车及倒运归码, 进场钢模除锈刷油、 木模制作, 模板和支架安装、 刷隔离剂, 砼浇注中模板看护及拆卸后清理刷油、 归堆; 预留洞(孔)及后浇带留设、 支撑及防护, 多种预埋件(含止水钢板、 橡胶止水带)安装, 模板拉杆加工和安装, 后浇带二次支模、 清理、 浇注。基础砖胎模砌筑粉刷等。
3.混凝土工程: 包含砼输送泵安装就位, 砼输送管和支架安装、 拆除、 清理及进出场, 砼运输浇捣、 落灰清理、 表面收光、 覆盖养护及后盘清理, 砼施工缝处理, 砼后浇带清理和二次浇注; 砼表面打磨修整及拉杆拆除后封堵和成品保护; 砼季节性施工方法落实等。
4.脚手架工程: 包含用料进出场卸、 装车及归码, 型钢和钢管油漆, 脚手架、 架板、 踢脚板(含制作)、 安全网等搭设、 安装和拆除(不含外装修预留脚手架拆除), 爬升脚手架拼装、 安装和爬升等。
5.文明工地建设: 包含材料进出场卸、 装及归码, 施工区道路和地面平整扎实及硬化, 厕所和场地打扫, 结构施工垃圾清理(及垃圾池), 多种安全文明防护方法(含口号标牌)搭设和拆除, 结构施工机具、 材料合理安置和文明堆码, 配合创卫和文明工地检验、 验收等。
6.安全保卫工作: 负责施工现场安全保卫工作, 并常常性保持清洁卫生, 避免偷窃、 火灾及食物中毒等事故发生。
第五条 材料机具配置
1.钢筋工程: 甲方负责供给钢筋主材, 并提供塔吊、 施工电梯大型垂直运输设备。乙方自备其它辅材(如绑扎丝、 焊条及保护层垫块等)和钢筋施工用机械设备(如切断机、 弯曲机、 调直机、 多种焊接设备及多种工具), 并负责自备机具安装、 拆除和日常保养及维修。
2.模板工程: 甲方负责供给竹胶板、 方木、 钢模板、 模板隔离剂及模板支撑材料和配件, 乙方负责自备其它辅材(如铁丝、 圆钉、 海绵条、 胶带等)和模板加工机械及工具, 并负责自备机具安、 拆和日常保养及维修。
3.混凝土工程: 甲方供给商品砼、 养护用塑料薄膜、 麻袋片和草袋, 并提供砼泵、 泵管、 接头配件及砼布料杆。乙方自备其它辅材(如砼表面改善剂等)和砼振捣设备及机具, 并负责机具日常保养及维修。
4.脚手架和文明工地建设: 除乙方自备铁丝、 圆钉和手头工具外, 其它材料(如架管、 配件、 架板、 安全网、 油漆及稀释剂等)由甲方供给。
第六条 质量、 安全和文明工地标准
1.结构质量为: 合格, (国家现行质量规范标准)并达成甲方要求清水混凝土标准。
2.杜绝机械设备及人员安全事故发生。
3.文明施工达成省级文明工地标准, 确保经过省级文明工地验收。
第七条 工程结算及支付
1.工程量计算:
(1)地下室按建筑面积1.8倍计算(含桩头修补);
(2)±0.000以上按正常建筑面积计算。
2.工程款结算:
(1)主体结构: 按上述措施计算建筑面积 元/㎡标准结算;
以上结算标准包含了前述“第四条 工程承包内容”和“第五条 材料机具配置”中自备辅材及机械设备、 工具全部费用。
3.工程款支付:
(1)10层以下按施工人数每人每个月支付400元生活费;
(2)10层封顶按完成总量支付结算额70%, 以后每个月5号前上报上月完成工程量, 甲方确定后在十日内支付70%, 结构主体封顶后支付到80%,
(3)完成协议约定工程内容、 经监理部门和甲方验收达成协议约定标准后支付到85%,
(4)经设计, 质监单位验收后甲方代扣乙方总结算额1.5%税金及3%质保金, 剩下工程款在三个月内付清。
第八条 工期要求
1.本工程(含屋顶电梯间、 水箱间), 自3月1日起、 至1月19日止, 总工期325天; 乙方确保上足劳力和管理人员, 科学组织施工, 在约定工期内完成结构主体。
2.乙方除确保结构总工期以外, 还必需确保甲方提报监理和业主同意月进度计划; ; 连续两个月完不成计划, 甲方有权要求乙方停工整改, 且不延长总工期、 并愿接收5000元以内罚款。
3.该工程所处地域夜间施工, 标准上无人投诉可通宵作业, 施工组织可合适考虑这一原因, 并注意严控施工噪音扰民。
第九条 双方责任约定
1.甲方责任
(1)向乙方提供办公和施工人员住宿房屋、 办公生活用水、 电等临时 设施, 并将照明灯具一次性配齐(以后水电费甲方负担、 灯具乙方自理).
(2)负责施工区从总配电室至二级配电箱供电, 并提供由二级箱至三级配电箱供电电缆和三级箱完整箱体。
(3)负责施工区从业主指定水源点至地面各用水点供水; 地面至楼层供水点甲方提供钢管并负责指导乙方安装。
(4)确保约定材料供给, 并负责按期供至施工现场。
(5)确保约定机械设备按时供给, 并负责大型设备安装调试、 组织相关政府监管部门验收、 取证。
(6)负责控制轴线(大线)测设、 施工技术交底、 指导性质量和安全方法交底、 施工进度计划安排等工作。
(7)负责技术、 质量、 安全、 文明施工检验和监督工作。
(8)负责结构优质主体和文明工地申报和验收组织工作。
2.乙方责任
(1)珍惜甲方提供办公、 生活房屋和水、 电设施; 严格控制水电用量; 并安排门卫负责进场材料看管工作, 丢失、 损坏或出现事故乙方自理。
(2)负责甲方供到场物资设备装卸、 搬运和整齐堆放; 帮助完成大型设备基础施工。
(3)确保自备机具、 材料按时足量到场; 负责施工区二级配电箱至三级箱电缆铺设和三级箱安装, 以及三级箱至设备自备电缆供给。
(4)负责施工区地面供水点至楼层供水点管路铺设, 各供给点至用水作业面所需塑料管(或胶管)自备。
(5)负责施工区及乙方生活区(垃圾自行处理)环境卫生和安全保卫工作; 对现场全部机械设备和水、 电设施安全使用负责。
(6)负责结构构件现场定位(弹)线工作; 认真领会施工技术交底、 质量安全交底和进度计划安排, 具体制订各项落实方法, 并对施工过程中质量、 安全意外事故及事故处理负全责。
(7)负责劳力组织和管理, 加强施工人员安全质量、 遵章守纪、 职业道德教育, 自觉接收甲方和工程监理检验、 指导和监督。
(8)严守社会公德, 搞好文明施工和宿舍文明, 主动配合市容创卫、 文明工地、 优质主体等检验和验收工作。
第十条 其她相关约定
1.领用甲方所供有材料、 机具, 乙方需专员在甲方库管员处办理出库手续, 并负责现场管理。组成建安工程实体材料(如钢材、 水泥)办理出库领用手续, 辅助材料(如模板和脚手架材料等)和小型机具办理借用手续。
2.甲供一次性消耗材料, 出库后不再回收, 周转使用材料(包含方木、 模板、 U型环、 U型卡、 脚手架扣件、 钢绳及卡口、 电缆等)和小型机具等乙方使用后, 交回并办理回库手续, 超定额消耗或非正常损坏需照价赔偿。
3.甲供大型设备安装调试合格、 并经监管部门验收同意后, 由甲方向乙方办理使用移交手续, 乙方配足有资质持证指挥人员, 负责使用管理; 严禁违章使用、 违章指挥。若因违章操作造成设备损坏乙方负责。
4.乙方负责提前一周提交甲供材料计划, 甲方确保物资(大型设备)供给, 若甲方物资供给不上、 大型设备意外故障或停水、 停电, 造成乙方连续停工超出8小时, 甲方按误工人数天天35元负担乙方损失, 工期顺延。
5.乙方负责现场材料管理, 并确保精打细算、 严控材料消耗, 超定额消耗量结算时按市场价扣款, 节省材料按市场价20%奖励。对施工总损坏钢模板或擅锯方木、 竹胶板个案, 许可甲方按材料价值处以罚款。
6.乙方委派1名项目经理、 2名技术责任人、 专职安全员1人、 各分项工班长各2人现场管理, 并负责组织足够施工管理人员和作业人员, 确保农忙季节和节假日工程进度不受影响。乙方现场关键管理人员不经甲方许可确保不私自更换, 不然愿负担30万罚款。
7.乙方愿负担甲方生产指挥, 确保按施工图纸、 国家相关规范、 监理同意施工组织设计、 甲方技术交底组织施工; 若乙方原因造成施工错误或工程质量问题, 愿负担返工工料全部损失。
8.乙方施工人员必需遵守甲方安全、 质量管理各项规章制度, 自觉遵守劳动纪律; 严禁打架斗殴、 偷窃、 赌博、 酗酒、 随地大小便等不良行为, 违者处以300~元罚款; 情节严重者甲方有权要求乙方清退出场。
9.乙方自备安全帽、 工作服、 雨衣、 雨鞋、 手套等劳动防护用具, 接收甲方安全管理奖罚制度。招募人员实施当地政府暂住人口政策, 并负担相关费用; 进场后按本人身份证登记造册报甲方。
10.乙方承包工程确保不转包, 并确保工程进度和质量达标。若转包或因质量、 进度问题业主、 监理严重不满意, 甲方有权终止协议, 另选队伍进场, 乙方愿负担由此造成一切损失及相关费用。
11.施工过程中, 商品砼进场, 乙方立刻组织浇注; 若因乙方行动迟缓, 造成整车砼报废, 乙方愿负担由此造成一切经济损失。
12.协议约定承包范围内一律不再出现零工; 若协议约定外发生借用工, 乙方确保主动配合, 不分普、 技工每工日按50元办理用工签证。
第十一条 乙方达成协议要求, 总工期每提前或延误一天奖罚5000元人民币。
第十二条 本协议甲、 乙双方签字盖章后生效。本协议一式六份, 甲方四份、 乙方两份, 含有相同法律效力(正文完)。
甲 方(盖章): 乙 方(盖章):
代表人(签章): 代表人(签章):
月 日 月 日
