施工技术交底统计
工程名称
长庆泾渭苑三期C-2标段3#楼
交底日期
交底项目
土方回填
工程部位
室内、 室外回填
1 范围
本工艺标准适适用于通常工业和民用建筑物中基坑、 基槽、 室内地坪、 管沟、 室外肥槽及散水等人工回填土。
2 施工准备
2.1 材料及关键机具:
2.1.1 土: 宜优先选择基槽中挖出土, 但不得含有有机杂质。使用前应过筛, 其粒径小于50mm, 含水率应符合要求。
2.1.2 关键机具: 蛙式或柴油打夯机、 手推车、 筛子(孔径40~60mm)、 木耙、 铁锹(尖头与平头)、 2m靠尺、 胶皮管、 小线或木折尺等。
2.2 作业条件:
2.2.1 施工前应依据工程特点、 填方土料种类、 密实度要求、 施工条件等, 合理地确定填方土料含水率控制范围、 虚铺厚度和压实遍数等参数; 关键回填土方工程, 其参数应经过压实试验来确定。
2.2.2 回填前应对基础、 箱型基础墙或地下防水层、 保护层等进行检验验收, 而且要办好隐检手续。其基础混凝土强度应达成要求要求, 方可进行回填土。
2.2.3 房心和管沟回填, 应在完成上下水、 煤气管道安装和管沟墙间加固后, 再进行。并将沟槽、 地坪上积水和有机物等清理洁净。
2.2.4 施工前, 应做好水平标志, 以控制回填土高度或厚度。如在基坑(槽)或管沟边坡上, 每隔3m钉上水平橛; 室内和散水边墙上弹上水平线或在地坪上钉上标高控制木桩。
3 操作工艺
3.1 工艺步骤:
基坑(槽)底地坪上清理→检验土质→分层铺土、 耙平→
夯打密实→检验密实度→修整找平验收
3.2 填土前应将基坑(槽)底或地坪上垃圾等杂物清理洁净; 肥槽回填前, 必需清理到基础底面标高, 将回落松散垃圾、 砂浆、 石子等杂物清除洁净。
3.3 检验回填土质量有没有杂物, 粒径是否符合要求, 以及回填土含水量是否在控制范围内; 如含水量偏高, 可采取翻松、 晾晒或均匀掺入干土等方法; 如遇回填土含水量偏低, 可采取预先洒水润湿等方法。
3.4 回填土应分层铺摊。每层铺土厚度应依据土质、 密实度要求和机具性能确定。通常蛙式打夯机每层铺土厚度为200~250mm; 人工打夯小于200mm。每层铺摊后, 随之耙平。
3.5 回填土每层最少夯打三遍。打夯应一夯压半夯, 夯夯相接, 行行相连, 纵横交叉。而且严禁采取水浇使土下沉所谓“水夯”法。
3.6 深浅两基坑(槽)相连时, 应先填夯深基础; 填至浅基坑相同标高时, 再与浅基础一起填夯。如必需分段填夯时, 交接处应填成阶梯形, 梯形高宽比通常为1﹕2。上下层错缝距离大于1.0m。
3.7 基坑(槽)回填应在相对两侧或四面同时进行。基础墙两侧标高不可相差太多, 以免把墙挤歪; 较长管沟墙, 应采取内部加支撑方法, 然后再在外侧回填土方。
施工单位: 安徽三建工程有限企业西安分企业
说明
一式三份, 交底人接交人各一份, 存档一份归入技术资料
交底人:
年 月 日
接交人:
年 月 日
技术责任人:
年 月 日
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
施工技术交底统计
工程名称
长庆泾渭苑三期C-1标段3#楼
交底日期
交底项目
砼浇筑
工程部位

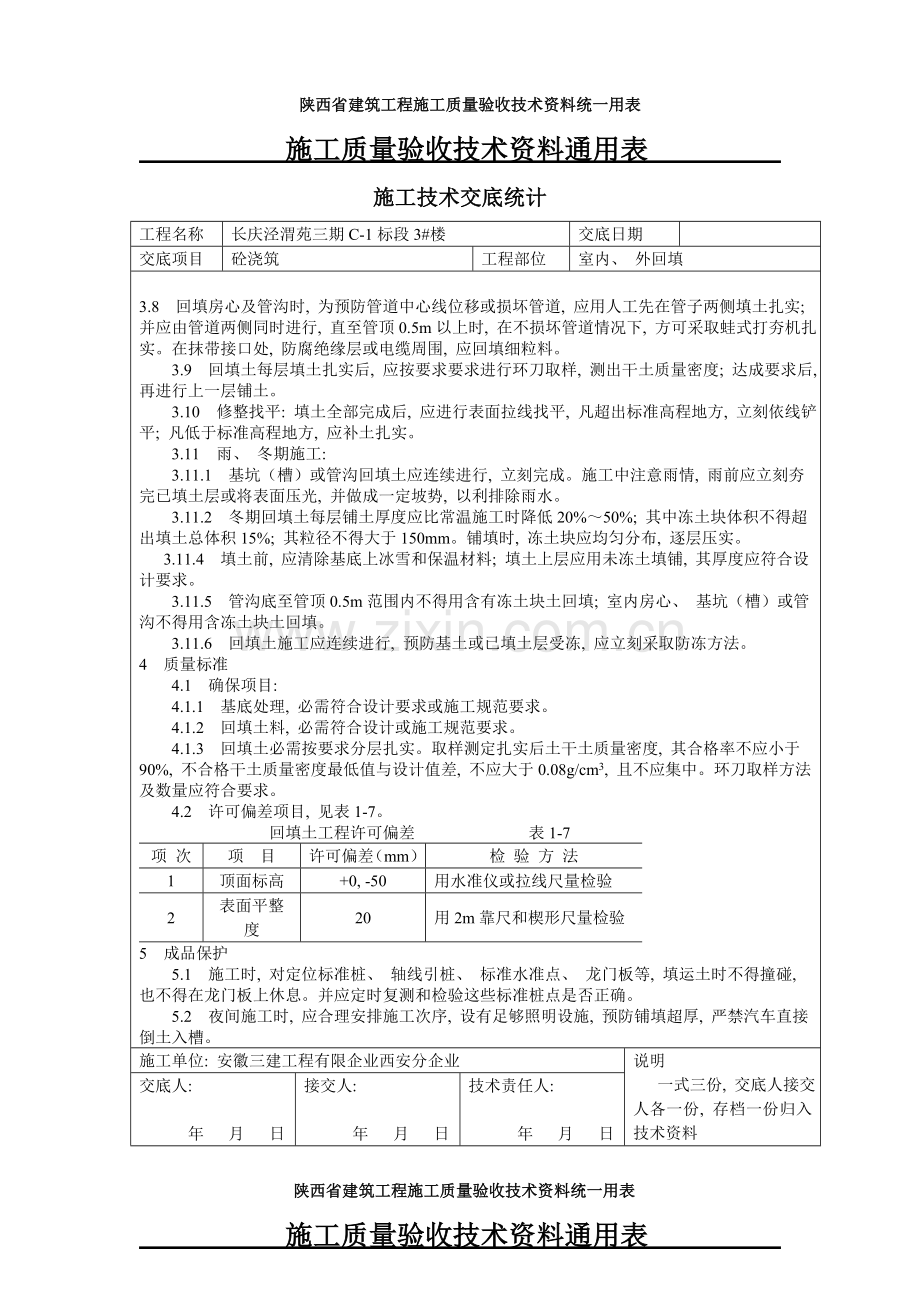

室内、 外回填
3.8 回填房心及管沟时, 为预防管道中心线位移或损坏管道, 应用人工先在管子两侧填土扎实; 并应由管道两侧同时进行, 直至管顶0.5m以上时, 在不损坏管道情况下, 方可采取蛙式打夯机扎实。在抹带接口处, 防腐绝缘层或电缆周围, 应回填细粒料。
3.9 回填土每层填土扎实后, 应按要求要求进行环刀取样, 测出干土质量密度; 达成要求后, 再进行上一层铺土。
3.10 修整找平: 填土全部完成后, 应进行表面拉线找平, 凡超出标准高程地方, 立刻依线铲平; 凡低于标准高程地方, 应补土扎实。
3.11 雨、 冬期施工:
3.11.1 基坑(槽)或管沟回填土应连续进行, 立刻完成。施工中注意雨情, 雨前应立刻夯完已填土层或将表面压光, 并做成一定坡势, 以利排除雨水。
3.11.2 冬期回填土每层铺土厚度应比常温施工时降低20%~50%; 其中冻土块体积不得超出填土总体积15%; 其粒径不得大于150mm。铺填时, 冻土块应均匀分布, 逐层压实。
3.11.4 填土前, 应清除基底上冰雪和保温材料; 填土上层应用未冻土填铺, 其厚度应符合设计要求。
3.11.5 管沟底至管顶0.5m范围内不得用含有冻土块土回填; 室内房心、 基坑(槽)或管沟不得用含冻土块土回填。
3.11.6 回填土施工应连续进行, 预防基土或已填土层受冻, 应立刻采取防冻方法。
4 质量标准
4.1 确保项目:
4.1.1 基底处理, 必需符合设计要求或施工规范要求。
4.1.2 回填土料, 必需符合设计或施工规范要求。
4.1.3 回填土必需按要求分层扎实。取样测定扎实后土干土质量密度, 其合格率不应小于90%, 不合格干土质量密度最低值与设计值差, 不应大于0.08g/cm3, 且不应集中。环刀取样方法及数量应符合要求。
4.2 许可偏差项目, 见表1-7。
回填土工程许可偏差 表1-7
项 次
项 目
许可偏差(mm)
检 验 方 法
1
顶面标高
+0, -50
用水准仪或拉线尺量检验
2
表面平整度
20
用2m靠尺和楔形尺量检验
5 成品保护
5.1 施工时, 对定位标准桩、 轴线引桩、 标准水准点、 龙门板等, 填运土时不得撞碰, 也不得在龙门板上休息。并应定时复测和检验这些标准桩点是否正确。
5.2 夜间施工时, 应合理安排施工次序, 设有足够照明设施, 预防铺填超厚, 严禁汽车直接倒土入槽。
施工单位: 安徽三建工程有限企业西安分企业
说明
一式三份, 交底人接交人各一份, 存档一份归入技术资料
交底人:
年 月 日
接交人:
年 月 日
技术责任人:
年 月 日
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
施工技术交底统计
工程名称
长庆泾渭苑三期C-1区3#楼
交底日期
交底项目
土方回填
工程部位
室内、 室外回填
5.3 基础或管沟现浇混凝土应达成一定强度, 不致因填土而受损坏时, 方可回填。
5.4 管沟中管线, 肥槽内从建筑物伸出多种管线, 均应妥善保护后, 再按要求回填土料, 不得碰坏。
6 应注意质量问题
6.1 未按要求测定土干土质量密度: 回填土每层都应测定扎实后干土质量密度, 符合设计要求后才能铺摊上层土。试验汇报要注明土料种类、 试验日期、 试验结论及试验人员签字。未达成设计要求部位, 应有处理方法和复验结果。
6.2 回填土下沉: 因虚铺土超出要求厚度或冬季施工时有较大冻土块, 或扎实不够遍数, 甚至漏夯, 坑(槽)底有有机杂物或落土清理不洁净, 以及冬期做散水, 施工用水渗透垫层中, 受冻膨胀等造成。这些问题均应在施工中认真实施规范相关各项要求, 并要严格检验, 发觉问题立刻纠正。
6.3 管道下部夯填不实: 管道下部应按标准要求填夯回填土, 假如漏夯不实会造成管道下方空虚, 造成管道折断而渗漏。
6.4 回填土夯压不密: 应在夯压时对干土合适洒水加以润湿; 如回填土太湿一样夯不密实呈“橡皮土”现象, 这时应将“橡皮土”挖出, 重新换好土再予扎实。
7 质量统计
本工艺标准应含有以下质量统计:
7.1 地基钎探统计。
7.2 地基隐蔽验收统计。
7.3 回填土试验汇报。
施工单位: 安徽三建工程有限企业西安分企业
说明
一式三份, 交底人接交人各一份, 存档一份归入技术资料
交底人:
年 月 日
接交人:
年 月 日
技术责任人:
年 月 日
